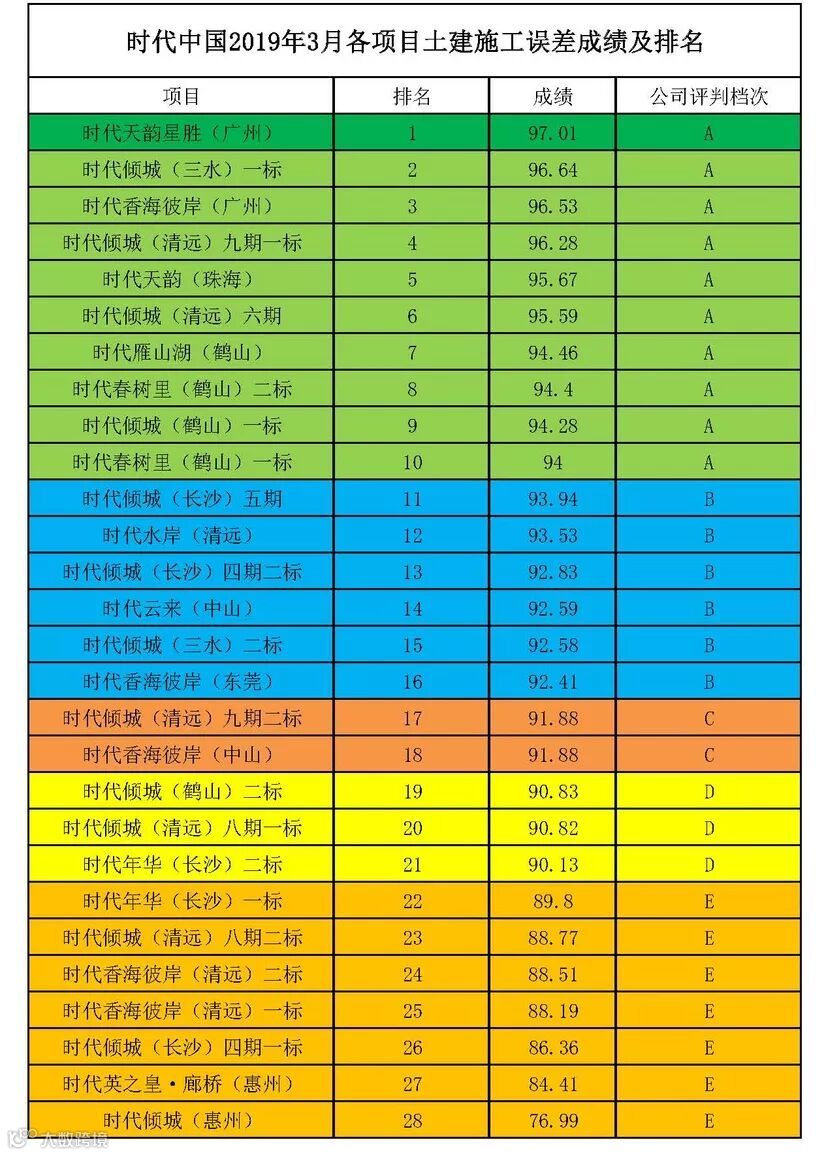

时代天韵星胜(广州)项目在3月份的过程评估中,施工误差分项获得全集团第一名的成绩,并于2019年4月12日成功组织了珠海、惠州、清远等多个城市公司项目部(多达40余人)管理人员进行观摩,该事迹于2019年5月登上《时代中国工程师报》第三刊,诠释了工程线条是如何将“东战雄师,永争第一”的理念贯彻落实到位。
时代天韵星胜(广州)项目部从结构实测五大板块、砌筑实测两大板块、项目部与监理部的管理动作三方面进行了心得分享,以表格、图像、视频等多种形式展示了实测控制的要点。

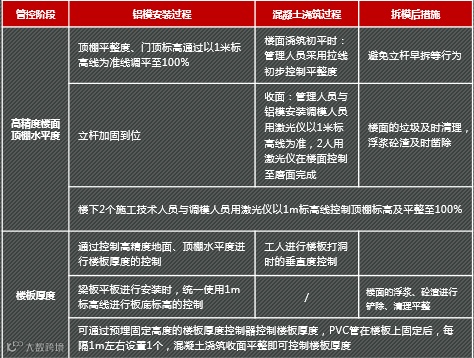

结构施工误差控制综述

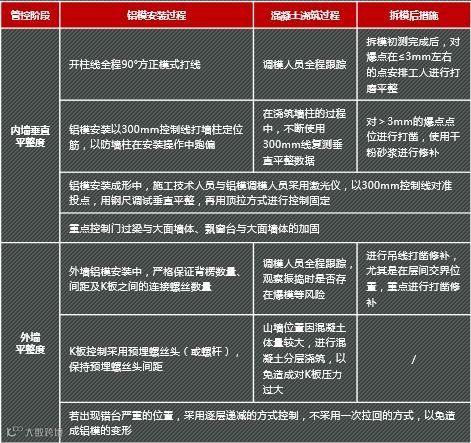

1、铝模建议使用对拉螺杆式铝模,而拉片式铝模对工人技术与素质要求较高。
2、铝模预拼装验收前,对铝模板的厚度、刚度,铝模厂的实力、销量等各方面全方位进行考察,设计、设管、项管、项目部、监理、总包、班组均派人参加。
3、铝模施工时注意铝模板的保护,对于变形严重的铝模板或配件及时进行更换处理,砼渣定时敲除、定期涂刷脱模剂。

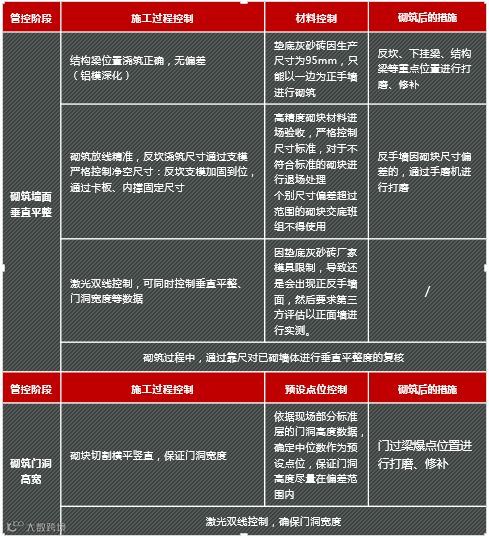

砌筑阶段施工误差控制要点
项目部、监理的管理经验与方法
“技术先行,交底在前”
①一次交底:土建总包施工单位在施工各项工序前,由项目部按时代的最新操作指引对总包管理人员、监理单位进行一次交底,交底中对容易爆点的位置重点进行详述。
②二次交底:在现场标准层已施工2~3层后,须进行二次交底,针对一次交底后现场施工还出现的一些问题,对应施工照片逐一讲解与要求。
“三检制度,严格执行”
①施工方管理人员自检
②监理全检
③甲方抽检。质量控制时进行多道把关后,大大减少了重复易犯的错误,并反而提高了验收的效率(可减少不断复验的次数)。
“双图并行,有图有真相”
①墙身、天花调平数据图:验收前由施工单位在原位建筑图上对每一扇墙体、每一块板进行原位标注,一方面作为调模的依据,另外一方面可有效了解加固情况,并在浇筑前进行甲监施三方签字。
②打磨修补图:拆模后实测出个别爆点位置,进行原位标注,指导修补打磨工作。
广州公司(东区)工程线条全体员工秉持着“精品工程,精准管理”的理念,怀揣着“永争第一”的信念,身怀“东战雄师,匠心传承”的工匠文化口号,以拳拳之心、赤子之意踏实做好项目每一步工作,在基础夯实后,百尺竿头,自然更进一步,每一个脚步都踏出东区的浓墨重彩,为公司百亿目标,不断前行!
