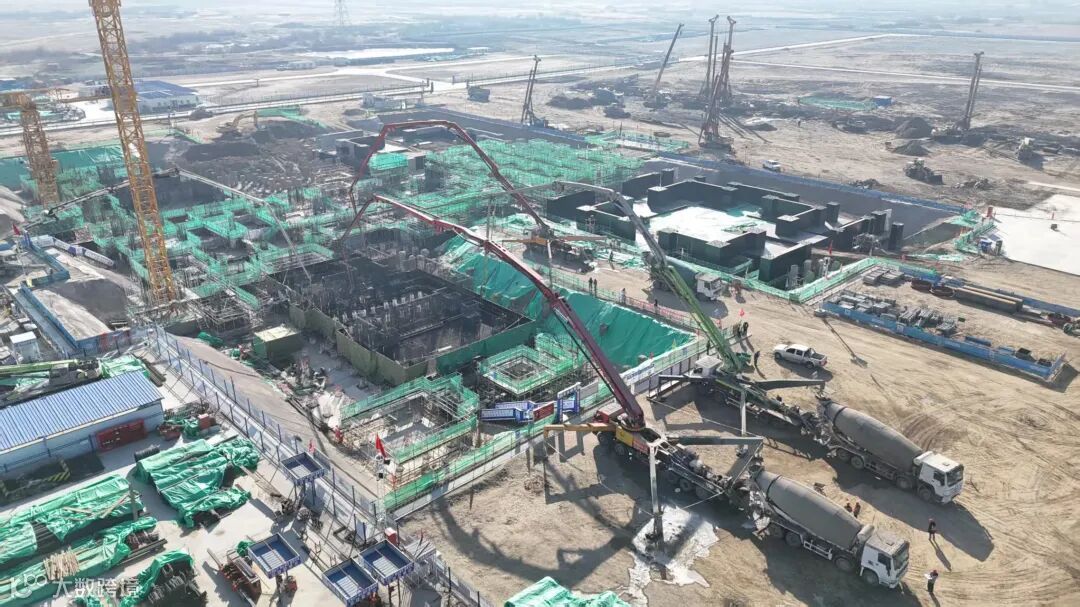

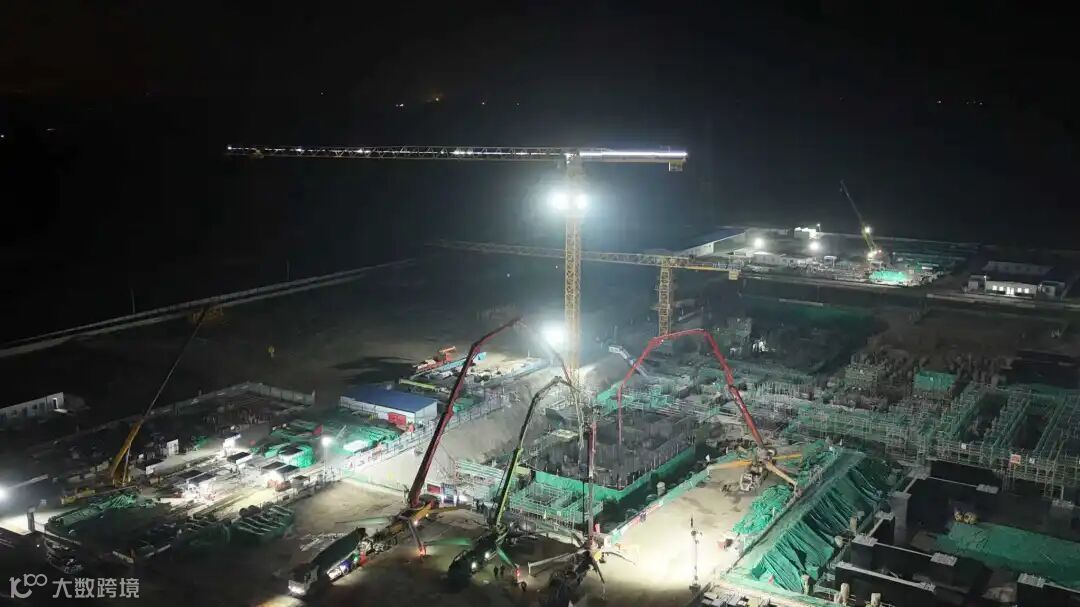

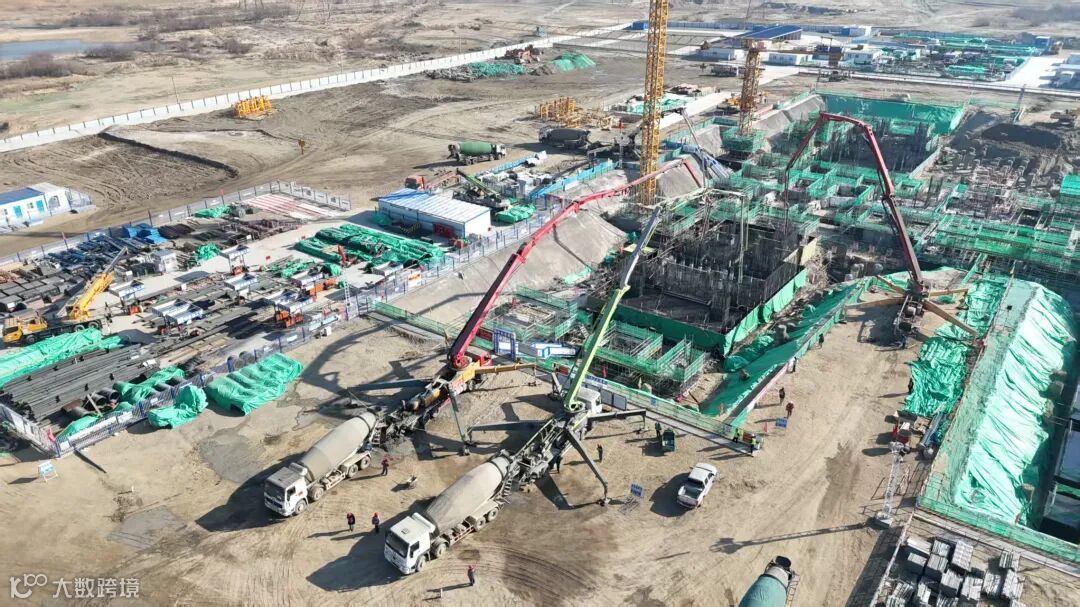

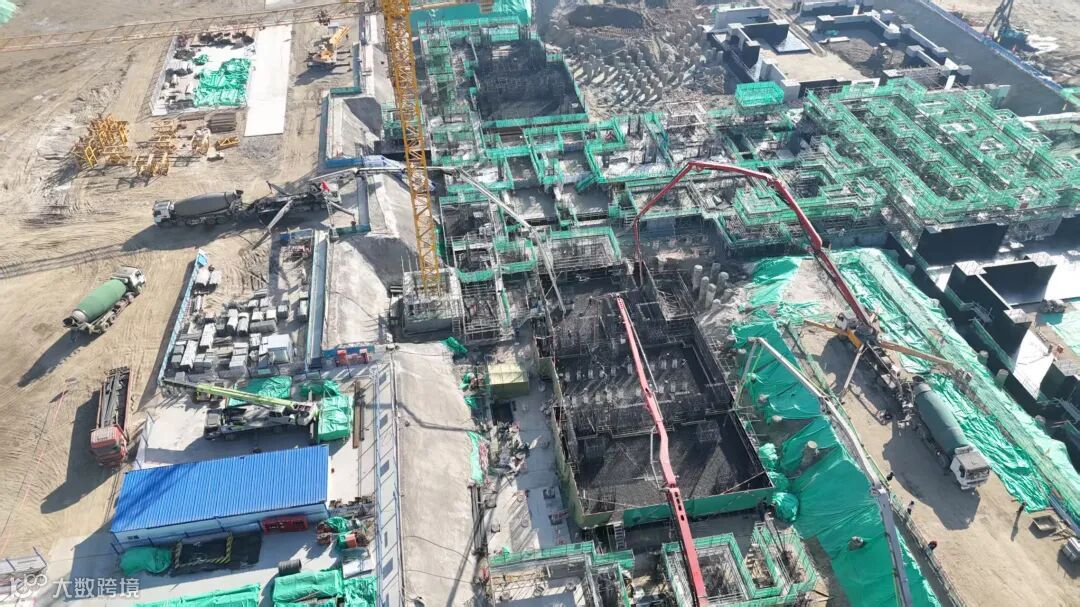

2025年12月5日,宁夏电投石嘴山2×660MW超超临界热电项目建设现场一派繁忙景象,4台天泵长臂挥舞,混凝土罐车穿梭不息。随着最后一车混凝土缓缓注入模板,#1汽机基座底板大体积混凝土浇筑作业历经15小时连续奋战顺利告捷,为项目兑现年度建设目标、推进“2025年底主厂房出零米”承诺筑牢关键基础。
汽机基座是电厂动力核心的“承载基石”,其底板混凝土浇筑质量直接关系到未来主机的安全稳定运行。本次浇筑的底板面积达625㎡,厚度2.5m,设计混凝土总方量约1560m³,属于典型的大体积、高等级混凝土施工,兼具技术要求高、组织协调复杂、需全天候连续作业等多重挑战。

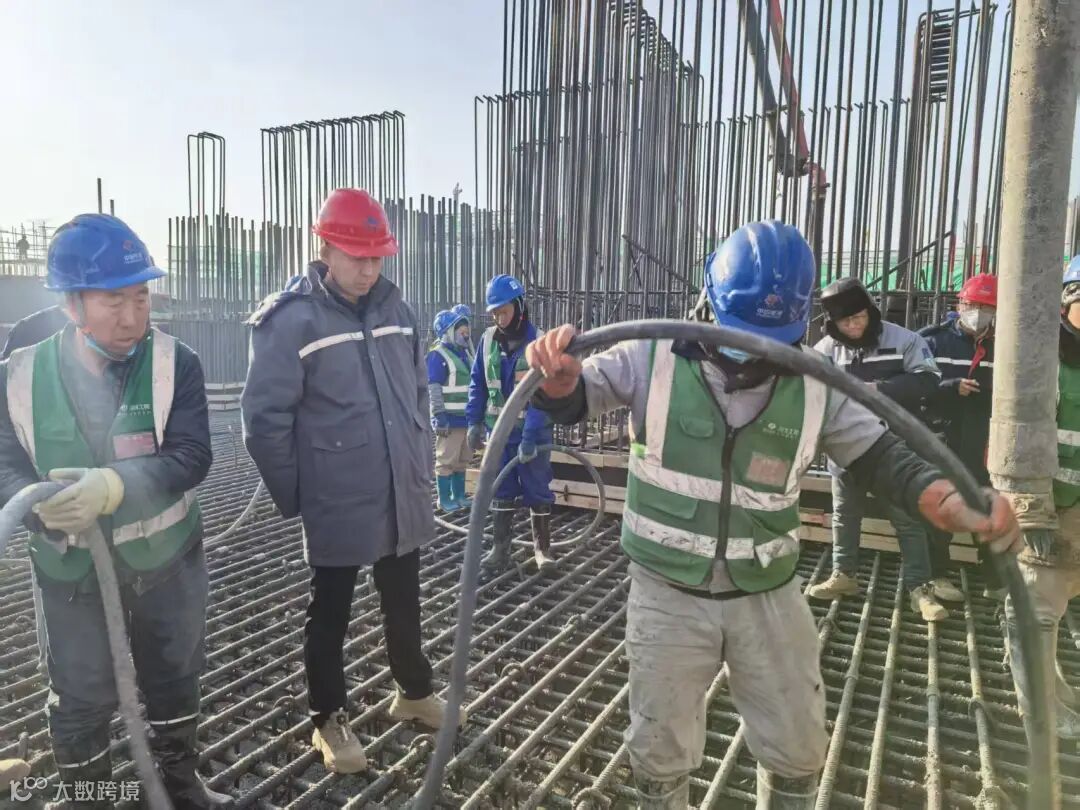

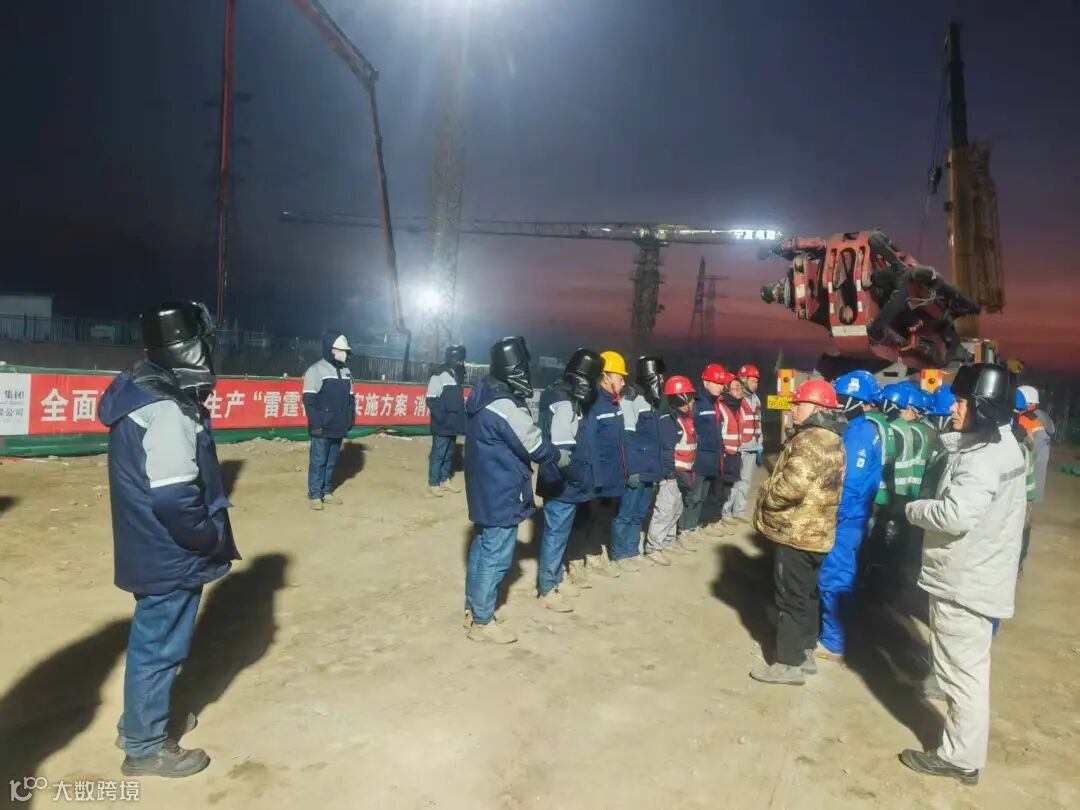

为保障浇筑任务万无一失,公司高度重视、提前谋划,严格落实“规范化、标准化、精细化”管理要求,组织专业团队开展专项方案论证与全员安全技术交底,从优质原材料筛选、混凝土配合比精准设计、温控方案科学测算,到施工设备统筹调配、人员分工定岗定责、应急预案制定演练,均建立详尽管控台账;联合多部门对模板体系牢固度、钢筋绑扎精度、预埋件安装位置等关键环节开展多轮联合验收,确保各工序符合施工标准。
此次 #1 汽机基座底板混凝土浇筑的顺利完成,既是对公司专业技术实力与精细化管理水平的实战检验,更是项目团队攻坚克难、协同作战的生动写照。下一步,石嘴山能源公司将以此次节点突破为新起点,凝心聚力、乘势而上,为后续主厂房出零米扫清关键障碍,全力确保年度项目建设目标圆满兑现。
