建筑碳排放案例(一)

建筑碳排放案例(一) PKPM绿色低碳
2021-12-23
2
导读:本文分享案例选自赵玉清等学者于2020年发表于核心期刊《建筑节能》的文献《基于全寿命期的近零能耗建筑经济性与碳排放量分析》。如有相似项目需进行碳排放计算及经济性分析,可参考该案例进行类比分析。

本文分享案例选自赵玉清等学者于2020年发表于核心期刊《建筑节能》的文献《基于全寿命期的近零能耗建筑经济性与碳排放量分析》。如有相似项目需进行碳排放计算及经济性分析,可参考该案例进行类比分析。



关键字:碳排放;超低能耗;经济性



案例为北京市某办公楼,该建筑主体南北朝向,共6层,高21.4m,使用年限为50年,占地总面积1758m2,体形系数0.25,综合窗墙比0.35。钢筋混凝土结构。分别按照《公共建筑节能设计标准》GB50189-2015《近零能耗建筑技术标准》进行设计,对比两种建筑方案的碳排放及经济性差异。




一、 碳排放


1.1 计算原理


全生命周期碳排放=建材生产、运输阶段+建筑建造阶段+建筑运行阶段+建筑拆除阶段。

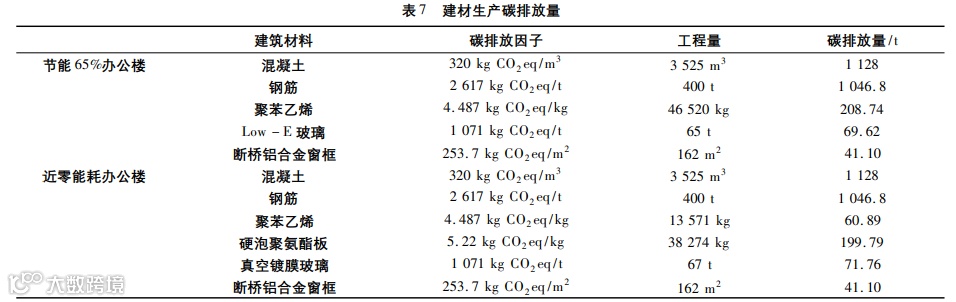

建材生产阶段:根据《建筑结构荷载规范》中常用材料和构件的自重进行估算建筑材料的重量。




建材运输阶段:选用公路货车运输,运输距离35km。


建筑建造阶段:统计施工机械消耗的能源进行折算。

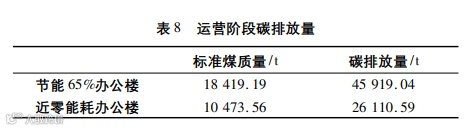

建筑运行阶段:利用能耗软件进行模拟计算建筑运行能耗。

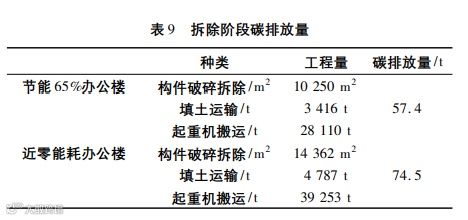

建筑拆除阶段:同建筑建造阶段。


1.2 汇总


如图,在全寿命期内,建筑运行阶段碳排放量占比最大,在此阶段近零能耗办公楼比节能65%办公楼碳排放量降低了43.13%; 在物化阶段,近零能耗建材碳排放量比65%节能建材提高了2.12%。在全寿命期内,近零能耗办公楼的碳排放量比节能65%办公楼降低了40.72%






二、 经济性分析



2.1 计算原理


全寿命期折现值=建筑前期费用+建筑初期建设费用+使用费用+使用后费用

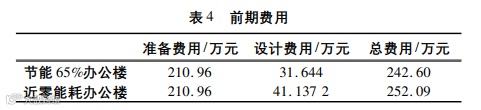

前期费用主要包括准备费用和设计费用。工程准备费用一般为200元/m2,节能建筑设计成本为30元/m2,近零能耗建筑设计费为39元/m2

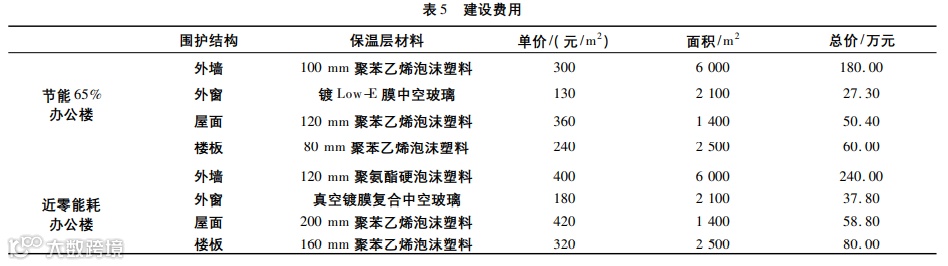

建设费用主要包括围护结构材料费用。

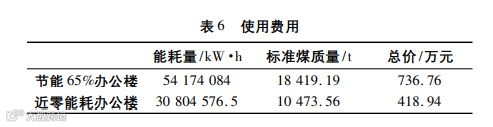

使用费用主要包括建筑全寿命期的能耗费用。


使用后费用包括直接损失成本和残值。直接损失成本指建筑拆除费用,为32元/m2 。钢筋混凝土结构的建筑残值率为0。两种建筑使用后的费用均为33. 75 万元。


2.2 汇总

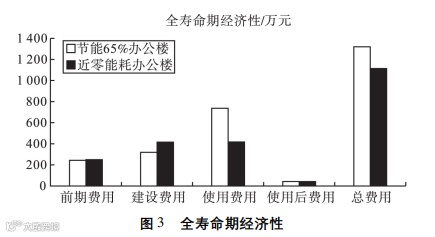

近零能耗办公楼与节能65%办公楼相比,由于设计复杂性、建筑材料的优化和增加,使前期费用和建设费用提高了,但全寿命期内使用费用方面降低了。近零能耗办公楼比65%节能办公楼前期费用和建设费用分别提高了0.38%和23.74%,使用费用降低了43.14%,总费用降低了15.74%。



注:本文对文献进行了概括总结,描述未明确之处需查看文献原文。



文中涉及的节能、超低能耗以及碳排放计算,PKPM软件均以支持,且碳排放软件碳排放软件为PKPM与《建筑碳排放计算标准》主编单位合作共同开发,支持详细计算及简化计算两种方式,计算过程可参考软件内置碳排放计算案例进行,完成计算后可一键生成碳排放计算书及碳排放计算专篇。


供稿 | 郝楠  审稿 | 朱峰磊   编辑 |  程梦雨


【声明】内容源于网络
0
0
PKPM绿色低碳
依托于PKPM强大的企业实力与丰富项目经验,定期发布国内外绿色建筑资讯、绿色建筑政策与标准信息、节能与绿色建筑设计、绿色建筑软件产品、绿色建材、绿色建筑典型案例与知识等,以期帮助建筑从业人员,并促进绿色建筑行业的快速发展。
内容 0
粉丝 0
PKPM绿色低碳 依托于PKPM强大的企业实力与丰富项目经验,定期发布国内外绿色建筑资讯、绿色建筑政策与标准信息、节能与绿色建筑设计、绿色建筑软件产品、绿色建材、绿色建筑典型案例与知识等,以期帮助建筑从业人员,并促进绿色建筑行业的快速发展。
总阅读0
粉丝0
内容0
