长沙机场改扩建工程是国家和湖南省“十四五”发展规划重点项目,是湖南贯彻实施“三高四新”战略的关键工程,对加快构建“长沙四小时航空经济圈”、开创中部地区崛起新局面、提升长沙首位度具有重要意义。
项目是国内交通接驳方式最多、无缝换乘效率最高的现代化立体综合交通枢纽,建成后将集成4种地面交通、4种轨道交通,助力长沙机场成为国内涵盖交通方式最多的机场之一。黄花机场年旅客吞吐量将由2600万人次升级到6000万人次,将成为“中部第一国际航空枢纽”。
最先在2021年6月28日启动建设的综合交通枢纽工程,坚持绿色发展理念,运用BIM技术、移动互联网技术,搭建“数字化”管理平台,打造品质高、形象好、标准高的“平安、绿色、智慧、人文”四新机场
▶ 八个100%
喷淋降尘、车辆冲洗、湿法作业、在线监测、密闭运输、道路硬化、裸土(物料)覆盖、工地打围等八个方面全面做到100%
▶ 夜间照明
实施照明方案,采用太阳能路灯、LED节能灯对现场进行照明,保障夜间安全施工,节省能源,绿色环保。
▶ 加工场布置
钢筋集中加工,工厂化管理,提升材料利用率,减少机械设备投入,降低建造成本。
▶ 水污染控制
(1)场区内设置三级沉淀池、隔油池、化粪池等;
(2)润滑油、油漆等均放置在库房专用货架上,避免撒漏污染;
(3)基坑采用悬臂桩+喷锚支护隔水性能好的方式进行边坡支护。
▶ 垃圾减量
(1)建筑垃圾分类收集、集中堆放,回收处理;
(2)加强抹灰工程施工控制,减少“落地灰”产生;
(3)基于BIM对机电安装工程进行排版和深灰设计,避免开洞产生固废垃圾;
(4)碎石、桩头、混凝土碎块及土石方类等固废垃圾用作地基和路基回填等;

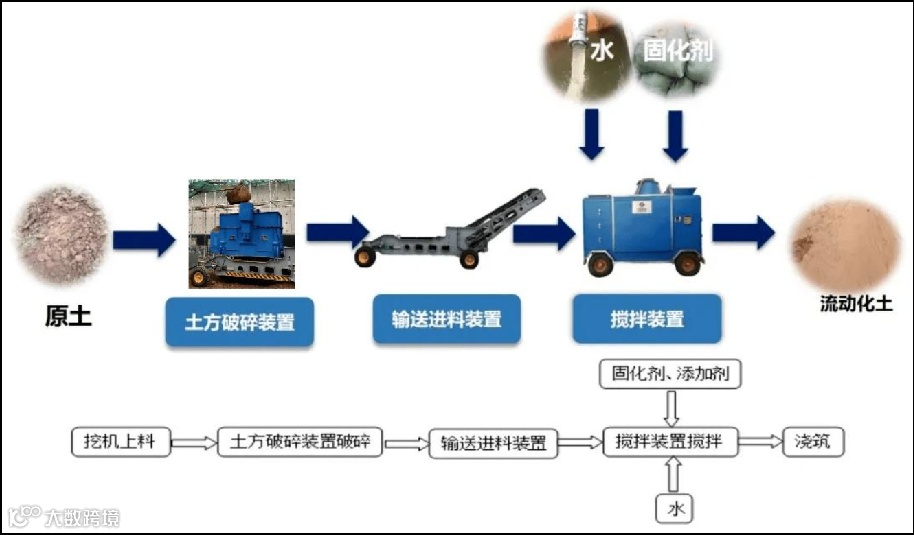

(5)工程挖方土质主要为风化泥质粉砂岩,根据土质特性和施工方法,研制了以泥质粉砂岩渣土、和碱性固化剂为原材的预拌流态固化土,该制品成本低,性质类似混凝土,初始具有一定流动性,经一定时间后凝固硬化;
(6)推进资源节约利用,结合原始地貌,项目全场参与土方平衡,实现土方平衡、资源高效利用、环境生态和谐。综合交通中心项目可实现土方“零外运”。

▶ 三维模型建立
(1)基坑模型建立
利用BIM模型的可视化特点,建立三维基坑模型,将复杂多变的坑中坑标高更加直观的表示。
(2)围护结构图纸会审
三维模型的方式还原现场的同时辅助图纸会审工作,提高审图效率以及后期施工的准确性。

▶ Civil3D基坑土方量计算

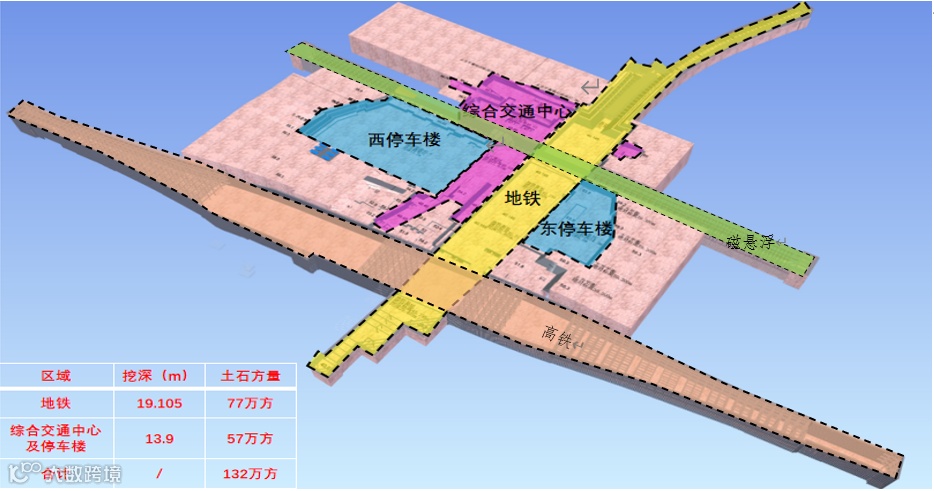

分别建立以正负零与现场实际移交面为基础面,分别对基坑土方模型进行扣减计算出土方量与清单量进行对比,辅助商务部门对土方量的确认与计算。
▶ 土方开挖4D进度模拟
根据项目总体施工进度计划和土方开挖方案,利用Navisworks进行4D进度模拟,整体把控基坑开挖进度。通过模拟针对开挖时间不合理的区域进行分析,并及时调整计划,同时优化施工方案
▶ 基坑交界处围护结构施工可视化交底
本项目建筑单体多,基坑相互交叉影响区域多,利用可视化特点,将复杂节点处建模展示,辅助各单体科学组织施工部署。
▶ 施工方案比选
针对不同施工条件,建立BIM模型开展三维推演,进行技术可行性对比,同时协同商务上进行经济上比选分析,选择最优方案。
▶ 塔吊防碰撞模拟演示
根据塔吊施工方案在模型中进行塔吊布设,布设后通过旋转半径、安装高度以及安拆时间进行分析,根据分析结果进行调整优化,避免碰撞风险。

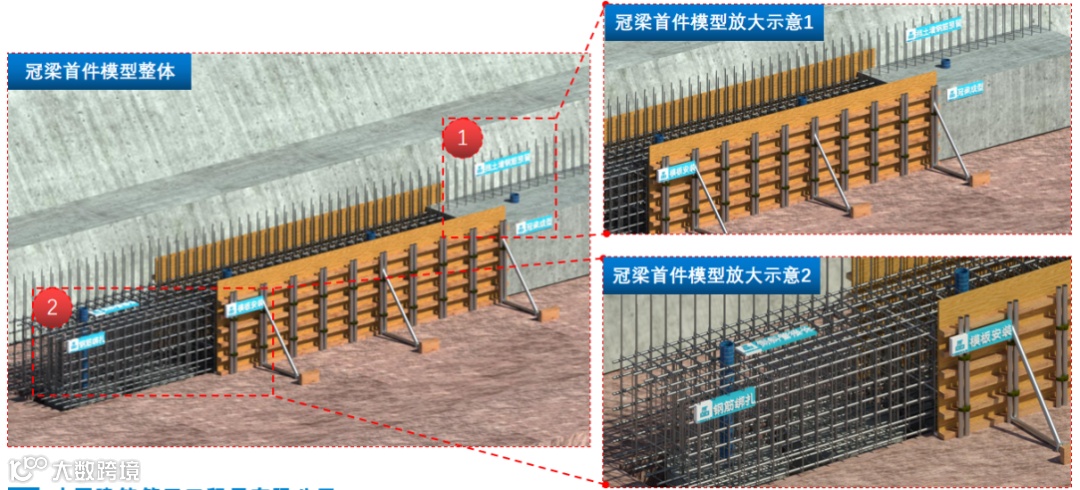

▶ 首件验收虚拟样板
确保现场施工的质量,要求样板先行的管理模式,在各工序大面积施工前,需完成首件验收。通过建立虚拟样板首件模型,将各道工序在模型中体现,便于向管理人员及作业人员交底。

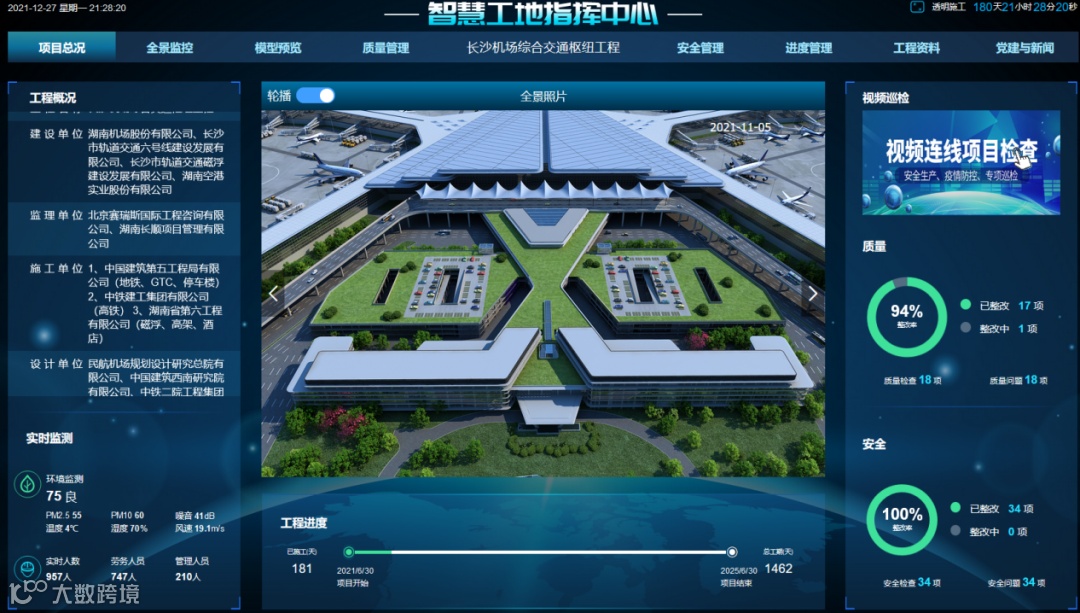

▶ 云筑智联平台系统
本平台是联合体项目部通过信息化手段对现场施工实施全方位监测的平台,通过引进智慧工地平台实现数字化管理、智能化生产、生态化协同的目的。搭建进度管理、安全管理、质量管理、技术管理、BIM管理、智慧党建等模块对整个项目的实施进行保驾护航。

▶ 劳务实名制监管系统
基于省质安站劳务实名制管理大数据基础,打通国办健康码大数据,运用AI算法技术,将进场人员的人脸识别、智能测温、健康码、行程码查验结果等进行“一体化、一次性”呈现,大大简化了现场人员的测温和验码过程,提高工人通行和防疫管控效率。
▶ 长沙市预拌混凝土检测与监管系统
(1)预拌混凝土监管
本工程在选用商品混凝土方面从源头到现场取样检测监测直至试块监管,采用全程智能化管理。
监管精确到以生产线为单位,通过混凝土生产线搅拌楼安装实时数据采集专用监控设备(黑匣子)完成投料生产配合比监管,并据此逐车在监管服务系统中打印“预拌混凝土运输单”随车送至施工现场,实行“一车一单”管理。
(2)监测监管系统
在现场制作混凝土试块、钢筋取样后植入RFID芯片完成送检样品的唯一性标识。对于混凝土试块、钢筋的取样进行实施准确的监管。对检测过程进行全程监督,试验数据自动采集,结果实时上传。

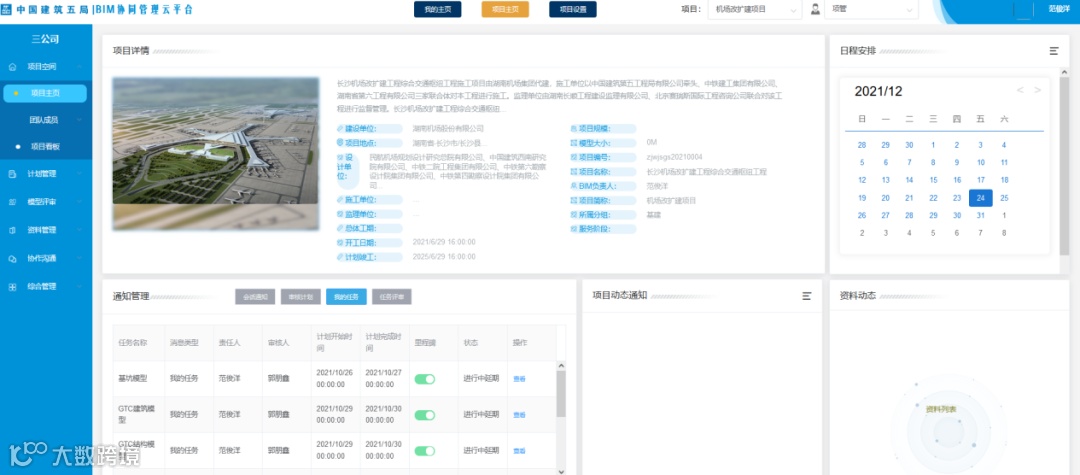

▶ 中建五局BIM轻量化平台系统
本平台是我司自主研发的BIM管理平台,可将BIM模型导入平台后进行轻量化处理,管理人员通过PC或手机登录平台,实现BIM模型的快速查看,相比专业软件打开原模型的时间缩短80%以上,并减少对设备的依赖;通过平台生成二维码方便现场施工人员进行查看,可大大提高BIM的协同工作效率。

▶ 计支宝计量管理系统
实现协同审批方便,管理留痕,授权透明化、快速做台账、自动生成报表、条款自定义、超量预警提示。规范管理,使项目商务工作提供便捷高效。

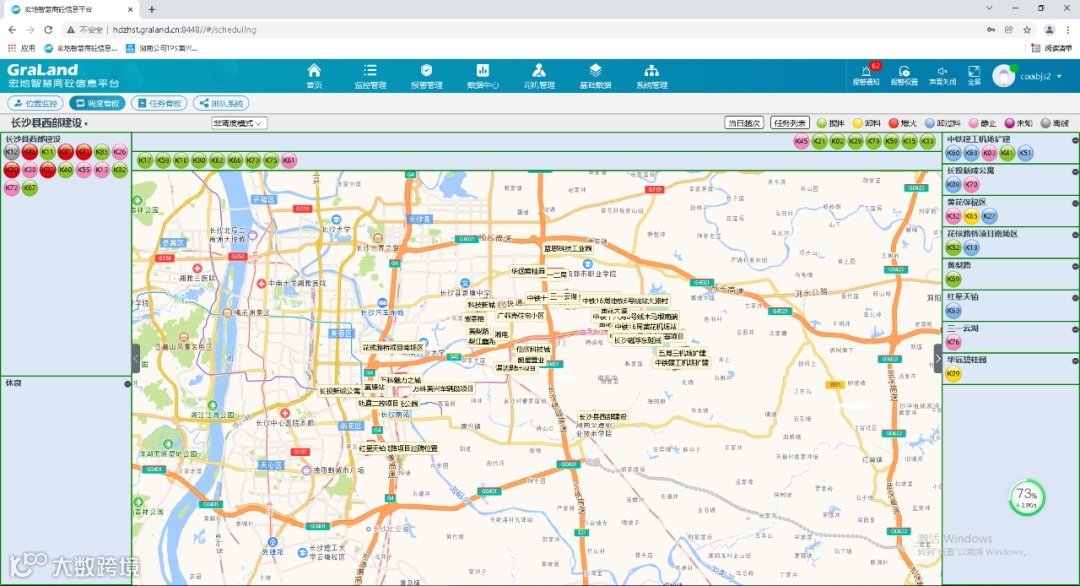

▶ 混凝土车辆和土方车辆的GPS定位系统
对混凝土车及土方车辆实行GPS定位系统,提前预判车辆到场时间,根据现场实际情况,合理安排车辆的数量。此系统改革了传统调度模式,大大提供了车辆合理利用率和调度力度,保证现场作业高效开展。

来源于:湖南省绿色建筑与钢结构行业协会,如有侵权请联系后台处理;
