构件生产

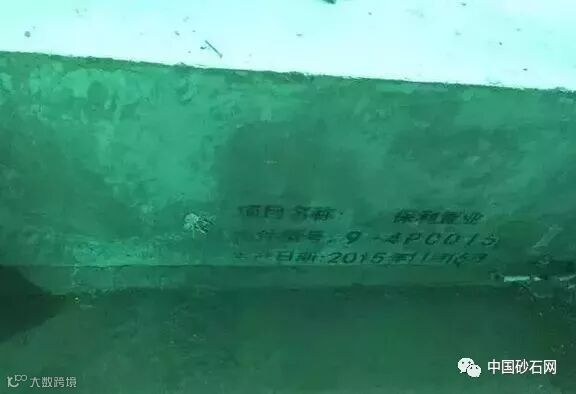

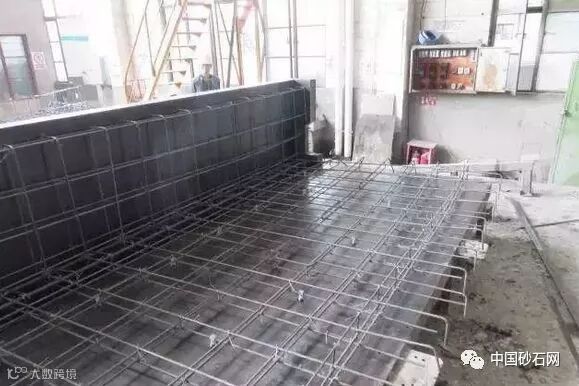

构件厂材料取样检测▲

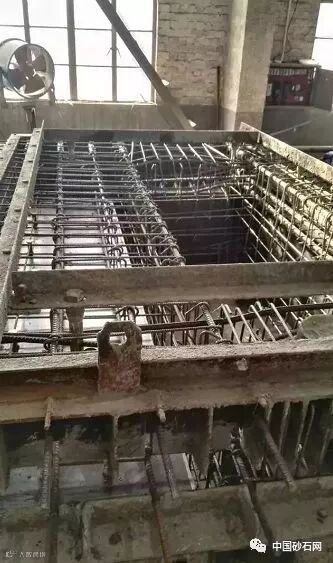

制模▲

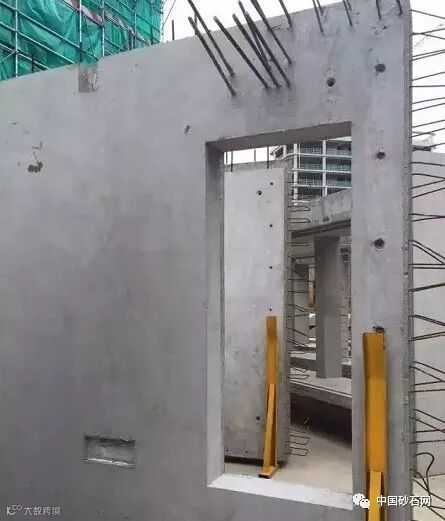

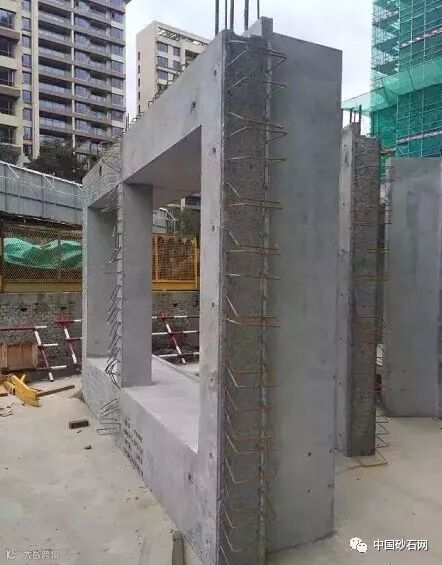

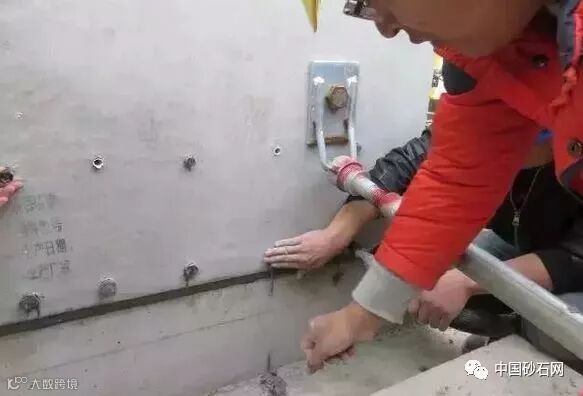

定位▲

下沙构件浇筑准备▲

拆模▲

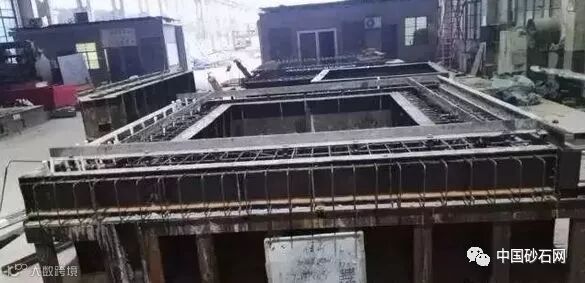

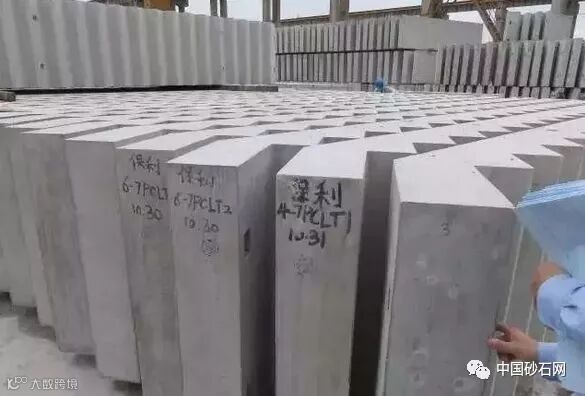

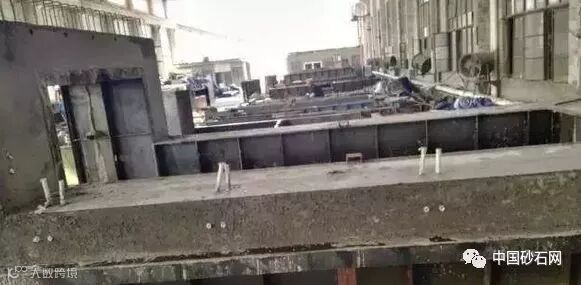

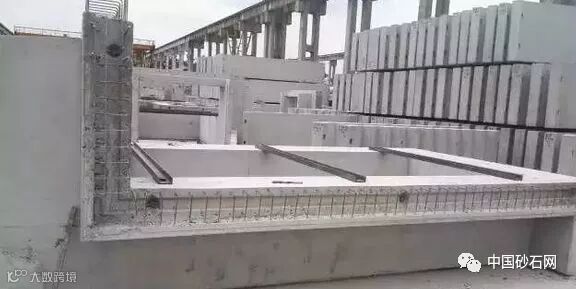

构件厂存放▲

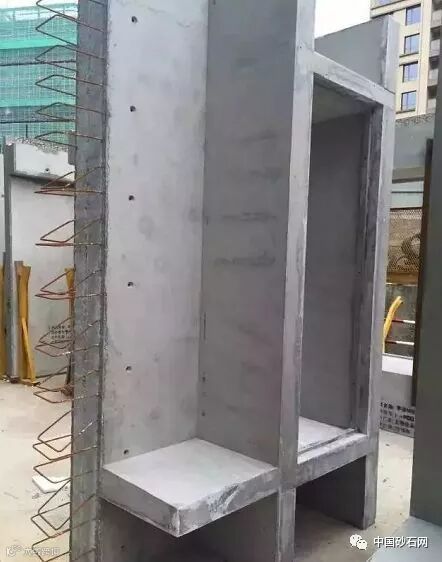

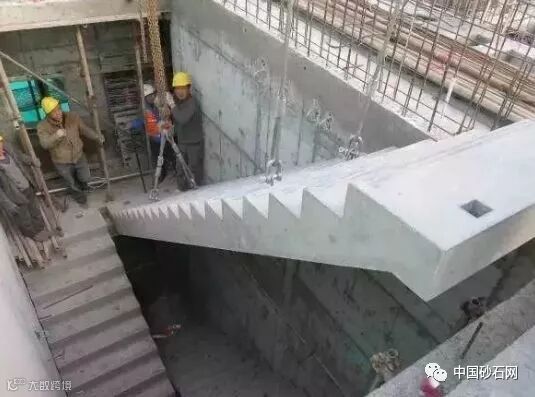

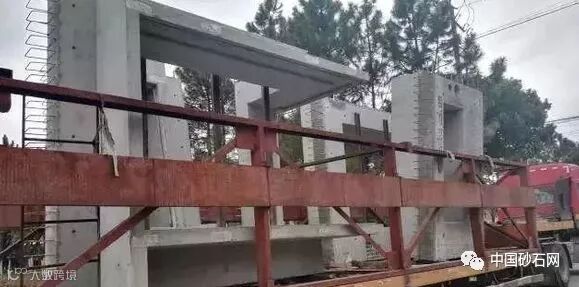

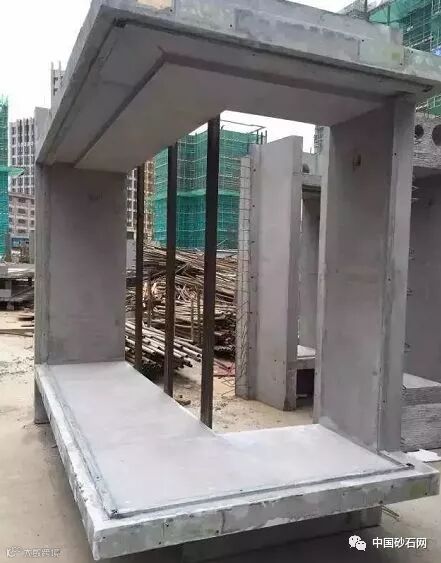

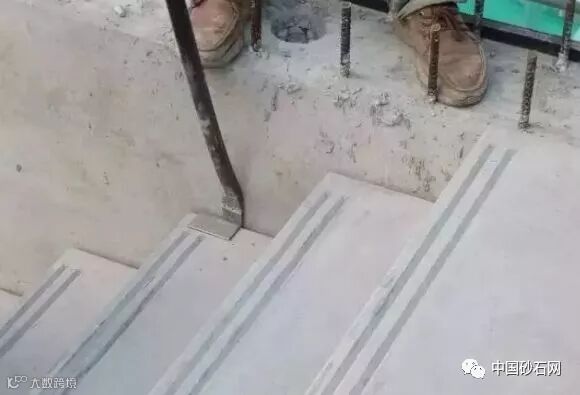

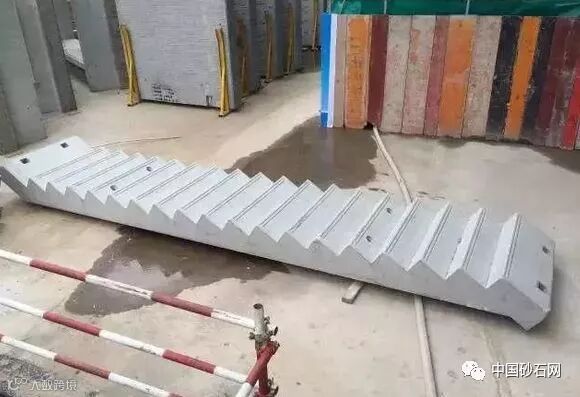

楼梯构件▲

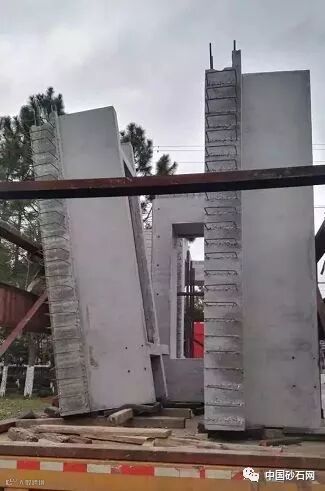

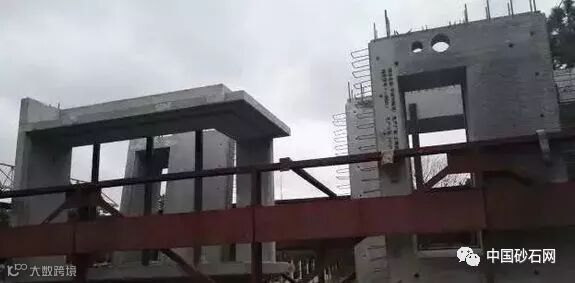

构件运输

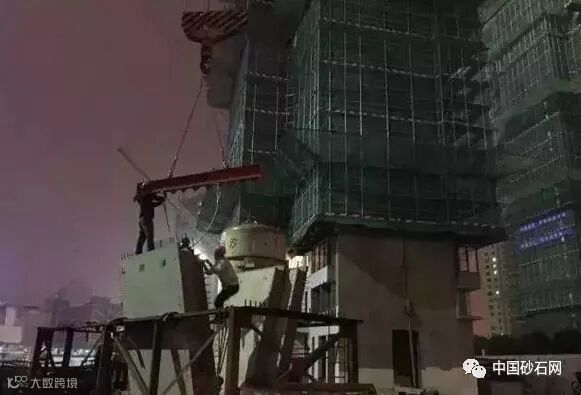

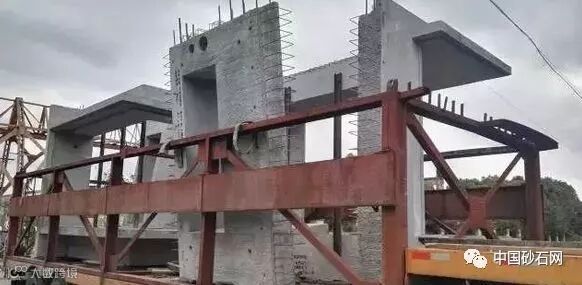

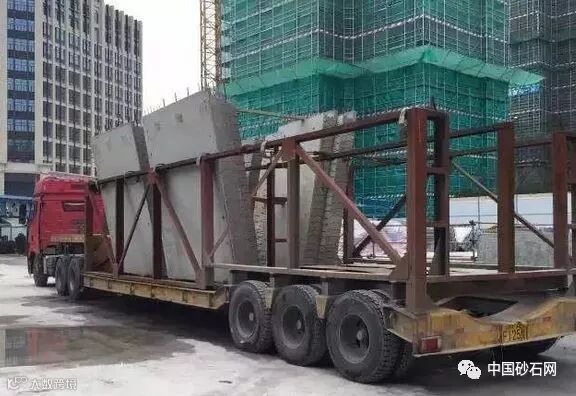

构件厂装车运输▲

构件进场▲

构件存放吊装▲

构件进场后存放▲

构件卸车前各项检验▲

构件车抵达现场等待卸车▲

构件类型▲

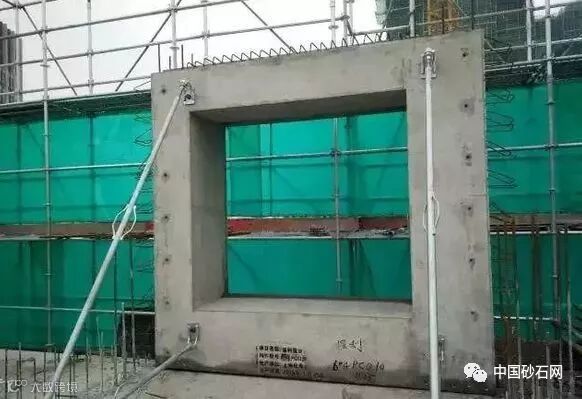

楼梯构件▲

阳台构件▲

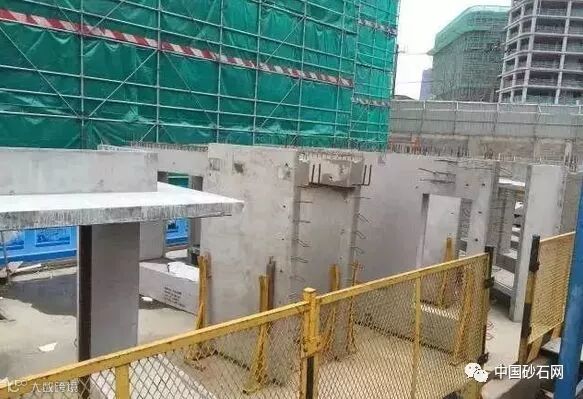

构件现场存放▲

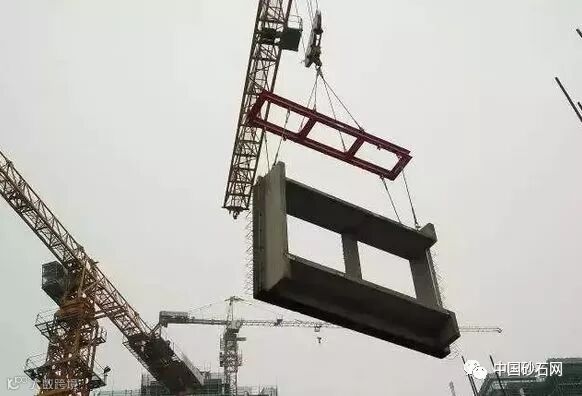

构件吊装

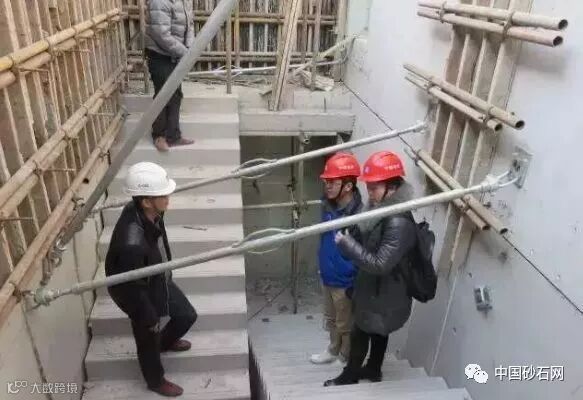

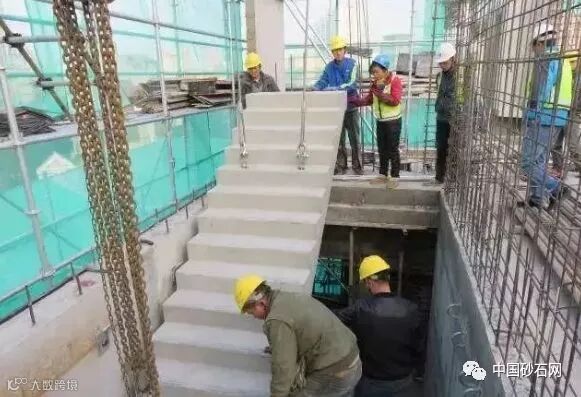

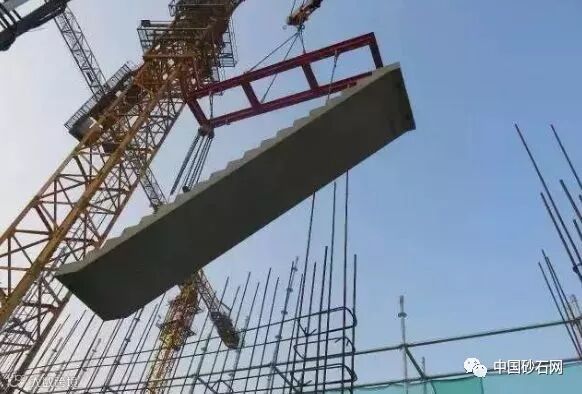

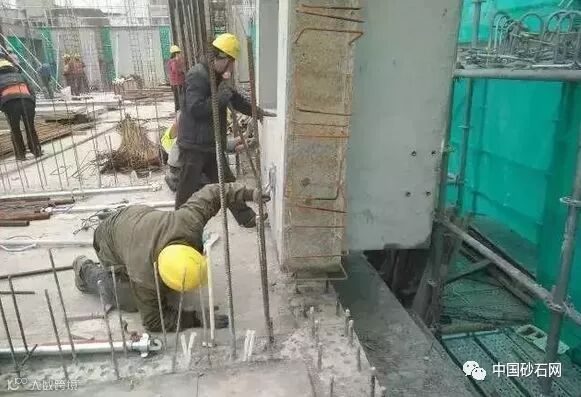

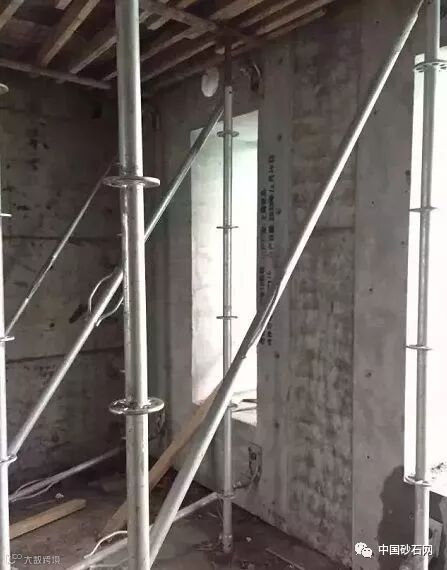

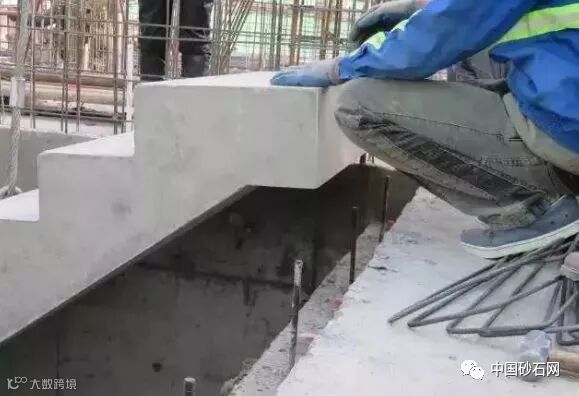

楼梯板吊装▲

楼梯处墙板斜撑▲

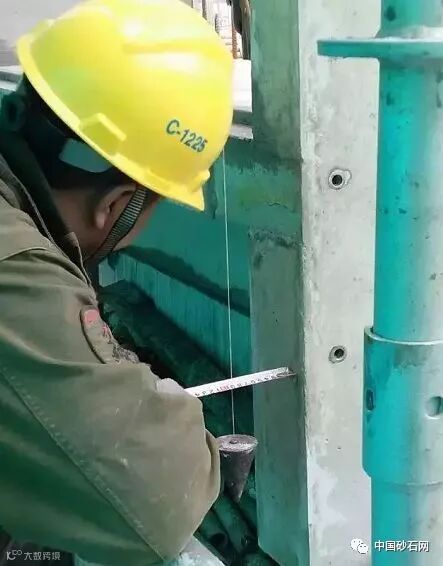

构件测垂直▲

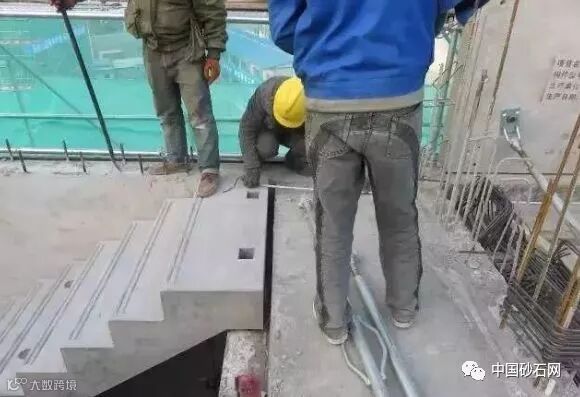

构件对位安装▲

构件下部支撑▲

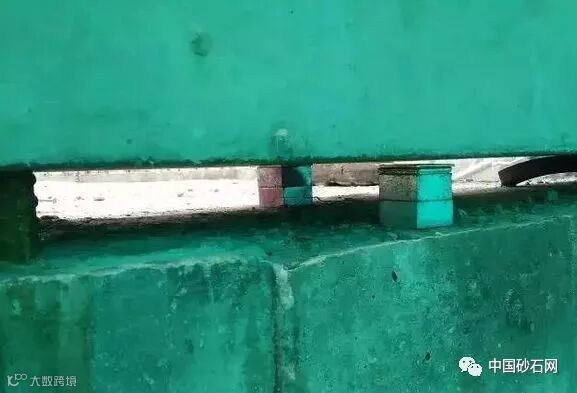

构件下垫片▲

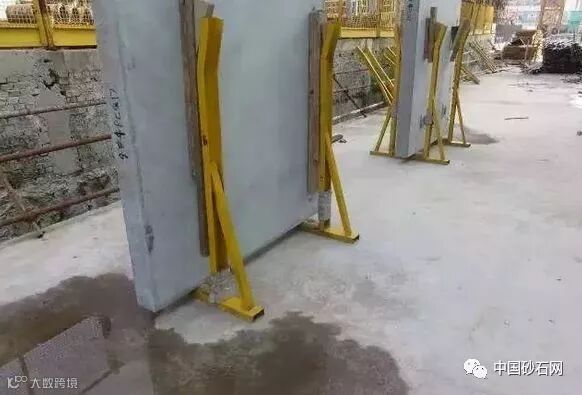

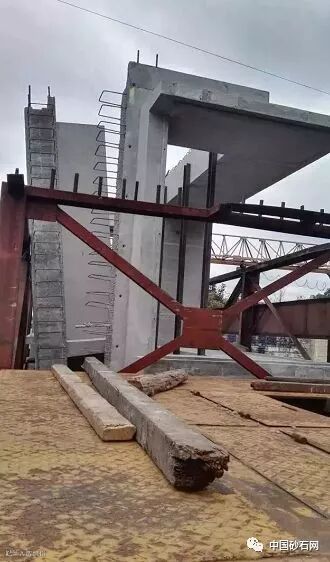

构件斜撑▲

平衡吊吊装▲

机电管线连接▲

幕墙埋件▲

力学验算▲
构件灌浆

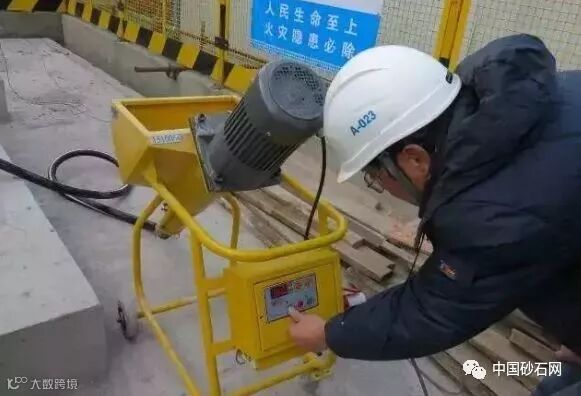

灌浆机械压力表检查▲

灌浆机械转速测试▲

现场封堵砂浆▲

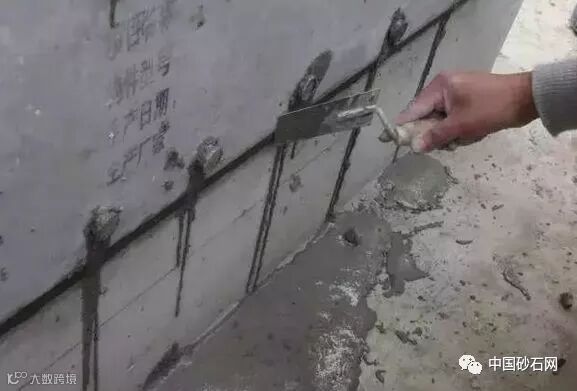

预制构件灌浆封堵▲

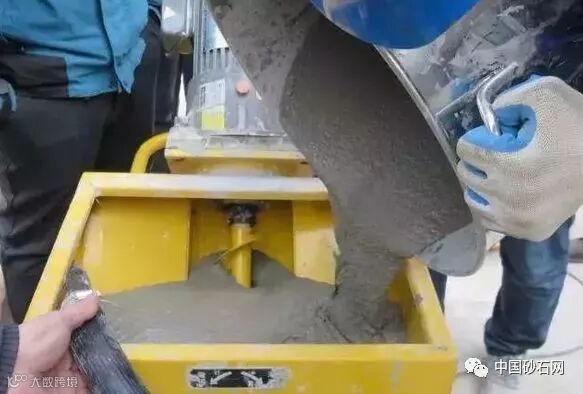

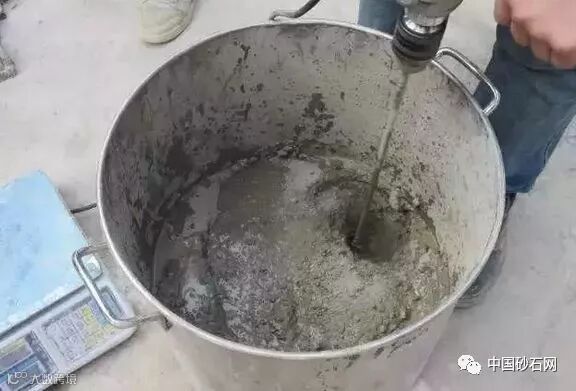

灌浆料搅拌▲

灌浆料放置机器内▲

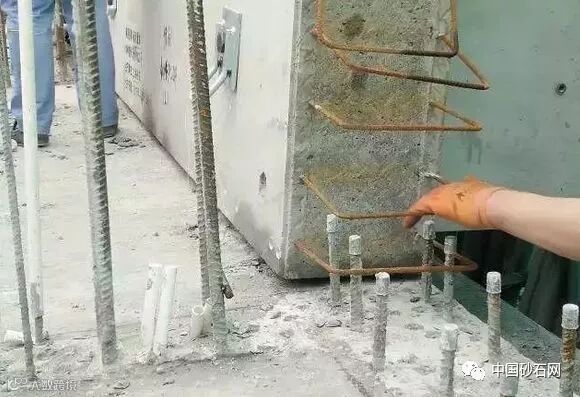

灌浆口封堵▲

清理浮浆▲

留置试块▲

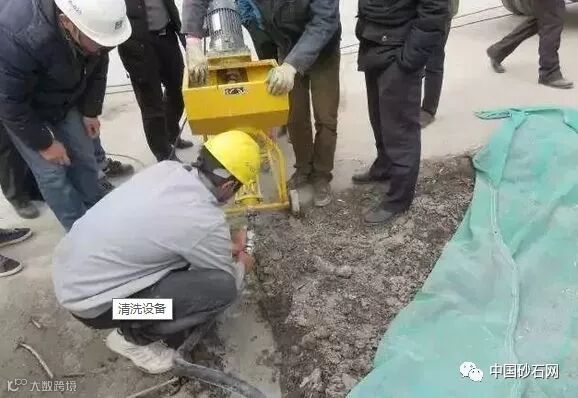

清洗设备▲

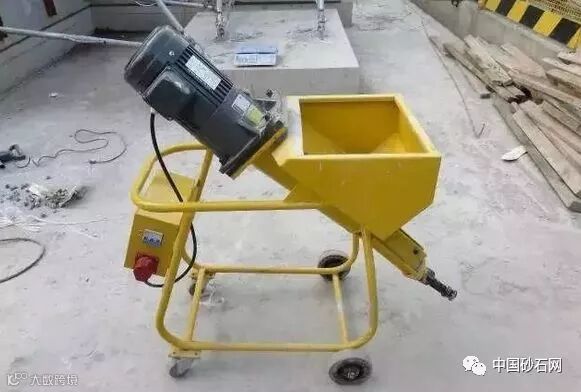

灌浆机器▲
施工必备

吊装器具▲

构件下挂牵引绳▲

平衡吊▲

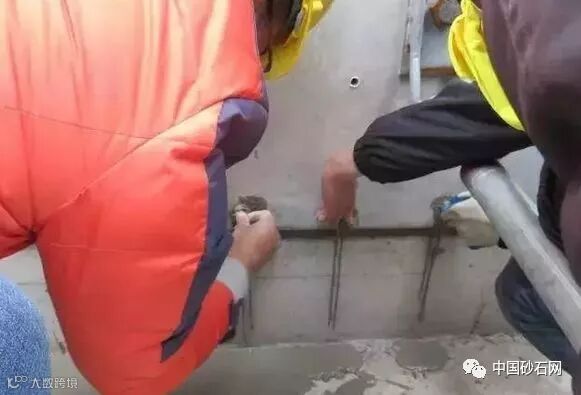

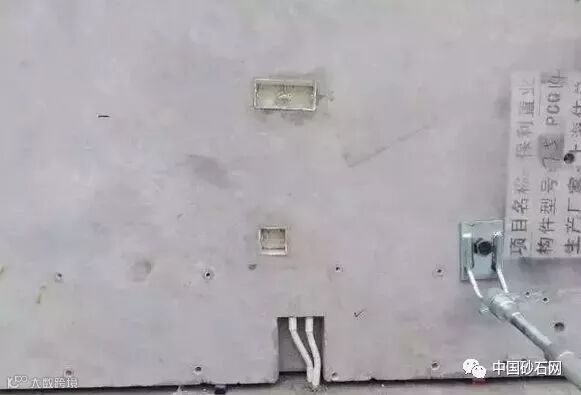

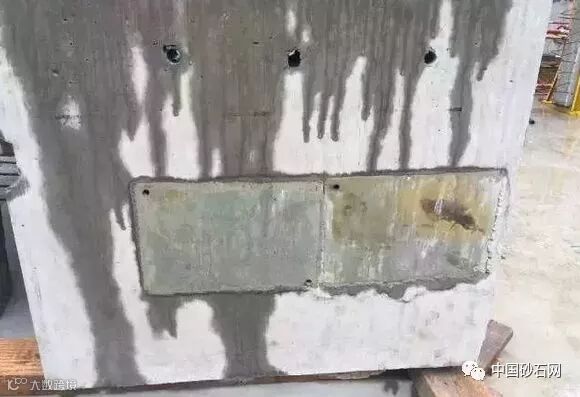

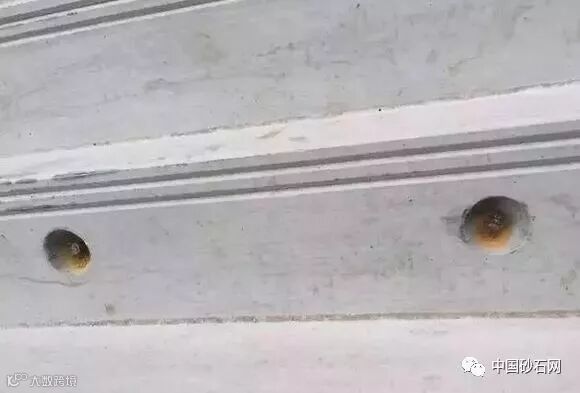

预埋铆钉▲

存放用具▲

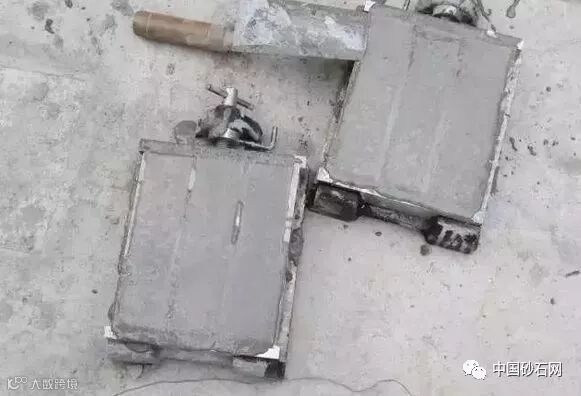

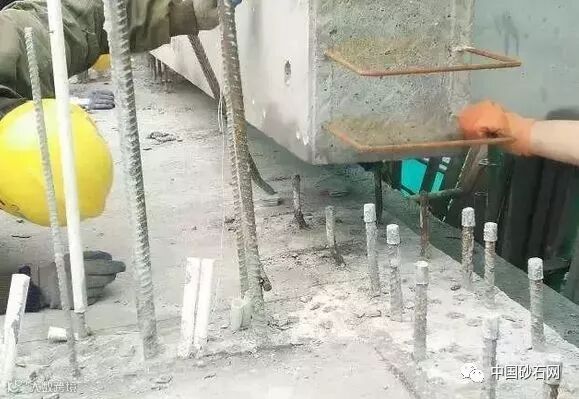

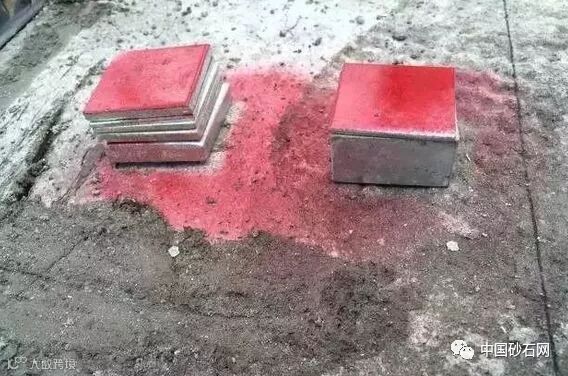

不同厚度类型垫片▲

构件下部橡胶条▲

悬挑工字钢布置▲

悬挑工字钢埋件布置▲

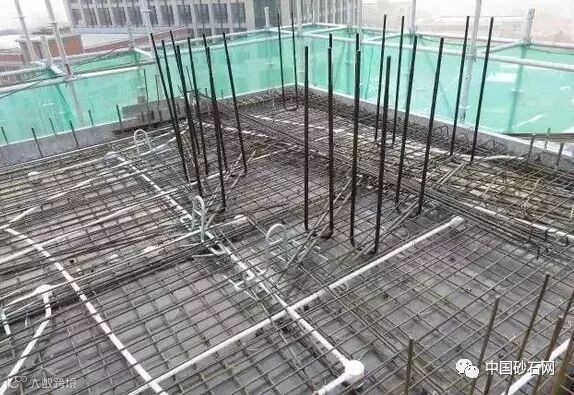

现浇部分工作

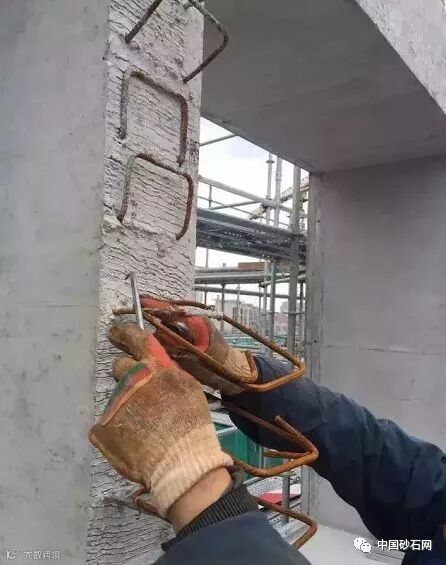

现浇段钢筋连接套筒▲

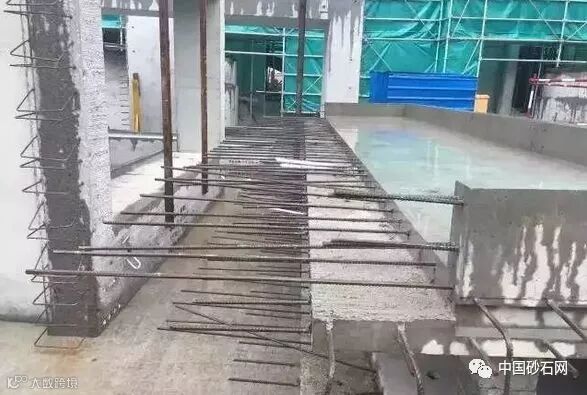

现浇段箍筋绑扎▲

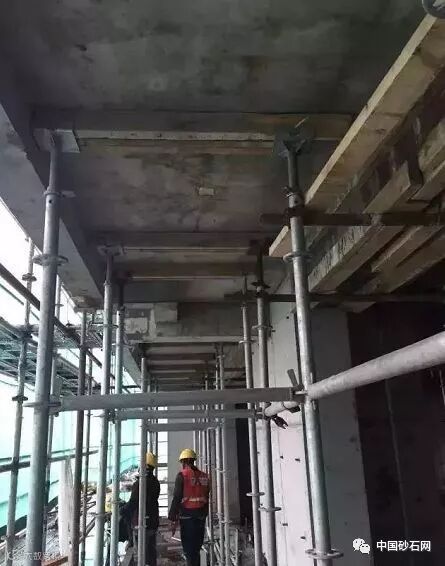

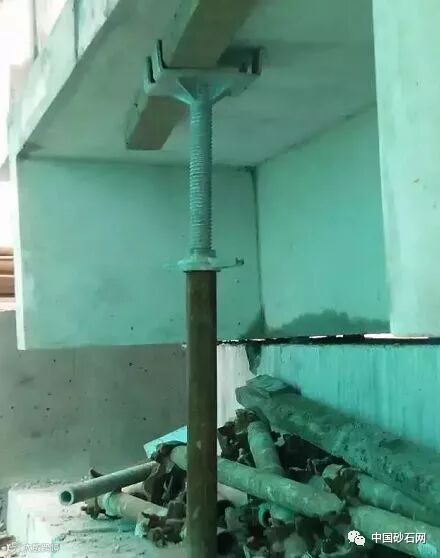

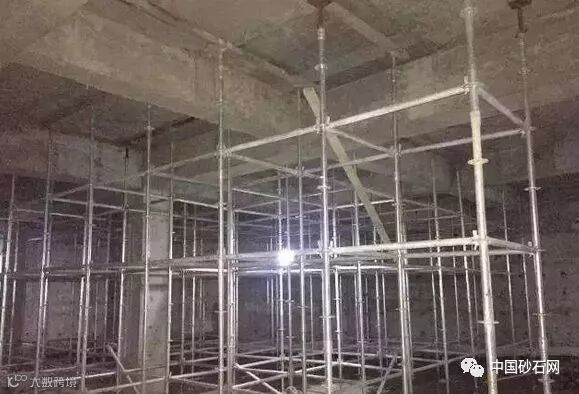

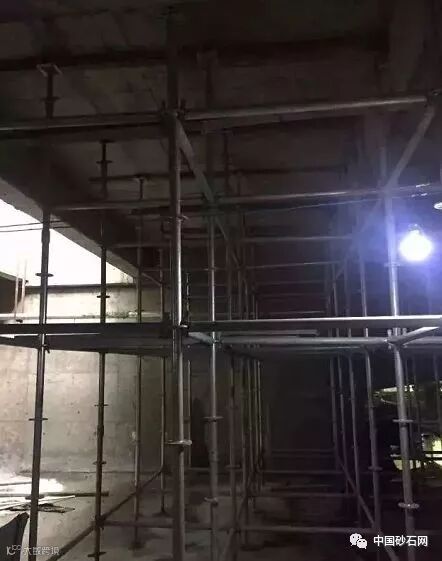

PC层现浇板回顶支撑▲

PC构件行车道顶板下回顶加固▲

构件堆场回顶加固▲

楼梯承台下支撑加固▲

阳台下回顶支撑▲
来源:上海工地
