广东机制电价征求意见:保障比例不超过90%,执行期限海风14年、其他12年

广东机制电价征求意见:保障比例不超过90%,执行期限海风14年、其他12年 PKPM绿色低碳
2025-05-15
3
导读:日前,广东省电力交易中心印发《广东新能源增量项目可持续发展价格结算机制竞价规则(征求意见稿)》以及及《广东省新

转载来源:光伏們

权归原作者所有,如有侵权请联系后台处理

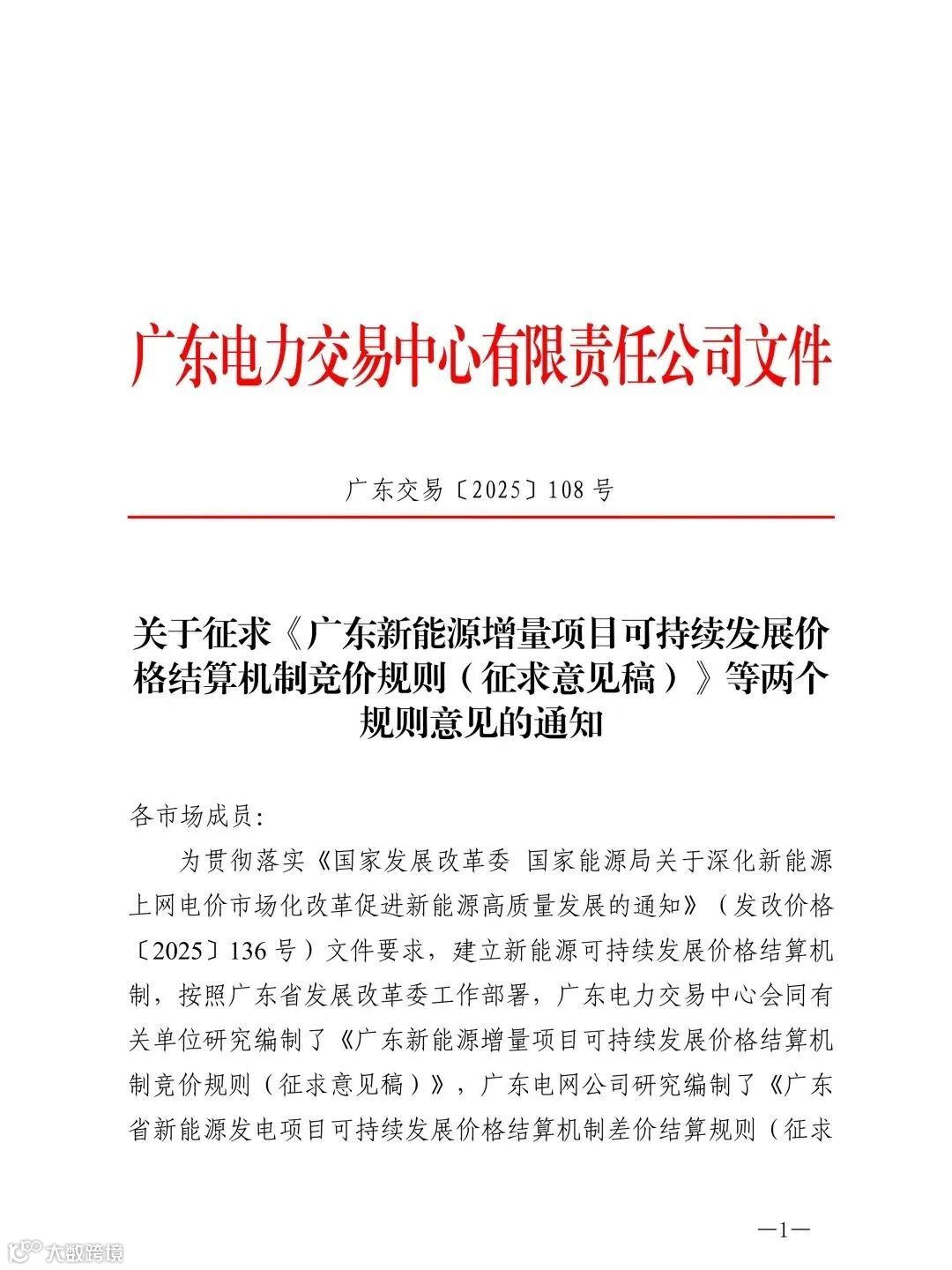

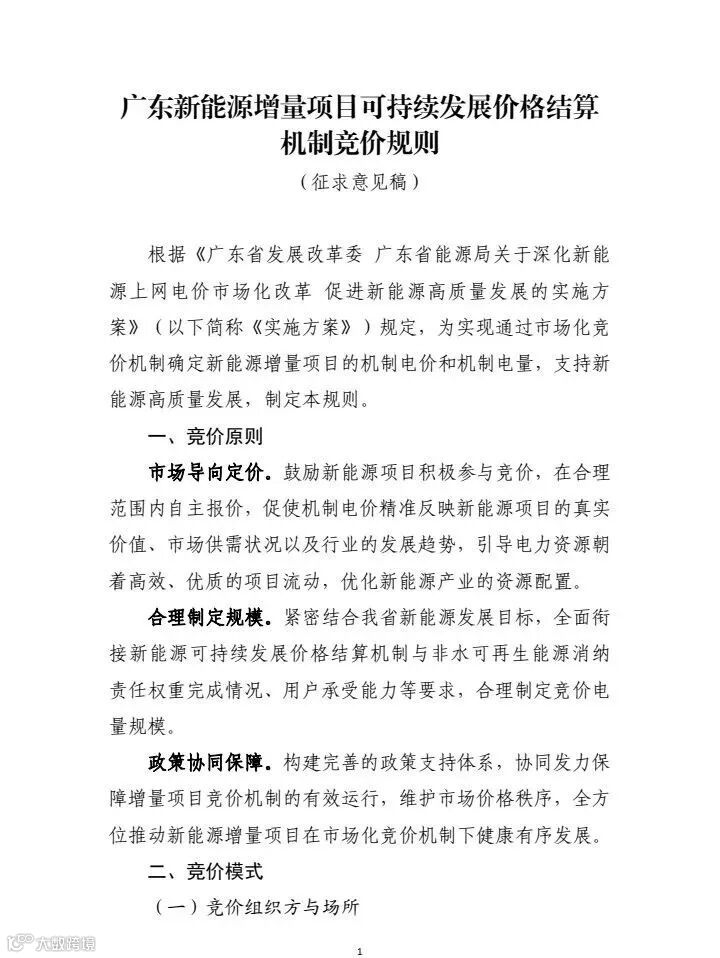

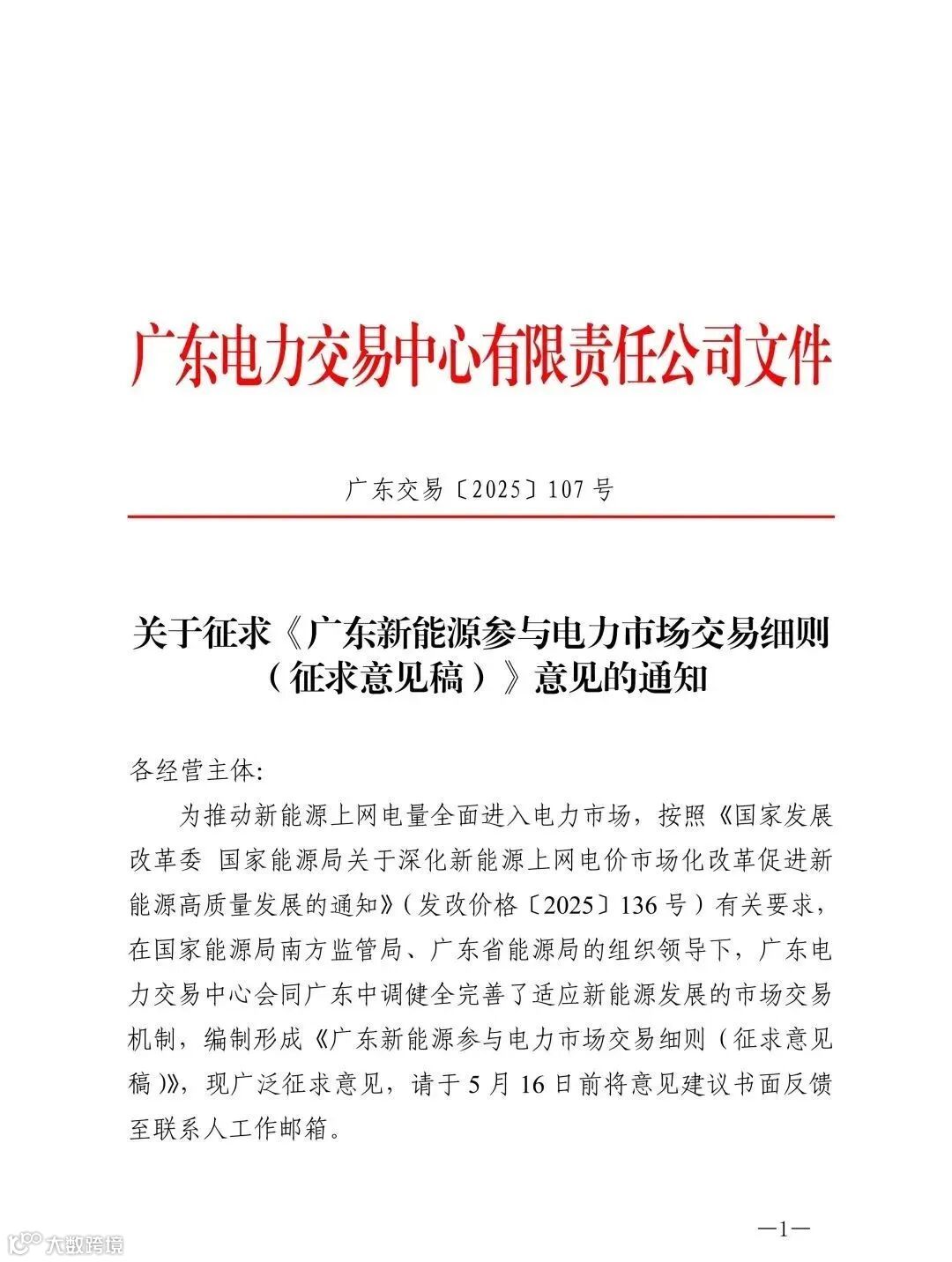

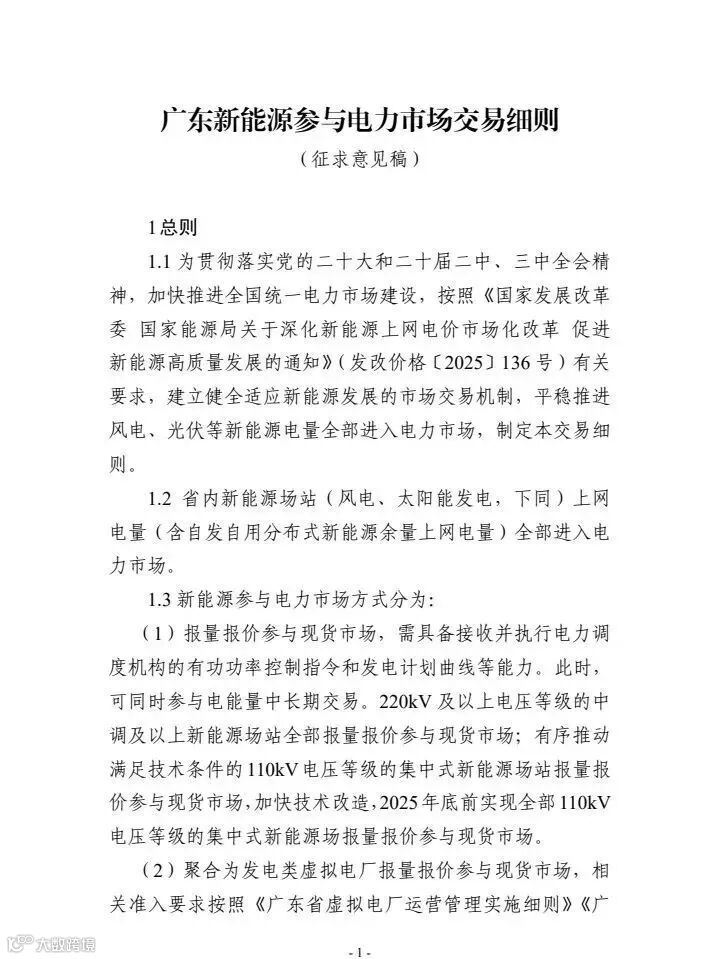

日前,广东省电力交易中心印发《广东新能源增量项目可持续发展价格结算机制竞价规则(征求意见稿)》以及及《广东省新能源发电项目可持续发展价格结算机制差价结算规则(征求意见稿)》,就广东省新能源竞价细则给出有关要求。

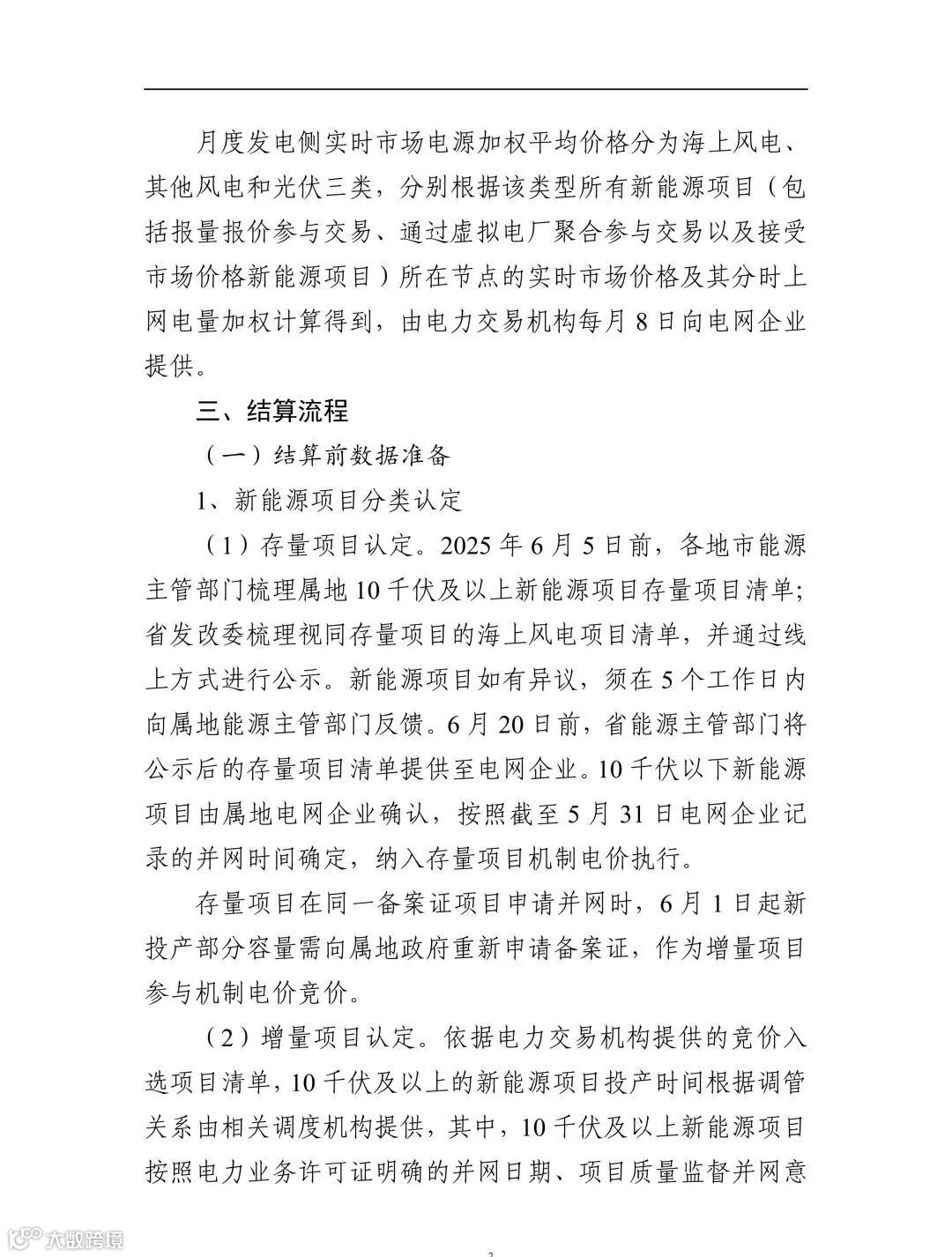

根据文件,2025年中期将组织首次竞价交易,范围为2025年6月1日后投产、核准、备案的新能源项目,参与首次竞价的项目需在2025年12月31日前投产。

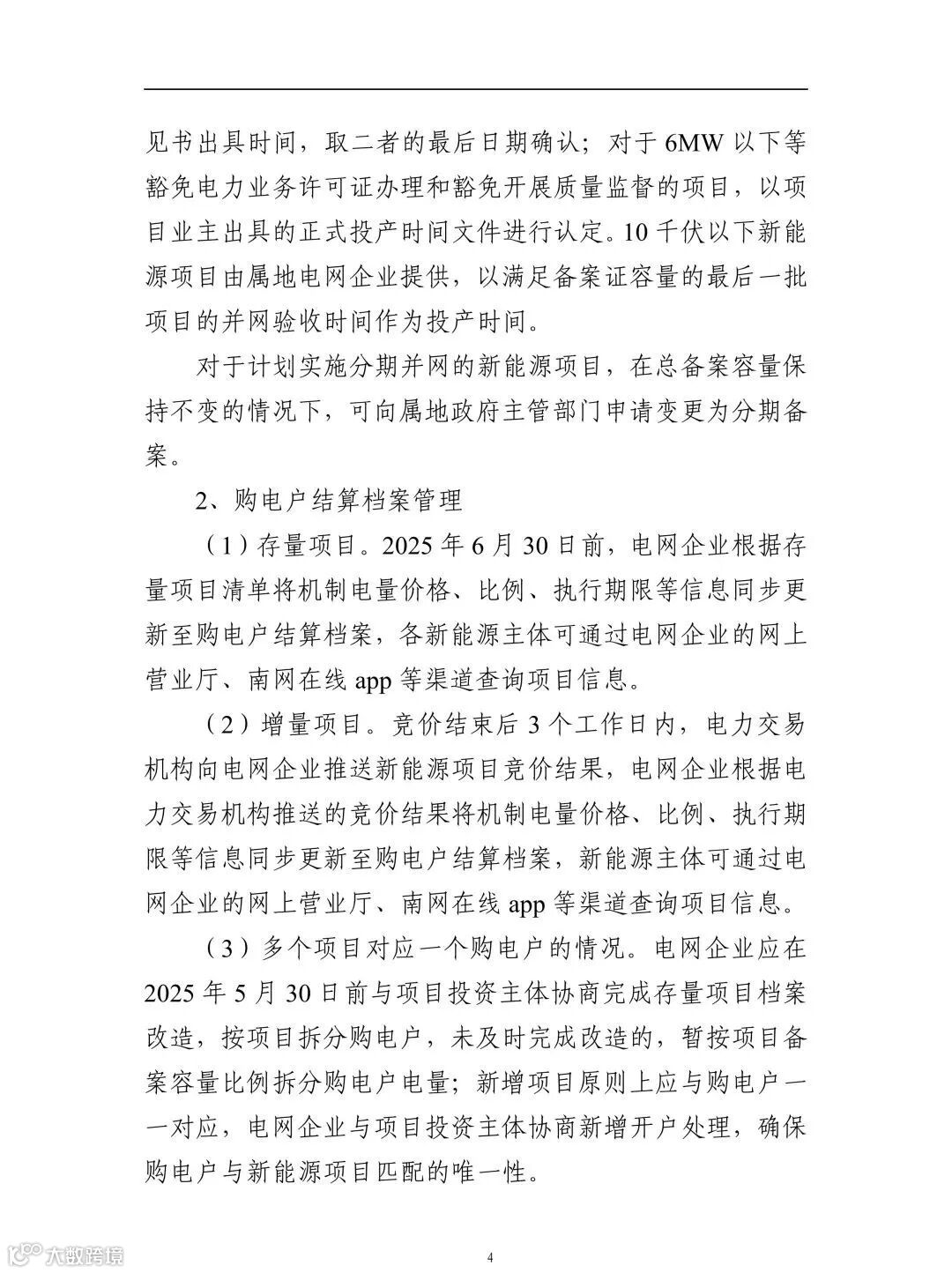

竞价电量规模由广东省发改委、能源局确定,并在竞价前公布,申报信息包括机制电量比例、机制电价等。机制电量比例申报上限与存量项目机制电量比例衔接,不高于90%。


竞价机制:采用集中竞价的方式开展竞价交易。根据新能源项目的申报电量比例,按照近三年同类型历史小时数、项目容量计算新能源项目申报比例对应的电量绝对值。将电量绝对值按新能源项目报价从低到高进行排序,价格相同时,按照申报时间优先方式确定排序,直至满足竞价总规模,竞价总规模内的新能源项目全部成交。成交的最后一个项目申报比例全额成交。本次竞价交易的所有入选项目机制电价按入选项目的最高报价确定,机制电量比例为申报的机制电量比例。

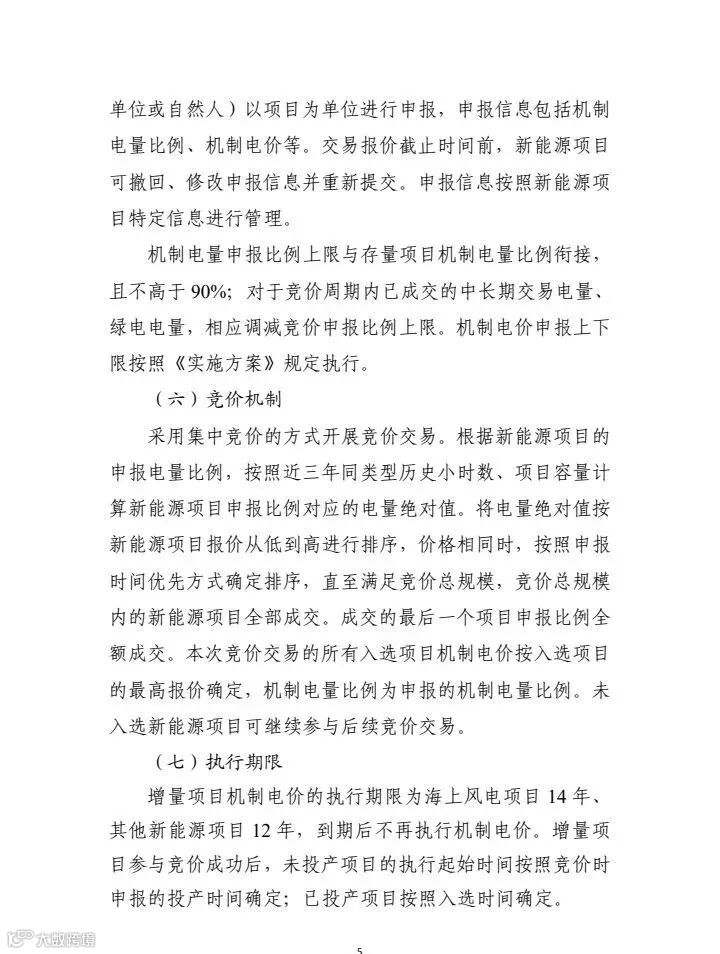

执行期限:增量项目机制电价的执行期限为海上风电项目14年、其他新能源项目12年,到期后不再执行机制电价。增量项目参与竞价成功后,未投产项目的执行起始时间按照竞价时申报的投产时间确定;已投产项目按照入选时间确定。

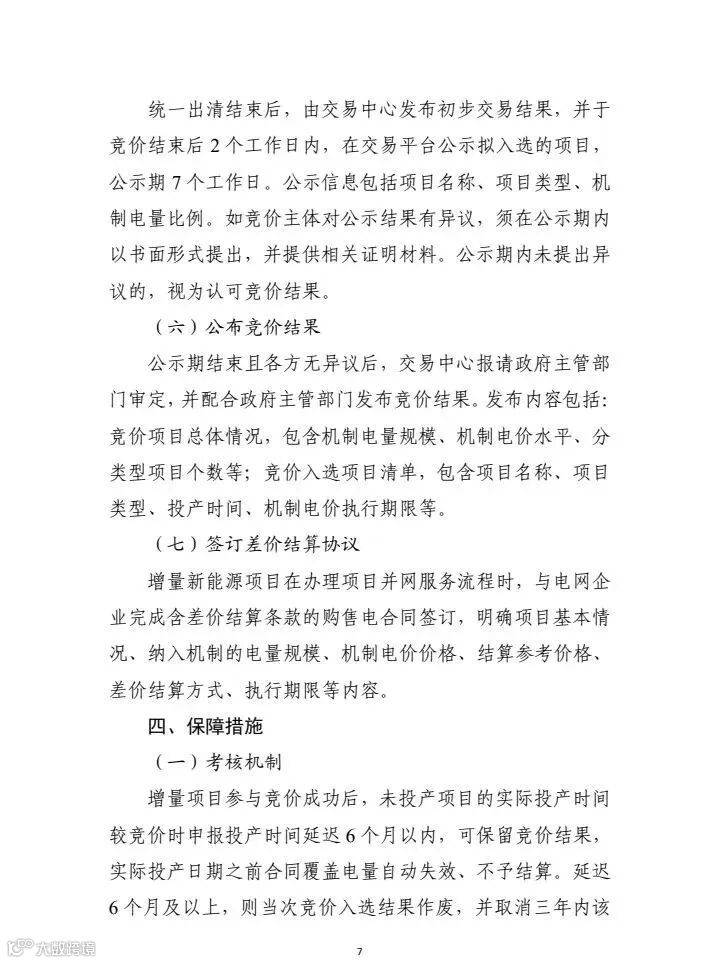

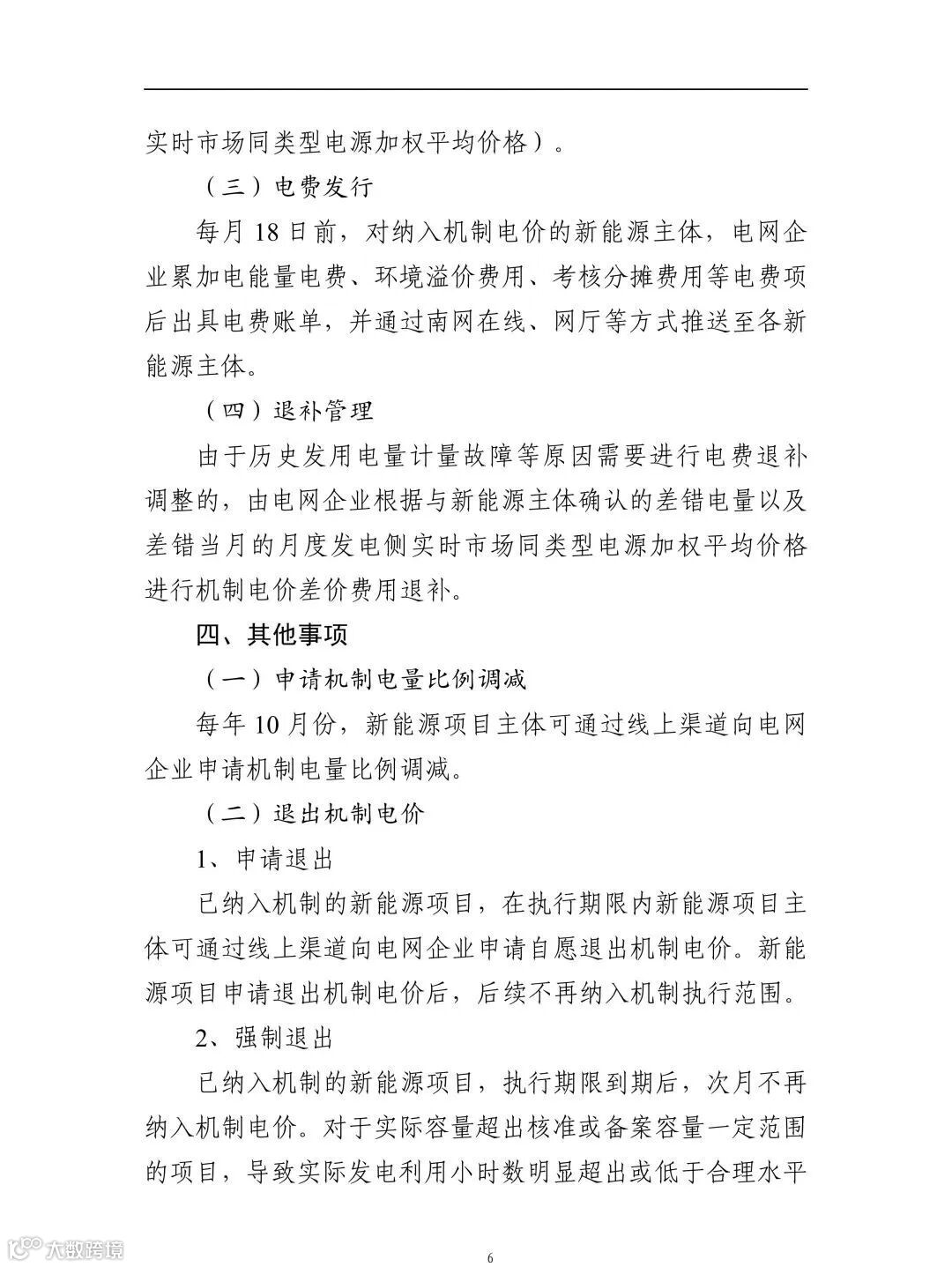

需要强调的是,增量项目参与竞价成功后,未投产项目的实际投产时间较竞价时申报投产时间延迟6个月以内,可保留竞价结果,实际投产日期之前合同覆盖电量自动失效、不予结算。延迟6个月及以上,则当次竞价入选结果作废,并取消三年内该项目的竞价资格。

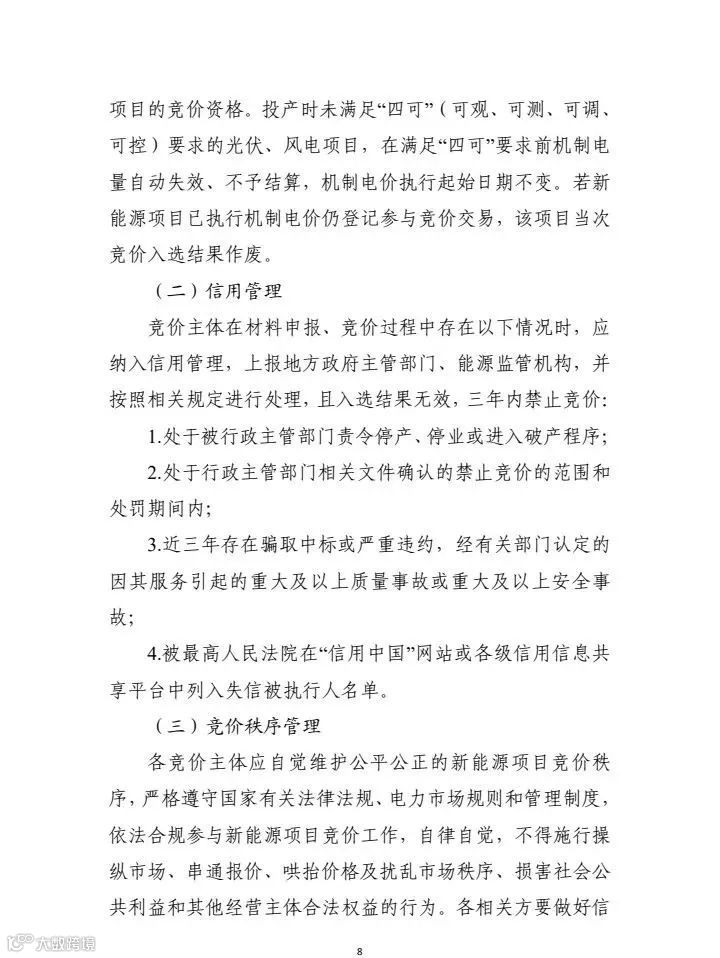

投产时未满足“四可”(可观、可测、可调,可控)要求的光伏、风电项目,在满足“四可”要求前机制电量自动失效、不予结算,机制电价执行起始日期不变。若新能源项目已执行机制电价仍登记参与竞价交易,该项目当次竞价入选结果作废。


具体见下:








往期推荐:





倒计时3天!“数智驱动·AI+BIM 共建绿色生态”第二十一届绿建大会分论坛亮点前瞻


黑龙江 ▎征求《超低能耗建筑施工图审查指引》意见


山东省发布《关于组织开展2025年度省级绿色制造单位申报工作的通知》


贵州省工信厅印发《关于开展2026年省级财政专项资金项目入库申报工作的通知》


新增支持《住宅项目规范》(GB 55038-2025)!PKPM绿色低碳系列软件2025PLUS版本4-30在线升级已发布


喜欢就点个“在看”吧


【声明】内容源于网络
0
0
PKPM绿色低碳
依托于PKPM强大的企业实力与丰富项目经验,定期发布国内外绿色建筑资讯、绿色建筑政策与标准信息、节能与绿色建筑设计、绿色建筑软件产品、绿色建材、绿色建筑典型案例与知识等,以期帮助建筑从业人员,并促进绿色建筑行业的快速发展。
内容 0
粉丝 0
PKPM绿色低碳 依托于PKPM强大的企业实力与丰富项目经验,定期发布国内外绿色建筑资讯、绿色建筑政策与标准信息、节能与绿色建筑设计、绿色建筑软件产品、绿色建材、绿色建筑典型案例与知识等,以期帮助建筑从业人员,并促进绿色建筑行业的快速发展。
总阅读0
粉丝0
内容0
