2013年8月
临海水质净化厂一期项目完成建设
成为马鞍岛上唯一一座
污水处理厂
期间,由于翠亨新区规划调整、功能重新定位等原因临海水质净化厂一直无污水管网接入建成后一直处于待产状态。
2016年,中央生态环境保护督察组督察指出临海水质净化厂自2013年建成以来一直“晒太阳”,未有效运行的问题,并提出整改要求:“2018年年底前尽快启用临海水质净化,以满足区域纳污企业污水的处理需求”。针对环保央督反馈的问题,水务公司高度重视临海水质净化厂的启用问题。从制定运行方案到向环保部门申领许可证,上下一心、紧盯节点、倒排工期、挂图作战,按计划按进度全面加快推进临海水质净化厂启用调试工作。
2018年12月20日
水质净化厂正式通水运行
出水水质达到排放要求

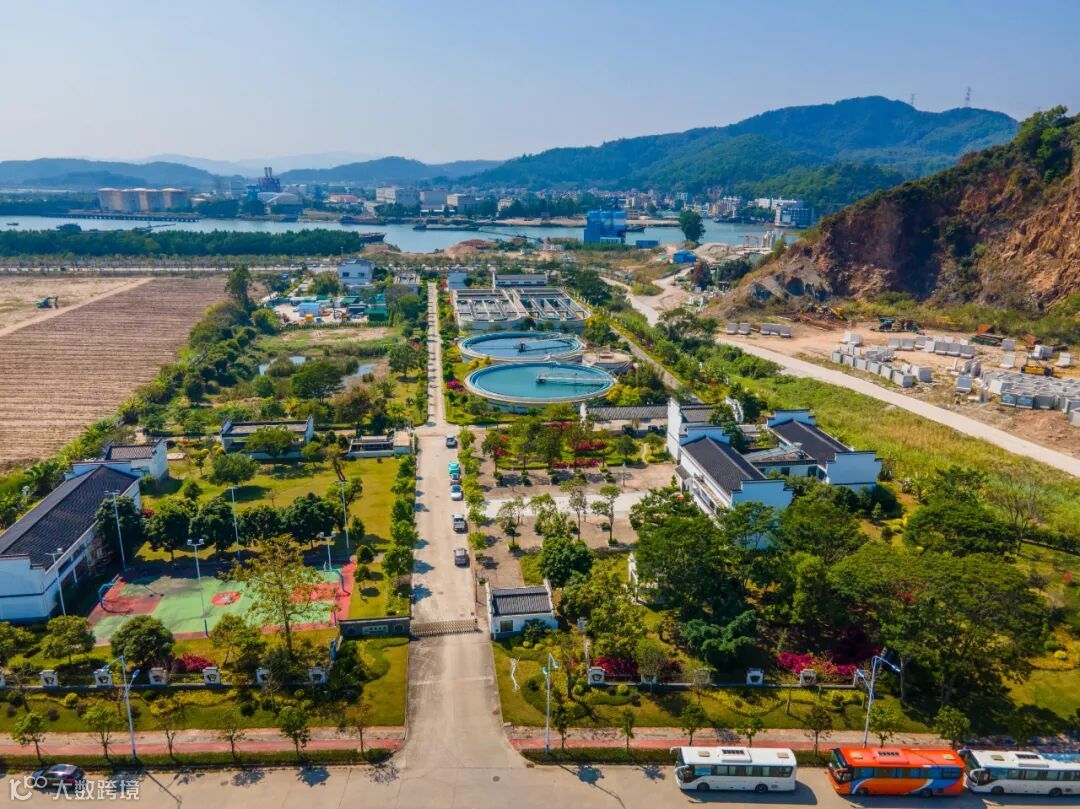

临海水质净化厂
2019至2020年,翠亨新区处于大开发建设阶段。因控规调整,加之地质条件、污水管网周边施工的影响,引起管道下沉、断裂等问题,致使污水收集量及收集浓度不断走低。为尽快提升污水进水浓度和进水量,全面完成中央生态环境保护督察整改任务。
2020年12月,翠亨新区将污水厂网一体化运营维护委托给水务公司。
2021年3月,完成厂网一体化运营维护合同签订,厂网一体化运营维护工作正式实施。水务公司加大人力物力投入,全体工作人员发扬“白加黑”“五加二”的战斗精神,通过加强管网设施网格化巡查工作和推进泵站改造等手段,当年完成污水管道检测26.33公里,修复三级及以上缺陷93个,接驳排水企业17家。
临海水质净化厂进水量由2020年的1006m³/d提升至2022年的7936m³/d,进水COD浓度由42.54mg/l提升至123.17mg/l,大大提升新区污水收集效能!

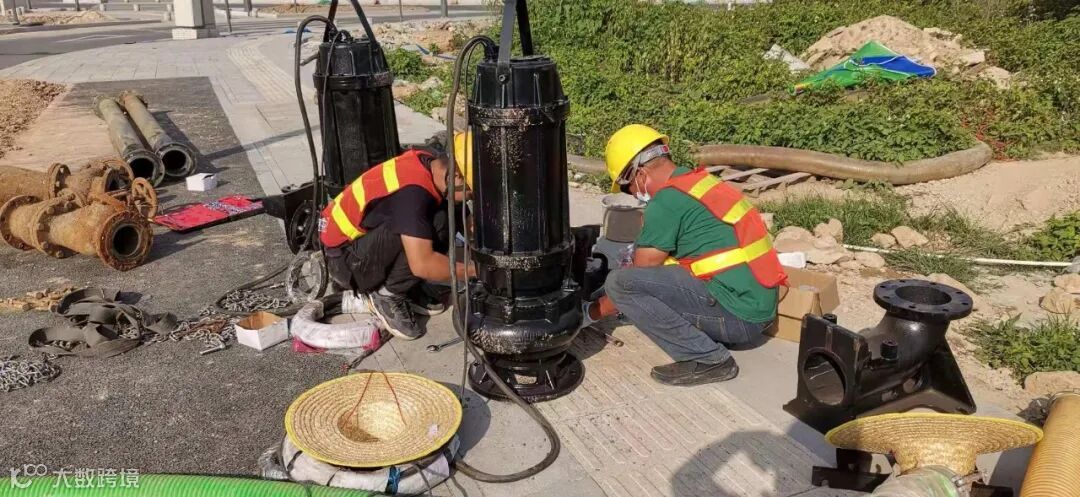

污水一期3号泵站改造

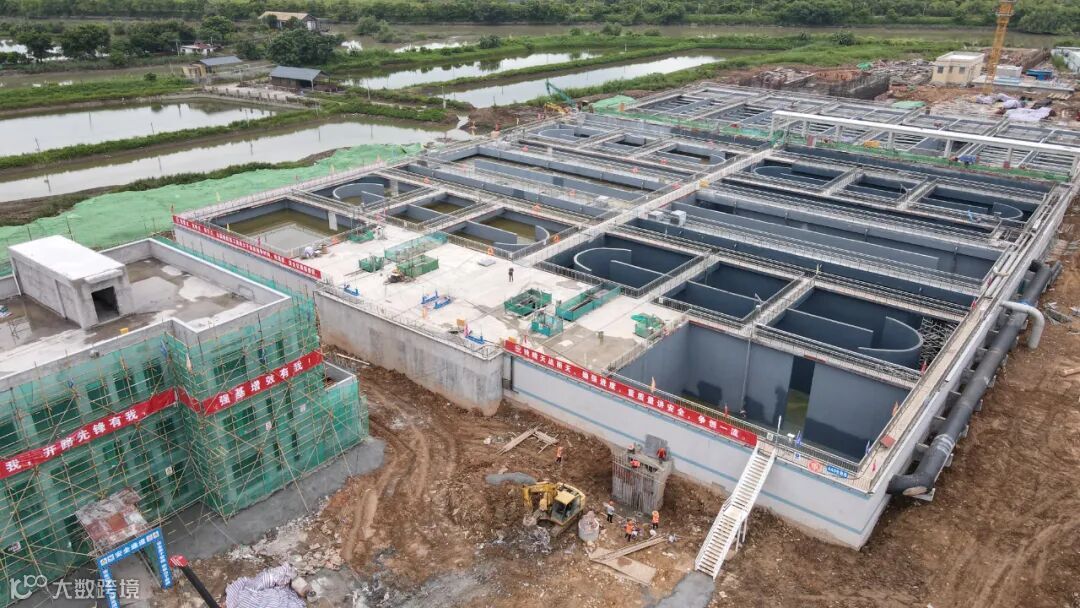

横门污水厂三期扩建工程

◇排版 | 贺昕怡
◇编辑 | 石光亮
◇审核 | 廖洪辉
◇素材来源 | 水务公司 梁沛欣

翠亨集团召开“奋战300天 迎深中通道通车”攻坚行动调度会
翠亨集团召开“奋战300天 迎深中通道通车”攻坚行动调度会
【翠亨集团十周年】十年十项目之西湾国家重大仪器科学园——助推产业集聚 构建行业生态专业化
【翠亨集团十周年】十年十项目之西湾国家重大仪器科学园——助推产业集聚 构建行业生态专业化
奋战300天!迎深中通道通车——翠亨集团召开党委会(扩大)会议传达学习贯彻市委十五届第97次常委会(扩大)会议精神
奋战300天!迎深中通道通车——翠亨集团召开党委会(扩大)会议传达学习贯彻市委十五届第97次常委会(扩大)会议精神
