导读:西安国际足球中心项目屋盖网壳结构顺利卸载

12月10日下午,随着最后一个支托的割除,西安国际足球中心钢结构屋盖网壳稳稳落下最后20毫米,标志着西安国际足球中大型屋盖网壳卸载圆满成功。

自11月18日屋盖网壳顺利合拢后,珠江监理项目监理部各专业工程师和陕建机施集团及时沟通、超前策划,对卸载工作和各项预案提出基本思路和框架;12月3日,组织项目甲方、总包单位、施工单位和劳务分包单位的技术质量、安全负责人召开网壳卸载前沟通协调会;12月4日,对网壳块体安装的就位精度情况进行全面测量验证;12月7日,对钢结构网壳屋盖部分进行预验收。经各方单位综合研判,同意卸载。

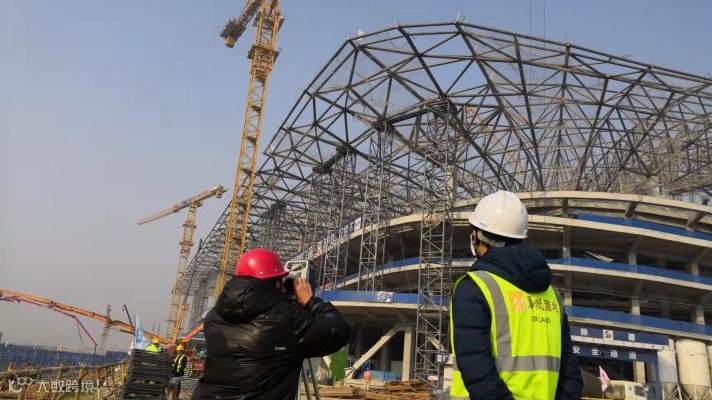

12月8日早上,开始按审批方案分三层进行网壳卸载作业。作业前,珠江监理项目部人员现场参与施工作业人员的技术交底和安全交底。按照方案,这次卸载采取分级卸载方式,分3次总共割除90公分的支托高度,逐级释放网壳荷载,最终达到完全释放全部荷载的目的。每天工作前,监理人员对当天的卸载准备工作(人员分组,技术安排,分级卸载详情,安全保障,变形、应力监测人员和仪器准备情况,通讯和应急处置准备情况等)进行例行检查,各项准备工作就绪后,方开始正常工作,杜绝卸载过程中的任何意外发生。

卸载过程中,监理人员自始至终保持坚守在现场,及时巡查安全,保证卸载过程安全高效并符合施工方案要求,为卸载工作的顺利进行给予有力保障。

经过各方共同努力,终于在12月10日下午,最后20毫米支托被顺利割除,钢结构网壳平稳坐落于原设计的68根开花柱上,经过施工单位自检和第三方初步检测,各项变形指标和应力情况均符合设计要求。后续将由第三方进行连续监测和测量,以观察整体网壳的稳定性和应力情况。至此,由珠江监理四公司监理的西安国际足球中心钢结构屋盖网壳实现了全面完工,为后续屋面围护系统的施工奠定了基础。

西安足球中心屋盖网壳为马鞍形双层空间结构,结构总用钢量约8500t,平面上呈现倒圆角的矩形,尺寸南北295.6m、东西250.6m的环壳,支承于 68 根劲性柱顶,屋盖南侧和北侧均为双排柱支承,东侧和西侧局部为单排柱支承。外圈为外低内高的空间不规则双层网壳钢结构屋盖,每一榀桁架呈不规则曲面空间四方体,部分桁架顶部呈圆弧形过度,98榀桁架各不相同,无重复性。该工程采用单榀地面拼装焊接完成后,吊装至空中预定部位,进行逐个对接安装,最后合拢组焊,形成一个整体马鞍形空间结构。



图文:柳士才

编辑:崔子涵

审核:刘   涵


专业诚信|创新共赢|追求卓越


【声明】内容源于网络
0
0
珠江监理集团
珠江监理集团是以全过程工程咨询、工程监理、项目管理/代建、造价咨询、招标代理、TIS咨询和投资决策咨询等为主营业务的大型国有工程咨询集团。
内容 0
粉丝 0
珠江监理集团 珠江监理集团是以全过程工程咨询、工程监理、项目管理/代建、造价咨询、招标代理、TIS咨询和投资决策咨询等为主营业务的大型国有工程咨询集团。
总阅读0
粉丝0
内容0
