2017年9月1日00:32,包头白云鄂博风电供热项目SVG设备经过包头供电局、建设单位、监理单位、调试院等多家单位核定设备送电后参数正常,控制室响起了雷鸣般的掌声,这标志着包头白云鄂博风电供热项目风电场升压站倒送电工作圆满完成。
本项目升压站属于扩建工程,本次倒送电前需要一期升压站停电施工,更换出线CT、#1主变接线及#2主变接地等工作,停电作业后,需通过包头供电局验收。为了本次倒送电工作顺利完成,项目部制定了施工方案、安全方案、应急预案各一份,并编制了本次施工所有作业工作清单。

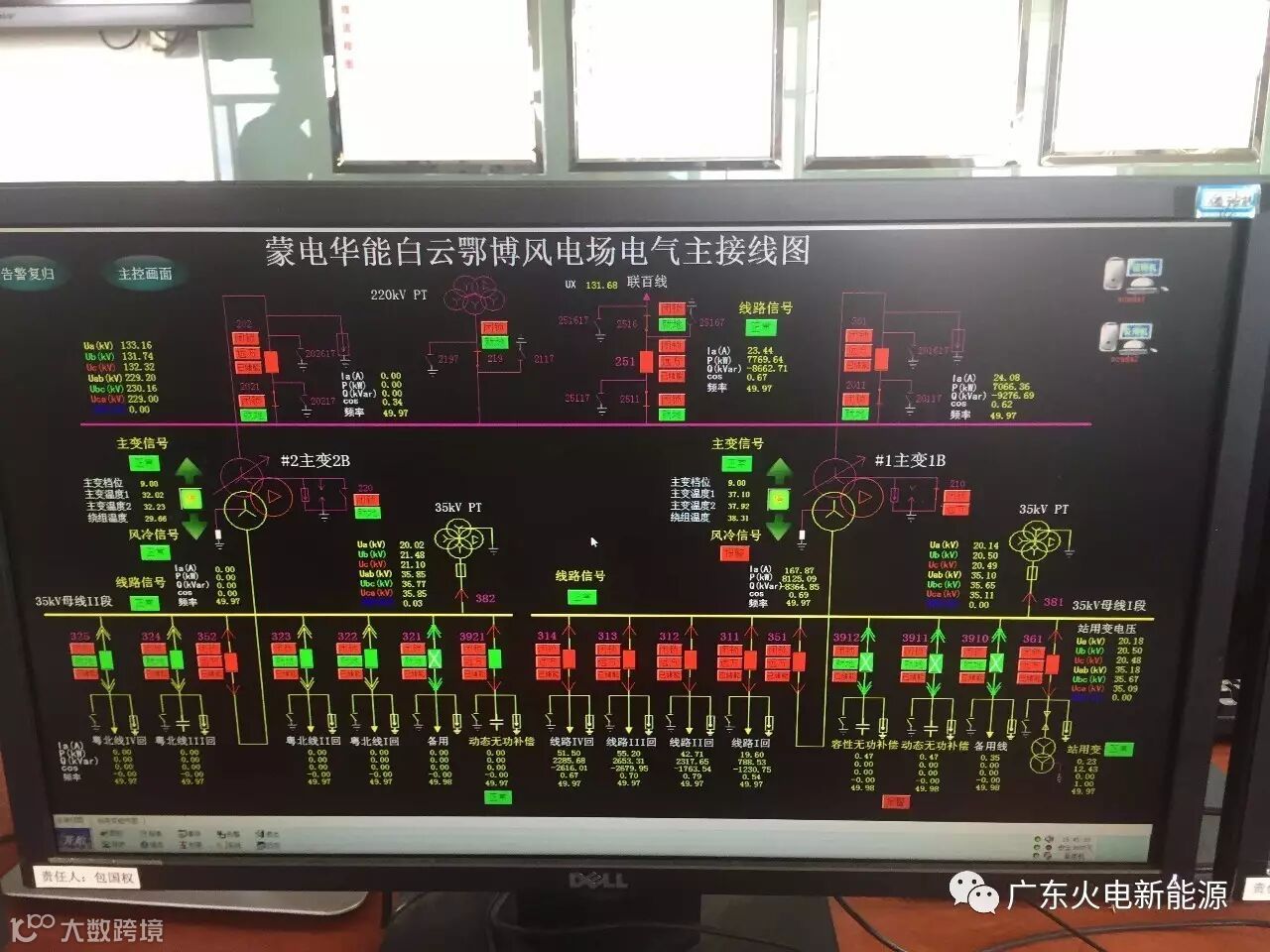

项目现场
8月25日17时,升压站开始停电作业;8月27日下午完成停电前所有作业施工;8月28日通过包头市供电局现场验收,9月1日凌晨,升压站倒送电成功。白云鄂博风电项目升压站倒送电的完成标志着该风电场已全面进入运行调试阶段,为项目全部风机并网奠定了坚实的基础。

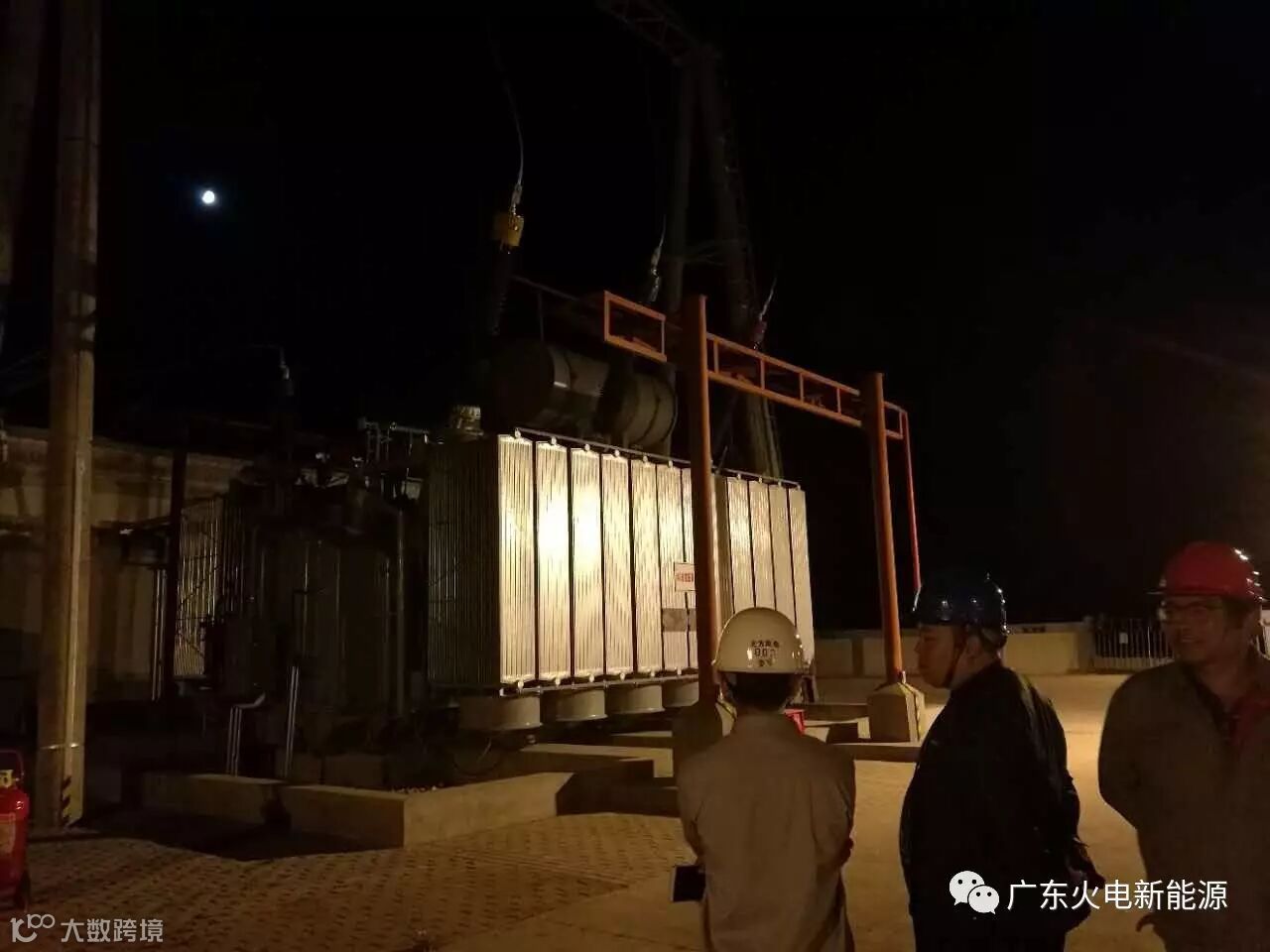

倒送电成功
新能源工程公司作为粤电集团多年的合作伙伴,项目部坚持公司干好现场、赢得市场,以质量为生存,以服务赢客户的原则,积极推进工程进度,自始至终突出强调质量安全意识,在确保质量安全的同时及时完成了业主要求的重要施工节点。接下来,项目部将继续执行公司的安排部署,保质、保量地按时完成项目的每一项工作,给业主交上一份满意的答卷,为公司树立良好的企业形象。

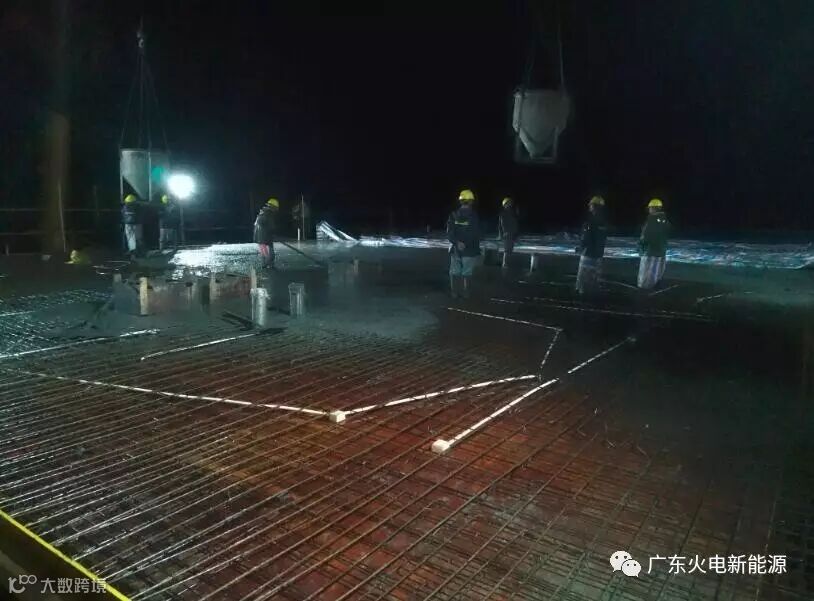

从江达棒山风电项目升压站综合楼主体结构封顶
2017年8月26日晚10:00,在各方人员的共同努力下,由我公司承建的粤电贵州从江达棒山风电场建设工程升压站综合控制楼正式完成主体结构封顶。同日下午14:00,2#主线道路到达28号风机垭口,成功实现与3#主线道路起点对接,达棒山项目同日实现了两大重要节点工程。
达棒山风电项目是粤电贵州有限公司在贵州省黔东南州从江县投资投资兴建的第一个风电项目,粤电贵州公司和从江县政府都非常重视该项目的建设情况,该项目的建设成果好坏直接决定了粤电后续项目的审批和投资,粤电领导多次到现场检查指导工作,要求把该项目建设成为从江县的风电样板工程和精品工程。
升压站综合控制楼共2层,总建筑面积1685.50㎡,层高约4m,建筑总高8.25m。为了能安全、优质、高效地实现节点目标,项目部积极从人、机、料、法、环等环节着手策划,认真策划施工方案,严格按照图纸、施工规范要求,精心组织施工,克服雨天、高温等不利天气的影响,克服了地处偏远山区,道路不畅,材料运输困难等各种难点,确保了项目主体结构的顺利完成。

施工现场
我公司所承建的场内I标有2#、3#主线道路,其中2#主线道路从场内II标41#风机至我方标段40#风机,在28#风机垭口位置与3#主线道路连接,总长9500米。3#主线道路从28#风机垭口至升压站,总长9050米。2#主线起点至28#风机垭口位置和3#主线总长大约13050米,该路段是升压站所有设备进场运输的通道,升压站主变等电气设备和风机设备进场的必经之路。该节点的实现对后续设备的正常进场运输提供了有力保障。
升压站综合控制楼主体结构的封顶标志着升压站工程正式进入砌体、二次结构及装饰装修施工阶段,目前还剩约3000米毛路未完成。本次两大重要节点的完成在得到业主领导肯定的同时,也激发了项目全体人员敢打必赢的工作豪情,增强了大家的信心,项目部表示,接下来将全力以赴、再接再厉,努力向公司交一份满意的答卷。
