——珠海桂山海上风电场示范项目顺利开工

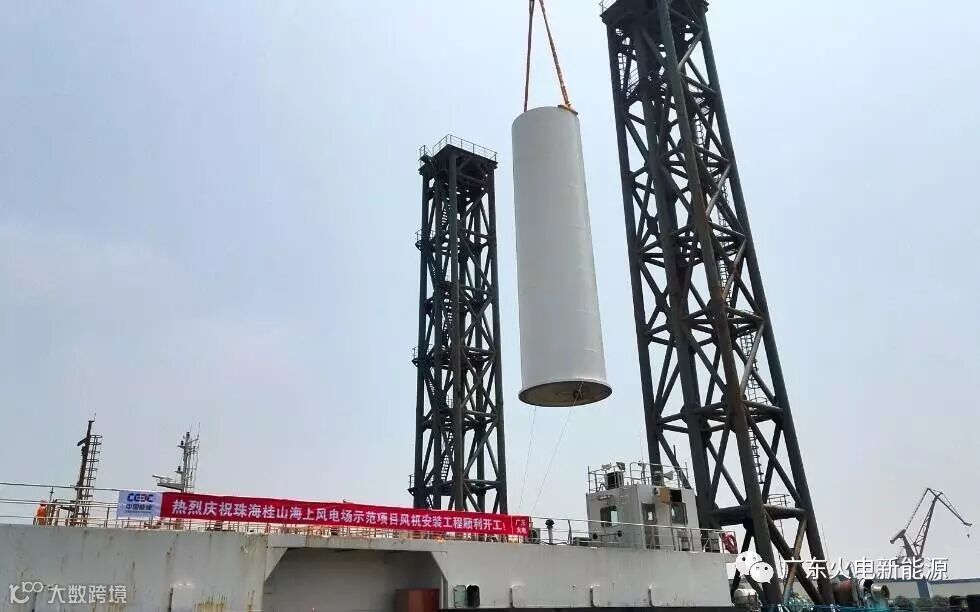

经过半个月的紧急筹备与方案优化,珠海桂山海上风电示范场项目于2017年5月27日正式开工!

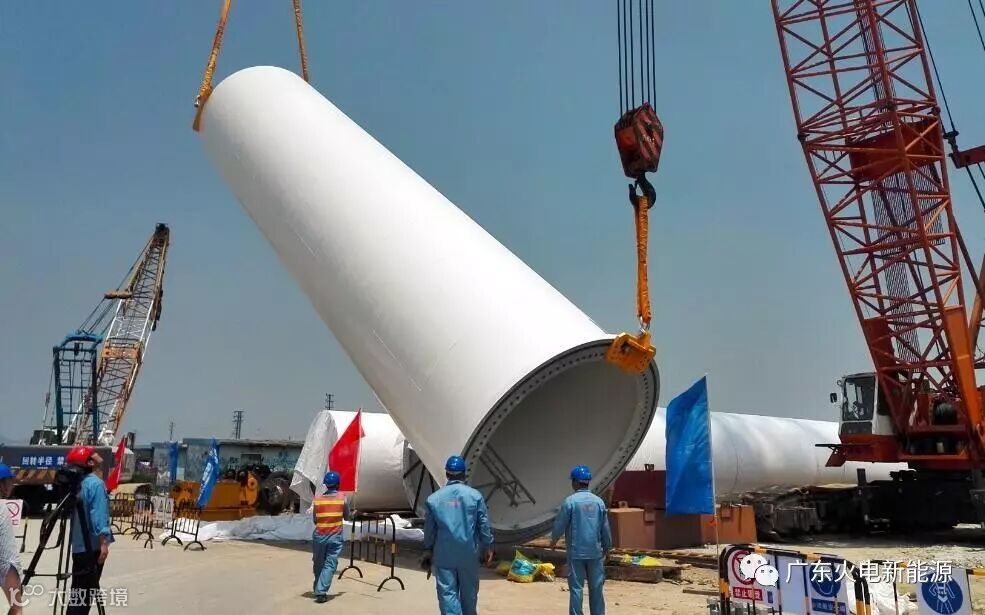

本项目为3台MySE3.0-112海上型风力发电机组及其附属设备安装,其中我方负责中山临海明阳叶片厂交货码头的风电机组拼装及装船和风机平台逆变主控集装箱及箱变装箱的电缆连接工作,施工地点位于中山市临海工业园明阳叶片厂码头及海上风机机位。

新能源公司在项目前期筹备工作充分考虑成本及人性化管理,着力解决了施工班组住宿、施工场地平整、施工机械就位等工作;积极配合业主单位资料审查及施工方案的优化,充分配合其他现场施工单位开工前期准备工作,为本次工程顺利开工创造条件。
在项目开工前一天,新能源公司副总经理汪帆等新能源公司领导前往珠海桂山海上风电场示范项目现场指导工作。汪帆重点检查了现场安全工作,并对项目的危险源控制提出要求,对用电隐患、高空作业、起重指挥穿反光背心、员工防中暑、现场应急药品配置等提出了整改措施,汪帆也多次分享发生在身边的安全事故及案例分析,要求项目管理团队认真学习领会“明白卡”的内容要求,做到“如履薄冰、如临深渊、如临大敌”。

海上风电项目是目前能源行业的一大趋势,珠海桂山海上风电示范场项目是公司继江苏如东海上风电项目之后又一次进入海上风电市场,为新能源公司海上风电业务的发展开拓了又一崭新篇章,这不仅丰富了公司海上风电项目的施工经验,并且提升了公司在海上风电市场的影响力,对公司具有极大的意义!
珠海桂山海上风电示范场项目部全体人员将鼓足干劲、全力以赴,发挥广东火电人不怕苦不怕累的风电铁军精神,用优质、高效的服务回馈业主及业界的信任,让海上风电的巨轮越开越远!
(通讯员 何望才)

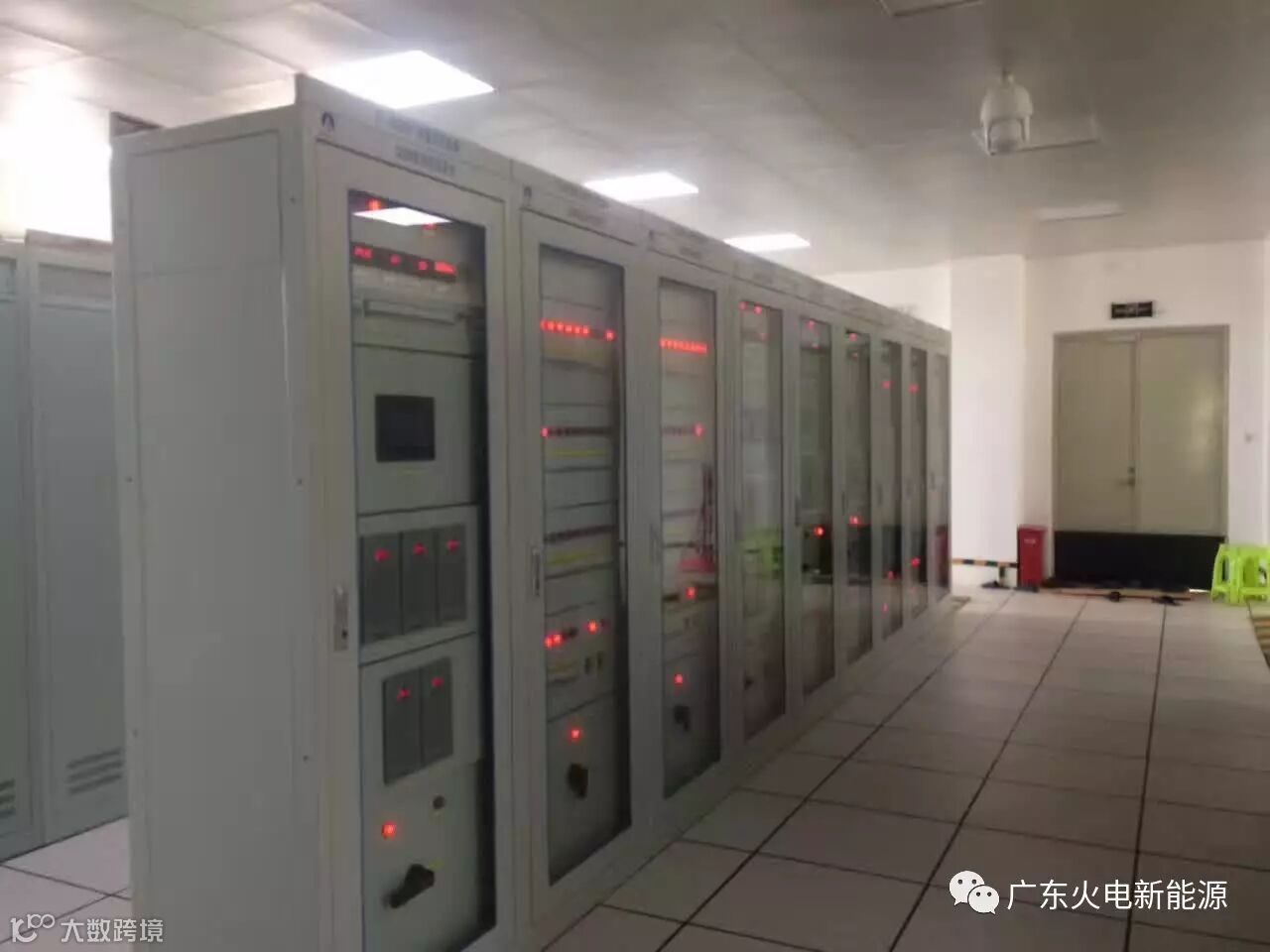

2017年5月27日,经过多次与调度部门联系对点确认和最后的设备参数核定,在取得湛江市地调中心下达的调令后,调试和运行人员全面投入各项反送电工作,按照倒送电程序对110千伏母线、1#主变、35千伏母线及SVG设备充电,雷州调风风电项目升压站倒送电工作圆满结束。
为了本次倒送电工作的成功完成,项目部人员加班加点,在5月上旬将升压站倒送电所需要的工作完成;5月15日,雷州调风风电场升压站顺利通过供电局的初步检查; 5月23日通过广东省电力质监站的检查,并获准在5月27日进行倒送电工作。

雷州调风风电项目升压站倒送电的完成标志着该风电场已全面进入运行调试阶段,为项目全部风机并网奠定了坚实的基础,赢得了业主、监理单位的一致好评,同时创造了湛江地区同等类型风电场升压站建设投产的最快纪录。
此次项目倒送电完成尽管经历了各种困难,但项目部积极协调各施工班组,并在公司及各方领导的共同关心和支持下,克服困难,迎难而上,积极推进工程进度,自始至终突出强调质量安全意识,在确保质量安全的同时及时完成了业主要求的重要施工节点。
接下来,项目部将继续执行公司的安排部署,保质、保量地按时完成项目的每一项工作,给业主交上一份满意的答卷,为新能源公司树立良好的企业形象。
(通讯员 罗光辉)
