2017年6月28日17:30,当主控室电脑显示光伏区发出的第一度电时,项目全体人员都为此欢欣鼓舞,因为这标志着由中国能建广东火电新能源公司EPC总承包的大埔县枫朗镇四联村650kWp分布式光伏扶贫项目顺利地在“630”前完成并网发电。从并网工作启动起,全体人员历经2.5小时奋战,先后完成全场设备检查、10kV箱变倒送电并成功启动、光伏区逆变器及汇流箱启动工作。

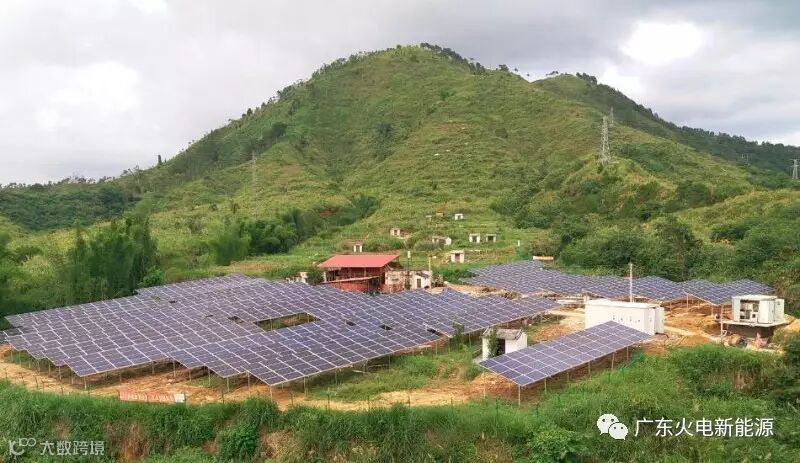

大埔光伏扶贫发电项目现场
为实现“630”前并网目标,中国能建广东火电新能源公司积极整合资源,调兵遣将,挑选精干力量迅速组织人员入场。期间,公司领导多次亲临现场指导工作,在人资物资配置、技术方案等方面,提出了有效的建议,同时与建设单位进行深入沟通。项目部并分别从生产、采购、施工等方面倒排工期,克服工期紧、任务重、自然条件恶劣等诸多挑战,严把质量安全关,加班加点、迎难而上、全力以赴确保施工进度,成功抢占“630”并网发电节点。
从项目开工到光伏支架和组件安装、升压站土建施工、升压站电气安装和调试、10KV集电线路施工到630前完成发电目标,只用了50天的时间,创造了同类项目建设的一个新的速度!
只用了50天
5月9日项目正式开工;
6月22日进行省电力工程质量监督检查工作;
6月23日进行梅州市供电局并网验收工作;
6月28日前完成各项整改工作;
6月28日完成并网工作。
该项目集太阳能发电和农业生产一体,综合利用枫朗镇丰富的光热和土地资源,对推进精准扶贫精准脱贫。中国能建广东火电新能源公司如期完成“630”前并网发电节点目标,为建设单位提交上一份满意的答卷,铸就一个让大埔县枫朗镇人民脱贫致富、满意放心的精品工程,同时也体现了公司新能源团队是一支能打硬仗、胜仗的队伍,项目部人员也将一如既往保持专业的施工水平和服务理念,继续努力打造精品工程。
