搜索
首页
大数快讯
大数活动
服务超市
文章专题
出海平台
流量密码
出海蓝图
产业赛道
物流仓储
跨境支付
选品策略
实操手册
报告
跨企查
百科
导航
知识体系
工具箱
更多
找货源
跨境招聘
DeepSeek
首页
>
阳江沙扒海上风电项目首台风机沉桩成功
>
阳江沙扒海上风电项目首台风机沉桩成功
广东火电新能源公司
2019-08-11
1
导读:8月10日晚上20:26,粤电阳江沙扒海上风电项目海上建筑安装及风电基础工程A标首台风机基础沉桩顺利完成
更多精彩内容请关注我们
长风破浪会有时,直挂云帆济沧海
8月10日晚上20:26,粤电
阳江
沙扒海上风电项目海上建筑安装及风电基础工程A标首台风机基础沉桩顺利完成,标志该项目成功实现了关键节点的第一步。

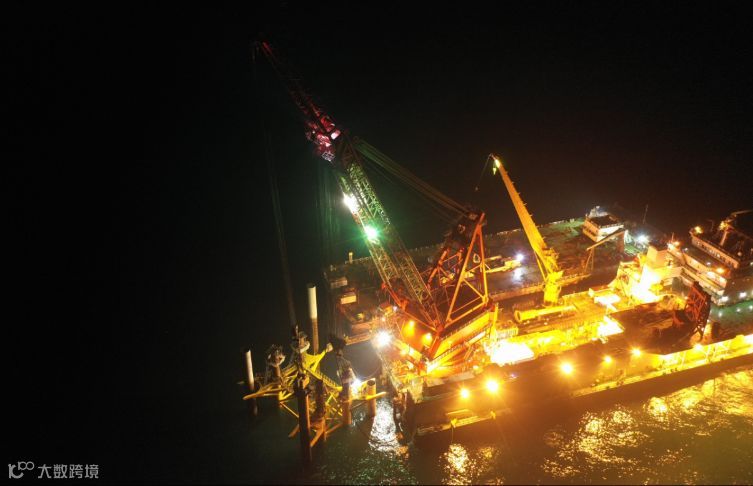

WT21机位最后一根桩沉桩完成
6月11日,项目部召开“打—钻—打”专项施工方案专家评审,专家一致认为本施工工艺具体可行,“打—钻—打”方案正式启动后,项目部上下一心为沉桩任务集思广益通力合作,在短短的9天完成了设备及人员动员,并在之后5天完成钻机组装、调试等工序,完成首台钻机吊装就位,于6月26日首次钻孔开始施工。

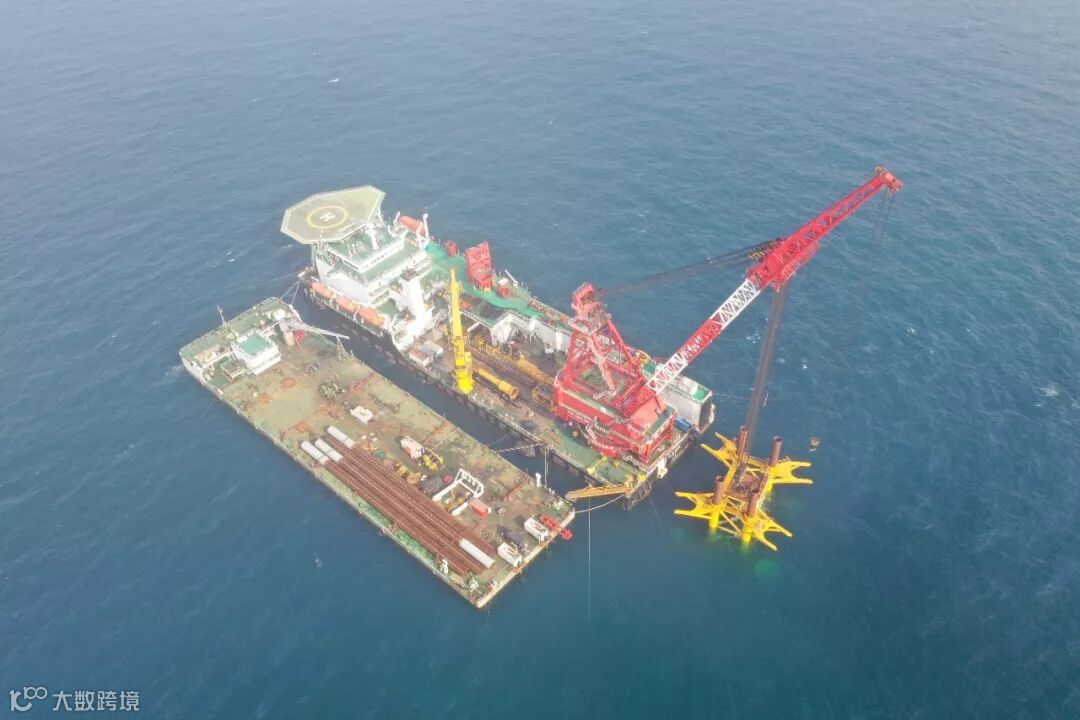

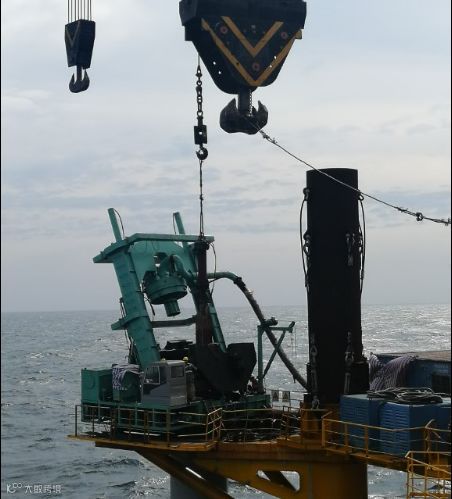

冲击锤沉桩
期间受第四号台风“木恩”干扰,并多次出现诸如:气管堵塞、空压机跳闸、气管接口破裂等问题,但沙扒项目的建设团队毫不气馁,紧抓窗口期,严密分工直至7月16日完成首个桩位钻孔作业,同时项目部展示出优秀的项目管理能力,在1天内组织完成钻杆拆除、钻机移位等准备工作后,并对该桩位进行首桩沉桩。
钻机就位

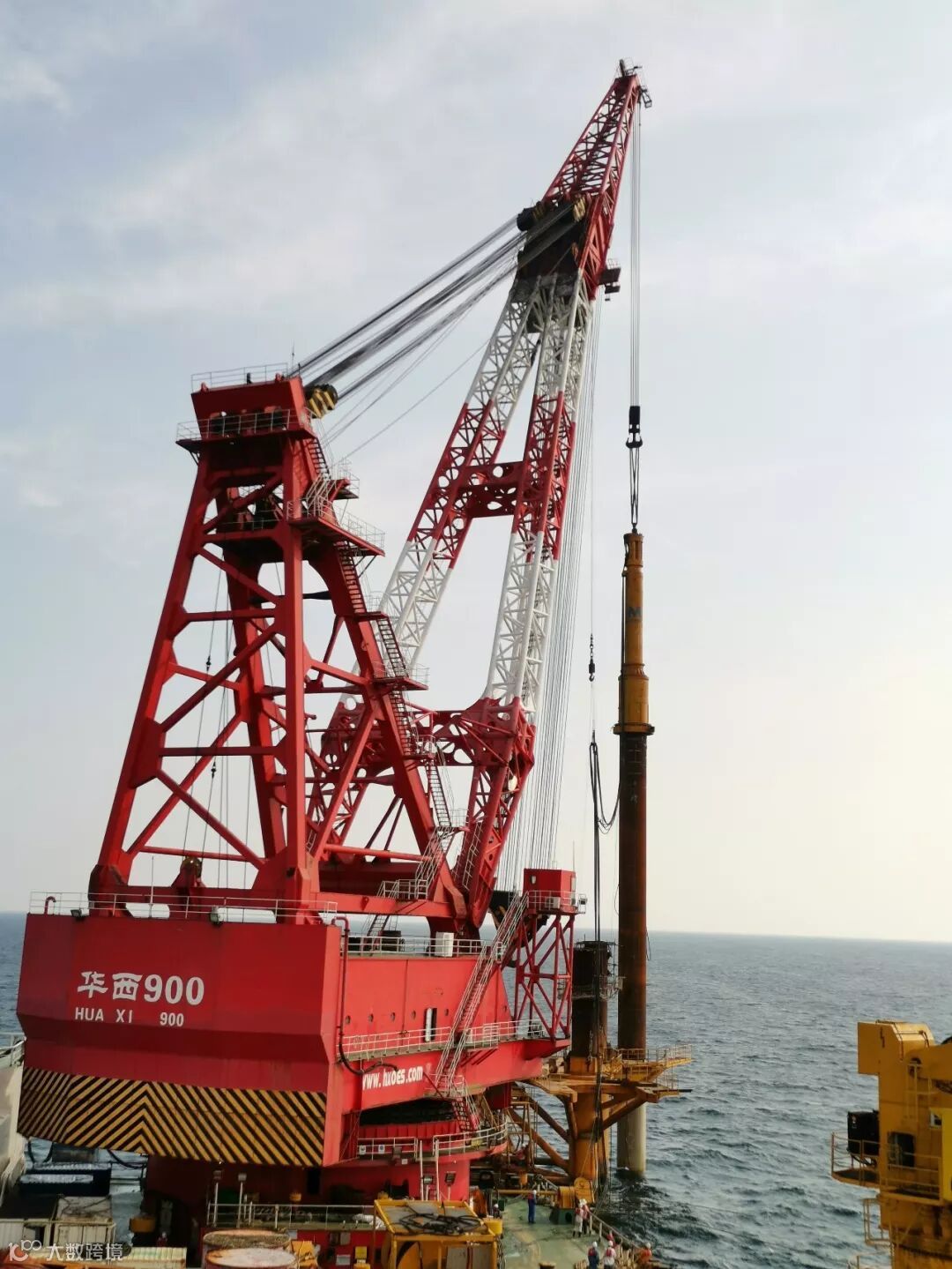

打桩锤吊装
在首桩沉桩成功后,项目组立马对前两个桩位钻孔、沉桩工作进行总结,通过调整钻机与钻头的安装逻辑,钻杆气管扩大改造等工艺改进,缩短工期。于7月26日开始对第四个桩孔进行钻孔,中途受第七号台风“韦帕”影响,施工船舶起锚回锚地避风,直至8月7日完成终孔,过程实际钻孔耗时6天,相比前两个桩位钻孔缩短4天,比计划工期提前2天。

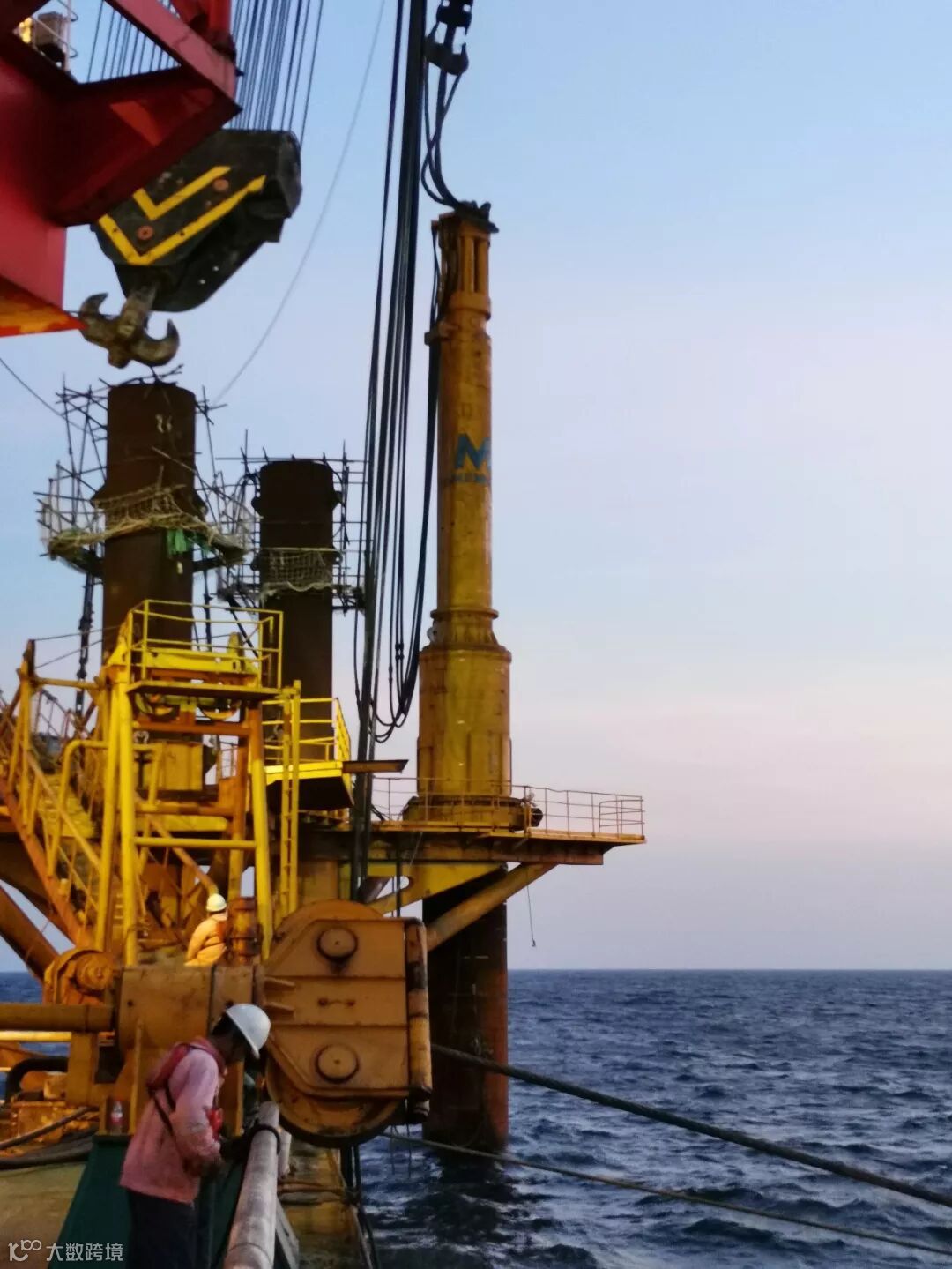

超前钻地地质勘探

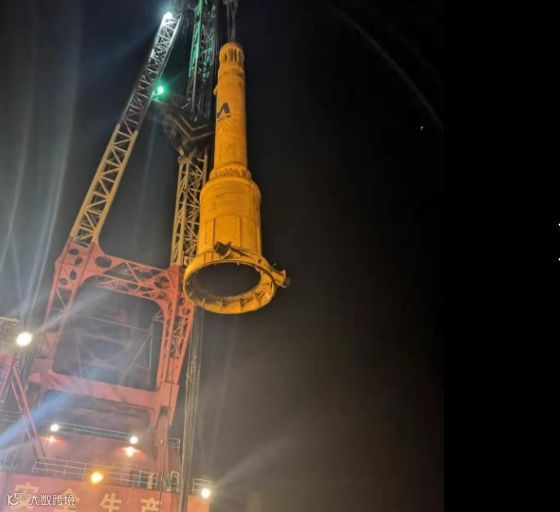

工程桩振动锤沉桩

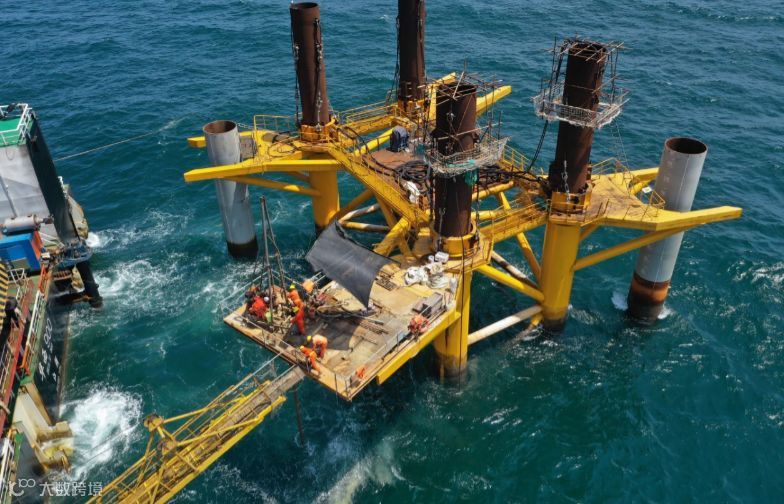

A标首台风机基础沉桩施工,可谓经历了“九九八十一难”。如:定位导向架调平困难;地质偏差导致“直打”出现拒锤;海况差、台风天气影响吊装作业等。但是在项目部全体成员的群策群力下,我们克服困难,提升自我,并针对施工难点增创了一系列新工艺,如花篮螺栓调平、水下内吊耳切割、水下插肩密封护筒、国内首台四桩导管架基础采用“打钻打”施工工艺等,提升了公司在海上风电桩基施工的技术水平,积累了在复杂地质条件下的沉桩施工经验,为A标段后续机位的施工及B标段的投标打下坚实的基础。
作为公司重点工程,沙扒海上风电项目A标首台风机基础沉桩成功,不仅标志着广东火电是一只敢打硬战,能打硬战的优秀铁军,更标志着我们已经具备完成海上风电桩基施工的能力,我们有信心有技术有目标顺利完成本标段的其他施工任务,建造海上的优质工程!
作者:吴子楠 编辑:何惠琴
【声明】内容源于网络
0
0
广东火电新能源公司
广东火电新能源工程公司
内容
0
粉丝
0
关注
在线咨询
广东火电新能源公司
广东火电新能源工程公司
总阅读
0
粉丝
0
内容
0
