5月5日凌晨,

阳江沙扒海上风电顺利实现了首个海上风电四桩导管架安装

五一小长假期间,阳江沙扒海上风电项目的全体员工坚守在项目一线,在这个火热的五月,用汗水谱写劳动者之歌,奋力将因疫情耽误的时间夺回来,用实际行动践行着劳动者的精神 ,为全体建设者献上一份最美节日礼物。

下面一起看看我们的美丽劳动者

如何将这定海重器吊装完成

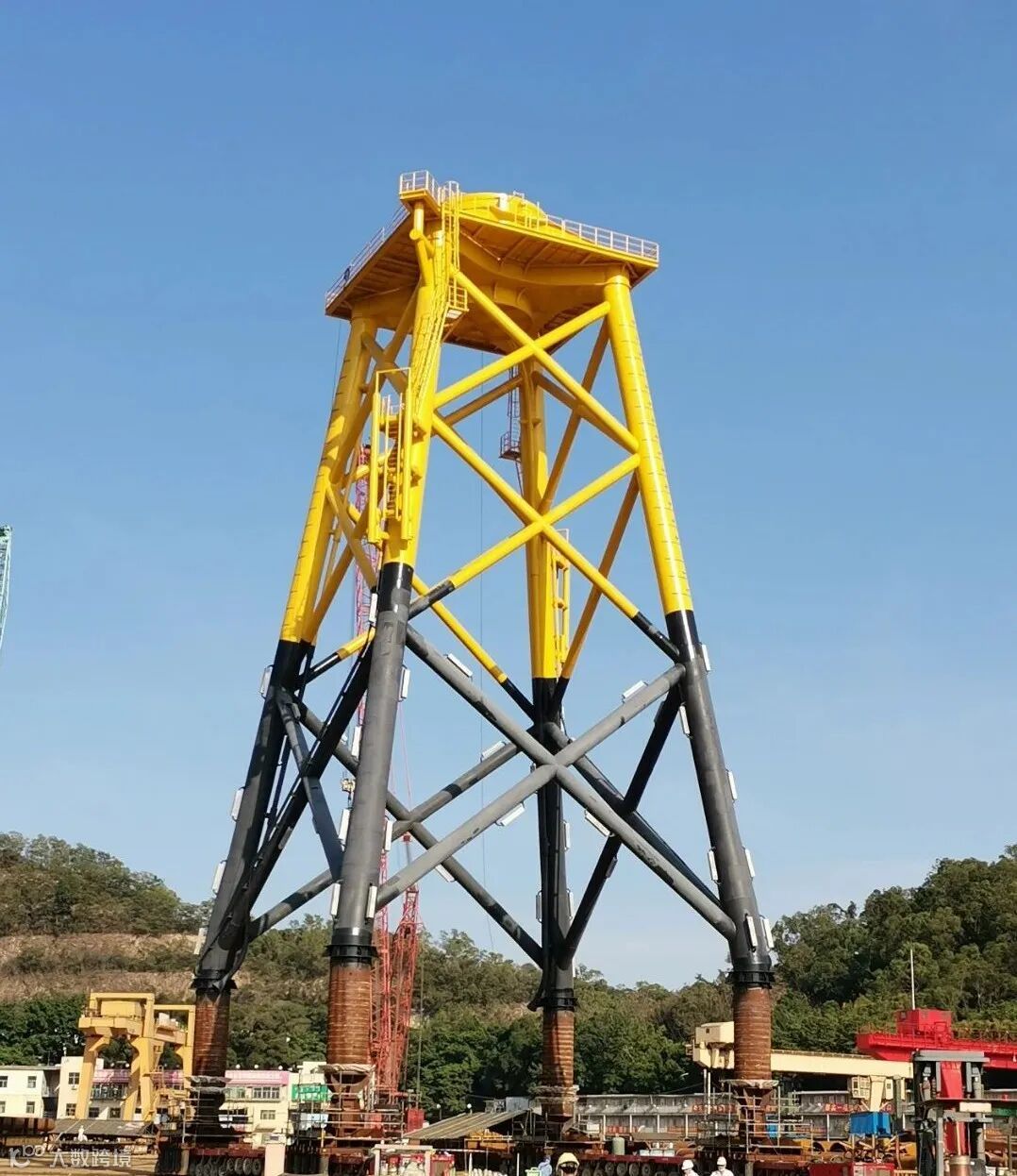

该四桩导管架总高约为51.2米,总重约为937吨,是目前国内最大最重的海上风机基础导管架之一

基础导管架是海上风机塔筒与水下桩基的重要连接段,由导管架主体结构和过渡段组成,应用于单机容量较大、水深较深、地质条件较差的海上风电场。

该导管架安装于本工程风电场21号机位。


 紧盯窗口期,严密施工

海上作业不比陆上作业,天气、风浪都是影响海上施工的重要因素,在整个导管架安装过程中,项目部紧盯窗口期,严格按照计划进行。

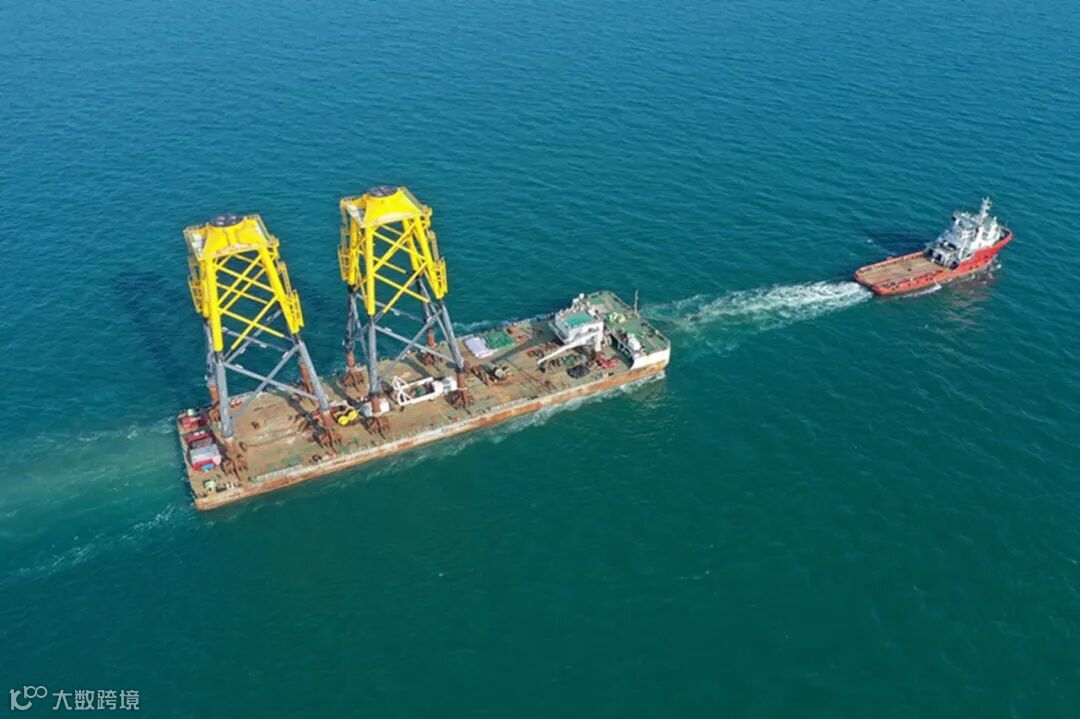

导管架的运输驳船在5月3日下午三点从海陵岛锚地出发

当日晚上九点顺利到达21号机位并开始抛锚固定

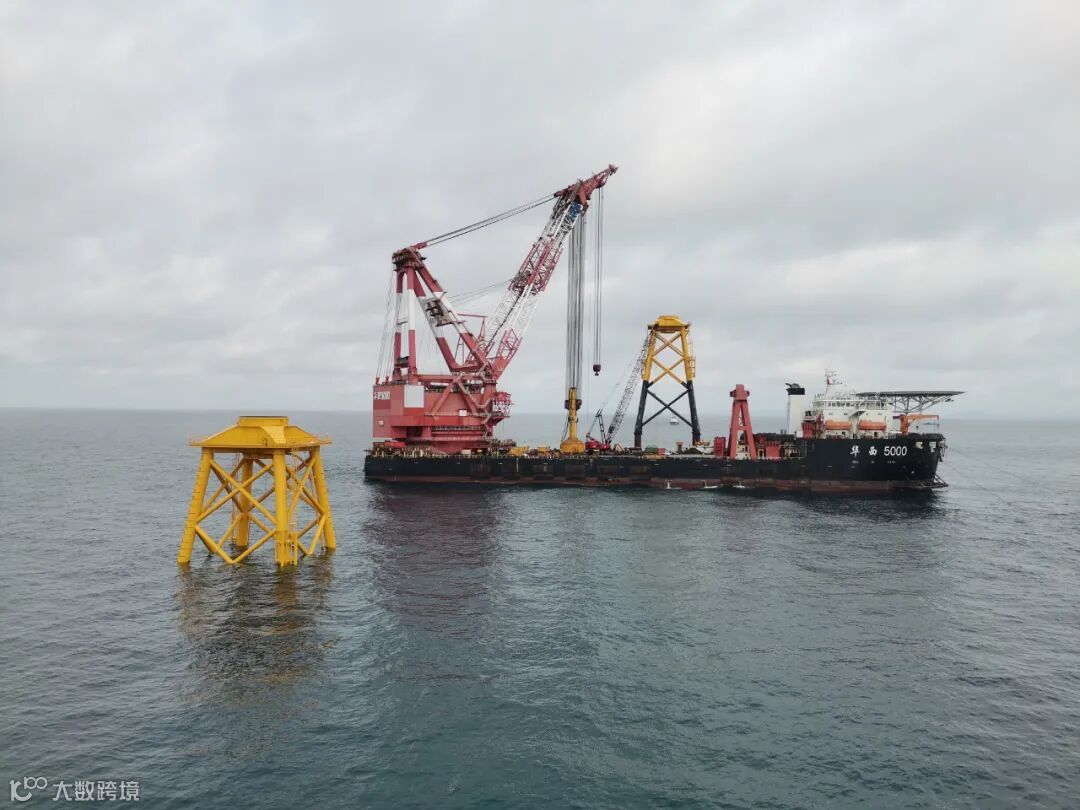

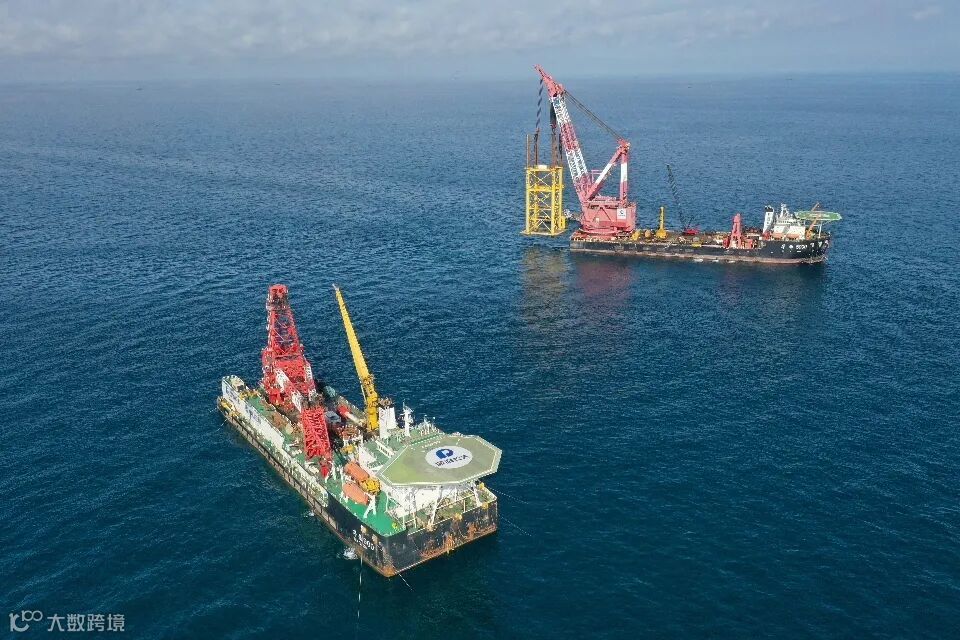

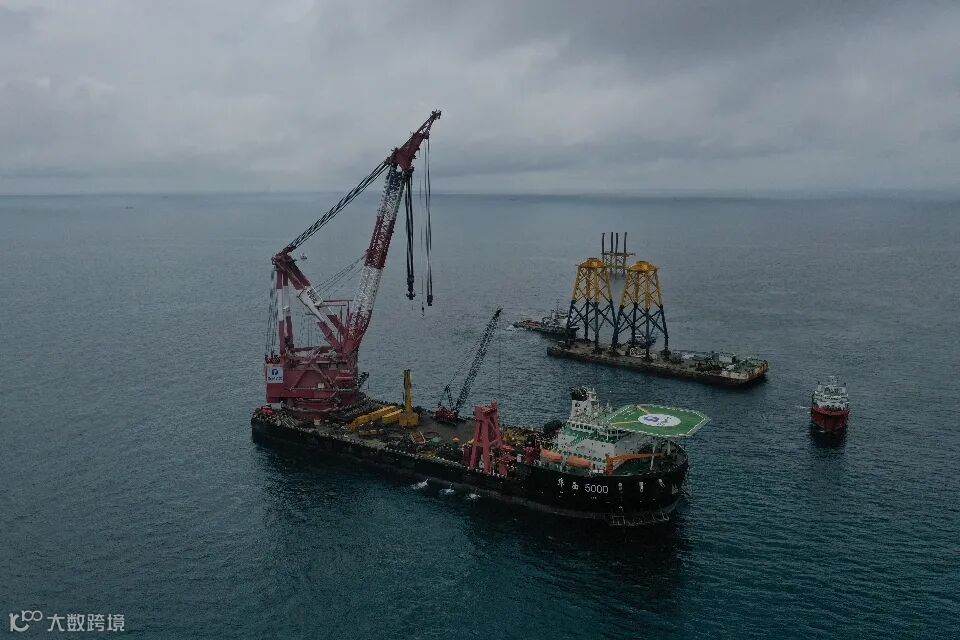

5月4日早上八点,导管架吊装船华西5000抛锚就位

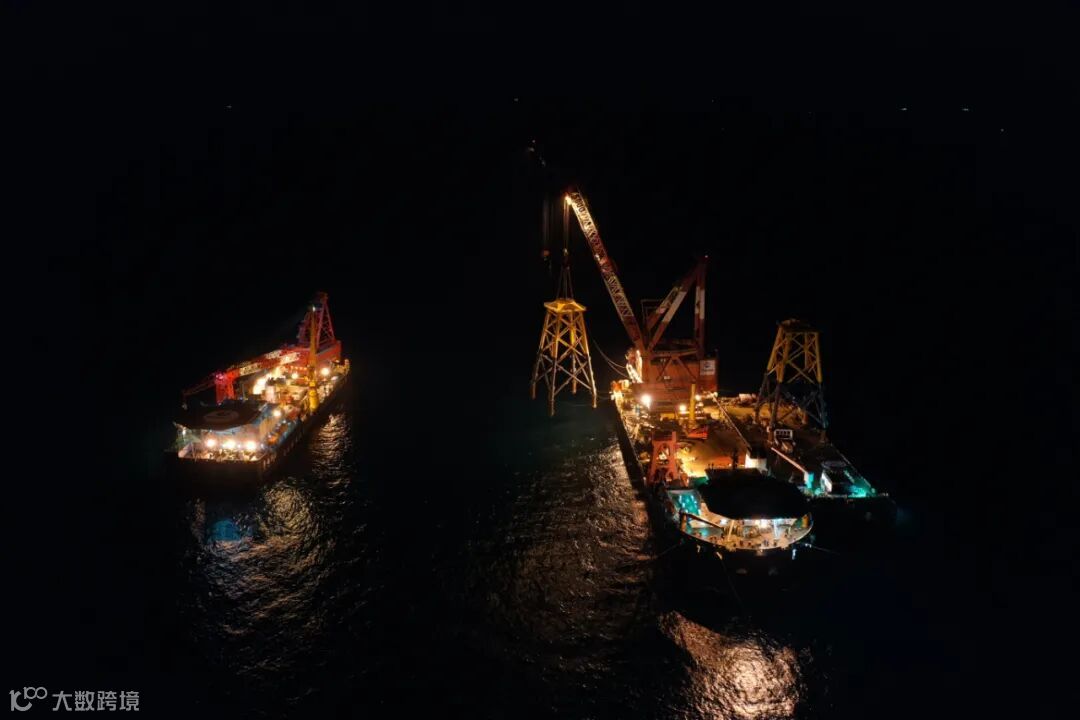

晚上八点导管架起吊开始安装



5月5日早上七点半吊装完成


导管架顺利安装完成

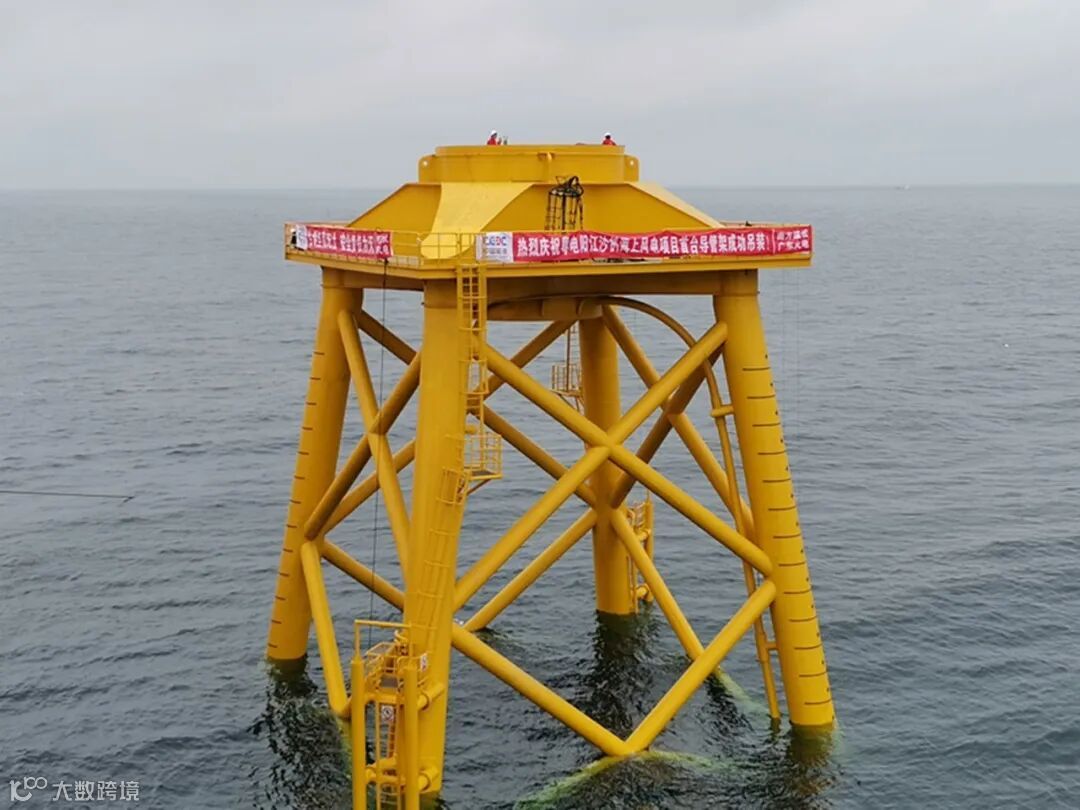

导管架吊装验收

本工程导管架安装采用的水下对位、水下灌浆等高难技术,首套风机基础导管架的成功安装,既是该项目的重大节点,也是新能源工程公司对新技术、新工艺应用的真实检验,有效提升了公司海上风电施工能力,是公司进军海上风电市场的又一道成功标杆。


目前,该风机导管架的水下灌浆工作正在有条不紊的开展中,为后续的风机吊装做好充足的准备。
