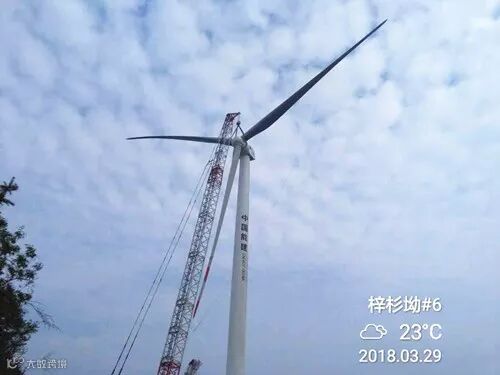

2018年3月29日17:00,南雄梓杉坳风电项目完成A线最后一台风机吊装,标志着新能源工程公司韶关南雄梓杉坳风电项目A线吊装全部完成。
南雄梓杉坳风电项目位于广东省南雄市东北侧丘陵地带,风电场高度在500m-1000m之间,机位分散,风场中心距西侧南雄市区约32km,江西省大余县东南约15Km。本风场拟安装25台金风2.0风电机组,装机容量49.5MW(其中一台限发1.5WM),分A、B、C、D四个区域,其中A线安装6台风机,B线安装10台风机、C线安装2台风机,D线安装7台风机,安装顺序依次为ADBC,升压站用南雄犁牛坪已建成的升压站。

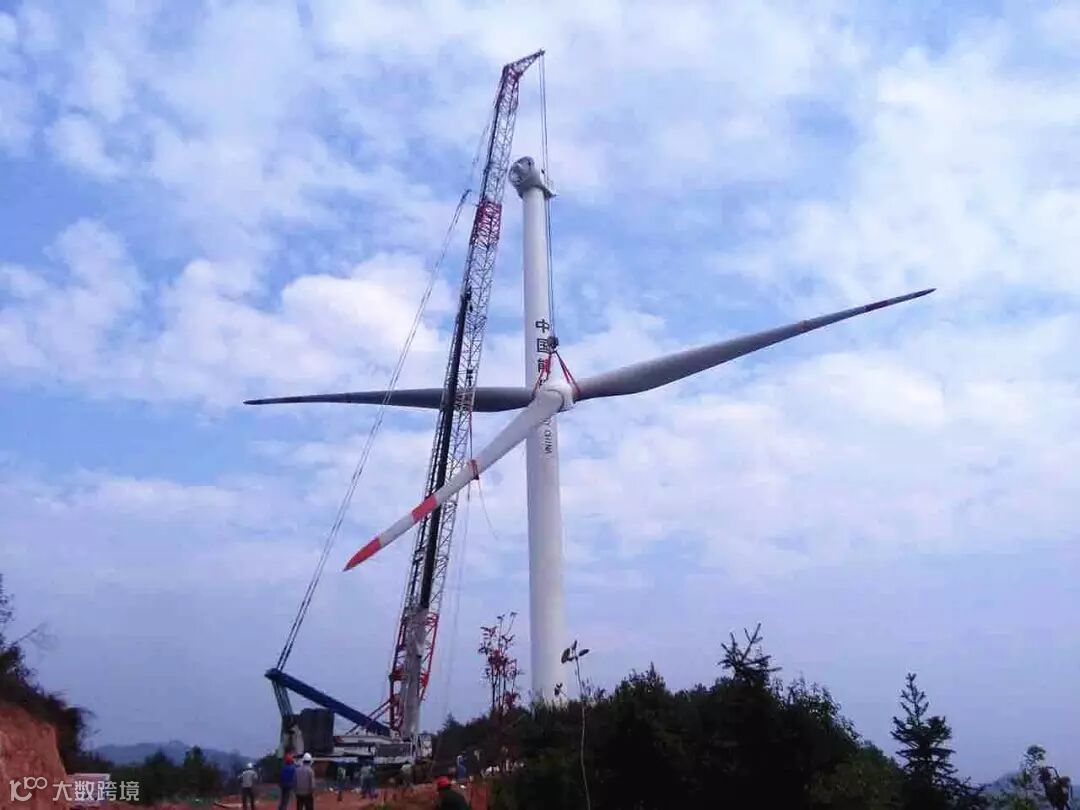

吊装现场
项目主要负责25台风机吊装及项目安装,经过项目部认真组织策划及班组全员的努力,项目于2018年1月14日A线4#机位首台吊装顺利开工,并于2018年1月20日早上七点半首台风机正式并网发电,完成春节前业主定的节点目标。春节复工后,项目部克服大风、春雨、早晚温差大、设备供货等困难,截至2018年3月29日下午5点,项目顺利完成A线最后一台风机吊装,标志着韶关南雄梓杉坳风电项目A线吊装全部完成,再次完成业主要求的项目节点,为后期A线风机并网及主吊转场D线风机吊装赢得了宝贵的时间,也为后期施工打下良好的基础!

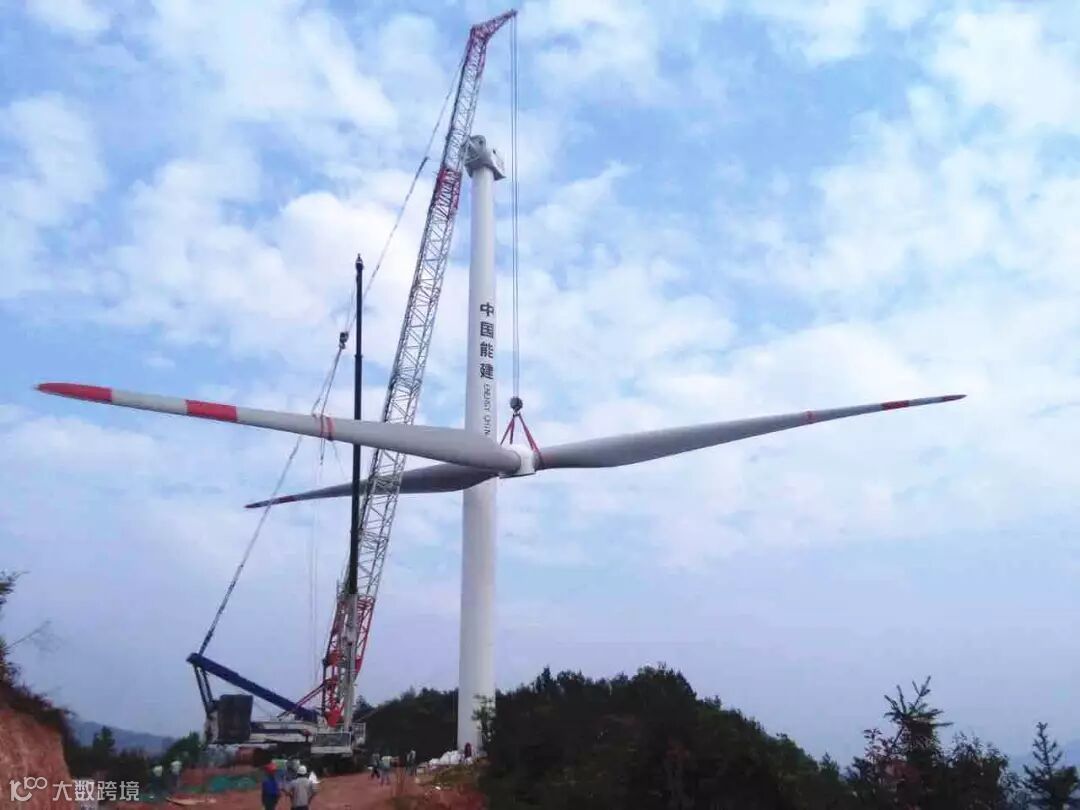

吊装现场
吊装期间,公司领导密切关注项目进度,从安全及进度方面把关,为项目施工提供了极大的帮助,相信在大家的努力与支持下,韶关南雄梓杉坳风电场项目全体班组成员将再接再厉,克服重重困难,完成业主2018年7月30日前25台风机全部安装及并网计划!
