汗水浇灌希望
实干收获成果

随着最后一台箱变高低压的启动
风机叶轮的慢慢转动
11月24日
华能河南濮阳风电项目实现全容量并网发电
在项目升压站举行并网发电仪式
为顺利实现全容量并网发电
节点目标欢呼喝彩

华能濮阳风电项目是新能源工程公司在2019年承建的一项重要建设项目。从开工至今全容量并网发电,日以继夜的艰苦奋斗,提前完成节点任务。

↓安全知识学习

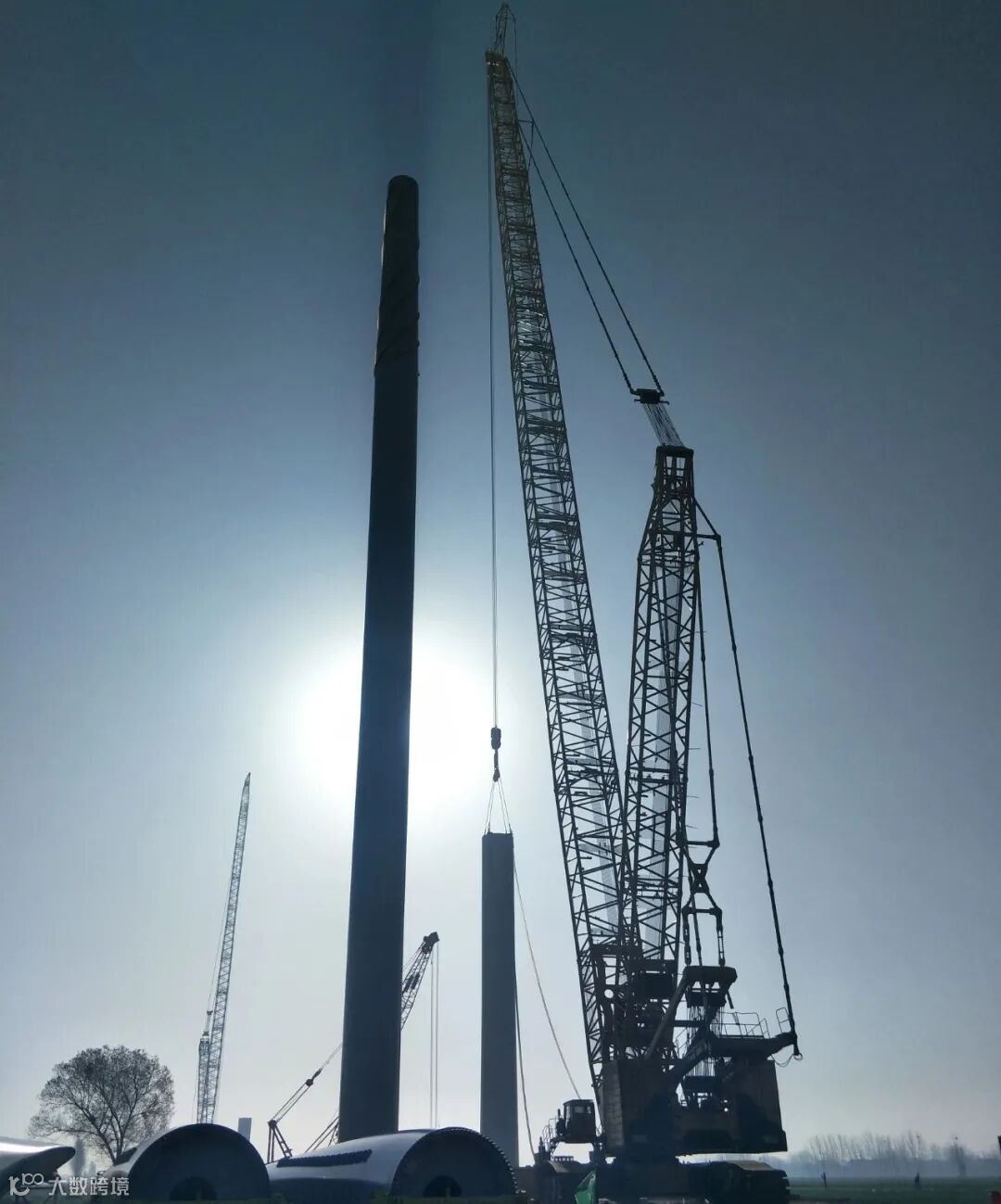

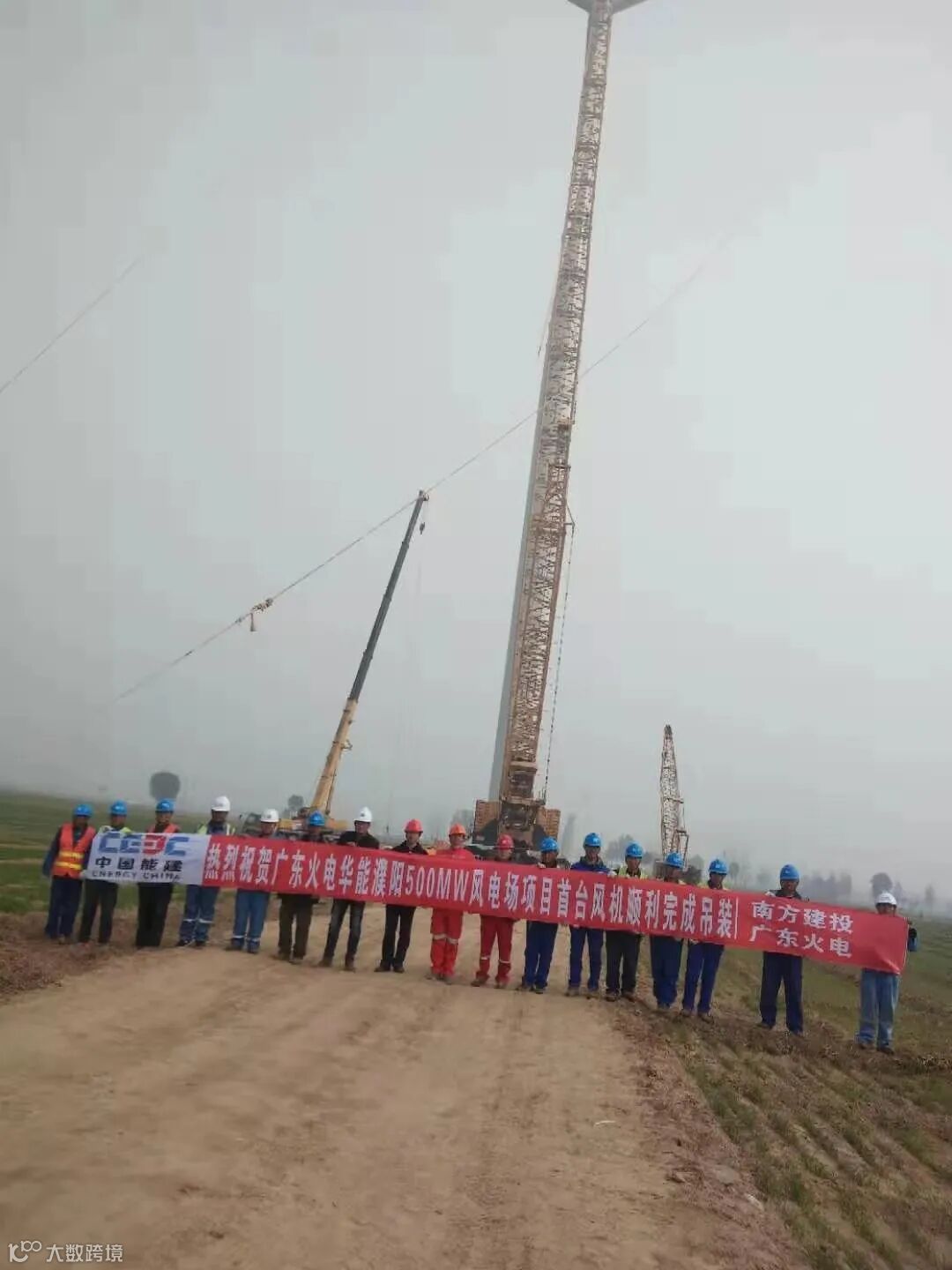

↑风机塔筒吊装
面对线路更改、新冠病毒疫情等诸多困难,我们迎难而上。项目班组积极协调各施工班组,克服困难推进工程进度,自始至终突出强调质量意识,确保项目生产安全,高效加快进度完成业主要求的各个重要施工节点,实现全容量并网发电这个目标,得到了业主单位和监理单位的一致好评。
2019年5月16日

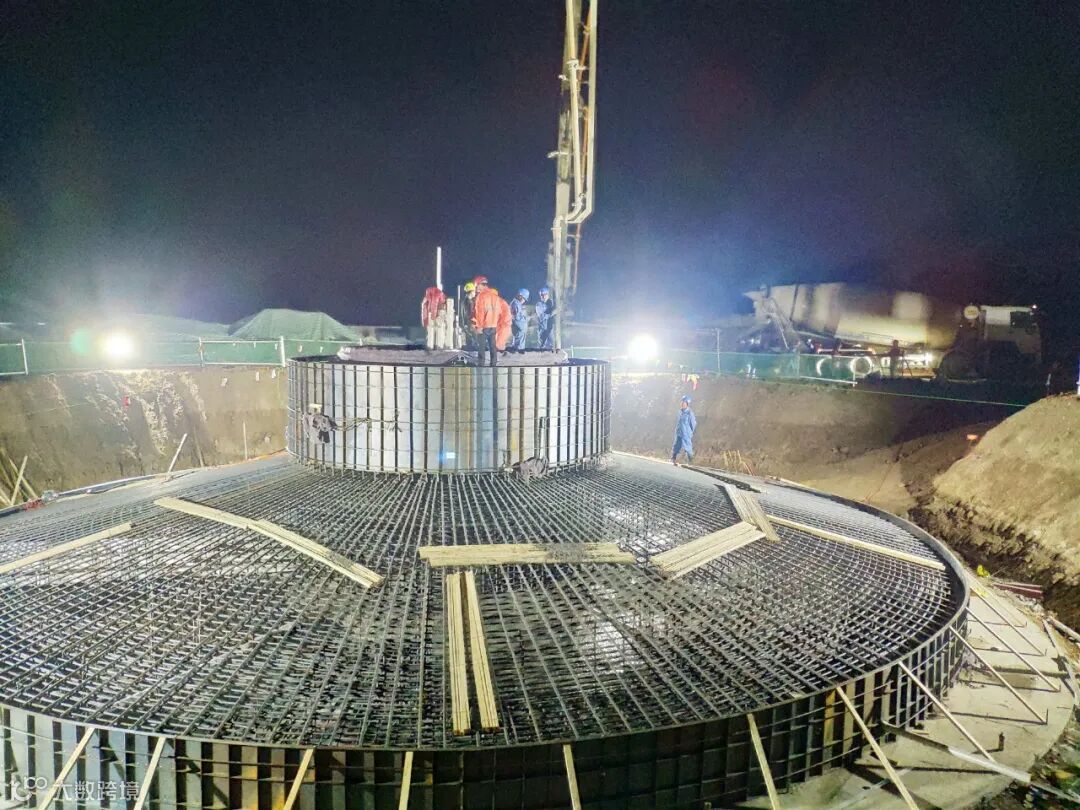

首台风力发电基础正式浇筑

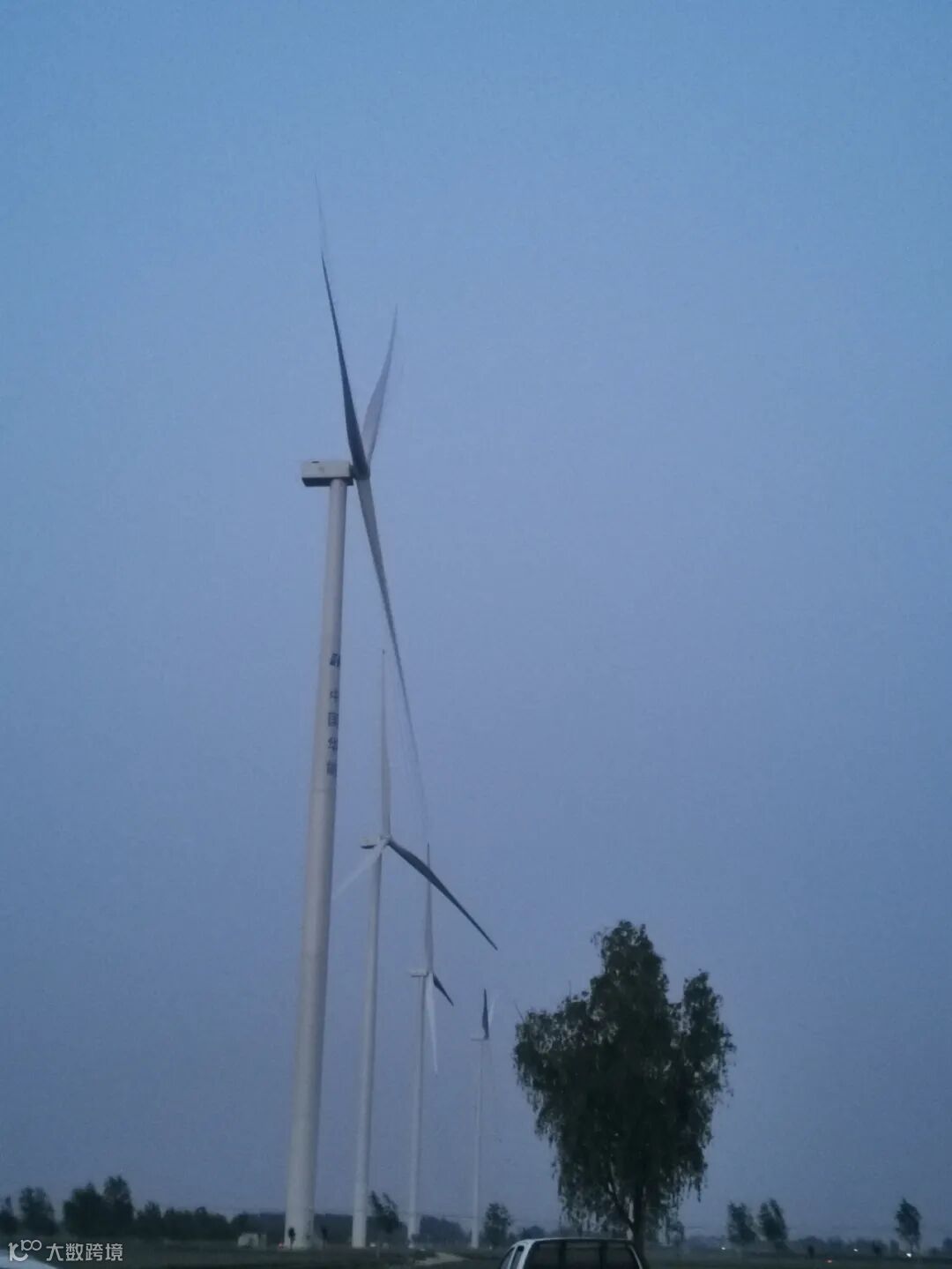

2019年11月15日南部安装I标段首台风机安装顺利完成
2020年3月28日
南濮阳风电项目

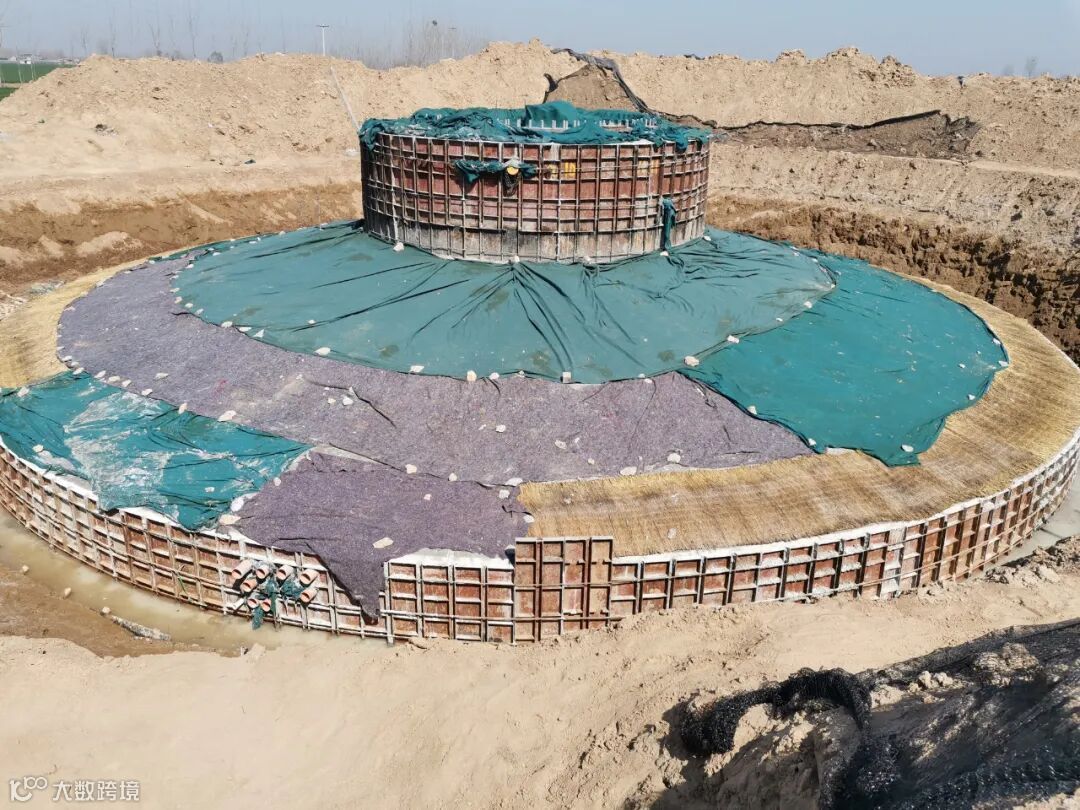

土建最后一台基础浇筑完成
2020年8月18日河南濮阳风电项目全部吊装完成
2020年9月30日凌晨两点半
南部片区第一台机位送电并网成功
2020年11月24日河南濮阳风电项目全容量并网
华能河南濮阳风电项目实现全容量并网发电,意义重大,再次证明我们是一个经得起严峻考验、能打胜仗的新能源团队,项目的如期完成离不开公司领导对现场工作的统筹规划和项目人员的同心协力。新能源工程公司全体人员将延续不怕苦不怕累的精神,继续以专业管理水平,打造品牌工程。
项目名片
公司承建标段为东北及西北片区共66台风机相关的土建工程,包含南部片区安装I标段共41台风机吊装、南部I标段48台箱变安装、南部I标段及南部III标段相关集电线路工程等。
建成后每年可节约大量的化石燃料,减少因燃烧传统能源而排放大量废气对地球母亲的危害,助力濮阳地区实现经济与环境的协调发展。

作者:刘彬 编辑:何惠琴
