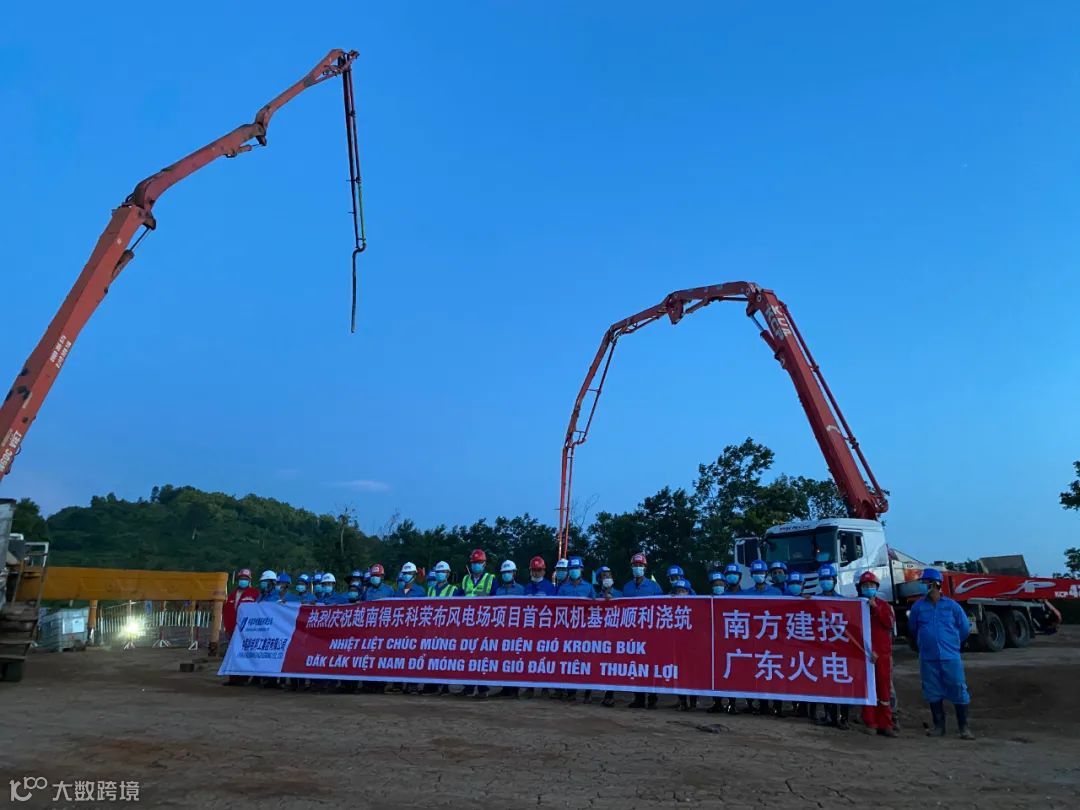

5月4日
由公司承建的
越南得乐4×50MW风电基建工程项目
首台风机基础顺利浇筑。

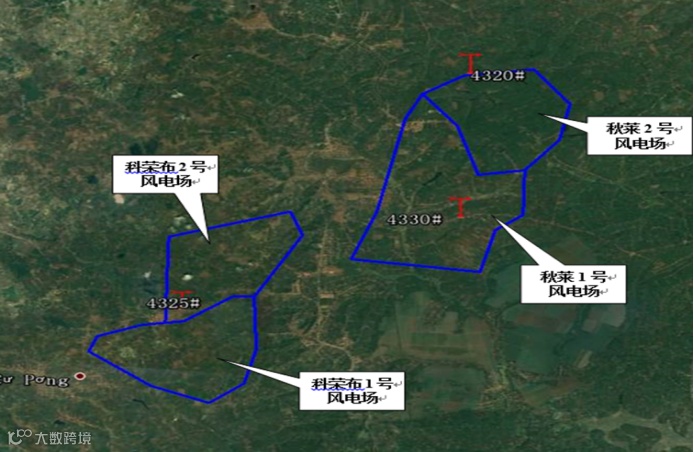

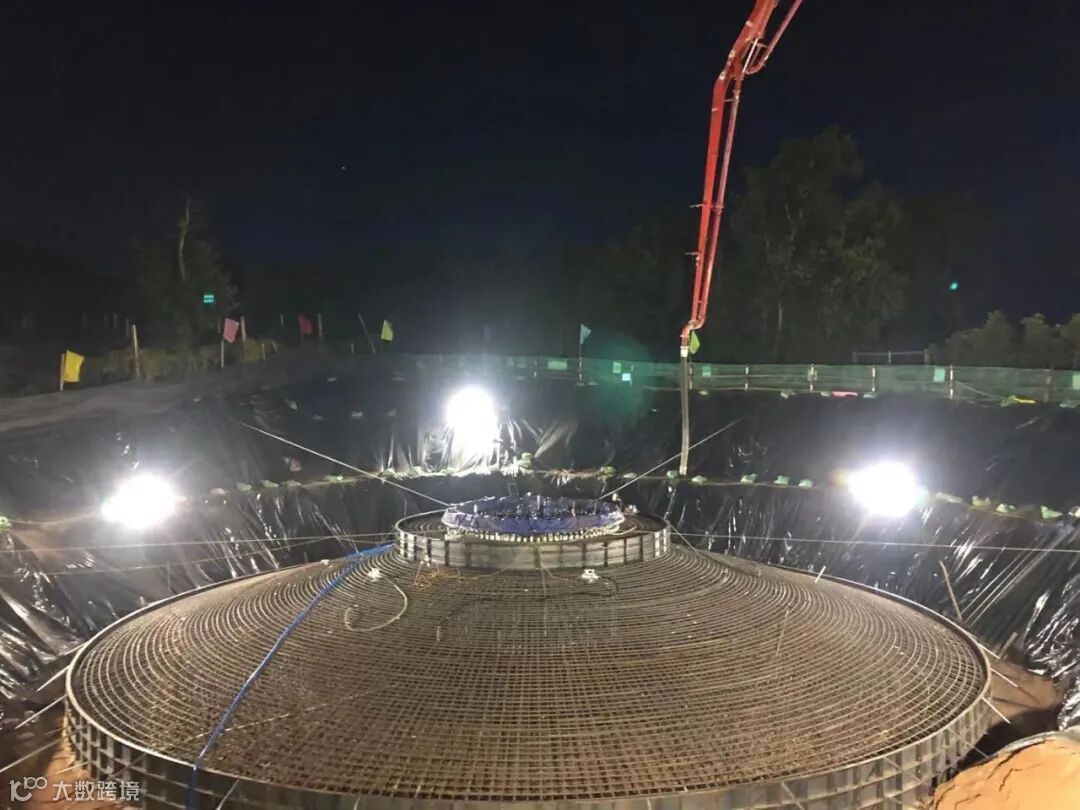

本次浇筑为科荣布2号风电场13号风机基础,浇筑方量约为700立方米,浇筑时间为12小时。项目部安排2台泵车同时作业、15台罐车连轴运转,保证浇筑的连续性。

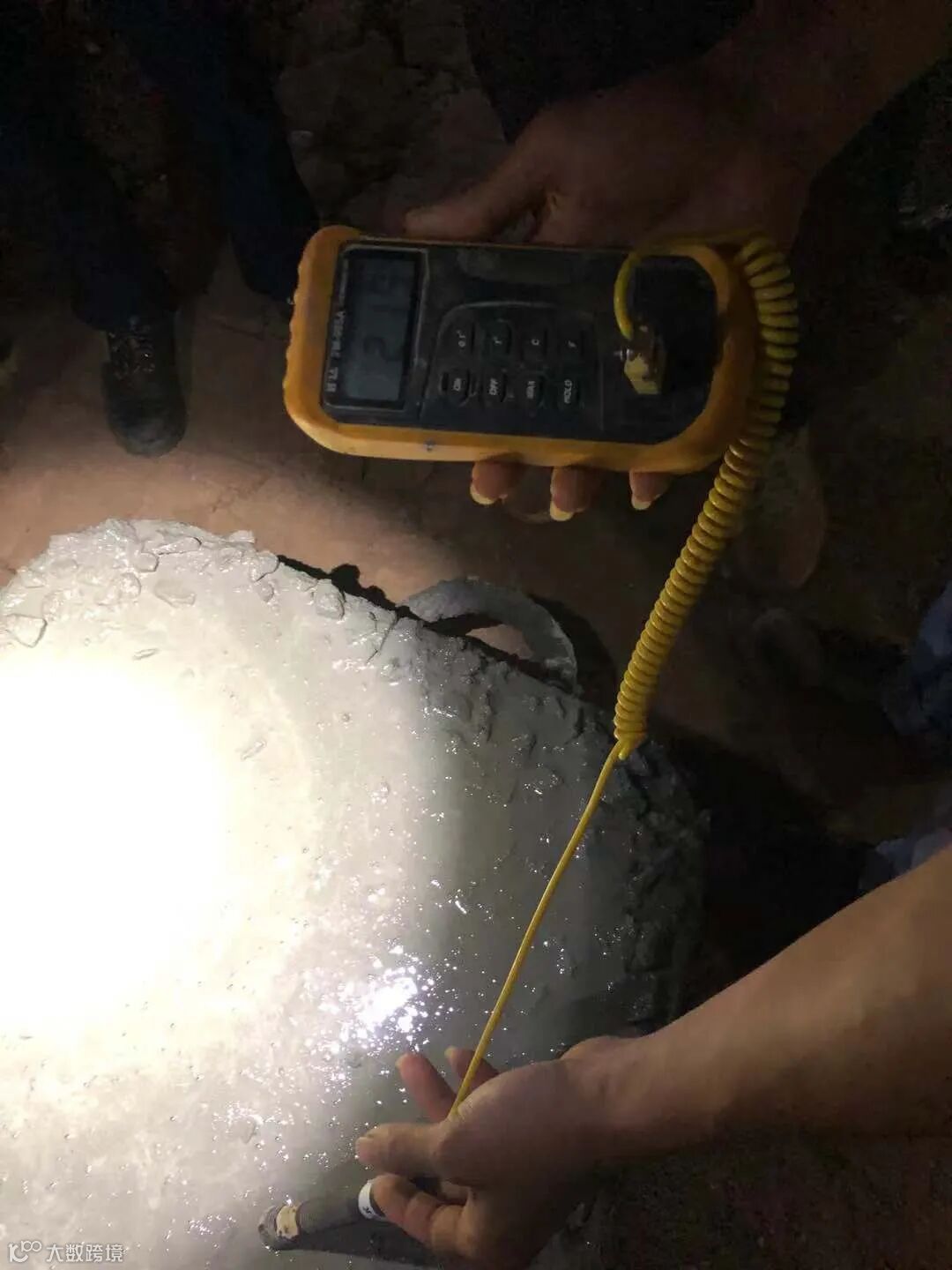

混凝土温度测量

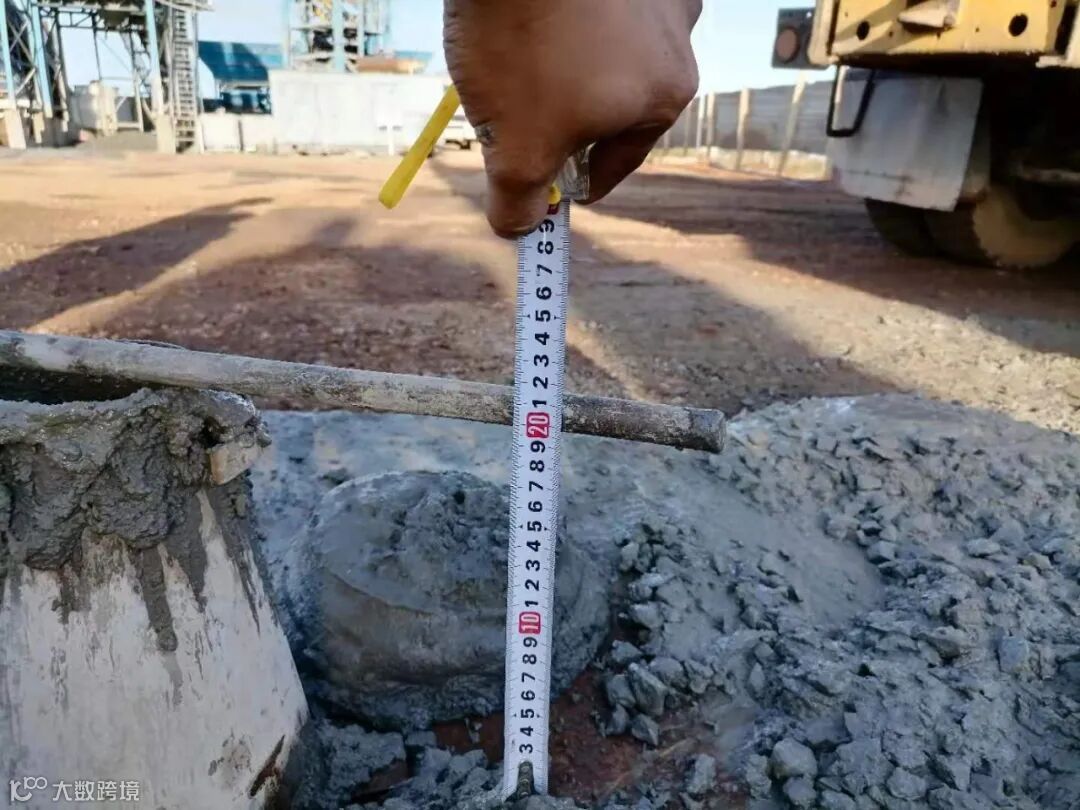

坍塌度测验
为保障施工进度紧随计划,还安排各专业工程师在每个施工窗口对现场进行全程监督与管理,及时了解与反馈当前施工问题,集各方资源,攻克艰难顺利完成节点目标。
越南得乐4×50MW风电项目为华电科工集团有限公司首个境外绿地风电项目,也是公司目前在国外最大的新能源风电项目。
项目
名片
项目位于越南多乐省科荣布县秋蓬乡和秋莱乡,建设4座50兆瓦风电场,总装机规模为200兆瓦。广东火电负责项目科荣布1号、2号风电场的施工总承包,容量为100兆瓦,拟安装24台2.65兆瓦和12台3.0兆瓦机型的风机。

项目建成后,预计年上网电量为6.12亿kWh,在解决越南多乐省当地用电需求的同时,可将有效缓解越南南部地区电力紧张问题。节能减排效益方面,项目每年预计可节约标煤18.9万吨,相应每年可减少二氧化硫排放量约 4548吨,氮氧化物 1326吨,二氧化碳49.3万吨,环保效果显著
供稿 :张禹 编辑:何惠琴
