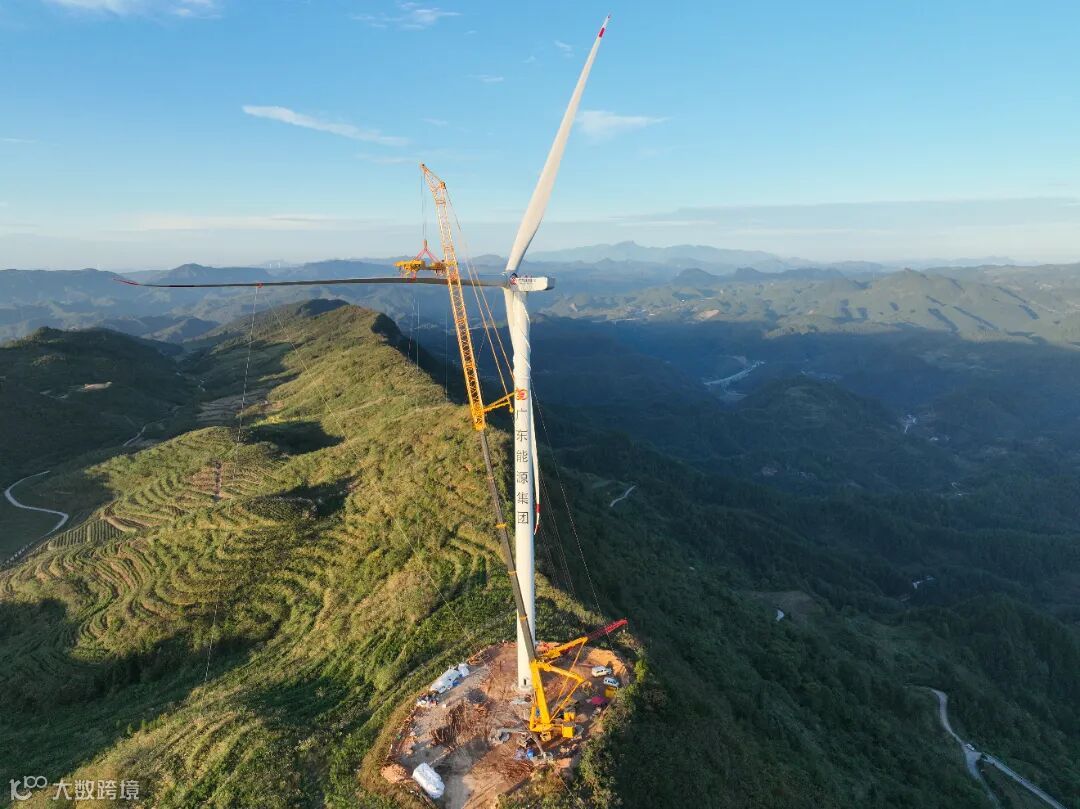

10月24日,粤黔新能源分公司管理的石阡县龙宝山风电场项目首台风机吊装顺利完成,标志着项目全面进入风机设备安装阶段,向年底并网目标迈出了重要一步。
为确保项目首台风机顺利吊装,项目部提前策划,邀请贵州省危险性较大专家库评审专家对吊装方案进行了两次严格审查,制订吊装前安全、质量控制措施,对吊装人员进行安全、应急、设备安装技术手册学习培训。同时邀请外部辅导专家对项目开展吊装前安全指导检查。结合现场实际情况,克服平台场地小、道路窄、天气多变等众多制约吊设备摆放和吊装作业实施的不利因素,全面做好各项安全措施和应急预案,顺利完成首台风机吊装。

下一步,项目部将根据前期制定“一机一方案”,提前谋划,合理布局,确保后续吊装工作安全、高效开展,力争早日完成风机吊装工作,按期实现项目全容量并网投产目标打下坚持基础。
据悉,石阡县龙宝山风电场项目安装6台单机容量为5.0MW的风电机组,风机轮毂中心高度110米,叶轮直径约190米,叶片长度约92米,叶轮采用目前国内最新型的单叶片吊装工艺。截至发稿日,该项目已完成全部6台风机基础浇筑、3台风机吊装。

供稿:粤黔新能源分公司 石 磊
