2018年1月28日,广东省电力建设工程质量监督总站相关专家赴广东粤电花都空港分布式光伏发电项目进行并网前质量监督检查。

质量监督检查

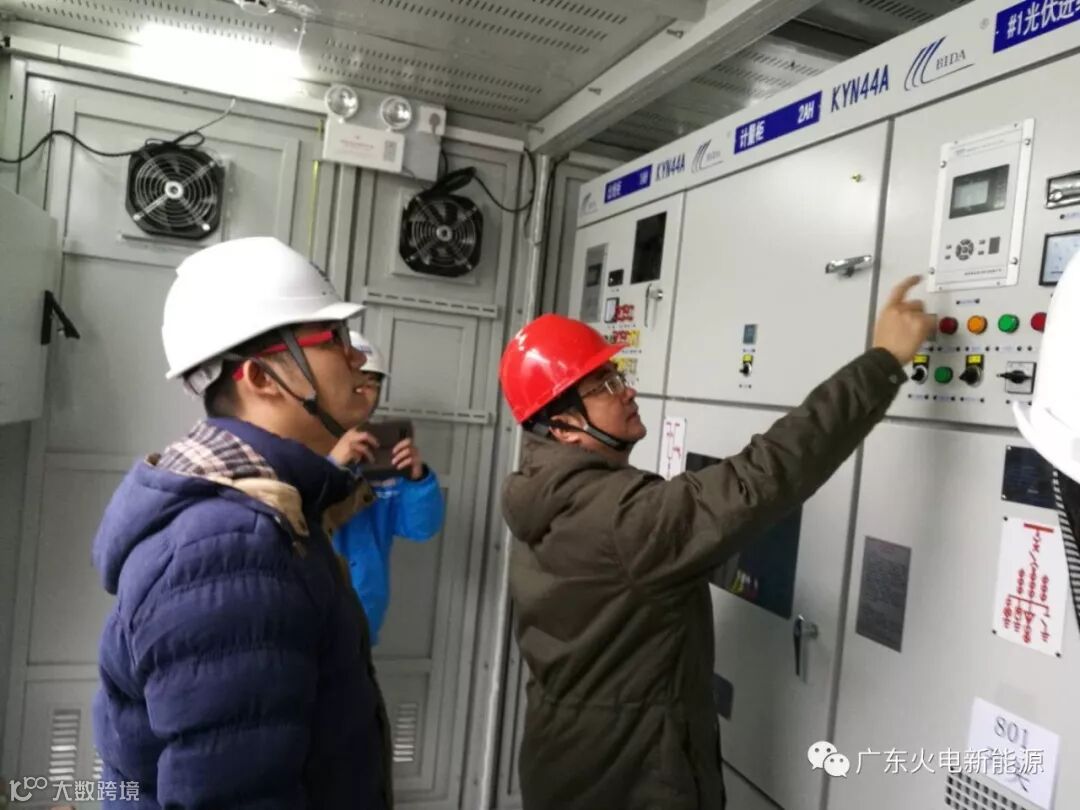

检查组首先来到施工现场,对项目内建筑物、箱变基础、主变及光伏组件等进行实体检查、实测实量,并对建筑物室内照明设备和建筑防雷接地的工艺提出了具体的意见和要求、建筑物主体结构的轴线及外观尺寸进行认真的检查。在工地现场,检查组一行认真查看了室外电缆沟的顺直和电缆沟沉降缝的留置。同时,专家们一致认为,花都项目2#箱变外露设备基础混凝土表面色泽均匀、平整度较好,符合标准工艺要求。

质量监督检查

随后,检查组在会议室详细查看了各参加单位的质量管控资料,重点对钢材、水泥等影响施工质量的原材料进行检查。此外,检查组认真审查施工单位委托试验单位的资质证明及报审资料,并严格要求施工单位加强对隐蔽工程的监督检查,要求凡属于隐蔽工程施工项目,必须做好隐蔽工程验收程序。

质量监督检查会议
总结会上,检查组成员认真听取了各单位的汇报,各位专家对主体结构表示认可及检查结果表示满意,对工程质量管控工作提出了具体的宝贵意见和进一步要求。下一步,花都项目全体人员将全力以赴,严格做好各项工作,确保项目在新的一年里顺利进行,为公司和业主交出一份满意的答卷!

质量监督检查会议
项目概况
项目位于广东省广州市花都区空港物流产业园厂区内,为分布式屋顶并网型光伏发电项目,光伏组件铺设在空港物流产业园厂区7个厂屋顶上,装机容量为2.5938MWp。按生产厂房将光伏发电系统分为2个发电单元,各发电单元配置如下:每个发电单元光伏组件通过逆变器转换为480V三相交流电,经就地升压变压器升压为10kV后,集中接入新建开关站,通过1回出线接到厂区10kV配电室,给厂区内设备供电,就近负载使用,实现自发自用,余电上网。
