2017年9月19日下午18:00,八十多米高的机舱内传出“嘣嘣嘣”的打力矩的声音,随着一声“鸣炮”命令后殿堂风场严关区域山顶响起一阵悦耳的鞭炮声和业主、监理等各参建单位的祝贺声,广西兴安风电场第50台DT17#风机叶轮吊装完成,这标志着广西兴安风电项目(殿堂、道坪风电场)风机及塔筒等设备安装工程全部完工!

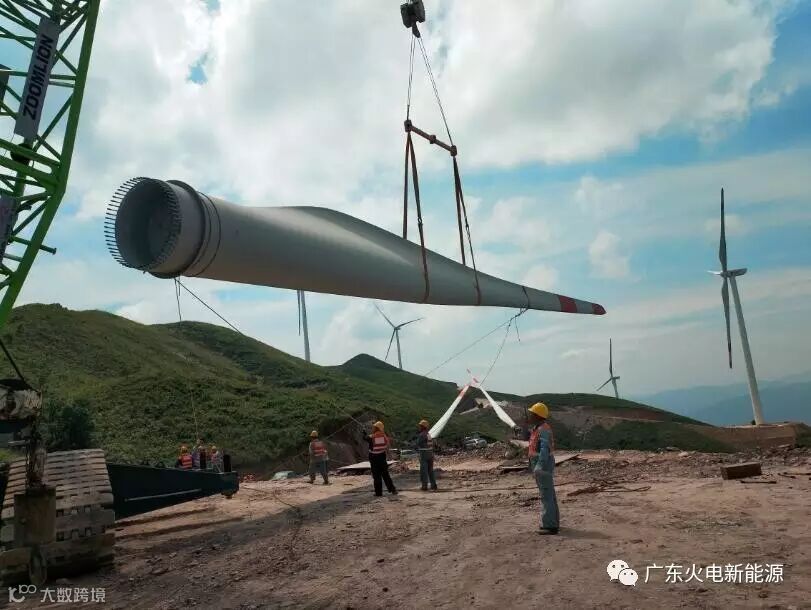

DT17#叶片卸车组装
广西兴安殿堂、道坪风电场风机及塔筒等设备安装工程是由50台MY2.0-110/85(S)机型、装机总容量为100MW的山地风机机组安装工程组成。2016年8月14日广西兴安殿堂、道坪风电安装工程正式开工,2017年6月19日道坪风电场第25台风机安装完成,2017年9月19日殿堂第50台风机安装完成!

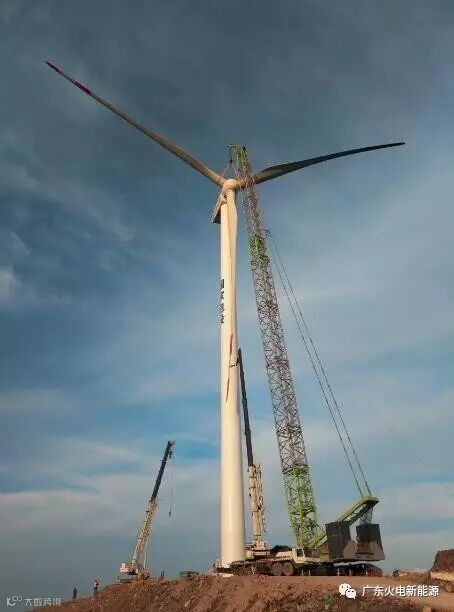

DT17#叶轮起吊
在接下来的工作中我项目全体施工人员一定再接再厉,继续发扬不怕苦、不怕累、勇于服务、用心服务的精神,配合各参建单位做好后期验收、调试、消缺工作,站好最后一班岗,为中国能建广东火电广西兴安风电施工工程画上完美句号。

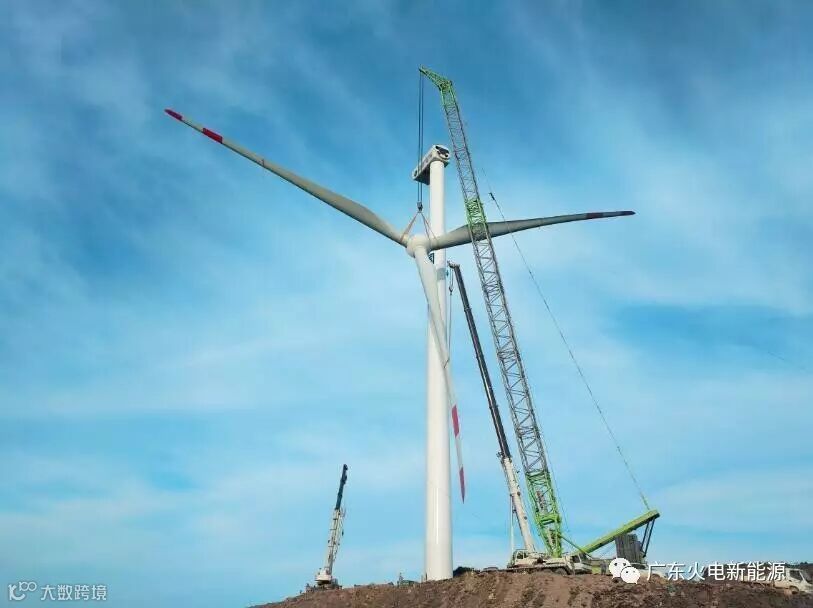

DT17#叶轮顺利就位
项目概况
广西兴安风电场地处湘桂走廊,风力资源丰富,是国家电投在广西最具规模的风电场,场内完成及在建机组容量超过550MW,为当地财政实现年增1.2亿,是桂林市乃至广西省重点工程。我公司负责广西兴安道坪风电场道路施工、风机基础施工以及广西兴安殿堂、道坪风电场风机MY2.0*50台设备安装施工。广西兴安殿堂、道坪风电场风机设备安装工程是我公司与国家电投在广西省内的第一个合作项目,对国家电投以及我公司有着非凡意义。
