导读:2018年6月28日,湛江丰收光伏项目升压站中控楼传来了喜讯,项目成功送出第一度电,标志着广东粤电丰收公司农业光伏综合开发项目顺利并网发电。
点击上方「广东火电新能源」可快速关注哦!

经过26个小时通宵达旦连续奋战

经历了全场设备检查

停电接入电网

丰英110kV线路授电成功

GIS授电成功

主变授电成功

35kV开关柜及集电线路等授电成功

粤电丰收光伏电站110kV升压站零缺陷完成启动

2018年6月28日,湛江丰收光伏项目升压站中控楼传来了喜讯,项目成功送出第一度电,标志着广东粤电丰收公司农业光伏综合开发项目顺利并网发电。

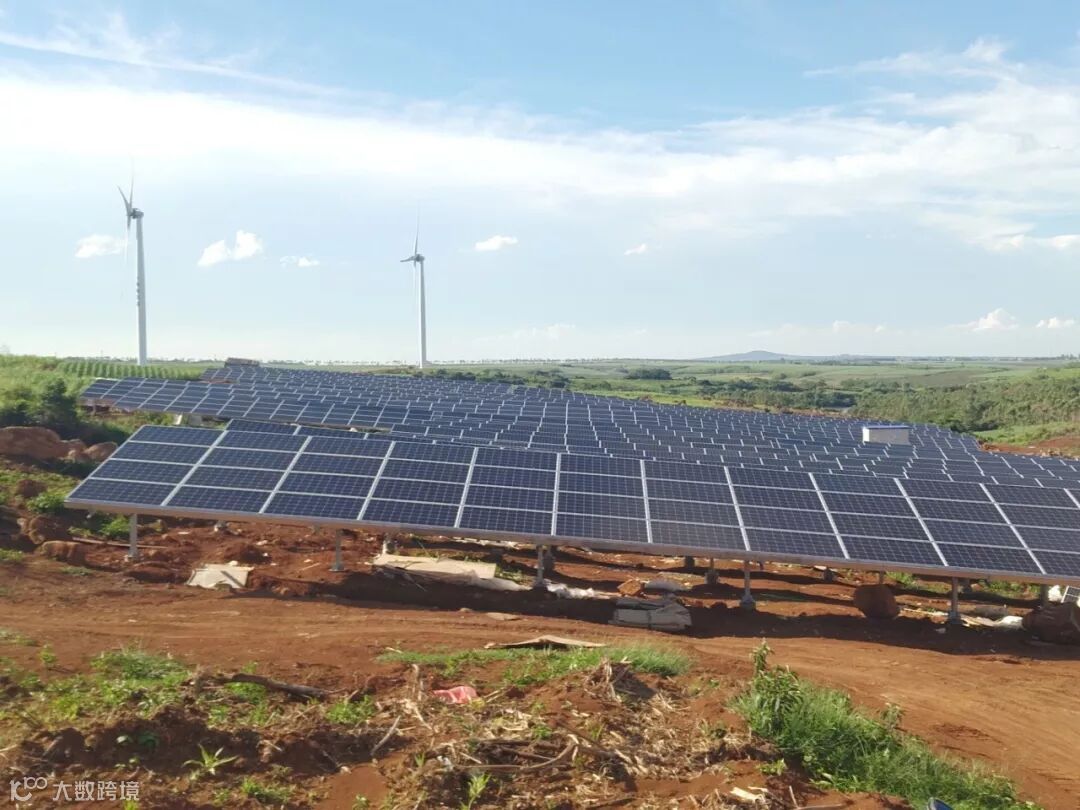

光伏场区

项目概况

广东粤电丰收公司农业光伏综合开发项目位于广东省雷州市调风镇丰收农场,利用湛江农垦丰收公司的未利用地建设,项目投产后,广东农垦农业科技公司将利用光伏区下方土地开发种植。一期占地约950亩,一期装机容量为40.55MWp,建设一个110kV升压站,所发电量全部通过升压站并入电网。项目投产后,年均发电约4366.20万度,年均利用小时数为1076小时,按替代标准煤耗326g/kWh 计算,运行期可节省标煤消耗约355845t。为满足农业种养殖要求,光伏板最低点设计距离地面1.5米,光伏支架采用单立柱混凝土灌注桩方案,管桩总计17790根,阵列经济安装倾角为15度,光伏板下方留有足够大空间,可用于种植或养殖。

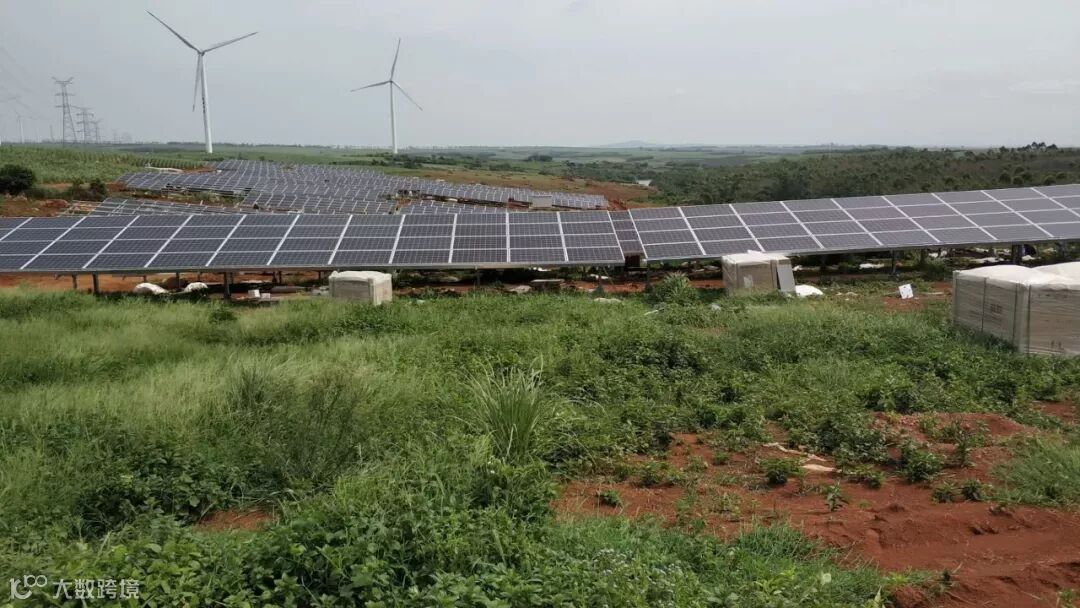

光伏场区

项目从2018年3月8日正式开工以来,共经历了114个日日夜夜的艰苦奋斗,各项目班组齐心协力,栉风沐雨,顺利地实现这个目标。尽管经历了工期紧、任务重、自然环境与生活条件恶劣等诸多挑战,但项目部积极协调各施工班组,在公司及各方领导的共同关心和支持下,克服困难,迎难而上,积极推进工程进度,自始至终突出强调质量安全意识,在确保质量安全的同时及时完成了业主要求的重要施工节点,得到了业主单位和监理单位的一致好评。

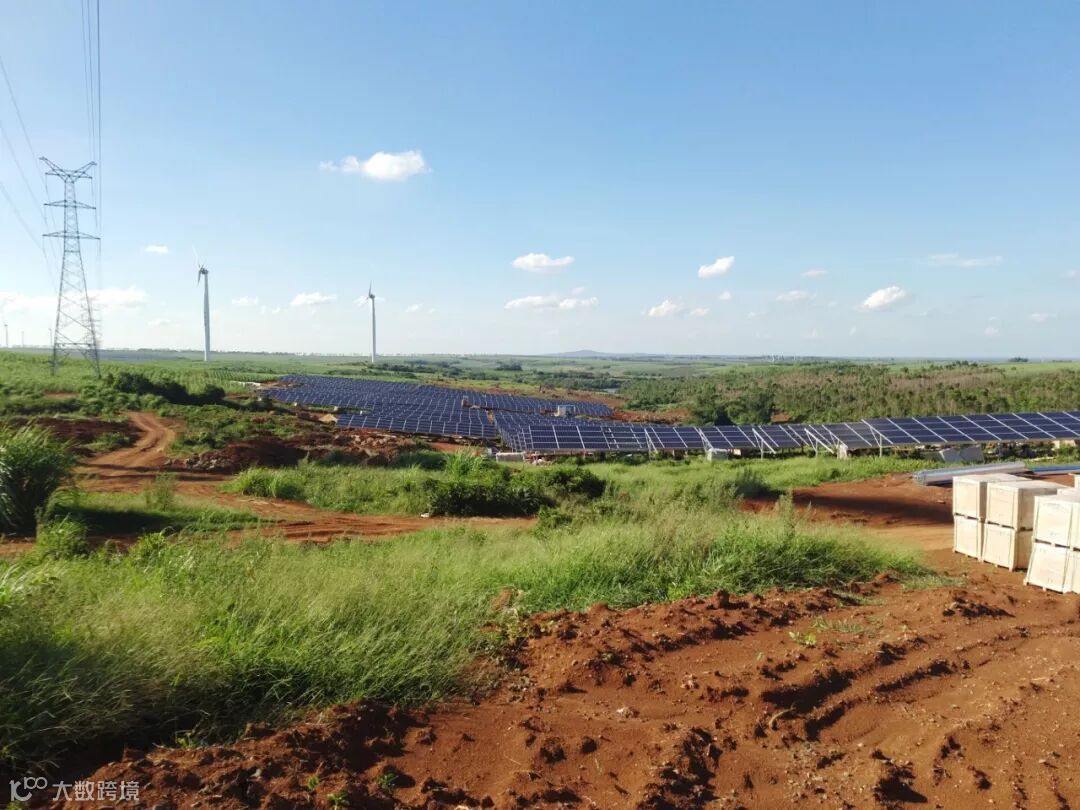

光伏场区

设计上,我们对设计方案进行优化并提出多种解决方案,在沿海地区特殊地域抗风、抗盐雾、抗腐蚀、防白蚁都是设计重点,在成本上、技术上、施工上都得到了完美解决。丰富了我们的技术储备,增强了我们的综合实力。


采购上,公司针对光伏项目“短、平、快”的特点,通过预招标形式将设备采购的准备工作做在前面,简化流程,保障项目施工期间设备供货进度。


施工上,项目制订了严格质量安全管理体系,全力打造“质量与安全并存的高品质工程”;每天梳理施工进度,立体施工,合理调配交叉作业,展开多个施工作业面,做好各专业、各阶段施工交接流程,质量验收一次通过,有效地控制了工期。


广东粤电丰收公司农业光伏综合开发项目并网发电标志着项目在湛江片区打响了漂亮的一仗,接下来项目部人员将不断努力,干好现场、赢得市场,努力打造精品工程,为业主交上一份又一份满意的答卷。
