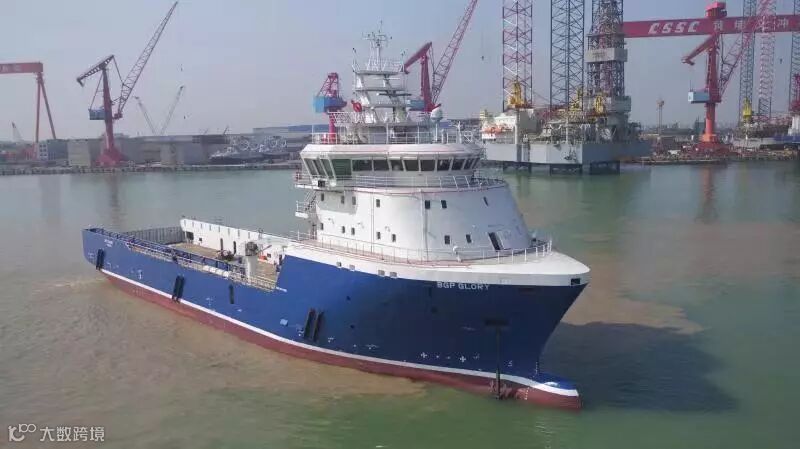

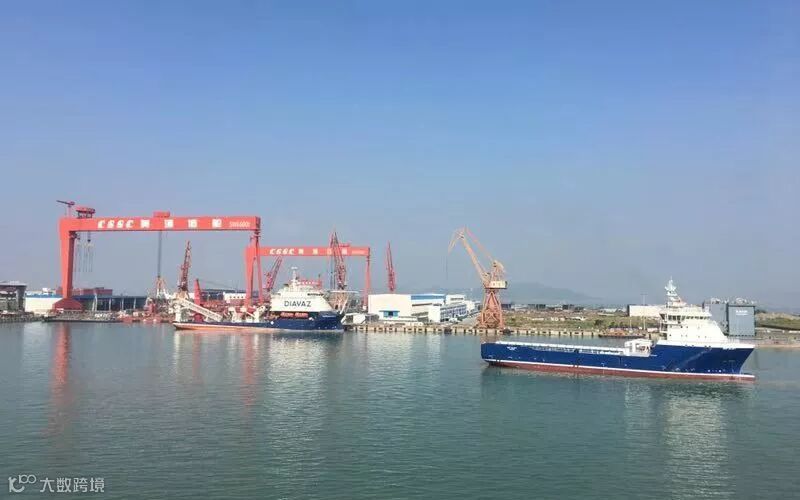

11月1日,该船交付,并将租给中国石油集团东方地球物理勘探有限责任公司,用于中东地区海洋勘探。

根据租船方要求,该需要重新开展FMEA测试
但由于该船已经在码头停泊了近5年时间,DP2工程船的FMEA测试需要推进系统、机舱监测系统、发电机、配电板、通导系统、推进遥控系统、DP系统等主要设备的服务工程师参与,如果按照传统的方法进行,试验周期、成本,将不可控。

经过公司项目组分析讨论:
试验地点由海上调整为码头港池
调制作业区对测试报告进行细化分解,由59项简化为37项
这两项均得到DNVGL厂家认可。
由于没有国外设备厂家的支持,很多报警点摸查存在很大困难,特别是设备自身的报警点,为此,调试作业区成立FMEA专项攻关小组,仔细研究厂家的试验程序,安排有经验的FMEA调试人员对每一项报告内容逐一开展实验,现场记录报警及接线端子牌,不断摸索总结经验,仅用一周时间完成整个摸底工作。

在各方面条件准备充分的情况下,调试作业区组织DP工程师、DNVGL检测人员等相关方做测试,最终12小时完成FMEA试验,各项指标满足规范要求。
本次FMEA试验未聘请国外工程师,仅聘请2名试航船长、1名DP工程师及DNVGL检测人员,同时,试验在码头港池完成,节省了航行燃油费用,且缩短了试验周期。
整个试验预计成本节约100万元!

图文:李虔瑞 于佳林
编辑:陈小瑜
