“海巡09”成果交付、入列,标志着我国自行研制的首艘万吨级海巡船正式成为“保家卫国”的一份子。这艘万吨海巡船从梦想走向图纸、再变为现实,是各方通力合作的成果,其中,建造团队可谓劳苦功高。

疫情下的时间争夺战

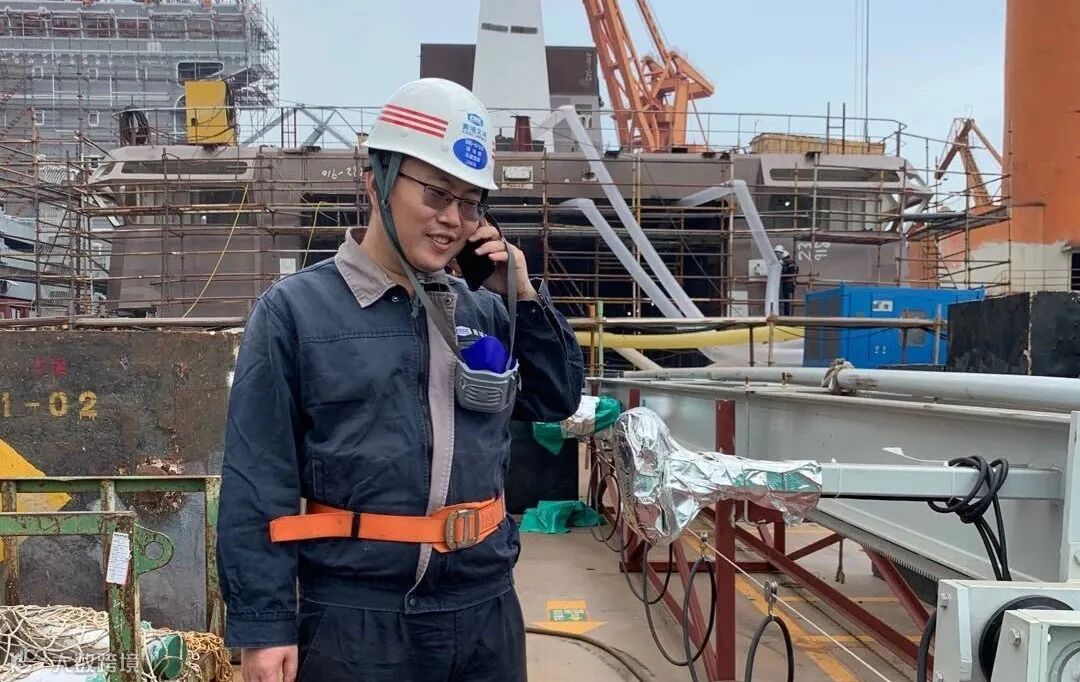

2020年2月,30出头的颜培博被任命为该项目的总建造师。

当时,新冠疫情的阴影笼罩中华大地,该船的设计院地处武汉,复工无望,颜培博上任后,仿佛分身有术,一方面,他迅速将建造图纸、工艺、方针书、合同等统统看了一遍,另一方面,他很快了解了大船的建造现状,以及目前存在的问题,同时,又与相关各方进行了有效沟通,在和项目总工艺师郭平多番交流后,他立足实际,编制了一套合理可行的建造计划,将疫情对生产的影响降到了最低。大概也就是从那时候起,大船项目指挥部的灯光总是厂里最晚熄灭的一批。

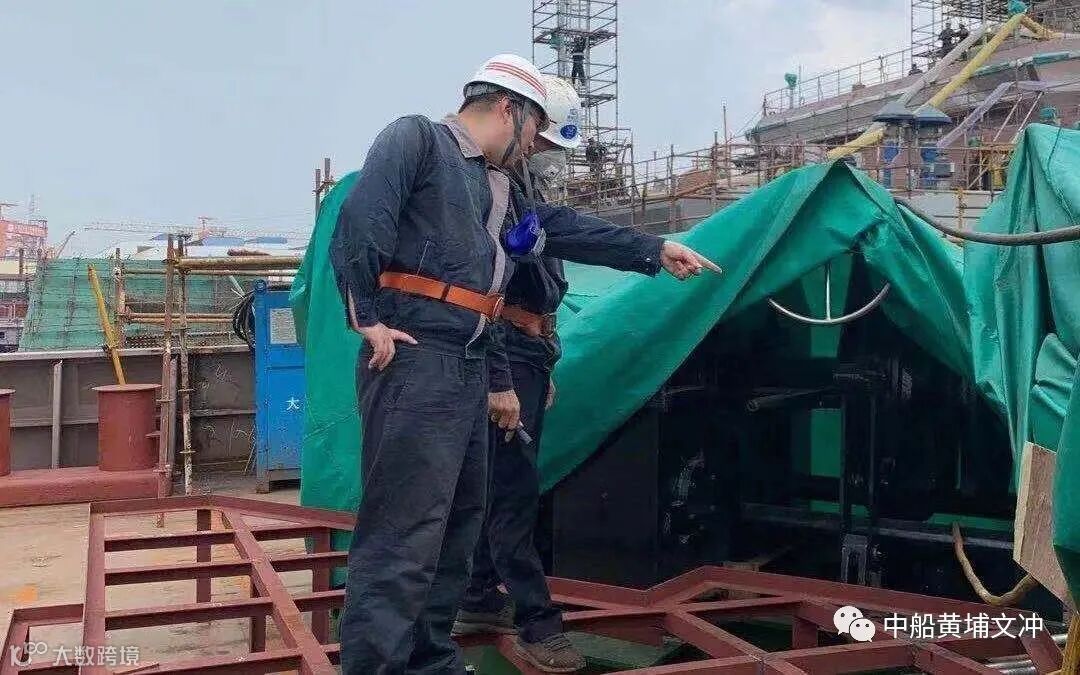

★ 4月,是大船原定的入坞时间,然而,此时广州的疫情却出现波动,各方面管控更加严格。节点原定时间在逼近,但现实却还有许多工作不够完善,面对跨厂区建造带来的困难,以及分段储备不足,难以实现坞内搭载等压力,颜培博咬定质量优先的建造理念,在带来建造团队开足马力赶进度的同时,积极协调船东加班报验,并立足经验,开创性地提出调整搭载分段产出顺序。
4月28日,建造团队基本按计划实现了该船上船台这一关键节点,并实现后续连续搭载的目标。
还来不及喜悦、松一口气,几乎全月无休的颜培博又带领团队投入了新一阶段的奋斗。
此时,随着疫情趋向平稳,以及三班倒班作业模式、精细化派工模式的投用,进度逐渐向原定目标靠近,因疫情影响而丢掉的时间也被追了回来。
颜值背后的长轴挑战

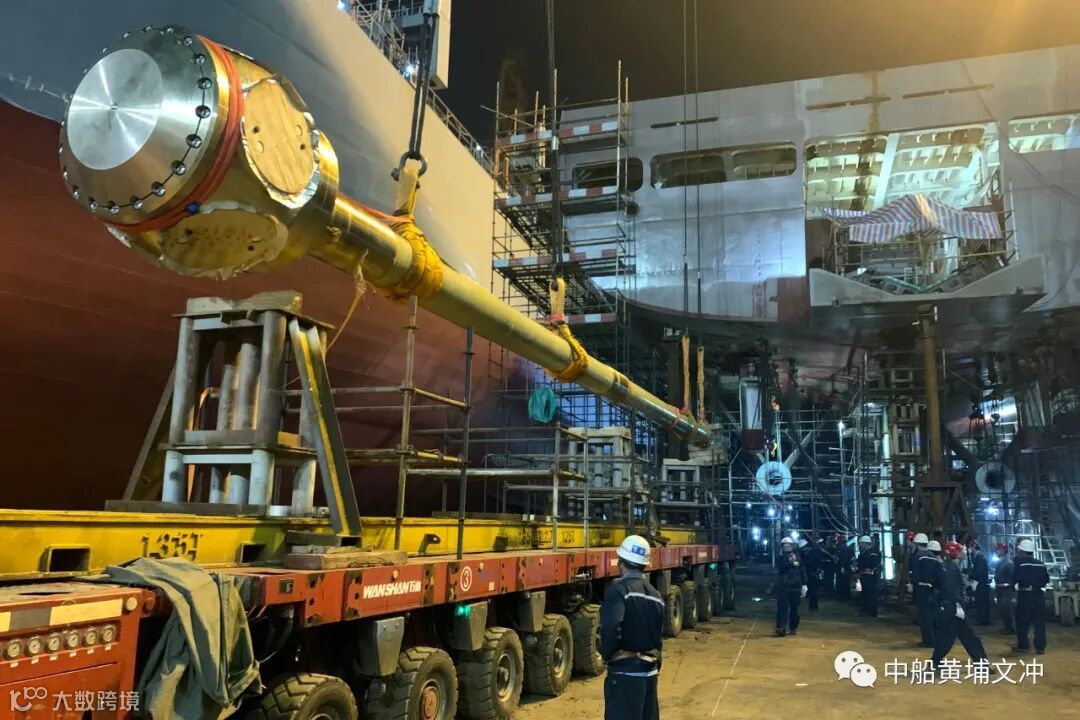

上船台后,几乎全月无休的建造团队还来不及喜悦,就迎来了新的挑战——长达165米的万吨船的轴系又长、又高、又重,要将这根有20层楼之高、百余吨之重的轴系分毫不差地固定在轴承上,难度可想而知,而作为首制船,建造者们也没有太多可参考的经验。

作为承建单位,公司虽然早在该船上船台前就成立了轴舵系工艺攻关小组,对重难点工艺进行攻关,并提早罗列出施工风险点,编制了详实的作业指导文件,但从理论到实操毕竟依然存在着许多不确定因素。
为了能够拿下这一次胜利,公司建造、质量、技术方方面面的专家把每个步骤都在纸上推演一遍,并对可预料的问题进行了讨论,制定了对策……最终,12轴线模块车进轴方案有效保障了长轴的顺利安装。

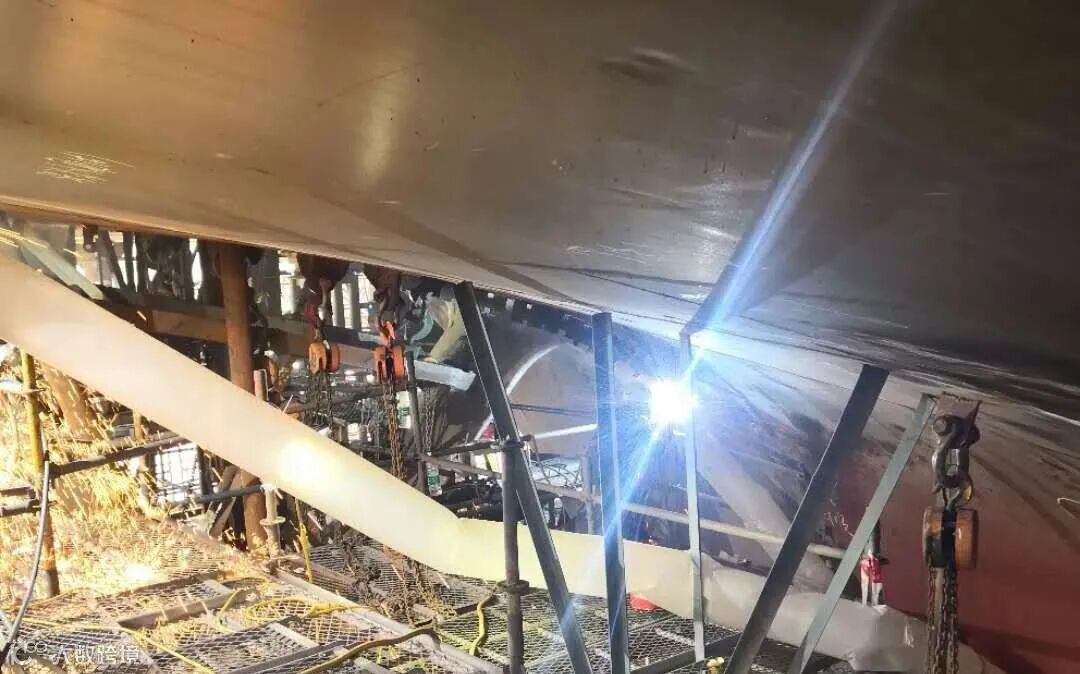

该方案采用模块车托轴、推轴前进,尾轴管内滚轮托轴调整的工艺方法,顺利实现在尾轴管包围封闭的轴承孔里推轴前进、进轴到位。这种创新性的进轴方式也成为公司的一次技术突破。

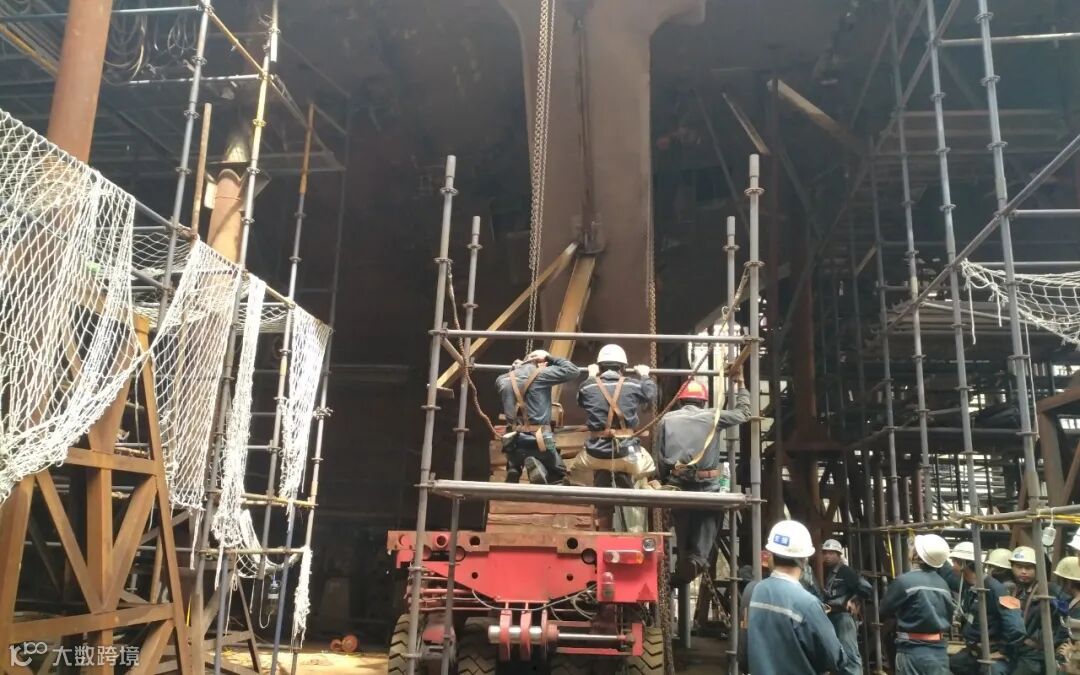

在此期间,超乎想象的进度也验证了踏实充分的准备工作发挥的重要作用:自8月15日,艉轴架进入文冲厂区,轴舵系安装工作随即全面铺开,仅半个多月,就实现了轴系第二次照光。

其中,一天完成两个艉轴架(单个45吨)吊装到位,13天完成托架铸钢件装焊,17个小时完成左右舷两根桨轴的进轴的速度,以及项目的质量,都让船东称赞不已。

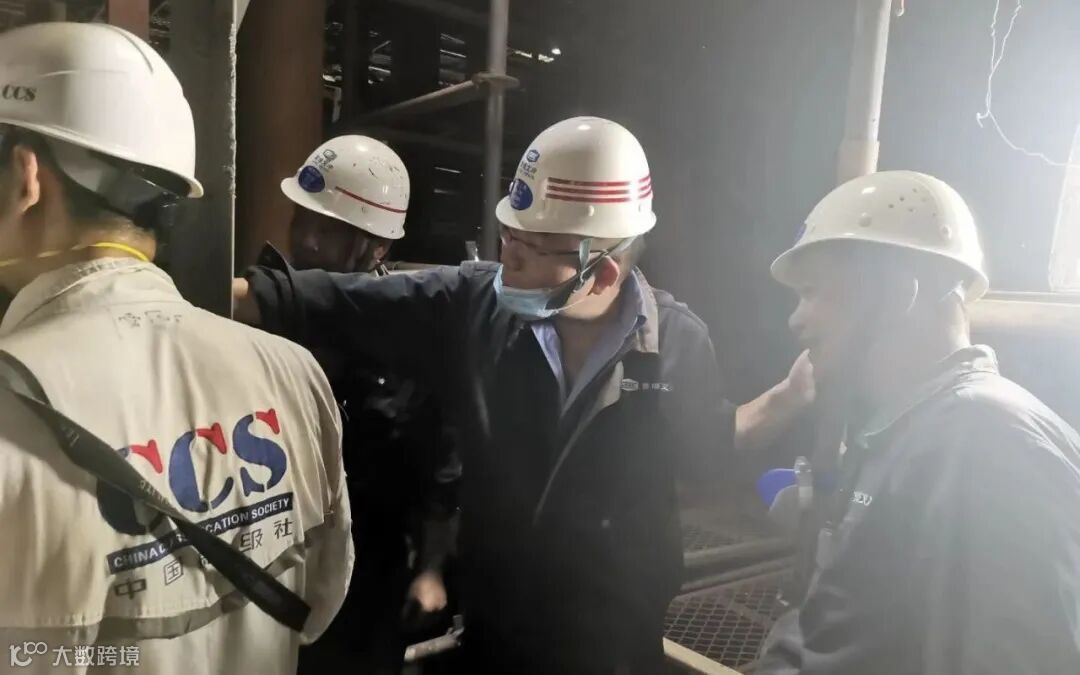

根据CCS广州分社对轴舵系报验的实测数据,大船轴舵系安装精度远高于国标要求。这个结果,是黄埔文冲建造团队打赢这场胜仗的标志。

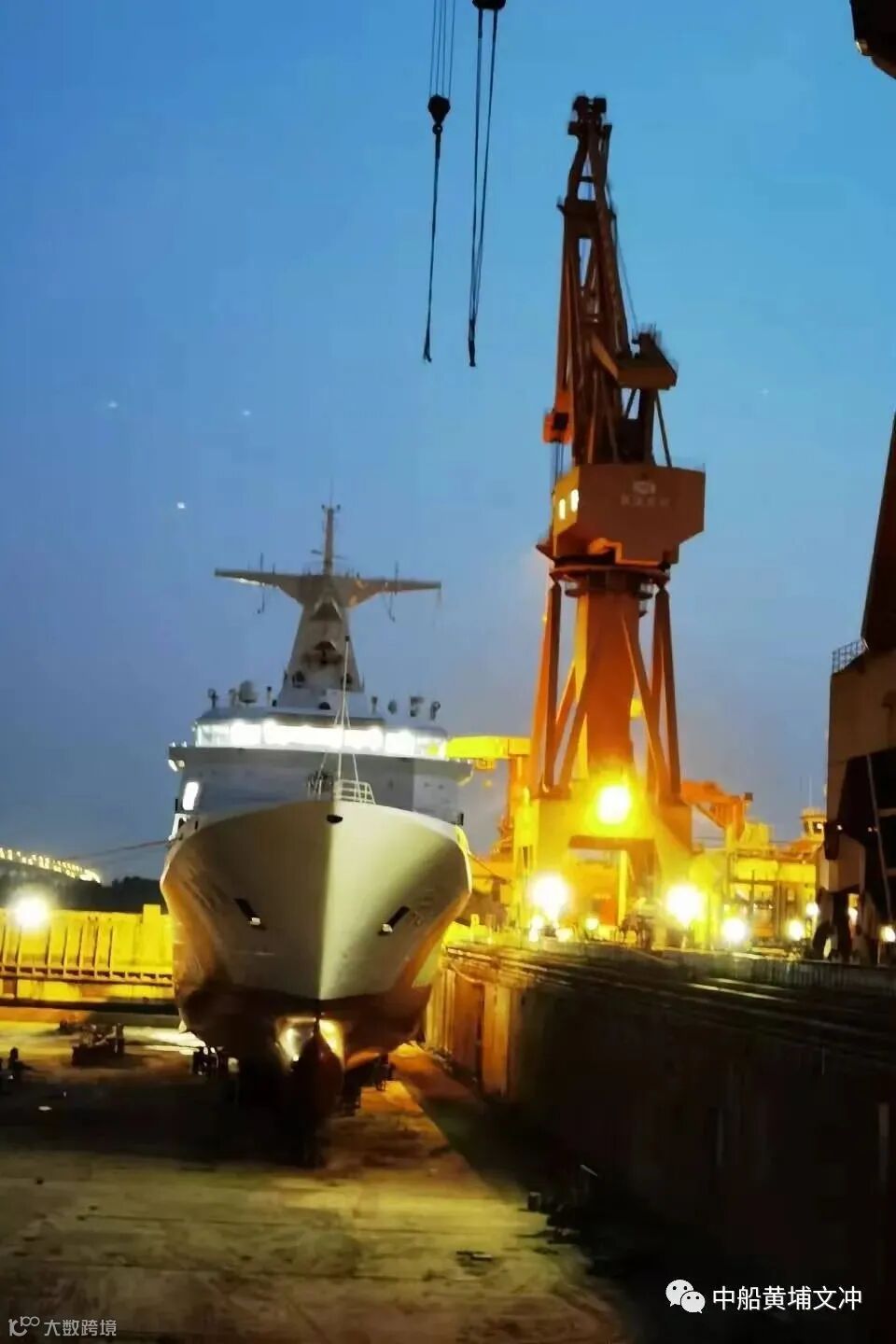

众志成城,披荆斩棘。2020年9月29日,该船在公司文冲厂区成功下水。
时任广东海事局局长陈毕伍告诉表示“万吨海巡船的顺利下水,必将翻开我国海事治理能力和水平提升的崭新一页”。
累累硕果源于次次摸索
首制船给建造者带来的困难与挑战是不言而喻的。当看见这艘大船威风凛凛地站在珠江水畔,又有多少人会对想到这一硕果背后的一次次摸索。
● 受厂区生产条件限制,该船实施跨厂区建造。
这是首制船首次实行分厂区建造,为了配合建造需要,船厂多了一批“远征军”。

● 面对轴系长、重、角度特殊,安装周期短,高速轴安装方式对称重、对中造成影响等因素对动力系统安装、试验带来的难题,建造团队提前策划,步步为营。
轴舵系安装前,项目组就可能面临的困难进行反复讨论,制定风险管控措施,将风险消灭在萌芽阶段。据悉,他们共策划了127个项目,将施工内容详细到每个半天,并且开发了新的工装。推进过程中,“三班倒”保障了进度,新的工装提高了效率,最终进轴时间缩短了三分之二。

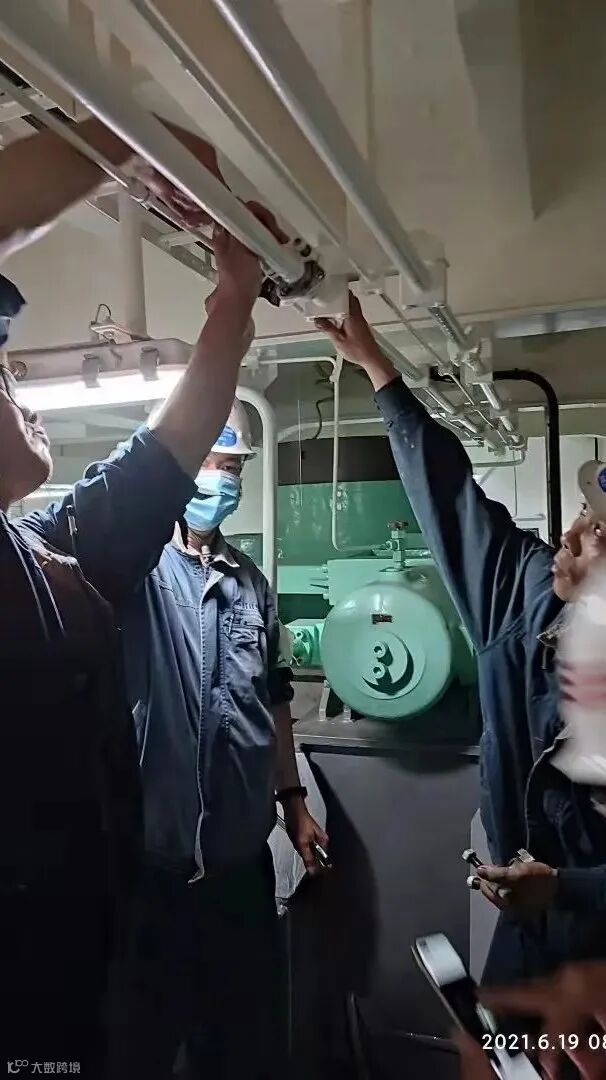

试航期间,主动力系统在摸底实验时无法达到要求,经检查,发现是温控阀存在质量问题,解决问题的唯一办法是将有问题的温控阀整体拆解。

试航总指挥罗汉清在了解情况后,迅速与各方沟通联系、组织人员进行处理,在管路拆解、温控阀重装、反复实验的各环节,他始终蹲守现场,指导、协调,确保每一个细节处理到位。

总装部调制作业区的陈立俊迎难而上,立足实际情况与经验,与各相关人员通力配合,带领大伙妥善、迅速地处理每个环节。一番通宵达旦,温控阀重新安装完毕,修理的速度与质量,均得到船东的认可,为试航如期完成打下了基础。
● 目前,公务船信息化正处于探索阶段,“海巡09”完善的信息化系统和信息处理系统,意味着其系统建设的复杂,这在以往的公务船上也是从未有过的。对于参建者而言,这注定是一场充满苦难的挑战。

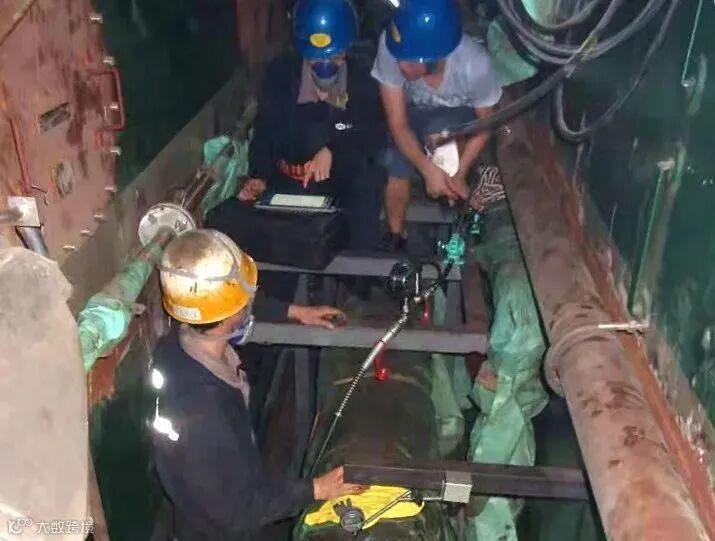

该船的信息化总体分为“两个中心、三个网络”,而各子网络共计承担16个子系统。由于在海上进行信息化系统报验缺乏可参考的经验,项目团队提前与船东、凌安沟通,首创公务船路上联调模式,通过积极的沟通协调,自7月至12月,先后完成了单机试验、子系统试验、路上联调302个项目通过验收,又在三个月内完成215项的系统报验,确保基本按照节点完成了系统设备的装船、各子系统恢复、系泊。

在海上报验阶段,试航团队虽然是摸着石头过河,但前期充分的准备、扎实的基础,使过程并不如想象中那么艰难。各参试单位怀着为国建功的热忱,并肩奋战,通过不停的实验、探索、再实验、再研究……一同解决了想得到、想不到的问题,最终按照大纲要求完成了信息化实验,没有辜负船东的期望,也结下了深厚的“革命情谊”。
