黄埔文冲深中通道GK02标7月份生产任务极其繁重,在公司领导和项目部领导带领下,项目部团队众志成城,以“一个团队,一面旗帜”活动为契机,发扬“攻坚克难、艰苦奋斗”精神,提前完成各项节点任务。
01
2021年7月7日E25管节开工。

自2018年11月首个正式管节(E2管节)开工以来,历时26个月迎来最后一个E25管节开工(共14个正式管节),标志着黄埔文冲承接的深中通道钢壳制造项目已进入最后冲刺阶段。E25管节开工较生产计划提前了23天。
GK02标钢壳制造共14个管节,用钢量超14万吨,平均每个管节用钢量超1万吨,26个月开工14节,平均不到2个月开工一节,黄埔文冲钢壳制造不断稳步提升。
02
2021年7月14日E28管节联合验收,2021年7月15日E29管节第二阶段联合验收。
本坞次首次实行管节“1+1”建造模式,即实现坞内一个管节总拼和一个管节浇筑并存。本坞次在过程中经历疫情、限电、连续雨天等不利因素影响下,历时73天完成E29和E28两个管节总拼交付、完成E29管节一次舾装作业、并协助S08标完成E29管节浇筑,较原计划7月29日提前了13天。
03

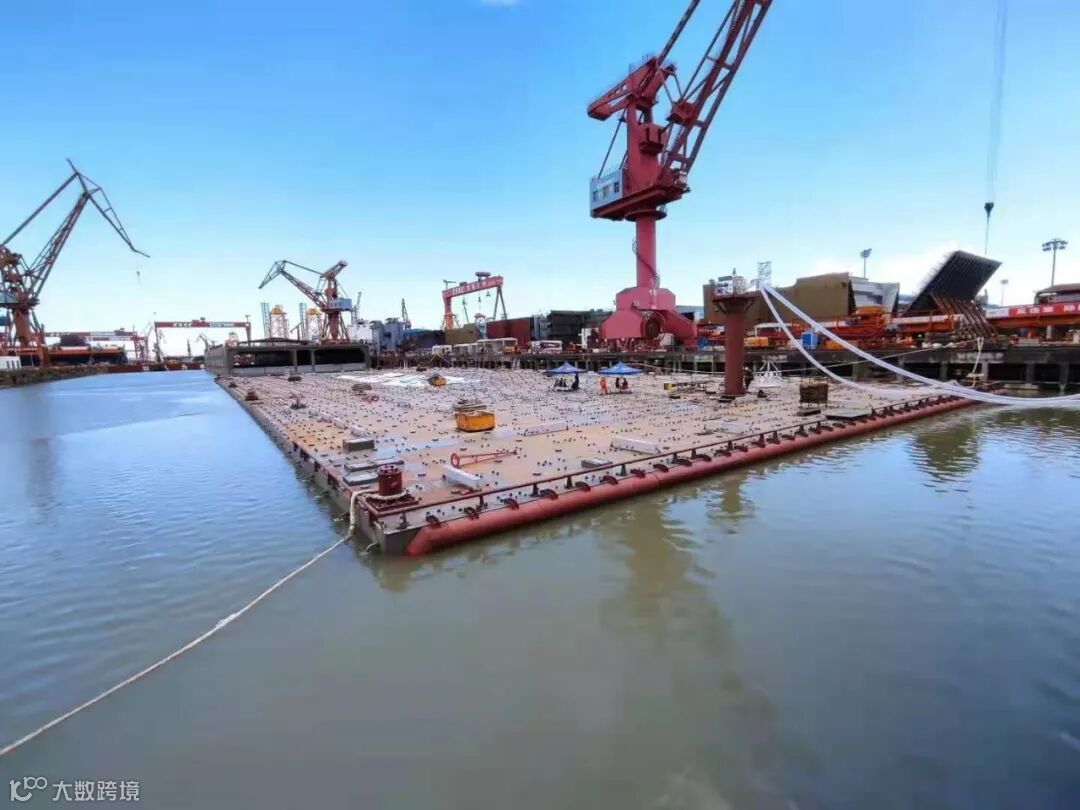

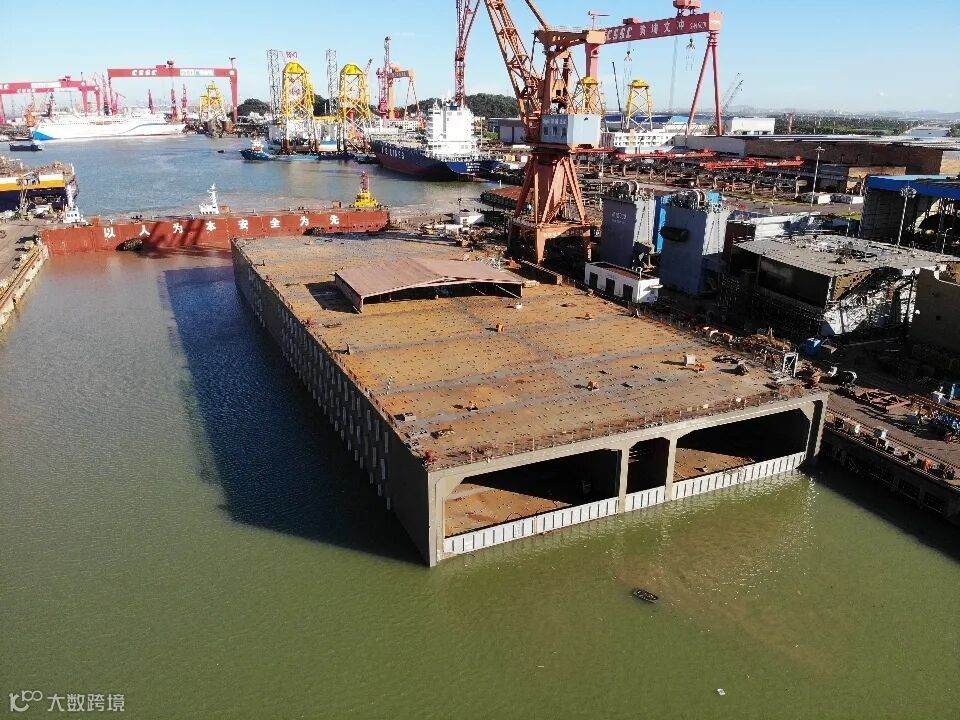

2021年7月15日坞内放水、E28管节起浮,2021年7月16日E29管节出坞、E27管节进坞。

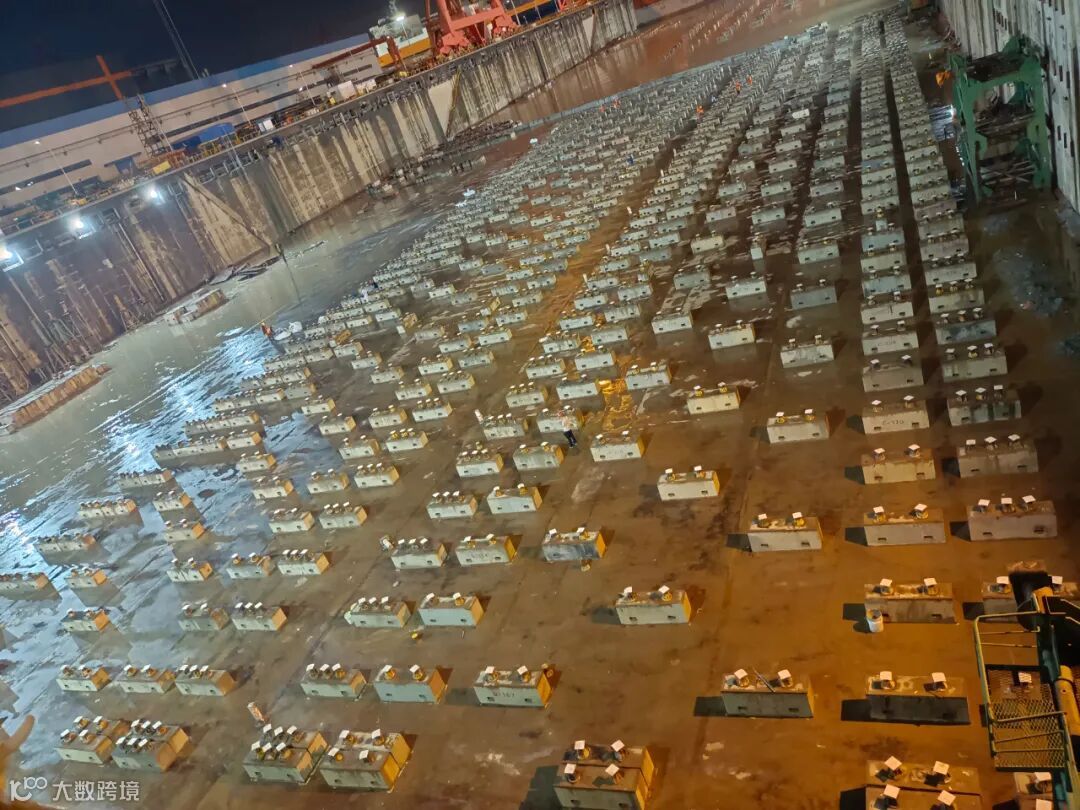

E29管节出坞后,历经36小时不间断作业,完成清坞、布墩(合计528个坞墩和1376个可调头)和坞墩精度四方联合验收,于7月22日E28管节顺利完成“二次坐墩”,紧接着次日完成E27管节进坞节点,为后续管节连续生产创造有利条件。
7月份节点连连,双管节验收、双管节起浮出坞、最后一个管节开工,黄埔文冲已做好深中通道钢壳制造决胜和冲刺的准备,为深中通道2024年建成通车贡献黄埔文冲力量。
