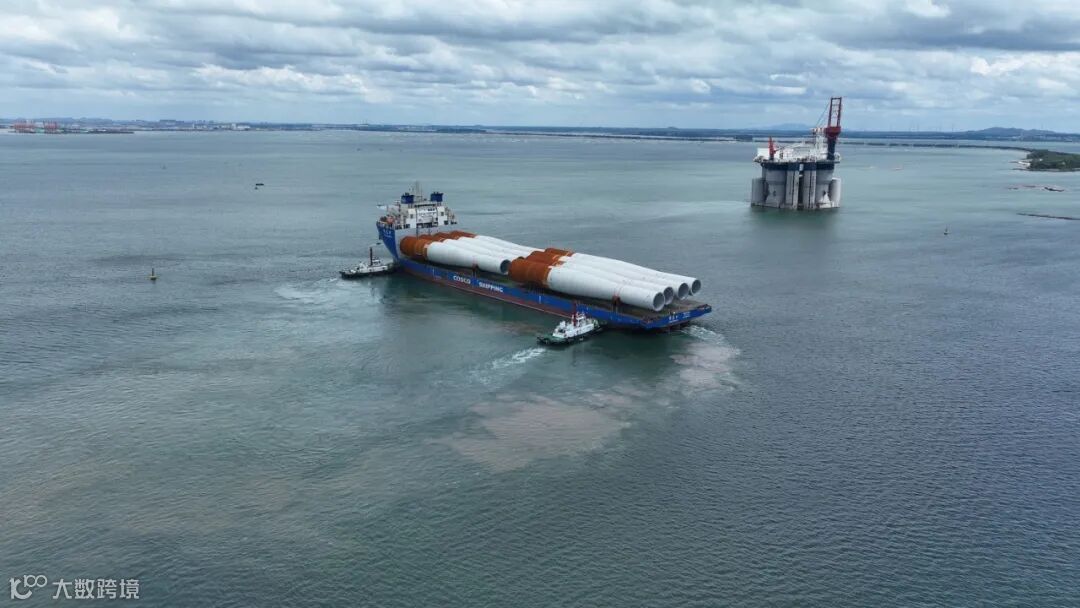

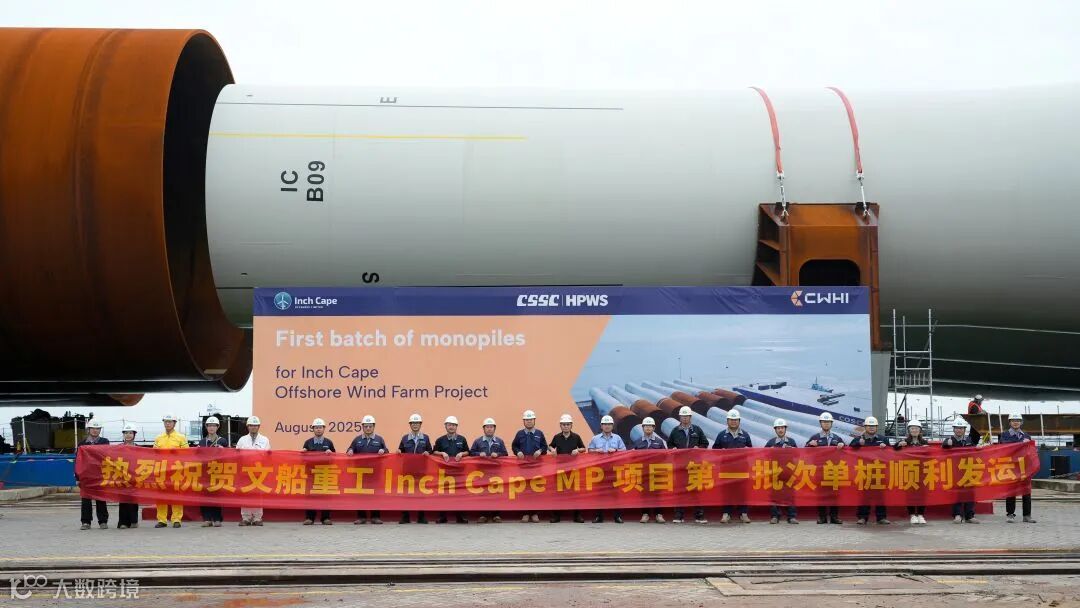

此次交付的风电单桩是公司迄今承接的规模最大的海外风电订单,也是国际化战略的核心项目。订单共涵盖32个机位的单桩制造任务,单桩外径介于8至11.5米,平均长度约90米,最大重量达2000吨,总物量超6万吨,技术标准与质量要求全面对接国际顶尖水平。自2025年1月15日开工以来,项目团队历经226天全力攻坚,已完成全部管节与管段建造。其中,首批8套单桩仅用180天即达交付条件,为后续发运奠定坚实基础。
