7月4日,长洲厂区5#码头岸电扩容项目通过验收,交付使用。
码头岸电项目是公司为落实党的二十大对“双碳”工作作出的全面部署,推行公司绿色低碳发展,供应停靠码头船舶用电,船舶下水后设备调试阶段至船舶交付使用时停靠码头,用岸电供应船上设备调试使用,减少船舶自开发电机的台时,降低油耗,达到节能减排、降低成本。
由于发展需要,公司经过充分调研,决定对5#码头岸电系统扩容,扩容后可同时满足两艘产品船使用岸电,单日减少燃油消耗约2.9吨,降低综合能耗2.78吨标煤、减少二氧化碳排放2.76吨,同时节约费用成本1.23万元/天。
6月11日,长洲厂区5#码头岸电扩容项目正式开工,其中,电缆拉敷工作为本次工作的重中之重,由于需要停电工作,为减少对生产的影响,生产保障部决定利用周六日、端午节等节假日的时间进行,利用自有的力量进行960m的电缆拉敷工作。在施工过程中,保障部人呈现出勇于担当、敢于挑战的精神,克服了种种困难,提前完成了电缆拉敷工作,缩短了整个施工周期。
制定周密的施工方案

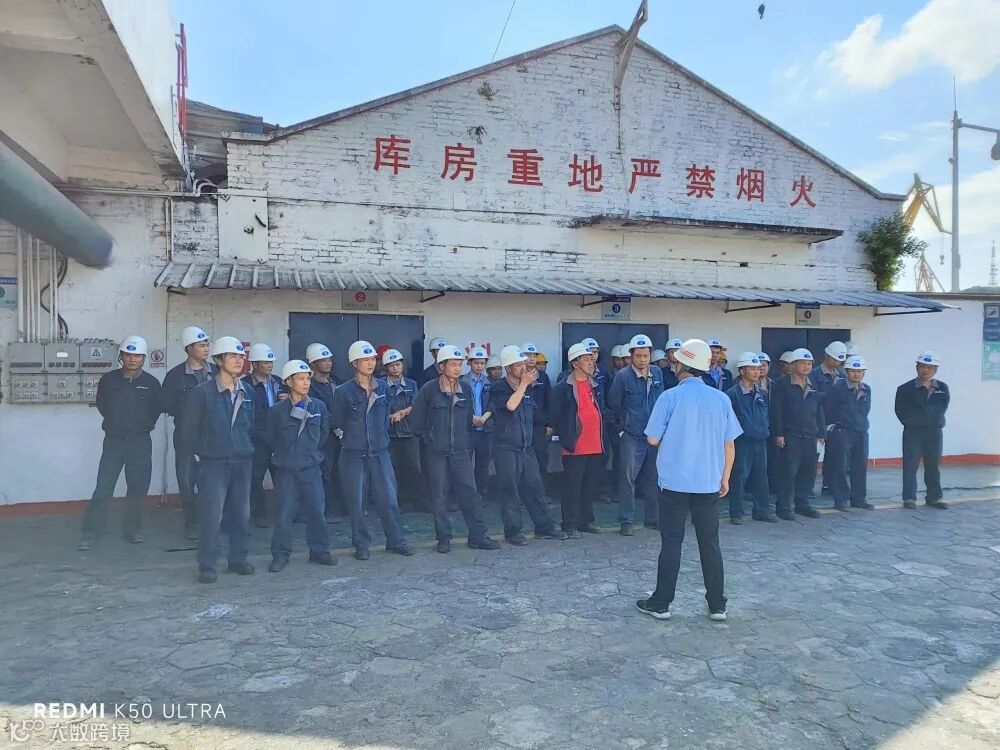

整个施工过程涉及到电缆沟、码头等密闭空间作业以及临边作业,安全工作尤为重要,为此,生产保障部根据现场环境,组织人员现场勘查、识别现场危险源与控制措施、编制施工安全措施、施工准备工作、施工步骤等具体事项,制定了周密的施工方案,并对施工人员进行方案交底以及安全交底。
克服密闭空间作业带来的影响
电缆拉敷是从引进960m的电缆,其直径有手臂粗大,在地下电缆沟下作业,电缆沟的尺寸是1.8米深、宽1米左右,是有限空间作业,存在着诸多的危险源,空间小、黑暗、空气流通不畅、沟内存在多种管线其淤泥直到膝盖处,这对电缆拉敷作业带来最大的不确定。

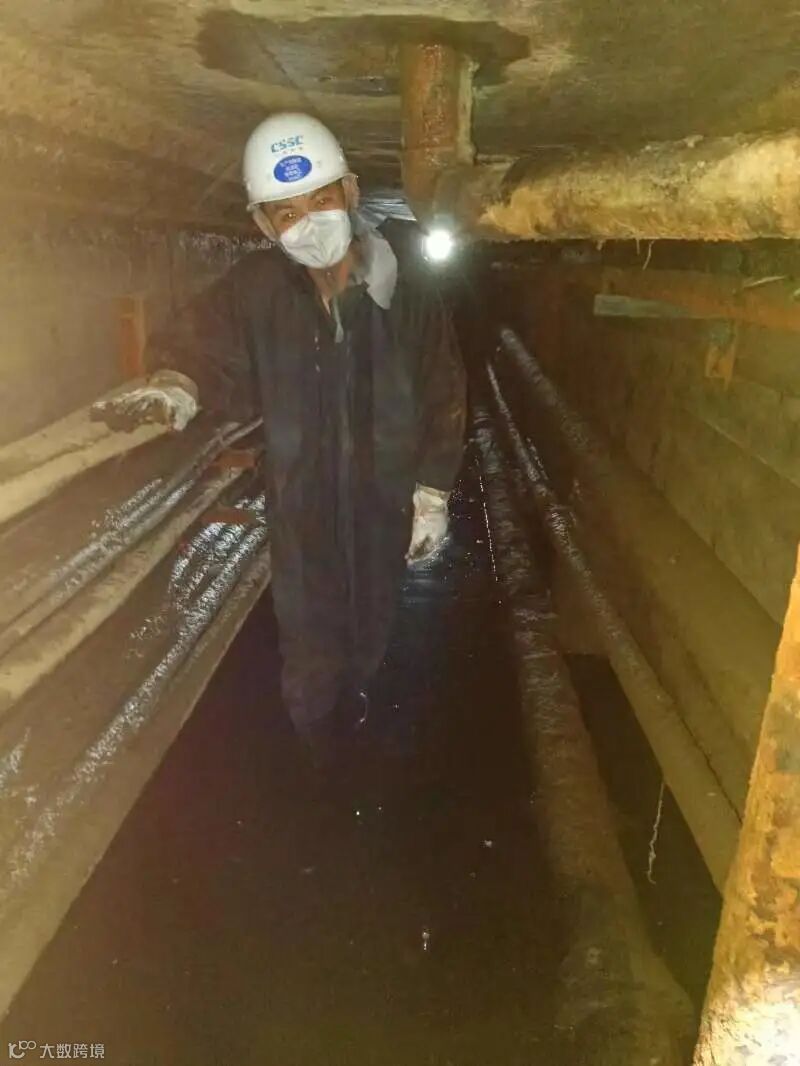

为了项目的顺利开展,生产保障部在经过抽淤泥、测爆、防水补漏、清理杂物、做好围蔽等措施后,保障部人头顶照明灯、穿带防护服,在仅仅只够一个身子的电缆沟内走动着,克服着恶劣环境影响,开展拉敷电缆工作。

克服恶劣天气影响

6月11日,5#码头地表温度时而最高达到36至38摄氏度,酷暑难耐,为了施工人员的健康,保障部工会订购藿香正气水、清凉饮料,监督施工人员使用,以免出现中暑,同时,采取分批休息、分批用餐的方式,施工人员加班至夜间10点,完成阶段性的电缆拉敷工作。

党员干部率先垂范
生产保障部服务保障部突击队率先垂范,李仕杰书记到现场指挥施工,莫勇民高级业务经理(党员)从项目施工至项目验收,监督每一道工程的施工,负责现场施工的安全与质量,牺牲连续几个周六日的休息时间,直到项目完工,党员干部用实际行动去证明了干实事、争先锋。

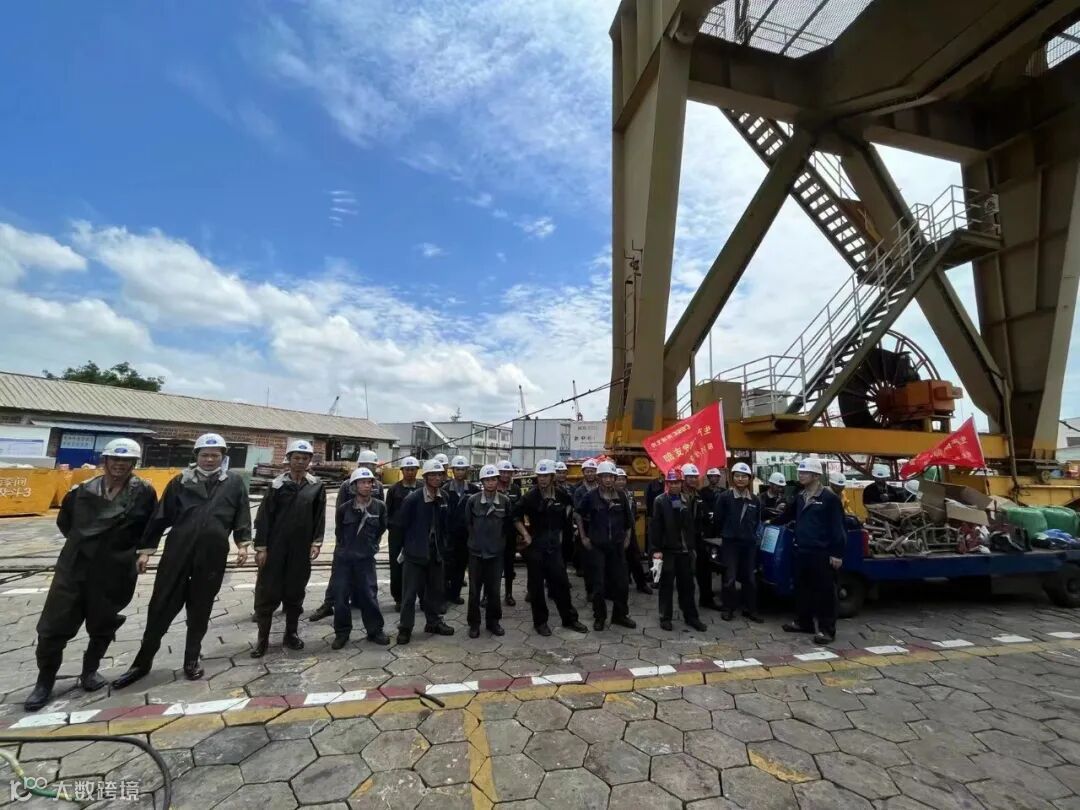

7月4日,5#码头岸电扩容项目通过验收,投入使用,比原计划完工日期提前两个月。5#码头岸电扩容项目是公司践行绿色低碳发展的项目,是公司生产迫在眉睫的项目,也是生产保障部身体力行打造主题教育“重实践、建新功”的成果性项目。
