配套部“精准高效队”以精益改善,让生产效率再攀新阶!

配套部“精准高效队”以精益改善,让生产效率再攀新阶! 中船黄埔文冲
2025-10-30
4
中船集团黄埔文冲配套部“精准高效队”以精益改善为武器,聚焦托盘计划遵守率、管子制作效率、管子制作周期和托盘直送率四个方面,通过价值流分析和多方协同,实现了从“瓶颈纠缠”到“高效流转”的华丽转变。

直面挑战:60天周期成“隐形枷锁”



2024年,托盘计划遵守率仅90%,管子加工效率龙穴厂区151.1根/人/月、文冲厂区163.5根/人/月,制作周期长达60天,直送率厂内分段低至37%。

精准高效队运用价值流映射(VSM)工具,绘制管子生产现状图:总周期35天(含材料准备60天),增值比仅52%。问题点浮出水面——批次物量过大、缓冲时间长、转运低效。团队进行目标分解并严格执行:每月两次总结会议、穿透式检查、双周需求计划执行,每一步都精准发力,目标直指年度改善指标。

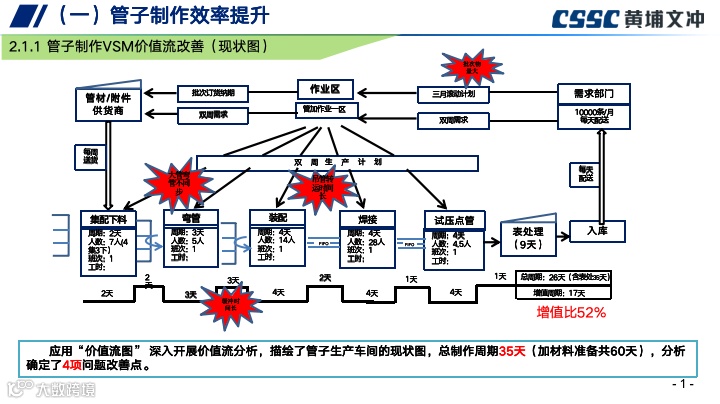

管子制作流程现状图

工具+协同,铸就效率引擎



精准高效队巧用ECRS(取消、合并、重排、简化)工具,针对痛点发起多轮攻势。

小批次管理突破

批次从400条管缩减至200条,光身管直接打码,减少重复吊运。装配平台物料精准配送,等待时间从20分钟降至5分钟,人均效率提升15%

单件流布局革新

摒弃传统集群式车间,引入线平衡分析,构建独立生产单元。下料到焊接的首件周期从16天缩短至2小时,整批周期降25%,在制品库存锐减54.7%(从307根到168根)。车间托盘斗从400个降至203个,现场整洁高效

托盘直送全链优化

PDCA循环分析月度计划匹配率(80%),优化编制标准。双周需求执行率99%,8月累计完成率99%。团队调研相关厂家,与管业、镀锌厂沟通协作,管子直送率从18%跃升至43%,厂内分段直送率提升至75%以上。

周期与材料双优化

管附件订货周期缩短至<20天,整体管子制作周期压缩至42天,超年度45天目标。

外部举措持续推动

行动不止于内部,每月15日定为“精益改善日”,开展价值流培训、大野圈调研和问题研讨。多方协同确保舾装件一次完整入库(完整性≥95%)。

左右滑动查看更多

经过8个月推进,托盘计划遵守率从90%提升至99%,5月起稳定达标;管子加工效率整体提升12%;管子制作周期缩短至42天,年度目标提前实现;托盘直送率综合提升15%以上,不仅降低了库存压力,节省了成本,更固化了长效机制。


| 图文:吴初慧

| 编辑:邱海杰

| 审核:曹   荣


【声明】内容源于网络
0
0
中船黄埔文冲
中船黄埔文冲船舶有限公司是中国船舶集团旗下大型骨干造船企业和国家核心军工生产企业,是国内军用舰船、公务船、支线集装箱船、挖泥船和海洋工程的主要建造基地
内容 2264
粉丝 0
中船黄埔文冲 中船黄埔文冲船舶有限公司是中国船舶集团旗下大型骨干造船企业和国家核心军工生产企业,是国内军用舰船、公务船、支线集装箱船、挖泥船和海洋工程的主要建造基地
总阅读8.8k
粉丝0
内容2.3k
