云茂高速高效推进文明征拆工作,为项目建设夯实基础

云茂高速高效推进文明征拆工作,为项目建设夯实基础 广东省公路建设有限公司
2020-06-10
1
导读:做好项目建设先行工作。
近日,建设公司副总经理鲁茂好、罗定市云茂高速公路征地拆迁总指挥肖达新到云茂高速罗定集中生活区开展专项督导,助推项目建设。鲁茂好对地方政府的大力支持表示感谢,强调云茂高速要增强责任感和紧迫感,抓紧抓好抓实罗定集中生活区后续施工工作,加强管理,确保房建工作顺利开展。


高速公路征地拆迁工作是工程建设的先行工作、基础性工作,其工作推进情况直接影响工程建设进度。云茂高速作为一条山区高速公路,具有征地拆迁占地面积大、拆迁任务重、涉及范围广、建设环境复杂等特点。

对此,项目提前布局,成立文明征拆攻坚小组,以群众路线为基础,深入群众生活,主动倾听群众诉求。在地方政府大力支持下,多次组织召开村民大会,悬挂文明征拆标语,宣传关于征地拆迁工作的政策,党员分片挂点,每家每户进行一对一解释工作,取得群众的理解,充分做到“阳光征地、依法征地、文明征地”,高效推进文明征拆工作,为项目建设夯实基础。

从利民、便民出发

改善山区基础设施


云茂高速针对山区路网建设不足或设施破旧情况,将“三改”工程与升级地方基础设施相结合,实施便民工程。在施工便道建设中,做好便道“临永结合”,为地方增加永久道路174处79384米。通过“三改”工程,为地方升级改路300多处63012米,改造加固桥涵384处16800米,实施改沟186处27772米,改渠22处2405米,通过对沿线山区路网、桥涵、水利等基础设的升级改造,极大地改善山区基础设施,切实为群众着想,获得沿线群众对项目建设的支持与肯定,助力沿线乡村振兴。

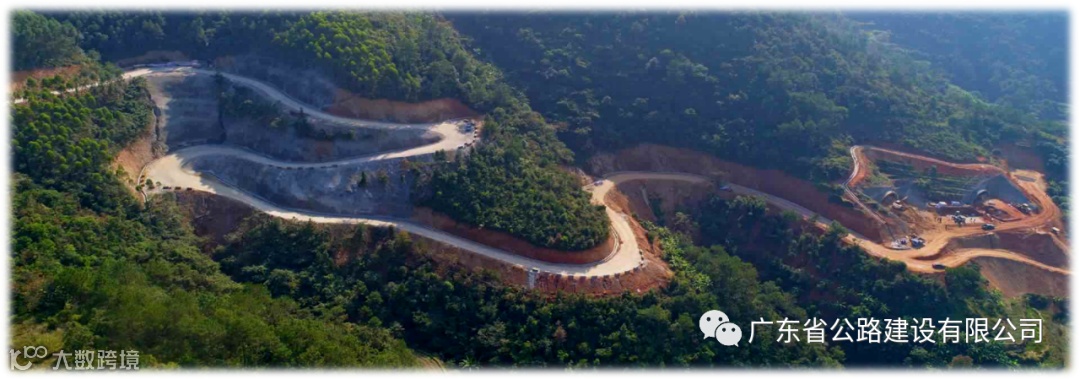

施工便道临永结合

前瞻性用地预控

加快文明征拆工作进度


云茂高速在项目初步设计阶段启动用地预控工作,基本确定项目线路走廊后,加强与地方政府沟通,及时移交项目用地预控资料,发布《规划用地控制的通告》,对红线及周边用地开展预控巡查,避免出现大面积的抢搭、抢建、抢种问题。经地方政府、地方指挥部、项目多方联动和预控,云茂高速加快征地拆迁工作进度,节省征地拆迁费用投入,为项目建设顺利推进提供有力保障。

云茂高速建设用地报批工作秉承“跟得紧、跑得勤”的原则,占用林地报批工作采取层层跟踪、层层协调的模式,大大提升上报和审查效率,仅用两周时间,经县级林业部门组卷上报,取得国家林业局批复。项目罗定段用地报批工作在上报过程中受占用永久基本农田需调整用地、水田占补政策调整、国土资源部机构改革和审批政策调整等影响,项目加强与相关部门联系,及时做好报批材料的调整和上报工作,顺利取得自然资源部的用地批复。同时,罗定段也成为用地审批权下放至省级前,最后一批由自然资源部批复的项目。

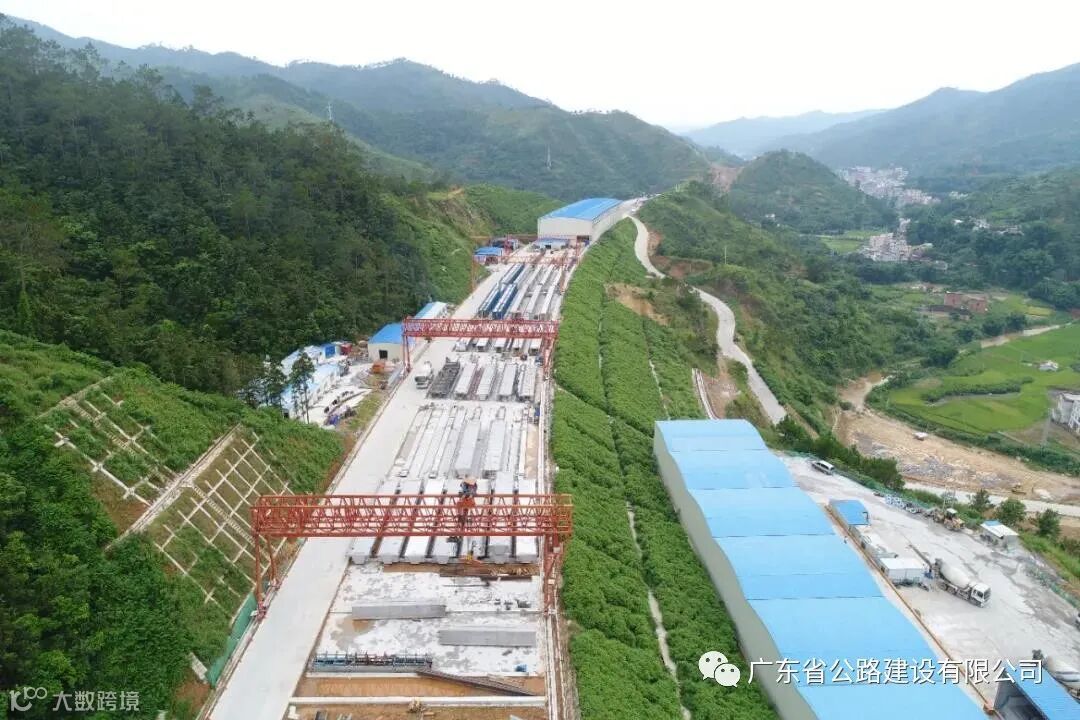

预制梁场

做好“排除法”

提高临时用地选址效率


根据以往项目建设经验,土建施工单位进场后一般需要3个月左右的临时场地选址和建设期,为提高施工单位进场后临时用地选址效率,云茂高速开展临时用地预选址和排查工作,充分了解临时用地预选址信息,排除涉及基本农田、生态林、自然保护区等区域,再将涉及权属争议、土地纠纷的区域予以标识,为土建单位进场后开展临时用地选址做好“排除法”,将施工准备期从3个月压缩至1个月左右,有力推动项目整体开工。

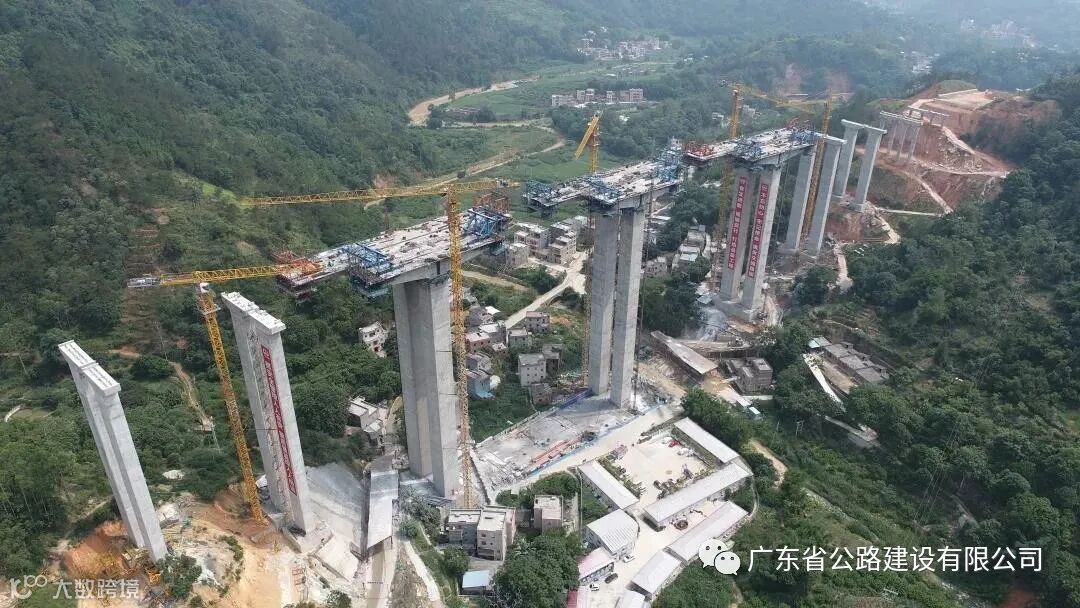

排步特大桥连续钢构施工

解决就业问题

获得群众的支持与肯定


为高效推进文明征拆工作,项目筹建前期多次展开调研,了解征拆贫困户劳动力就业问题后,云茂高速提出“项目搭桥,推动就业扶贫”的设想,充分利用公司就业资源,联合地方政府,签订《精准扶贫、劳务输出合作意向书》,定期组织开展优先录取沿线拆迁户、精准扶贫户的招聘活动。项目自筹建至今,先后在沿线的罗定市、信宜市、高州市组织招聘活动12场次,提供就业岗位1300多个,较好地解决贫困户劳动力就业问题,确保贫困家庭经济收入。项目在开工不足半年时间内,在沿线群众的支持下,实现可进场施工用地达90%,奠定全面开工基础。

罗定市招聘会现场

目前,云茂高速全线已全部完成交地,用林、用地均已取得国家林业局、自然资源部的批复,为后续办理施工许可和确保建设用地合法性提供了坚实保障,接下来将加快罗定集中生活区相关工作,推动房建工作顺利开展。
