高质量发展 | 广珠段改扩建项目首条220kV高压电力线迁改顺利完成

高质量发展 | 广珠段改扩建项目首条220kV高压电力线迁改顺利完成 广东省公路建设有限公司
2024-11-13
0
导读:迁改完成。

11月11日,广珠段改扩建项目首条220kV高压电力线迁改工作顺利完成,为项目后续推进奠定了坚实的基础。


项目起于广州南沙区黄阁镇坦尾枢纽立交,在南沙街道增设落地互通,经黄阁镇、横沥镇,中山市三角镇、民众街道、港口镇、火炬开发区,止于南朗街道珠海收费站。沿线城镇密集、用地资源紧张、管线交错复杂,需迁改的电力线就有4处110kV及以上主网、90处10kV配网。

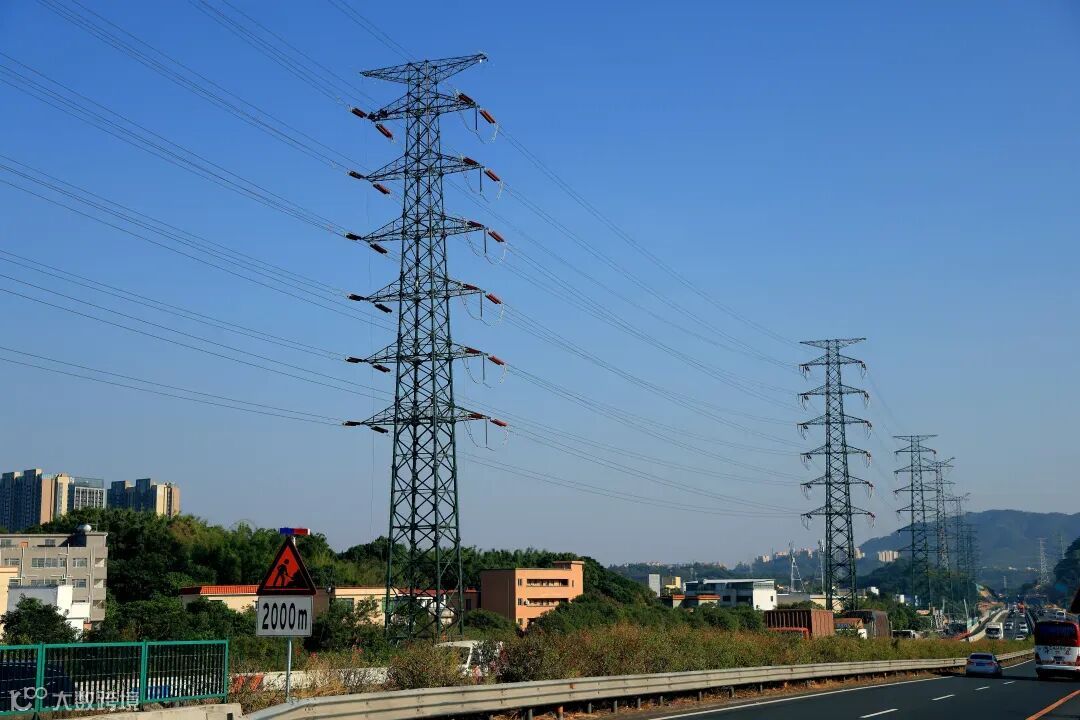

施工过程中


该高压电力线迁改工程与深江铁路项目共同迁改,共需拆除旧塔11个、架立新塔13个(其中深江铁路项目负责建设3个),位于中山市火炬开发区人口密集区。迁改过程中需要解决可研设计及施工图审查、规划报批、路政许可、停电窗口协调、路由施工用地落实等一系列复杂的外部协调问题。


为加快拆迁进度、节约拆迁成本和集约城市用地,项目提前与专业电力设计单位合作,研究原线涵迁改可行性;协调供电部门介入指导,稳定迁改路由并加快推进迁改程序;充分考虑新建塔位用地并在项目整体用地报批时一同征收。最终,项目采用了维持原线涵拆除旧塔、移位新建瘦身塔等方案,避免拆迁厂房和商铺近10000平方米,节约资金3000万元。

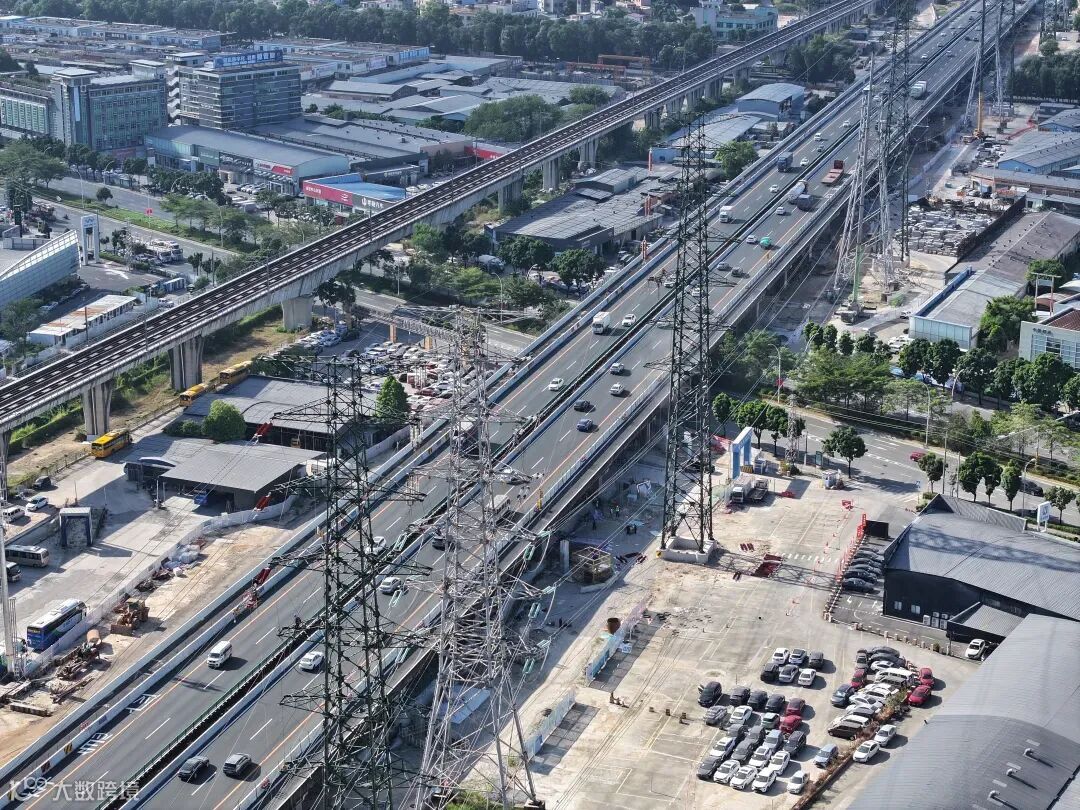

迁改完成后新塔


在中山市政府、交通局、自然资源局、供电局和火炬开发区等多方的大力支持下,项目团队克服多方交叉作业的影响,优化塔基础施工方案,并采取专人跟办、及时纠偏纠错等措施,督促迁改施工单位在35天停电窗口期严格按既定计划完成施工。


目前,项目新征用地共1631亩,其中中山段已全部完成交地,广州段71%用地已可进场施工。中山段各类管线迁改工作除油气管道外已基本完成,广州段涉及电力、燃气、供水等管线,正紧锣密鼓地进行迁改可行性研究编制、管线综合规划设计和迁改补偿协议签订等工作。


作者:陈宇婷

摄影:邹坤明

校对:舒洁

责编:黄国辉、练桂茵、王靖


图文版权归广东省公路建设有限公司所有
未经允许请勿转载

【声明】内容源于网络
0
0
广东省公路建设有限公司
公路、桥梁、隧道、交通基础设施的建设、投资及经营管理
内容 0
粉丝 0
广东省公路建设有限公司 公路、桥梁、隧道、交通基础设施的建设、投资及经营管理
总阅读0
粉丝0
内容0
