5月8日,京港澳高速公路广州火村至东莞长安段及广佛高速公路广州黄村至火村段改扩建项目(以下简称“项目”)顺利完成北栅收费站封闭工作,为后续太平互通段改扩建施工奠定坚实基础。

周密部署,高效解决封闭施工前各项准备工作

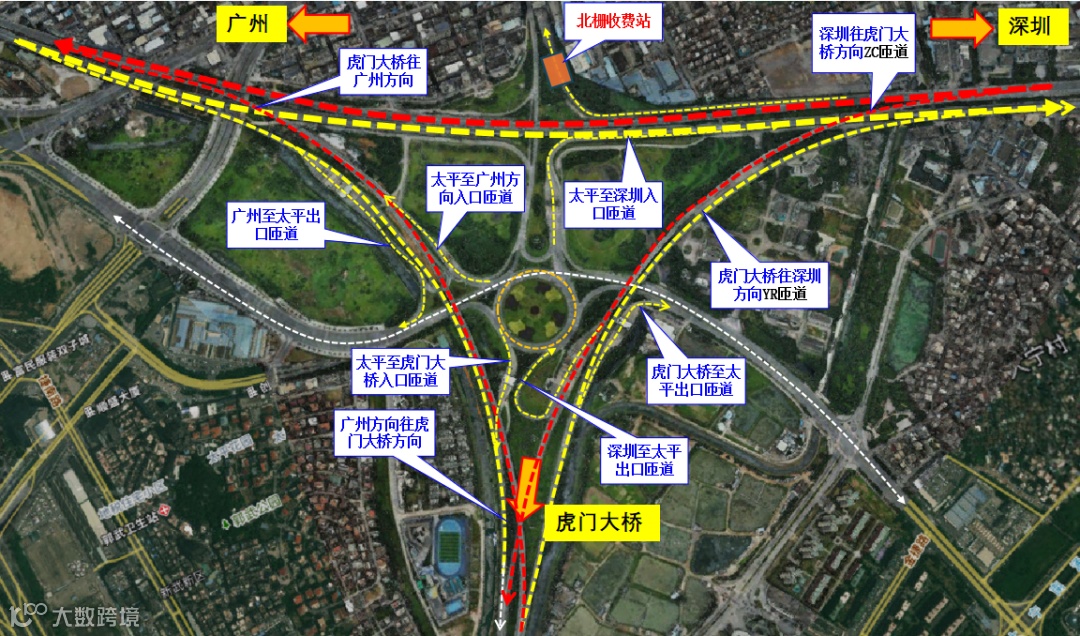

太平互通立交是广深高速连接虎门大桥、麒麟西路、百达路等的服务交,北栅收费站坐落其中,是深圳到东莞太平重要交通枢纽之一。

根据太平互通立交改造方案及施工组织安排,先行施工的主线左幅拼宽桥与既有出北栅收费站匝道桥、新建G匝道北栅收费站与既有北栅收费站的平面线位高度重叠,且受现场用地、结构物及标高等因素限制,不具备分段实施绕行条件。为保证该处工程建设顺利推进,降低施工安全风险,经多方充分协商与论证,提出封闭北栅收费站进行改造施工的方案。

项目提前谋划,针对性制定封闭收费站后潜在交通拥堵的解决方案。在广深公司、高速交警、地方交警等多个单位的支持下,项目仅用1个月便完成封闭北栅收费站的路政行政许可手续办理及封闭施工前的实施性交通疏解方案报批、无人机监管试运行、地方路配套交管措施落实、各类提示标牌安装等多项准备工作。

高效协同,顺利完成北栅收费站封闭工作

“主线开始控流,北栅收费站封闭工作现在开始!”5月8日20时30分,太平高速交警大队、虎门交警大队、广深高速路政大队、项目管理处及项目TJ8标,在太平互通立交K60+800处开展北栅收费站封闭工作。

现场,工作人员严格按照交通疏解方案迅速行动,移动水马、水泥隔离墩、防撞桶、锥桶,安装临时连接等工作紧张有序地进行……随着最后一名工人退回封闭区,北栅收费站及其对应匝道正式进入临时全封闭施工阶段。与此同时,周边地方路交通管控措施也同步启用。

封闭后,北栅收费站所处互通立交路段及周边地方交通运行稳定有序,符合预期的交通状态。此次封闭将持续至2025年12月31日,请广大市民密切关注相关路段的交通动态,合理做好出行计划及路线规划。

聚焦交通保通,疏解沿线群众出行难题

为降低北栅收费站封闭对周边交通的不利影响,项目科学分析北栅收费站及周边路段的交通特征,采取“四步”措施,疏解沿线群众出行难题

  • 在北栅收费站封闭施工期间,保留新北出收费站正常运营,并通过优化收费站车道双天线、增设平板电脑收费终端、增设复式收费岗亭、更新收费天线及工控机等关键设备,以优化提升该收费站的通行效能。

  • 在车流高峰期,针对通行新北出收费站,以及从新北出收费站下高速后至太平互通环形转盘的车辆,通过现场交通协管员、高速路政及交警现场指挥,行驶至威远互通下高速后绕行回太平片区。

  • 对北行至虎门的车辆提前在常虎高速、长安互通及厚街互通进行分流及绕行提示。

  • 提前12天发布管制公告,在封闭施工期间联合高德、百度等导航软件平台发布封路信息,做好封闭施工期间的行车导航路径规划工作。

封闭北栅收费站是推动项目建设的关键性节点,将有效打开施工工作面,破解目前施工场地受限的局面。接下来,项目将以高度的责任感与使命感,以“保障施工期交通安全畅通,减少对现有交通影响,提升通行效率”为工作中心,科学解决封闭北栅收费站后交通运行所面临的新问题,用实际行动践行“交通延伸美好生活”的愿景。

图文:吕锡平、黄慧华、宋昭富
校对:黄沛聪、廖智平
责编:曾健雄、练桂茵、王靖

图文版权归广东省公路建设有限公司所有
未经允许请勿转载

【声明】内容源于网络
0
0
广东省公路建设有限公司
公路、桥梁、隧道、交通基础设施的建设、投资及经营管理
内容 0
粉丝 0
广东省公路建设有限公司 公路、桥梁、隧道、交通基础设施的建设、投资及经营管理
总阅读0
粉丝0
内容0
