“启动”!随着一声令下,长达23米的九轴全挂车辆缓缓从汕头市和平镇开出,驶向恒运汕头光伏项目升压站,挂车前后则是项目公司、总包单位、监理单位各级领导和专业人员“押阵”。

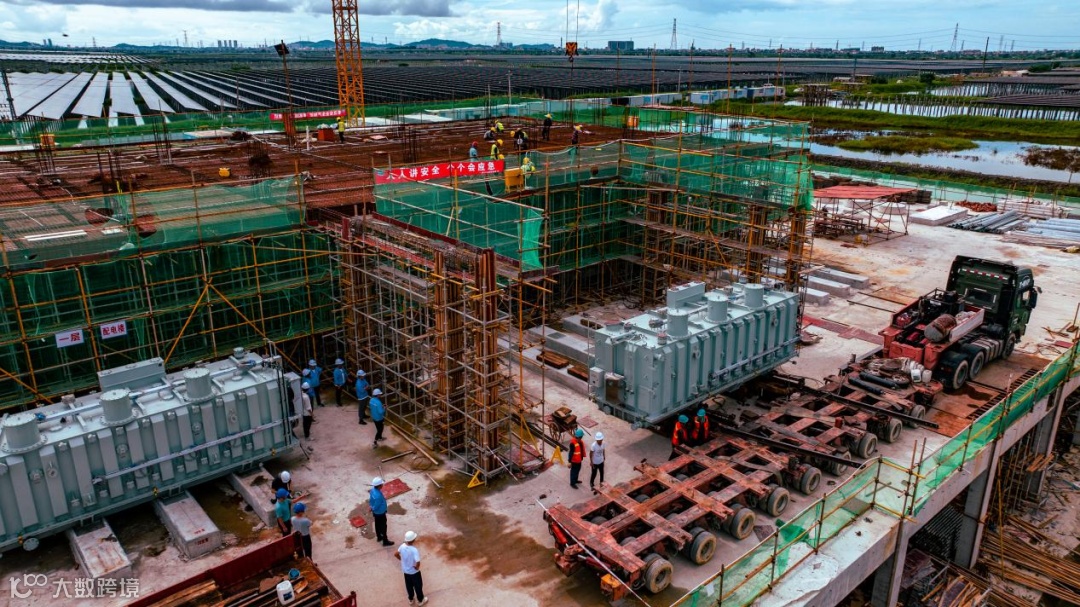

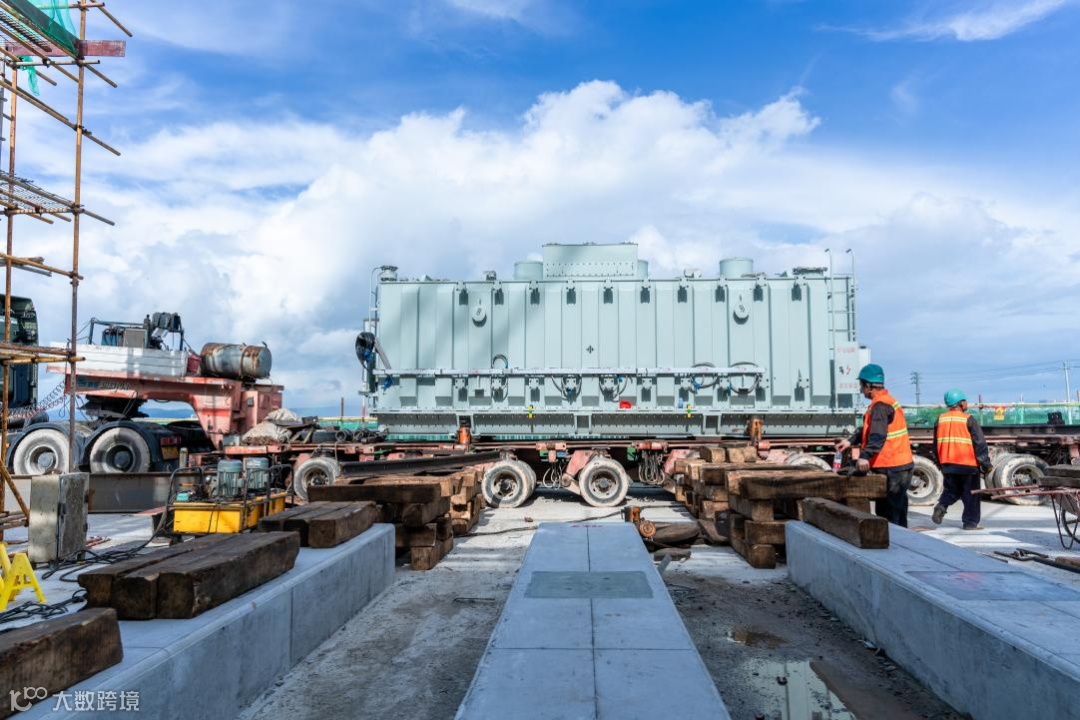

主变压器是光伏项目最大的单件设备,恒运汕头光伏项目三台主变容量为15—18万千伏安,单台重量达140吨,是220KV升压站的核心部件。主变压器的运输、安装就位要求非常严格,主变压器出厂时在顶部安装有高精度冲击记录仪,要求整个过程中纵向、横向、垂直晃动加速度不超过3g。主变运抵和平镇后,如此庞然大物怎样通过狭窄、泥泞不堪的5公里乡道,平稳运抵现场成为摆在项目部面前的一道难题。

凡事预则立。为了确保主变就位过程安全,项目部提前组织运输单位、总包单位、监理单位召开专题会议,各专业进行充分讨论,制定主变压器本体卸车就位方案,并多次进行现场踏勘,对沿途每一处涵洞、桥梁都进行受力分析,辨识现场作业存在的每一处风险源,并制定、落实相应安全措施。
经过三天的紧张工作,2023年7月2日,随着第三台主变压器顺利就位成功,标志着恒运汕头光伏项目取得关键性节点胜利,为后续升压站设备安装奠定坚实基础。
主变就位工作得到集团下属恒运电力工程公司的大力支持,其单位王喜林专家对现场主变顶推作业提供了宝贵的指导意见。

在集团公司领导的坚强领导下,汕头光伏项目建设各项工作有序推进。截止日前,已完成预制管桩施打109280根,占总用桩量的95%;光伏支架安装完成4899组,约支架总数的55%;太阳能组件安装完成3984组,约总数的45%;升压站配电楼已完成首层浇筑,外送线路工程也正在加紧协调建设当中,各项工作齐头并进,参建各方通力合作,共同为项目早日并网发电贡献力量。
供稿:恒运新能源公司 郭志庆
