持续努力 为区域水环境改善贡献力量——开发区水质净化厂污泥干化减量项目建设思考

持续努力 为区域水环境改善贡献力量——开发区水质净化厂污泥干化减量项目建设思考 广州恒运企业集团股份有限公司
2020-04-24
2
导读:五个厂达到设计指标,2019年处置干化污泥量1346.80吨(含水率40%)。


燃煤耦合污泥发电

是国家鼓励的资源循环利用项目,也期望为恒运集团电力主业创新发展带来新机遇。为解决污泥稳定来源问题,恒运集团成功竞得广州开发区水质净化厂污泥干化减量项目。项目公司环保科技公司于2018年3月28日成立,9月下旬开始施工建设,2019年6月完成土建安装进入带负荷调试阶段,12月完成所有项目性能测试进入试运营,五个厂达到设计指标,2019年处置干化污泥量1346.80吨(含水率40%)。至此,项目完成了万里长征的关键一步。污泥干化减量项目有成功也有经验教训,总结一二共同借鉴。

PPP项目挑战空前
上下同心做贡献


污泥干化减量化项目是区政府高度重视的重点工程,是我区首个政府PPP项目,对恒运集团来讲也是“大姑娘上轿头一回”。由于“海滔事件”使污泥无法处理,开发区给我们的工期只有一年,少于正常建设工期。

1
讲政治加大投入  努力不影响区水质净化厂运行



面对施工单位投入不足、施工方和专利方等种种矛盾,恒运集团上下同心、担当作为,想方设法加快项目建设。恒运集团钟英华董事长明确要求举集团之力支持项目建设,不能影响开发区水质净化厂运行,不能给开发区“添堵”,他几乎每月都到施工现场解决问题,至少召开了六次专题协调会。时任黄河总经理亲自协调解决设备订货和生产承包问题,朱晓文总经理多次到施工现场解决问题。我和环保科技公司领导周六必到每个工地检查,与时间赛跑,分析进度滞后、安全和质量问题,提气压责任。集团公司和各下属公司大力支持,发挥集团优势,抽调土建和安装等专业的12名技术人员协助,有力促进了项目的建设。

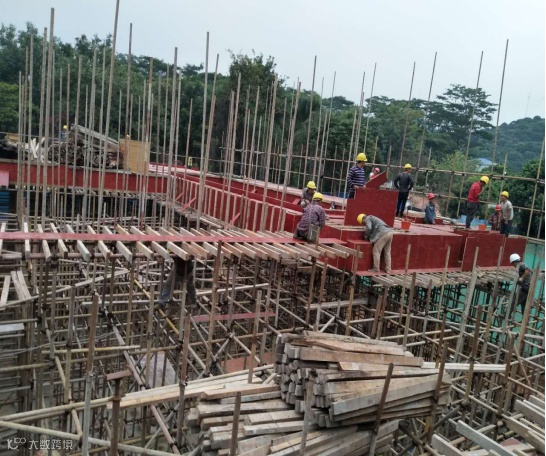

污泥干化减量项目建设现场

环保科技公司总是提前协调水质净化厂,创造再优的施工条件,没有出现一起施工和水质净化厂运行“打架”情况。公司按合同足额支付工程款,没有出现大的“民工工资拖欠”问题。公司出良策帮助施工单位解决问题,如“实时监测高支模位移”化解施工风险,“增加添加剂加快混泥土凝结”解决尽早拆模,设备基础土建和安装施工立体化、交叉施工的问题。

2
借助外脑  解决专利问题

“技术专利设备怎么解决,如何确保中标的施工单位技术方案和设备满足我们投标开发区项目的技术要求”,这是项目前期工作中最挠头的问题。宋中林和覃冰冰等同志反复考量,自己找不到好办法就去请教专家。经过与开发区标办、水质净化中心等专家近十次交流终于圆满解决了问题。从项目立项到施工许可证,环保科技公司只用了半年,“白+黑”努力工作。

3
心中有责  及时发现问题

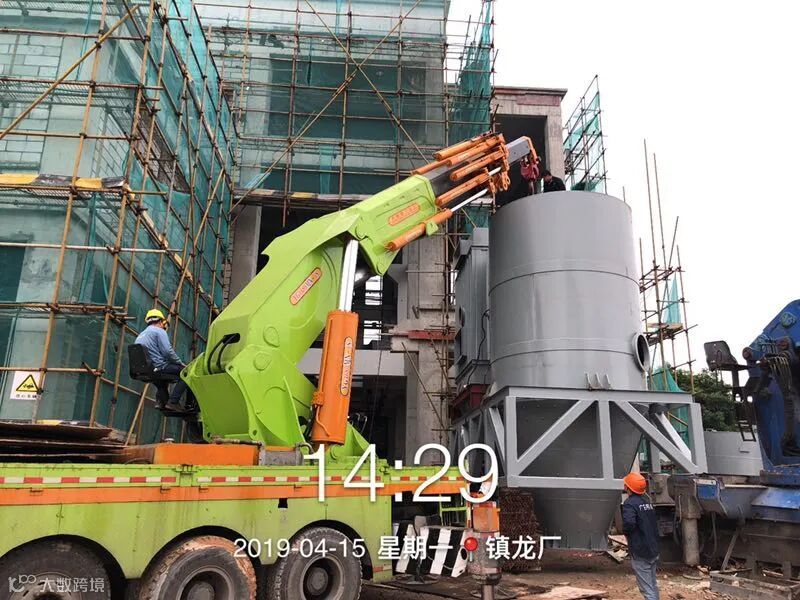

 污泥干化减量项目建设现场



“中标单位是每年营业额超300亿元的大型国有企业,怎么现场施工技术力量如此薄弱,施工机具又破旧,项目部建设都不规范?”项目刚开始,吕德舟就带领管理团队天天和施工单位一起,发现了问题。经过调查了解,终于发现,由于施工合同不到一亿元,施工点多分散,中标单位本想分包给其他单位一包了之。环保科技公司立即与中标单位交涉,到中标单位总部说明项目重要的政治意义、社会意义和合同要求,中标单位立即调整策略由本部实施,为项目后续抢工打下了基本条件。环保科技公司责任分解到人,没有上下班的概念,也不管是天晴还是下雨,当日问题当日解决,刀刃向内抓项目建设。施工单位、监理单位也不由得发出感叹:恒运业主是我们碰到的服务最好、最操心的业主。





4
业主及时补台  项目建设共爬坡

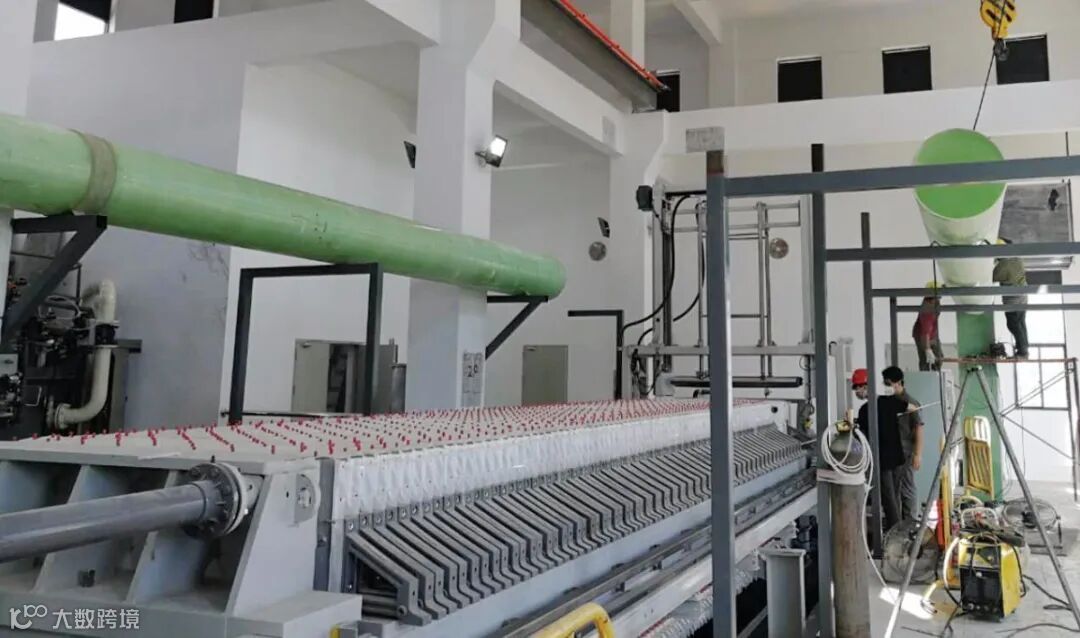

集团公司领导现场检查工作

施工单位安全管理技术力量弱,公司及时补强力量。恒运集团专门抽调经验丰富的安全管理人员林友柱长驻工地,重要风险工程节点不完成,他就不下班,到最后终于实现了建设过程“零伤亡”,成为项目建设的“一抹亮色”。2018年11月,项目进入关键期,原有的施工计划已没有指导意义,而施工方的总工程师又病倒了,黄凤胜边学边干,和施工方一起重排计划,保证了项目所需的材料、班组按时到位,确保了2019年春节前五个工地全部土建封顶。环保科技公司碰到问题不埋怨、不推卸责任,相互打气激发起昂扬士气,既当“主子”又当“孙子”,先后解决了“东区地基孤石问题”、“管道材质问题”、“春节期间施工问题”、“混泥土强度不合格问题”。





总结教训
   做好今后工作
1
对项目困难估计不足   “没有绣花功不揽瓷器活”



开发区污泥干化减量项目是区内首次PPP项目,也是恒运集团的第一个PPP项目。大家对PPP项目严苛的条件认识不足,如设计变更严格要求、所有费用均要财审、达到的指标是国内最好的。新东西要学习在前,不熟悉的领域一定要搞清楚再动手,既要敢于突破,也要善于学习新知识,学习法律法规和工程科学管理方法,做好不要有“万万没想到的事又发生了”。





2
选择好合作伙伴  建立良好工作规则



步错步步被动。合作伙伴不得力,施工单位人员不全,队伍战斗不强,物资保障不足。监理的“五个关口”作用发挥不充分,监理在使用“停工整顿”、“罚款”等措施的同时,和施工单位事前协商不足,做事的和监督的矛盾突出。工程管理中要选择好三个关键单位:设计单位、施工单位、监理单位,千万不能因为借口廉政问题而无所作为。要精细前期策划,建立良好工作机制,坚持严格执行制度,按标准管理,标准高一点,执行严一点,克服“差不多”思想,形成良好工作习惯。聚合众家之力,易与不易就会悄然发生转变,战斗力就会自然而生。工作上就会有汗水无泪水,有笑声无埋怨。





3
谋定而后动  做到高标准开工高标准建设



靠“一招鲜赢得满园春”的时代已经过去。是“画好靶牌再射箭还是射出箭再画靶牌”,答案浅而易见是前者,但实际工作中这方面出现的问题比较多,对地基基础勘探马虎;对工艺不熟悉,不能有效制约设计院“大马拉小车”情况;受制于技术专利方,造成施工过程扯皮;项目管理经验化,没有信息化管理平台,缺乏先进管理手段,顾此失彼。


项目管理要抓好班子建设,充分发挥组织和党员作用,专业人做专业事,人员合理搭配,取长补短,建立施工管理制度和平台。万事开头难,筹划在前,审好设计,订好标准,样板先行,示范引领,高标准开工,有序工作,实现高标准建设。对施工单位技术员要有标准,不合格的不能进现场,不能为开工而开工。





历史是一面镜子,磨难让人愈发成熟。环保科技公司要坚定信心,科学工作,勇敢面对困难和矛盾,完成后续工作。无论前面是多么的艰难,相信会有一个美好的前景,我们会为开发区水环境改善做出应有贡献。



供稿:集团公司  周水良

编辑:集团党群工作部


 点击此处加关注

广州恒运企业集团股份有限公司公众号

【声明】内容源于网络
0
0
广州恒运企业集团股份有限公司
广州恒运企业集团股份有限公司是广州市重点能源总部企业及广州开发区国有控股上市公司,广东500强企业之一,创建于1987年并于1994年上市。业务涉及发电、供热、新能源、金融、园区建设及新材料节能环保等领域。
内容 0
粉丝 0
广州恒运企业集团股份有限公司 广州恒运企业集团股份有限公司 广州恒运企业集团股份有限公司是广州市重点能源总部企业及广州开发区国有控股上市公司,广东500强企业之一,创建于1987年并于1994年上市。业务涉及发电、供热、新能源、金融、园区建设及新材料节能环保等领域。
总阅读0
粉丝0
内容0
