防静电地板施工流程/方案,安装教程

防静电地板施工流程/方案,安装教程 华静彩明珠地板
2018-01-18
0
导读:防静电地板施工流程/方案,安装教程

一、一般规定

1、防静电活动地板地面施工内容包括基层处理,安装支架横梁斜撑(80公分以上)修边条铺设地板等的施工、测试与质量检验。

2、施工现场温度应在10-35摄氏度之间,相对湿度小于80%;通风应良好。

二、材料、设备与工具

1、施工材料应符合要求。在设计无特殊要求时,应符合以下规定:防静电活动地板板面应平整坚实板与面的粘接应牢固,应具有耐磨防潮阻燃等性能。支架、横梁、斜撑表面应平整、光洁,钢质件须经镀锌或其它防锈处理。防静电性能指标和机械性能、外观质量等应符合《防静电活动地板通风规范》SJ/T10796的要求。应储存在通风干燥的仓库中,离酸及其它腐蚀性物质,严禁置于室外日晒雨淋
2、施工应具有的设备和工具包括:切割机防护眼镜、手提式电钻吸盘器角尺水平尺、铅笔十米线长排插十字螺丝刀、拉铆钉及拉铆钉枪、玻璃胶及玻璃枪、胶锤、测试电极和测试仪表等,其规格、性能和技术指标应符合施工工艺的要求。

三、工具用途说明

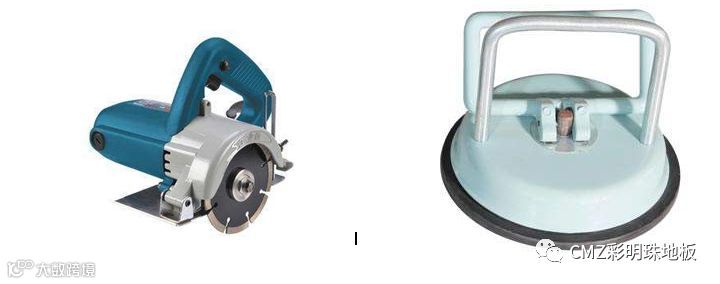

切割机:用以切割防静电地板。

吸盘器:调整地板,安放/提起地板用。

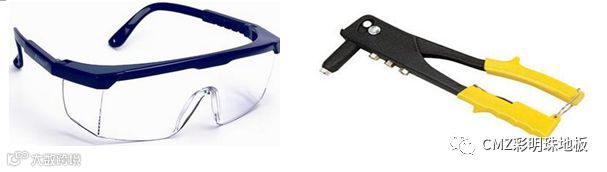

防护眼镜:在切割地板时带上眼镜,小心切割过程中眼睛被钢灰沙弹伤。

拉铆钉及拉铆钉枪:做台阶需要安装修边条,打孔后锁牢。

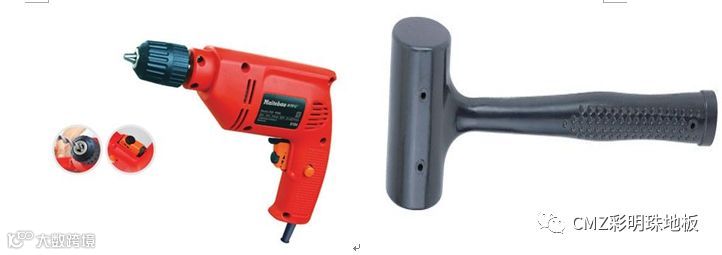

手提式电钻:做台阶需要安装修边打孔用。

橡胶锤:用以锤动支架横梁地板的平整度。

四、安装流程与安装注意要点

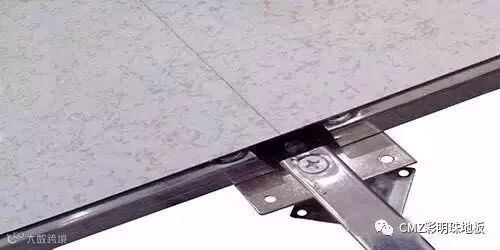

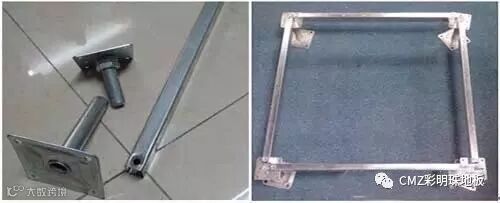

1、支架、横梁:

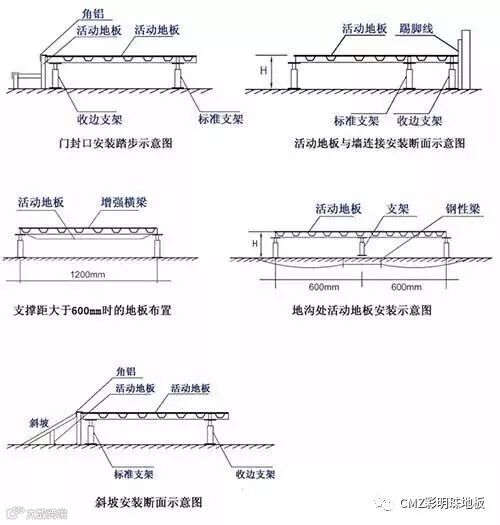

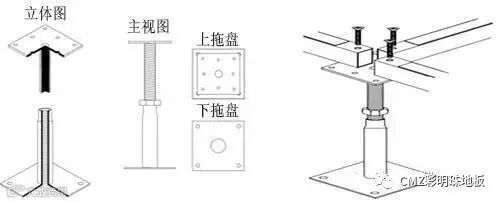

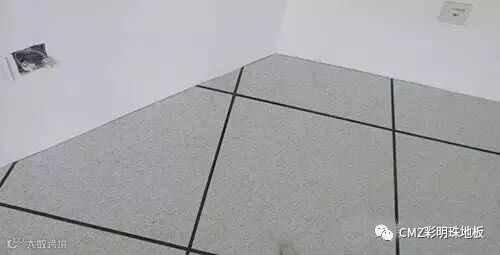

2、安装示意图:

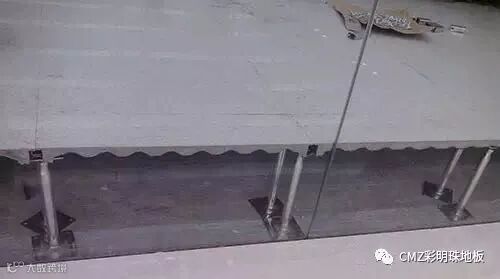

3、安装流程图

1、按实际工地场情选择从那个周边开始按放支架横梁,第一步、先安装好一片地板调好水平,然后一条条横梁支架接上放好一片地板就调好一片地板水平。

2、支架与横梁上螺丝锁定后,把地板放上去再进行完成面的上下调度,用水平尺测量,一步步安装。

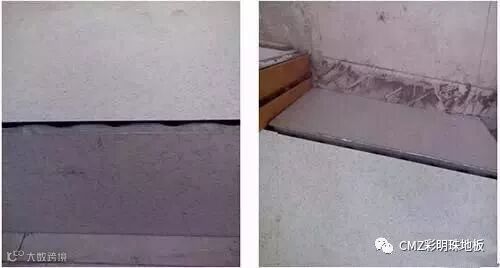

3、安装好完整的地板后,留出角边和周边需要切割位置,将要切割的地板用角尺、铅笔画出来切掉不需要的部分。

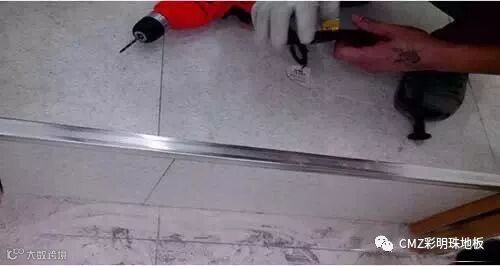

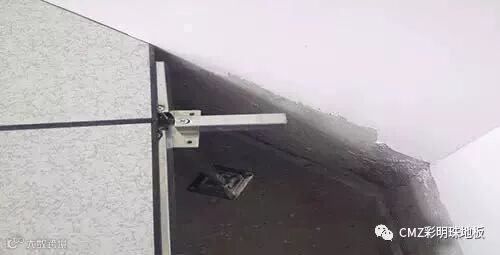

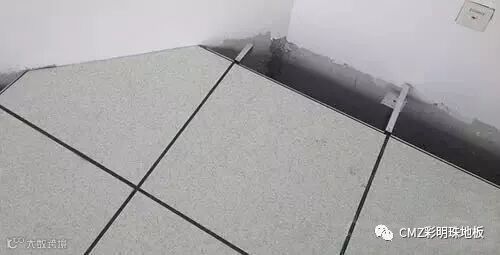

4、靠墙边需要切割地板的部分如何安装?效果图

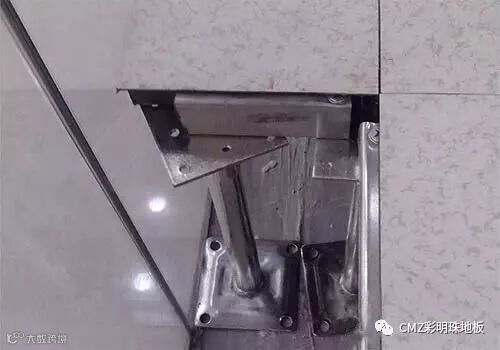

将横梁用磨机切掉不需要部分。然后把支架直接放在横梁下面,靠墙横梁不需要上螺丝。

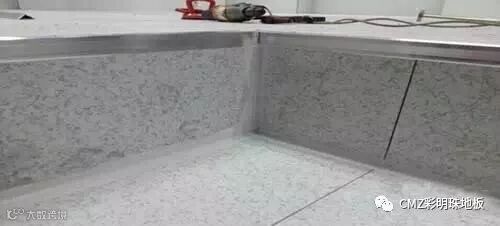

注意:墙的四周是不需要安装横梁的

五、如何调整地板与地板面之间的平整、水平面?

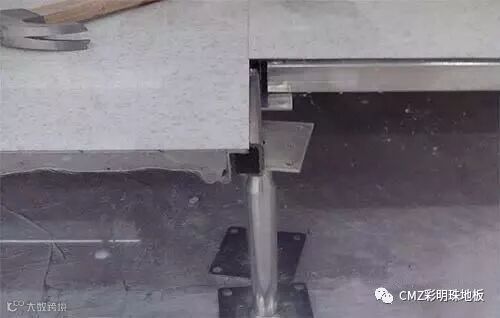

支架横梁架好上螺丝后,将防静电地板放上去,这时地板与地板之前是不平整的,需要你调节支架来让地板面水平。

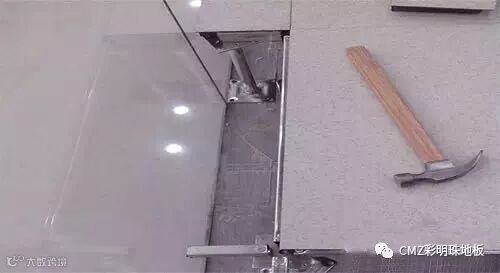

当支架调好平整后。会发现地板与地板之间,还是高低不平,这时只要用锤子敲动一下支架柱子,左地板高就向右敲动,右地板高就向左敲动直到平整如图:

六、如何做防静电地板机房的封门,台阶。

台阶安装流程:

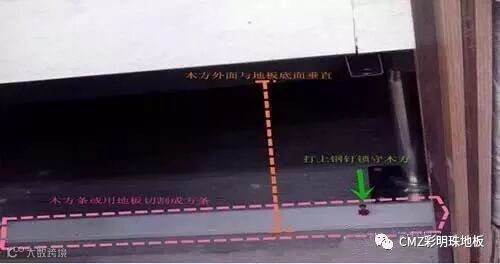

1、找来一条木方或直接用地板切割成一个长方块,用来档住封门的防静电地板。

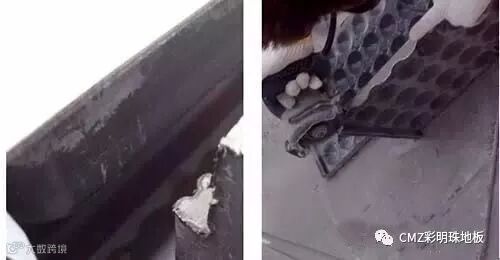

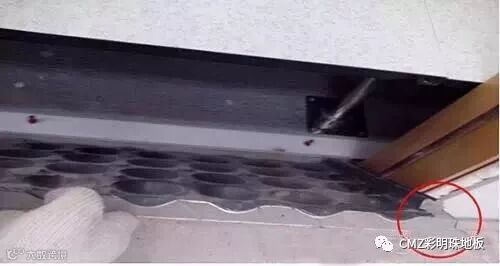

2、把切割好的地板放进去,会发现封门地板太凸了,这时就需要把地板背面切掉一部份

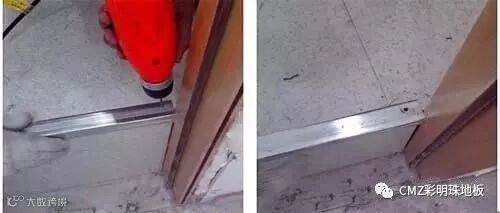

3、把地板背面切掉一部份后的效果图:切掉部分高度为35公分以上,大于地板厚度。

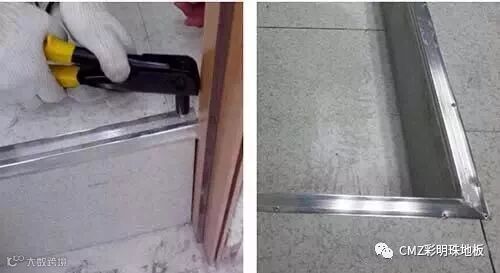

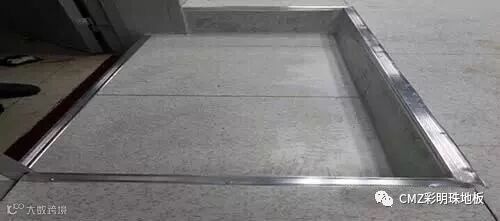

4、将切割好的封门防静电地板卡到门缝后,最后用修边条包边。

非常感谢您看到最后,如果有什么问题、建议,您可以直接留言给我们哦!

全国服务热线400 800 0335

【声明】内容源于网络
0
0
华静彩明珠地板
深圳市韩彩实业有限公司是一家致力于PVC地板生产、销售与安装的专业公司。公司主营JANO佳诺防静电地板、CMZ彩明珠商用卷材、石塑片材、CMZ彩明2代环保锁扣地板、机房架空地板。为丰富产品韩彩公司还成为韩国韩华PVC地板总经销。
内容 79
粉丝 0
华静彩明珠地板 深圳市韩彩实业有限公司是一家致力于PVC地板生产、销售与安装的专业公司。公司主营JANO佳诺防静电地板、CMZ彩明珠商用卷材、石塑片材、CMZ彩明2代环保锁扣地板、机房架空地板。为丰富产品韩彩公司还成为韩国韩华PVC地板总经销。
总阅读66
粉丝0
内容79
