6月18日,随着新一轮强降雨来临,岳阳城区平均降雨量达120毫米,已启动三级防汛响应。城区4座电排站24小时不间断满负荷抢排城区内湖渍水,城区内湖水位均在可控范围,保障了城区群众的正常生产生活运行。

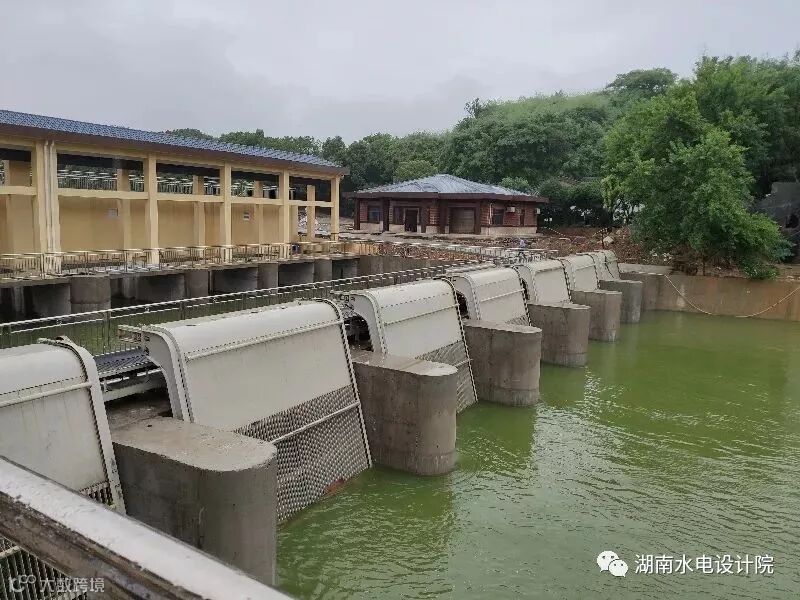

作为城市排渍、防洪的重要力量,装机总容量7000千瓦的南湖新电排站,7台泵机组全力24小时开机,满负载运转,南湖水位一天可下降0.4米,切实保障了南湖水位排渍,避免了2017年南湖周边出现大量渍水状况。

该电排站为大Ⅱ型工程,排水流量66.5立方米每秒,由我院设计完成,主体工程于2018年9月21日开工,工期为一个枯水期,任务十分紧迫。为保障岳阳市城区排涝安全,我院高度重视,加强组织协作,成立现场设代组,选派精干力量出任现场设计代表,院副总工胡强多次到现场指导工作。经过多方努力,仅用7个月时间建成,7台机组全部一次启动成功,5月下旬投入排涝运行,为减轻城区洪涝灾害发挥了极其重要的作用。
