东实集团2023年三季度“龙舟竞渡”专项攻坚行动如火如荼进行!集团及下属公司聚焦重大建设项目等核心领域,发扬东莞“龙舟”精神,奋勇争先、攻坚克难并取得实质性突破。以下为“龙舟竞渡”专项攻坚行动系列报道“拼进度”篇首篇报道。
“龙舟竞渡”专项攻坚行动——拼进度篇
△项目效果图
鳒鱼洲跨厚街水道慢行桥全长约为142米,上跨厚街水道,西侧连接鳒鱼洲,东侧连接工农8号创意园。项目是联系鳒鱼洲、三江六岸滨水岸线示范段、工农八号等项目的重要慢行通道,对促进东莞记忆历史游径成环、拉动岸线腹地联动发展、完善城市功能布局具有重要意义,已纳入《中心城区“双轴”重点建设项目台账》。

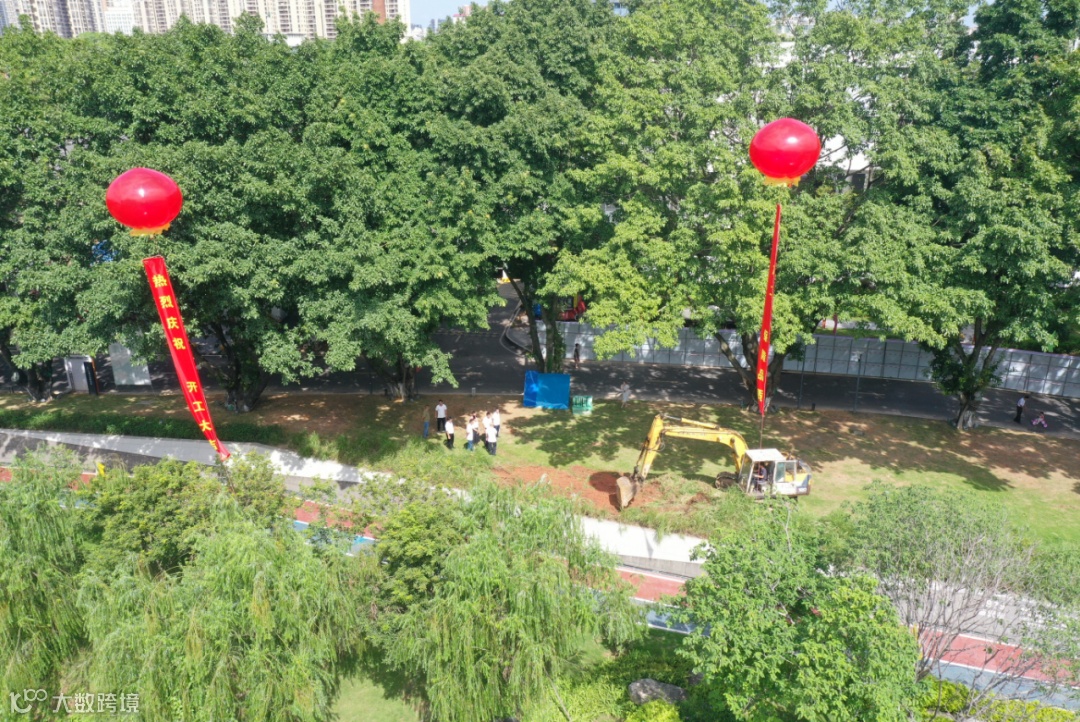

△项目启动建设
作为项目建设主体,莞建公司以务实的姿态抢抓时间、力保进度,8月31日启动建设工作,顺利完成集团2023年三季度“龙舟竞渡”专项攻坚行动目标。
01
多方沟通,推进项目立项核准
鳒鱼洲跨厚街水道慢行桥项目因横跨八级航道厚街水道,属广东省企业投资核准目录。同时,由于桥梁建设横跨不同地块,用地权属、用地性质沟通协调量巨大。
莞建公司和旗山公司精诚合力,理顺项目实施路径,并在东莞市政府相关职能部门的大力支持下,顺利完成投资项目立项核准工作。

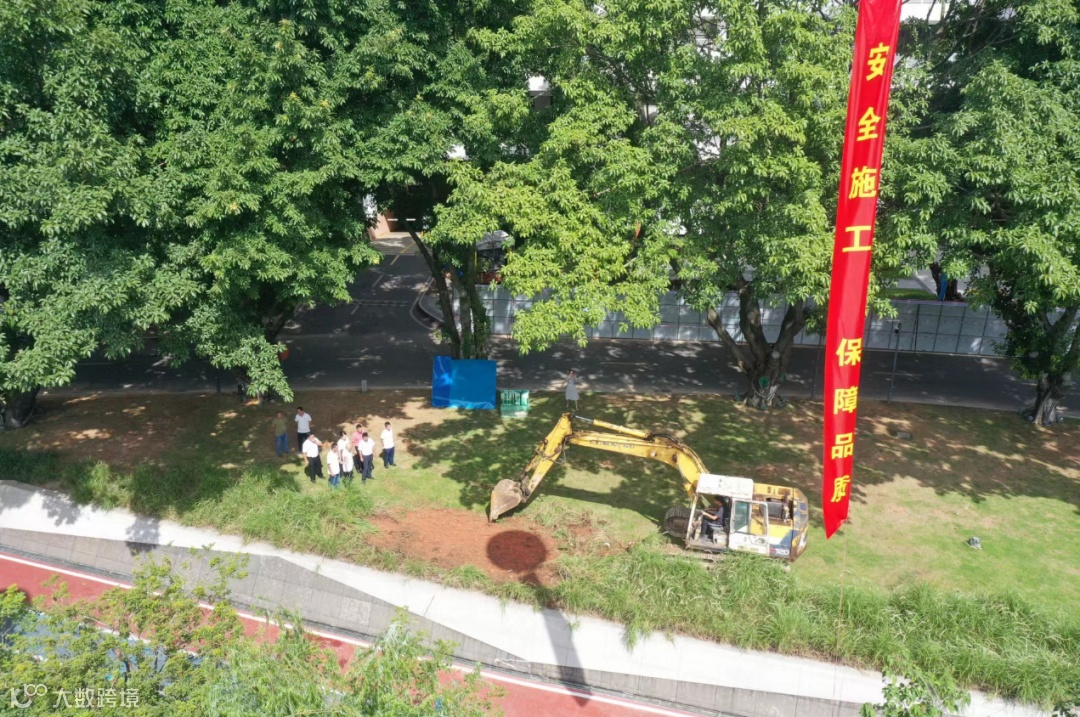

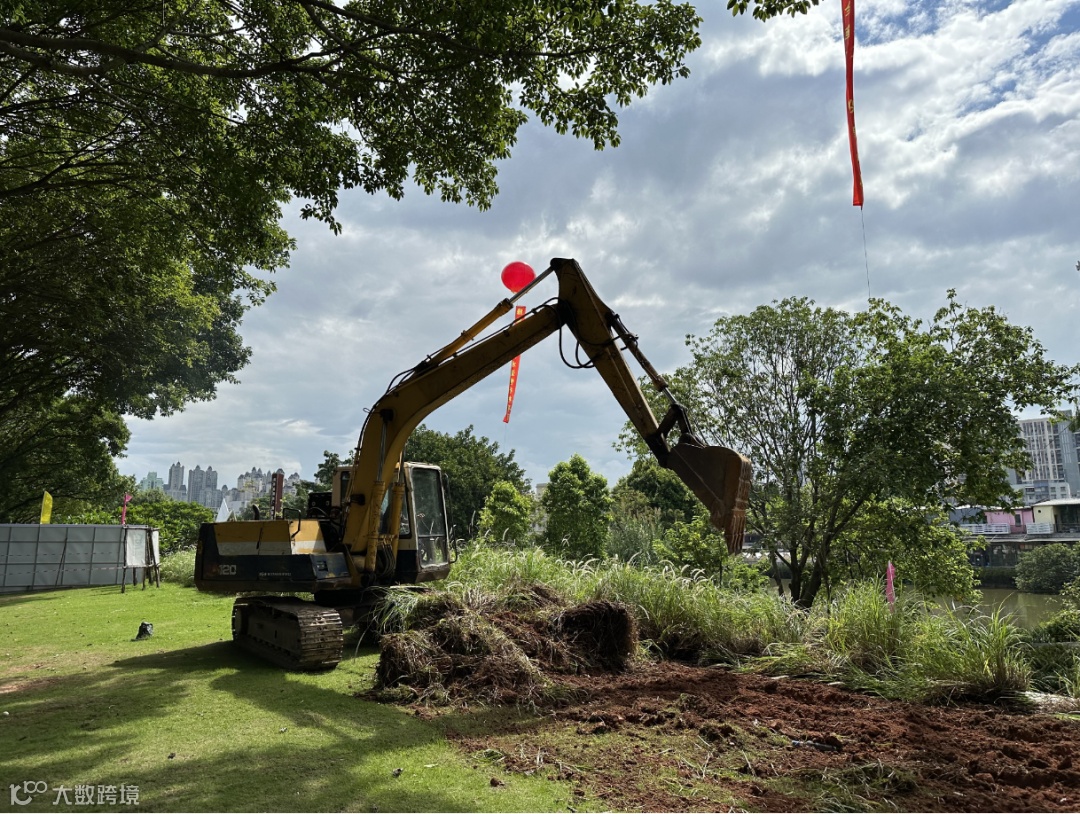

△项目启动建设
02
双向协调,取得涉水建设批复
该项目西侧连接由东实集团开发建设的鳒鱼洲文化创意产业园,由于该地块为水域半岛,地势低洼,为保证项目建设工作的顺利启动,莞建公司同步与东莞市水务局、莞城街道等部门积极沟通,在建设程序、开发时序、项目投资三方面达成一致意见,最终顺利取得涉水建设批复。
△项目效果图
03
保障通航,获取通航评价批复
该项目归属省管航道,莞建公司与设计院、通航评价单位、航道事务中心保持紧密的沟通互动,在最优投资方案的基础上寻求最佳的通航孔位、通航净高,实现符合各项标准要求的建设方案。同时,莞建公司积极推进通航审批办理进度,最终项目在立项完成后45天内获取通航评价批复,成为“三江六岸”区域第一座获取通航评价批复的人行景观桥。
当前,莞建公司已经完成项目总包招标,力争在三季度末完成所有陆地及水上施工许可手续的办理,抢抓枯水期的施工良机,按时交付继东莞大道2号桥之后又一座网红景观桥。
△项目效果图
来源:运营管理中心、莞建公司
