背栓式干挂技术的应用及推广 新富兴集团
2017-03-11
1
导读:www.fxstone.com

摘要在简要回顾石材干挂主要连接工艺及发展历程的基础上,对背栓式干挂技术的工艺特点做简要阐述。同时,就背栓式的施工工艺结合工程实践经验进行总结和说明,并阐述该技术的发展及应用。


干挂石材以往常用的技术有钢销式、短槽式、通槽式,随着近年来装饰工程飞速发展,应用技术也在不断创新。近年来,背栓式干挂技术在建筑装饰工程被广泛应用。由于其锚固性能好,强度高,抗震性能优越等优点,其应用高度可达100米左右。下面,就背栓式干挂技术的特点及应用做简单介绍。


一、背栓式干挂的工艺原理及特点

1工艺原理:通过专用的钻孔设备,在瓷板的背面按设计尺寸加工成一个里大外小的锥形圆孔,把锚栓植入锥形孔中,拧入螺杆,使锚栓底部彻底扩张开,与锥形孔相吻合,形成一个无应力的凸型配合。然后通过止滑螺母将挂钩件固定在瓷板,再安装在基面上。(图一)

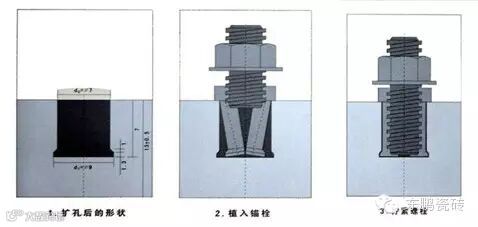

(图一、背栓开孔原理及锚固特点)


2背栓式干挂的背栓数应根据板材的大小和荷载情况而定。一般可布置2~6个点,通过背部连接件的调整,使每个点均匀受力;


3背栓式因其独特的里大外小孔,背栓膨胀吻合后,不会脱落拔出,使受拉(负风压作用)时,性能优越其它技术。大量实验及工程应用表明,锚件的承载能力强,性能稳定,结构合理;


4背栓式干挂技术是通过背栓锚固件底部的金属片扩张膨胀来达到锚固连接的,不需要在填充各类结构胶,避免了不必要的施工污染;


5抗震性、抗疲劳性能好。背栓式干挂技术进行了大量的拉拔实验、抗剪实验及震动台实验,积累了大量的实验资料。结果表明,其技术综合性能优于其它干挂结构。


二、背栓施工工艺流程

1测量放线:根据建筑轴线、标高定位尺寸,将幕墙分格、龙骨定位线弹到墙体上,并提供给施工员,将面材的加工尺寸进行下单加工;


2埋件安装:根据图纸设计核实现场埋件安装位置,如有疑问或现场结构不符,应及时和设计师沟通。埋件的锚栓安装应符合设计要求;


3钢立柱安装:钢立柱为幕墙的主要受力构件,安装要求必须精确,楼层位置应设计伸缩缝;


4横龙骨安装:横龙骨作为面材的主要安装连接构件,应根据幕墙高度分格,在钢立柱上弹出每个龙骨的水平分格线,确保龙骨水平误差不超过±3mm,高度误差不超过±2mm;


5面材背栓开孔:通过专用设备,在面材背面按设计要求,开背栓孔。因刀具为消耗品,有磨损,应通过专用的卡规器具,检测背栓孔是否符合要求,如不符合,应跟换刀具重新拓孔;


6面材安装:面材安装之前,应对所有隐蔽工程进行验收,所有焊点应符合设计要求,防绣处理必须合格。面材安装应从下依次往上安装,留缝宽度根据图纸要求。缝应横平竖直。


7打胶:先用泡沫条将缝堵塞,然后缝两边用美纹纸贴好,防止打胶时污染到面材。打胶厚度应符合规范要求。胶打好后,将美纹纸撕掉。


8清洗验收。


三、背栓式干挂技术应用前景

近年来,大量的实验结果及工程应用表明,背栓式干挂技术克服了以往传统技术的弊端,具有结构布置合理、施工方便、质量易控制、性能稳定、便于标准化施工特点,目前背广泛应用于石材幕墙。


【声明】内容源于网络
0
0
新富兴集团
新富兴集团创办于1992年主营:矿业开发、石材产业、家居生产、建筑新材料、实业投资,涉足机制砂石骨料生产,市场、商业地产投资,酒店、国际贸易等领域;国内拥有6座大型绿色矿山基地分布在福建、湖南、湖北、新疆等省市,是一家多元化投资发展企业。
内容 416
粉丝 0
新富兴集团 新富兴集团创办于1992年主营:矿业开发、石材产业、家居生产、建筑新材料、实业投资,涉足机制砂石骨料生产,市场、商业地产投资,酒店、国际贸易等领域;国内拥有6座大型绿色矿山基地分布在福建、湖南、湖北、新疆等省市,是一家多元化投资发展企业。
总阅读277
粉丝0
内容416
