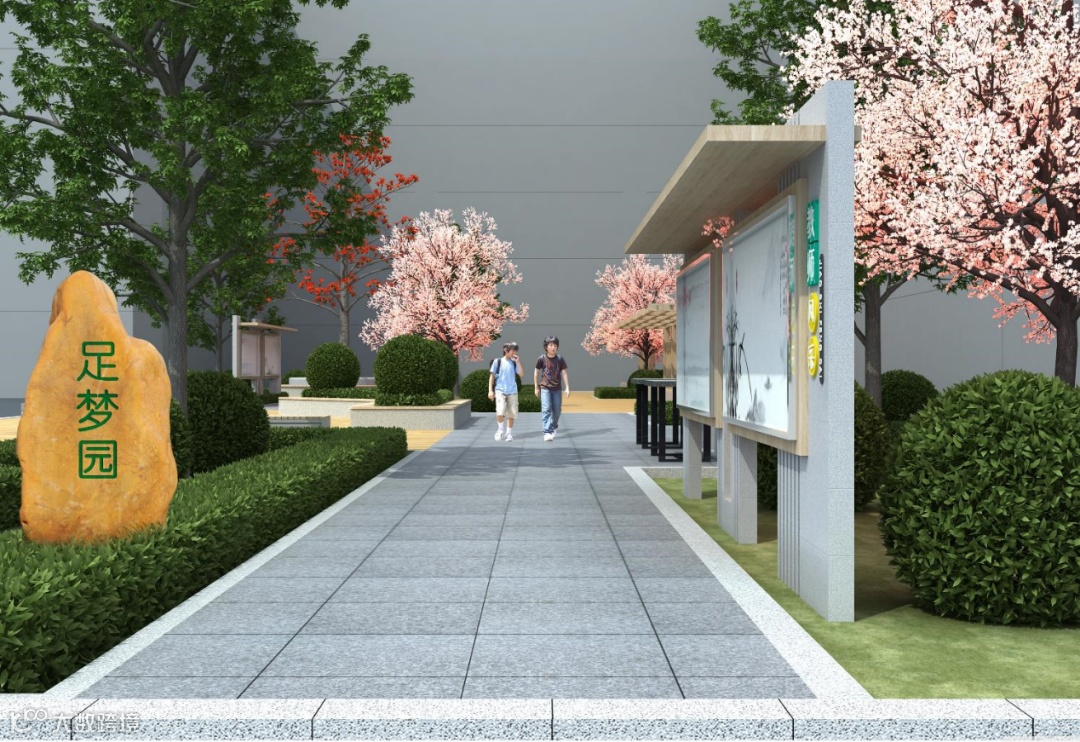

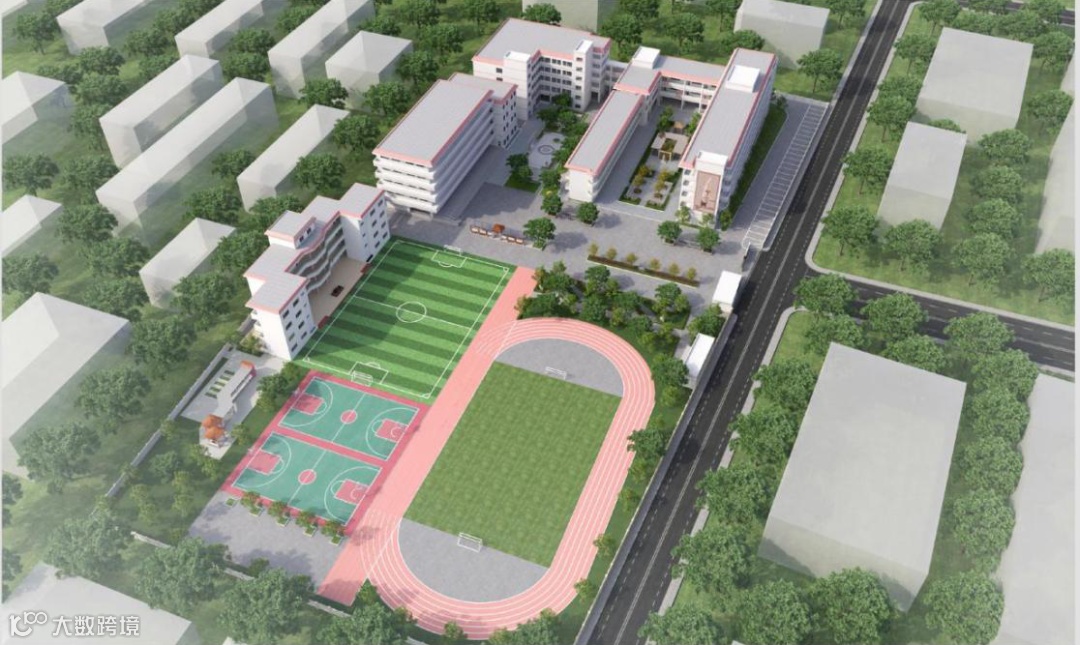

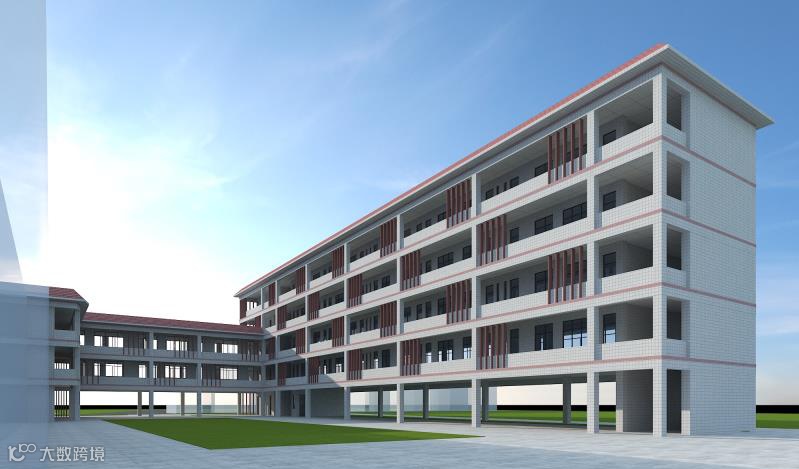

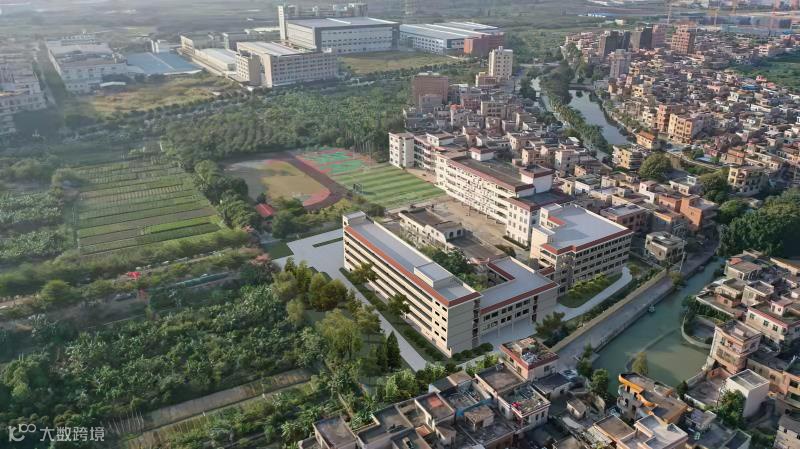

槎滘小学扩建项目实施预计为30个月,其中工程施工期为17个月,计划于2021年4月动工,2022年8月竣工验收,分以下三个阶段实施,具体如下所示:
前期阶段(2020年3月-2021年3月,共13个月):完成编制、地质勘探、报批项目可研、设计、招标及施工报建等前期工作。
实施阶段(2021年4月-2022年8月,共17个月):完成项目施工,包括主体工程、室外工程等。
验收阶段:2022年8月进行收尾工程和竣工验收,并于2022年9月投入使用。
