感谢您一路的陪伴和耐心的守候,让我们一起见证幸福家园的蜕变,我们一直以严谨细心的态度为您打造品质人居。每一个规范化操作背后,都蕴含着我们对匠心的坚守。下面奉上11月份工程进度播报!
1
渐入“家”境 ——壹号院工程进度

为匠者,善用心,他们以脚踏实地为纲领,以眼见为实为准则,责任与担当并重,安全与质量并行。
如今,尚东·壹号院的面貌正一天天清晰起来,最终的呈现定将值得所有等待与赞美,让我们一起预见未来的美好。

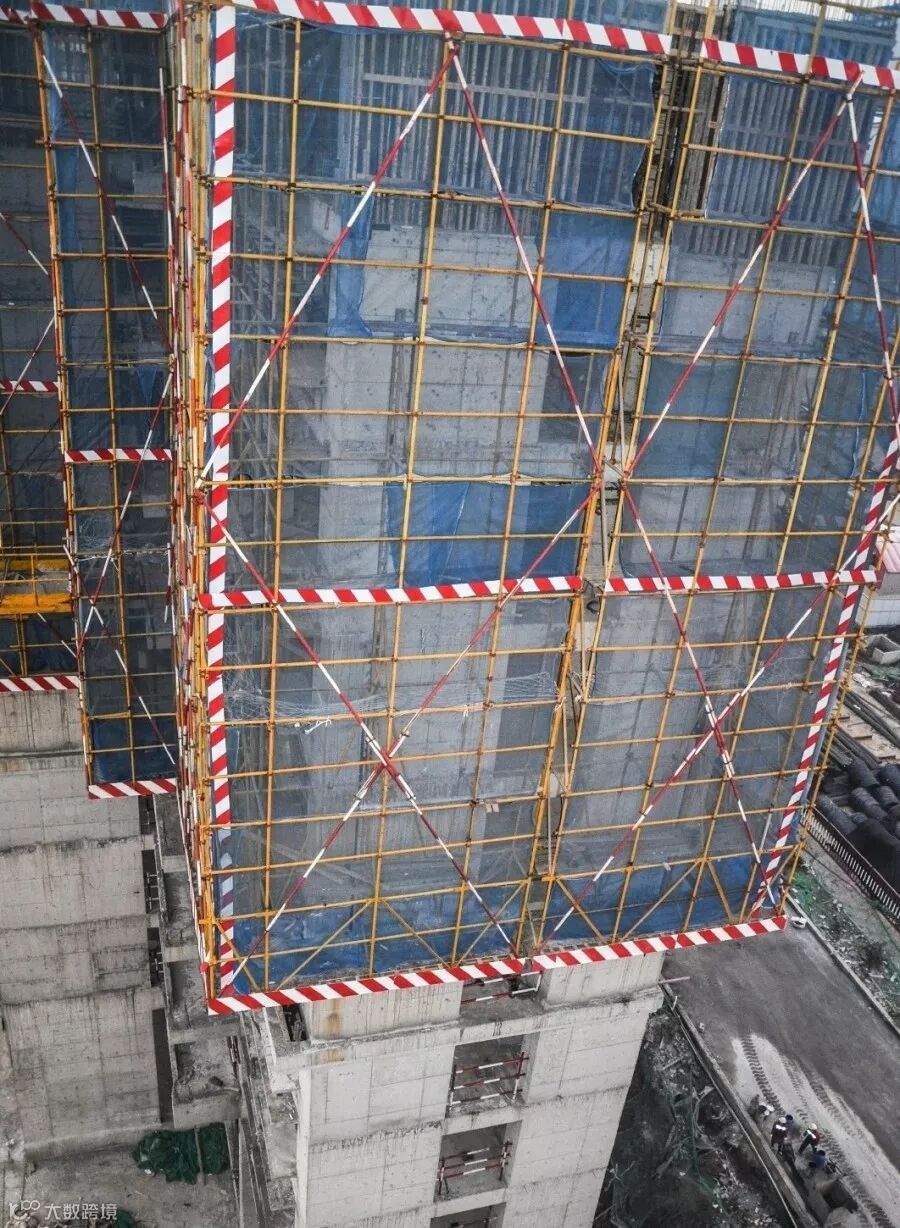

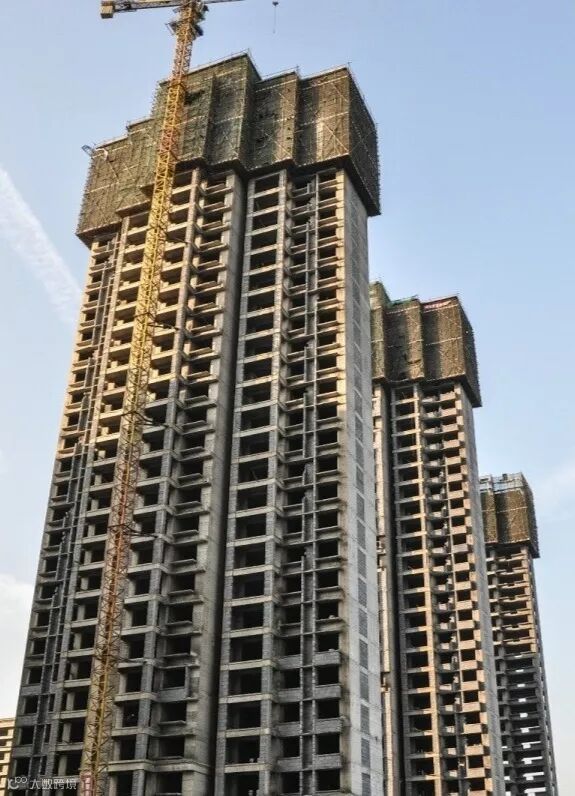

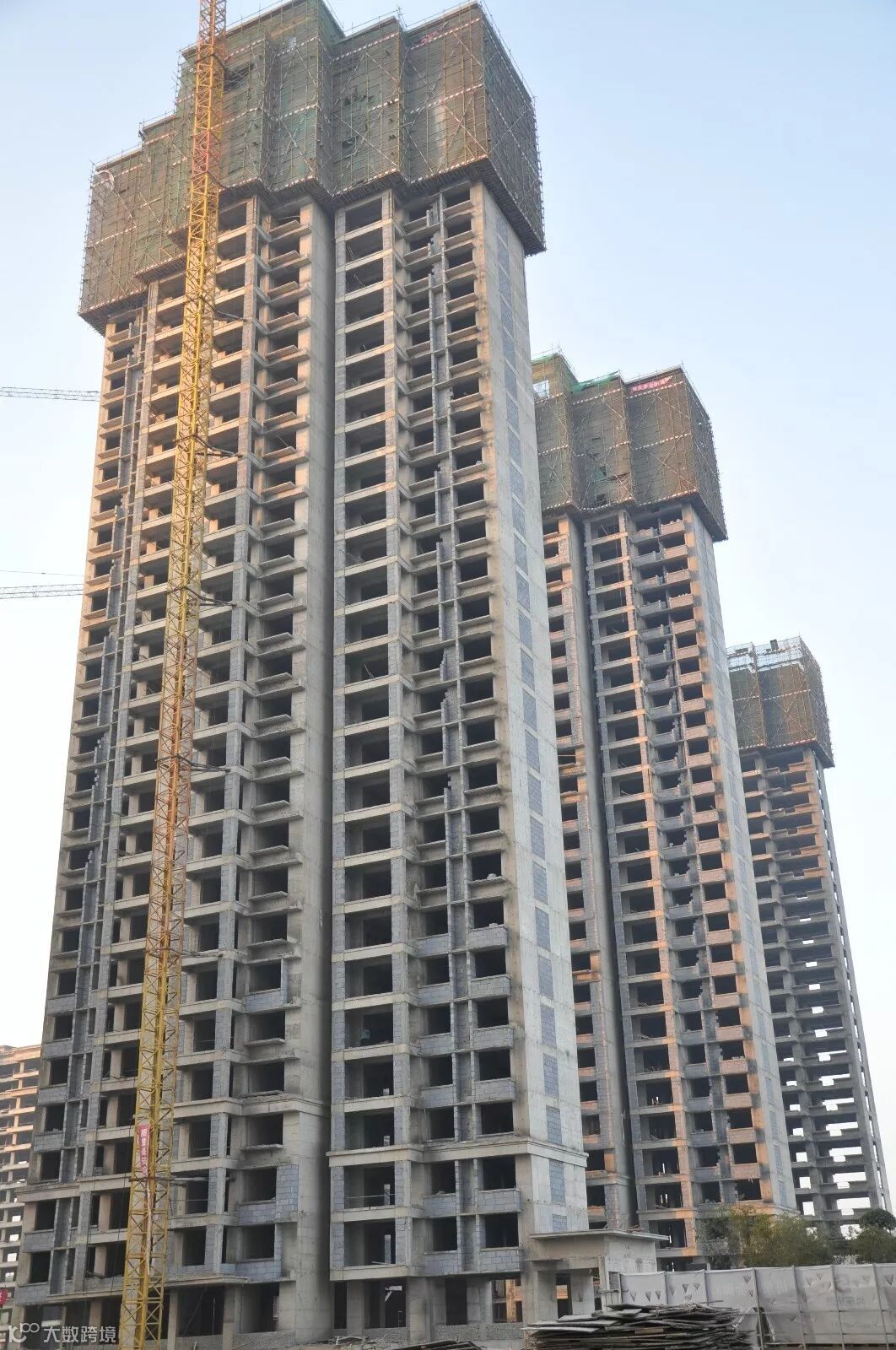

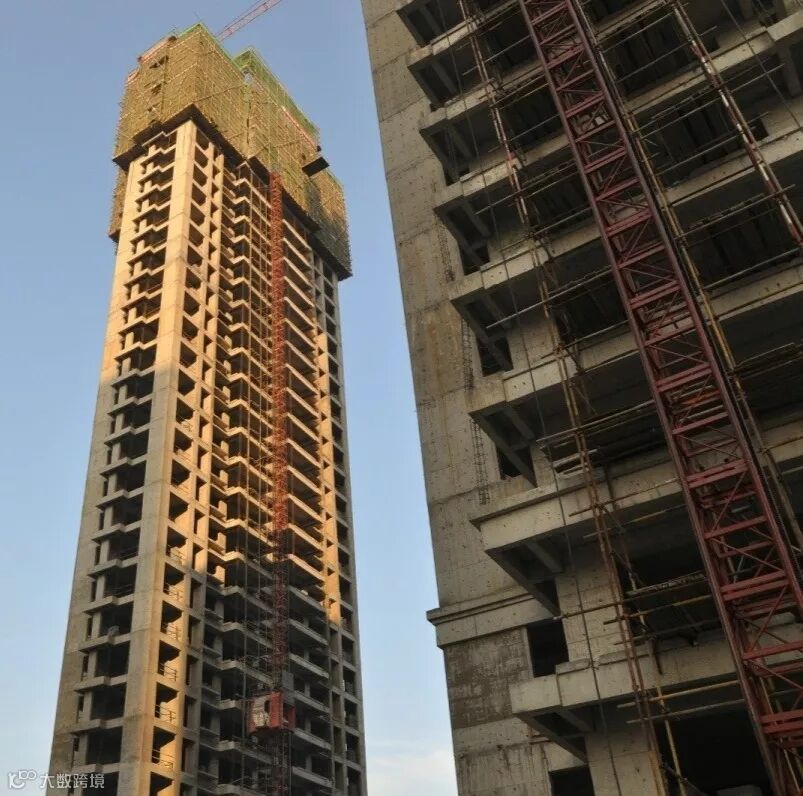

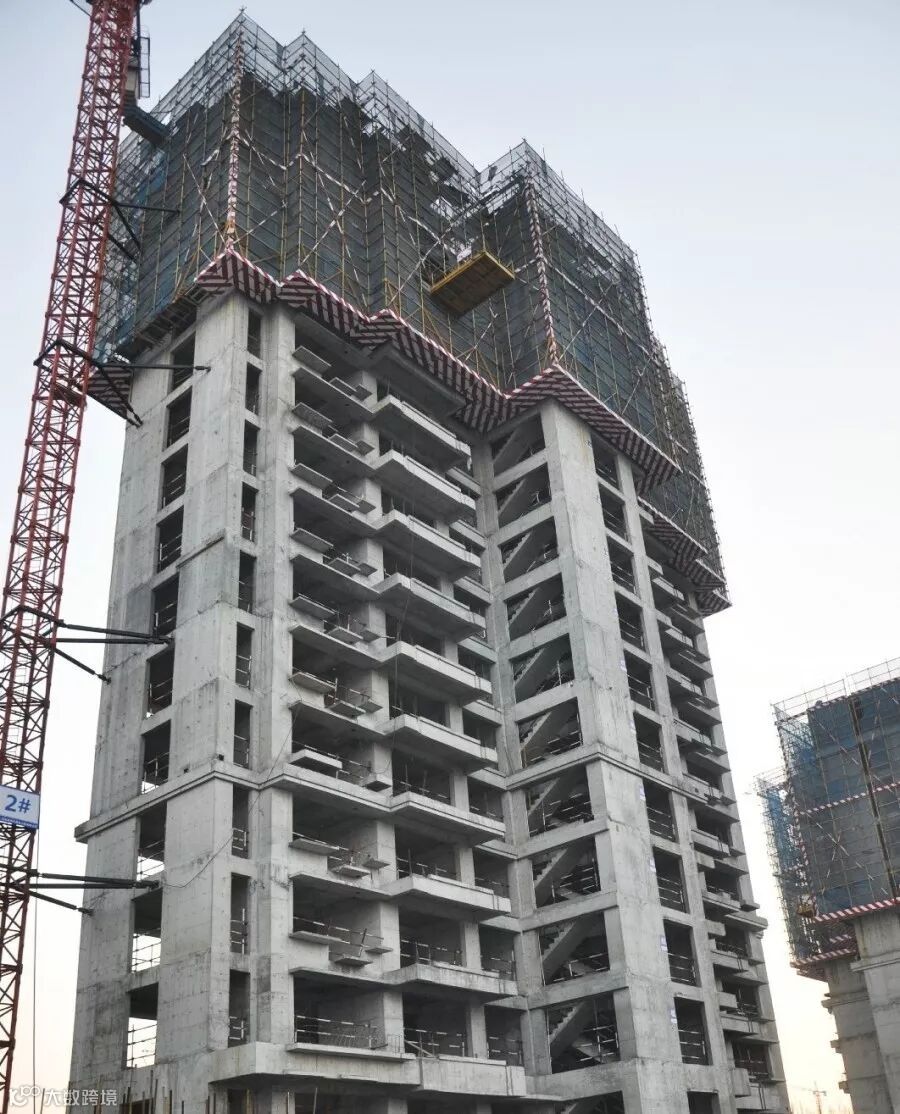

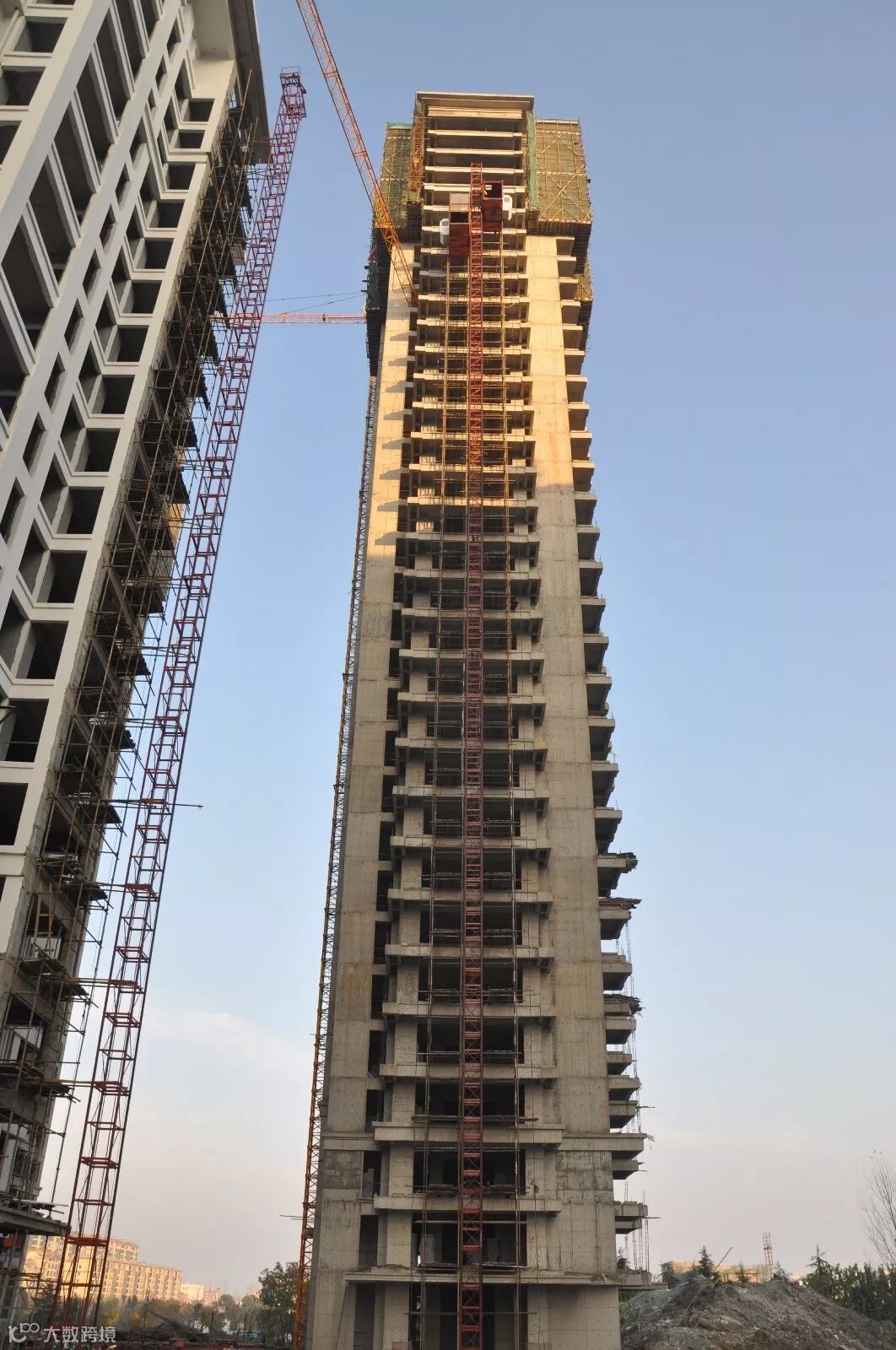

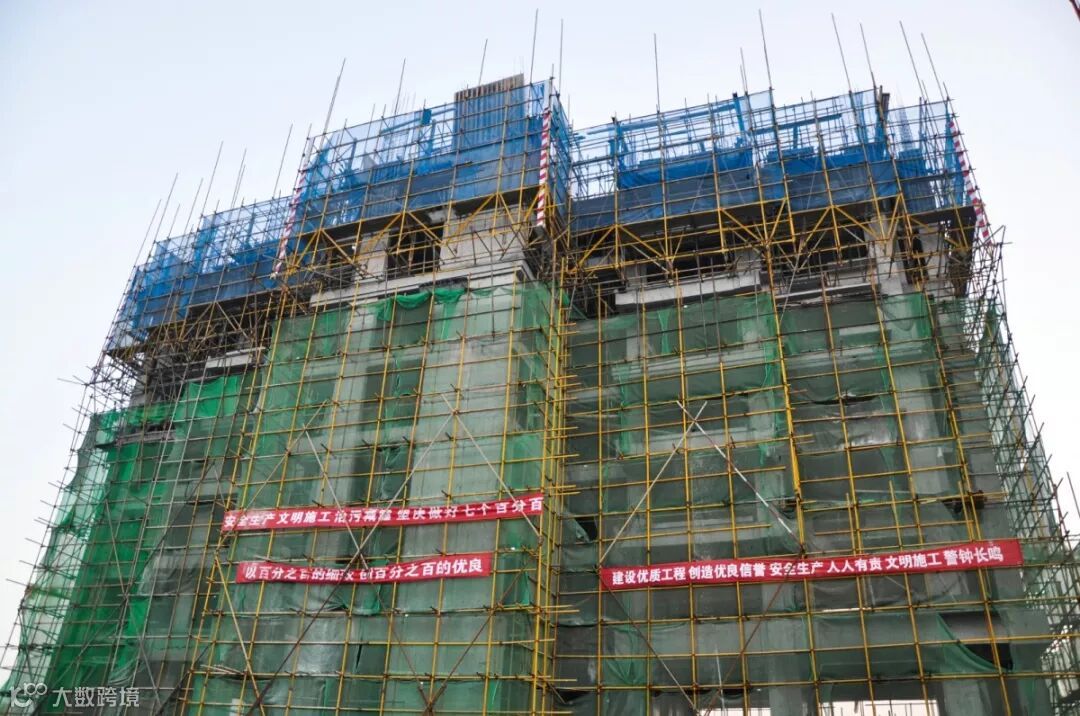

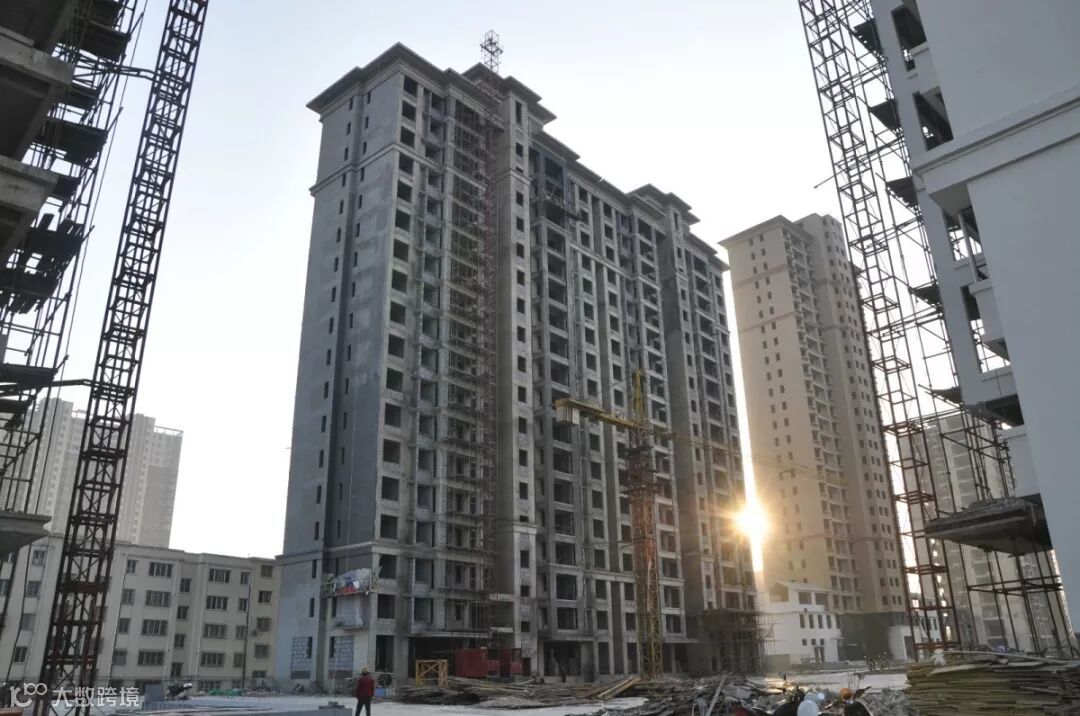

1号楼已经封顶,正在进行垃圾清运;

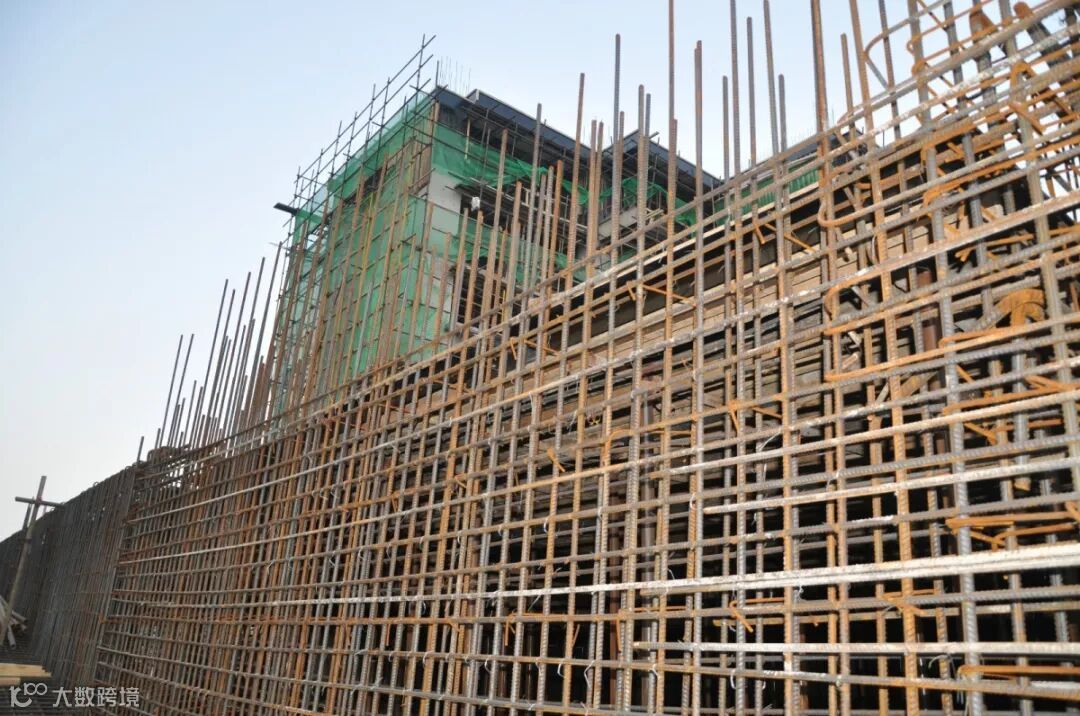

3号楼正在进行墙体植筋;

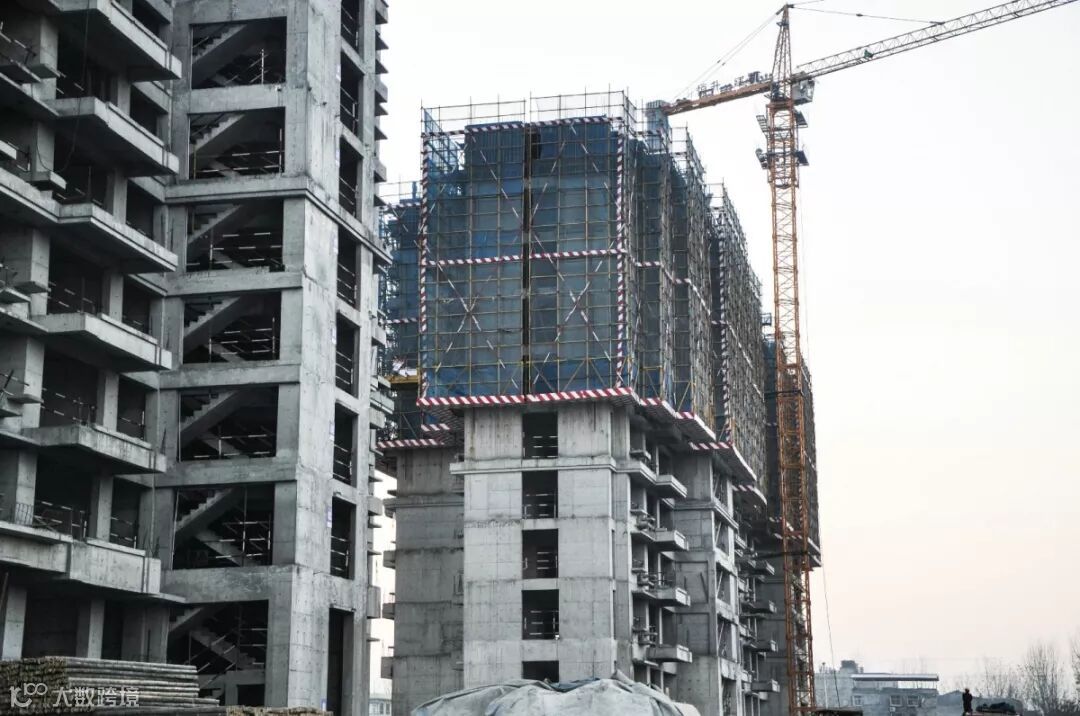

2号楼完成28层;
5号楼、8号楼已经完成二次结构砌筑,等待进行内外墙粉刷;

6#、7#、10#、11#、12#等5栋楼内外墙粉刷基本完成,下一步将进行真石漆粉刷;
9号楼等待二次结构砌体;
15号楼正在进行二次结构砌体;
13号楼二次结构砌体已完成,正在进行内外墙粉刷;

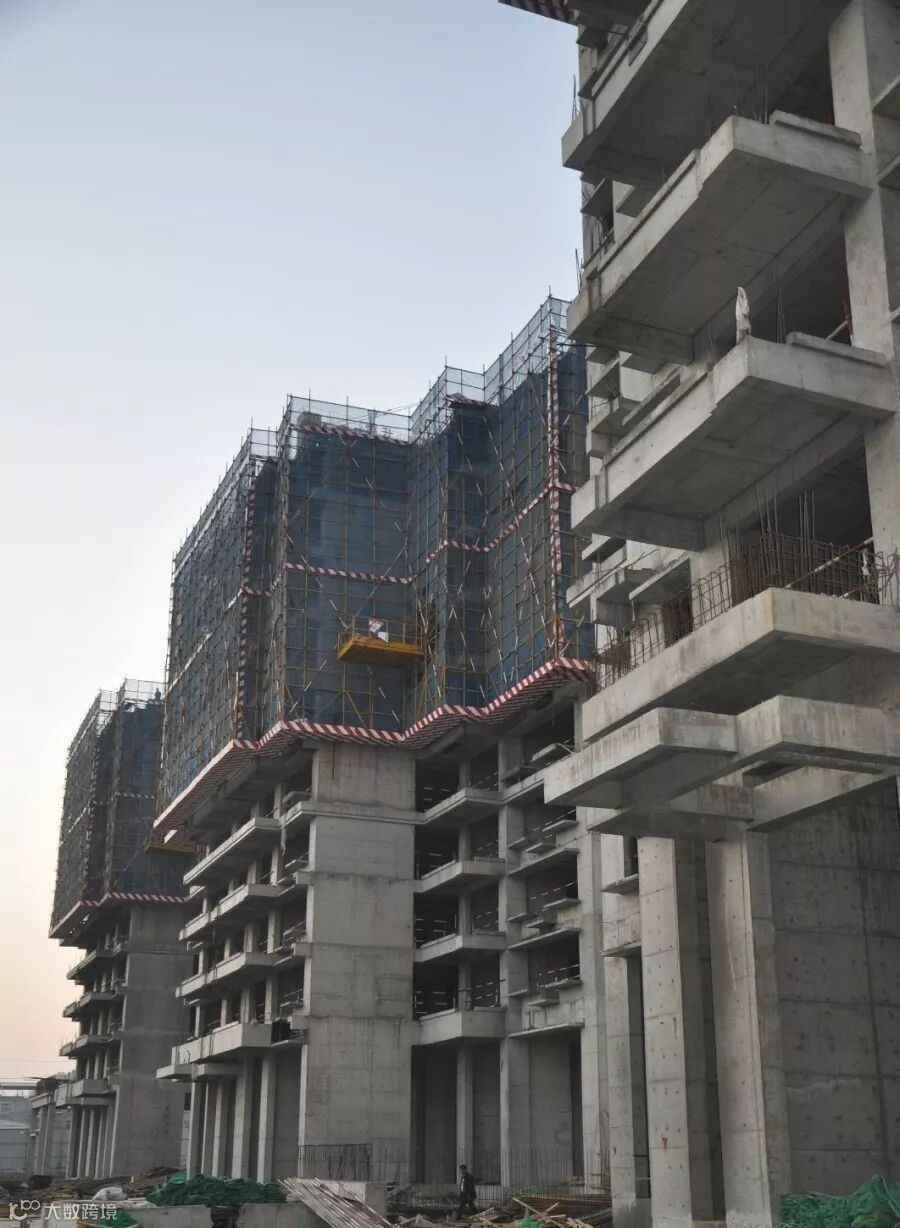

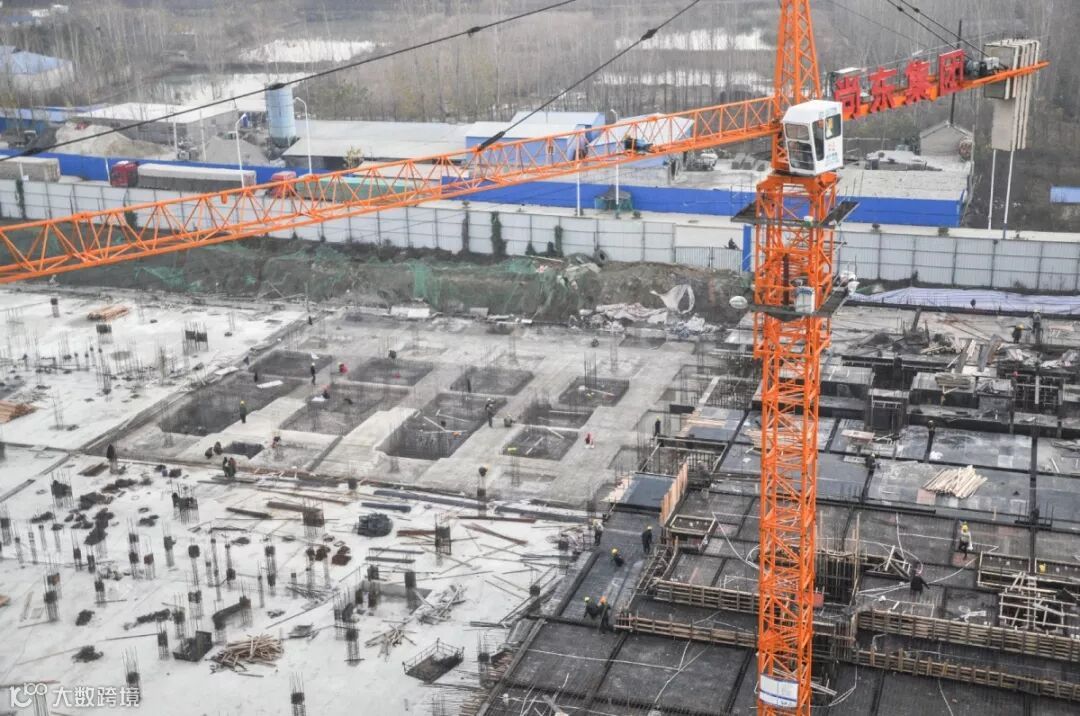

地下车库已经完成近60%;

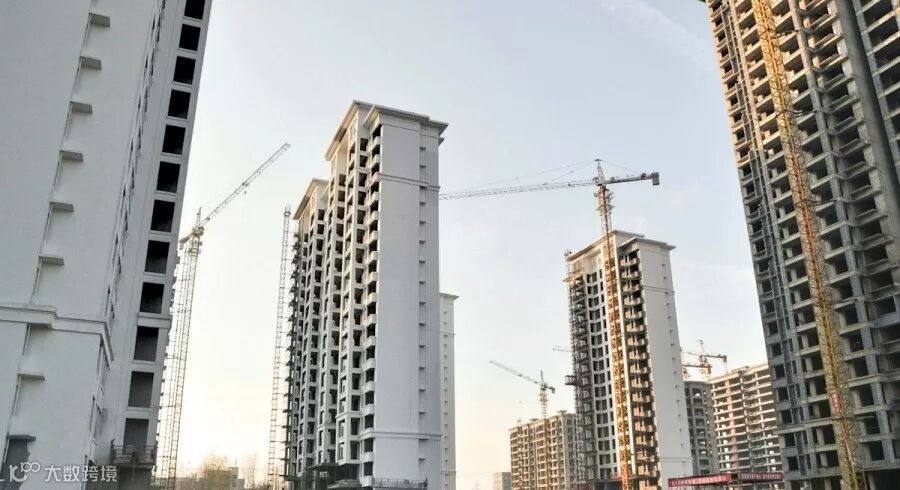

从15号楼远望的景观示范区

近期因天气、环保等相关部门检查等原因,施工进度略受影响,不过工程部同事取得的成绩依旧是令人欣喜的。
期待下一次的遇见!

2
初具规模 壹号公馆工程进度

初冬将起,寒意悄然而至
热情不减,工程如期进行
精工雕琢 严格把控施工环节
夯实基础 匠心建设美好家园
高层部分建设进度

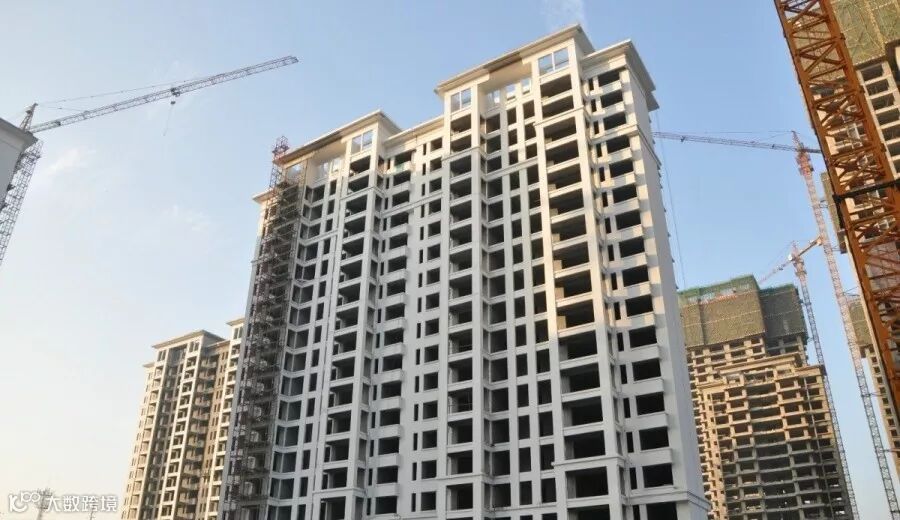

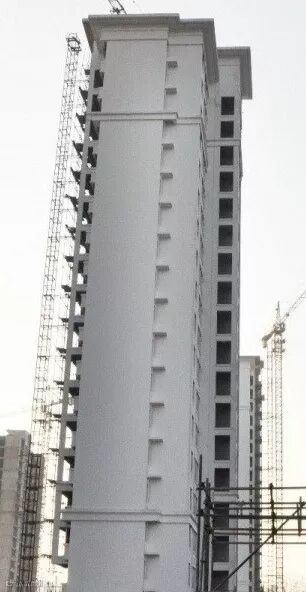

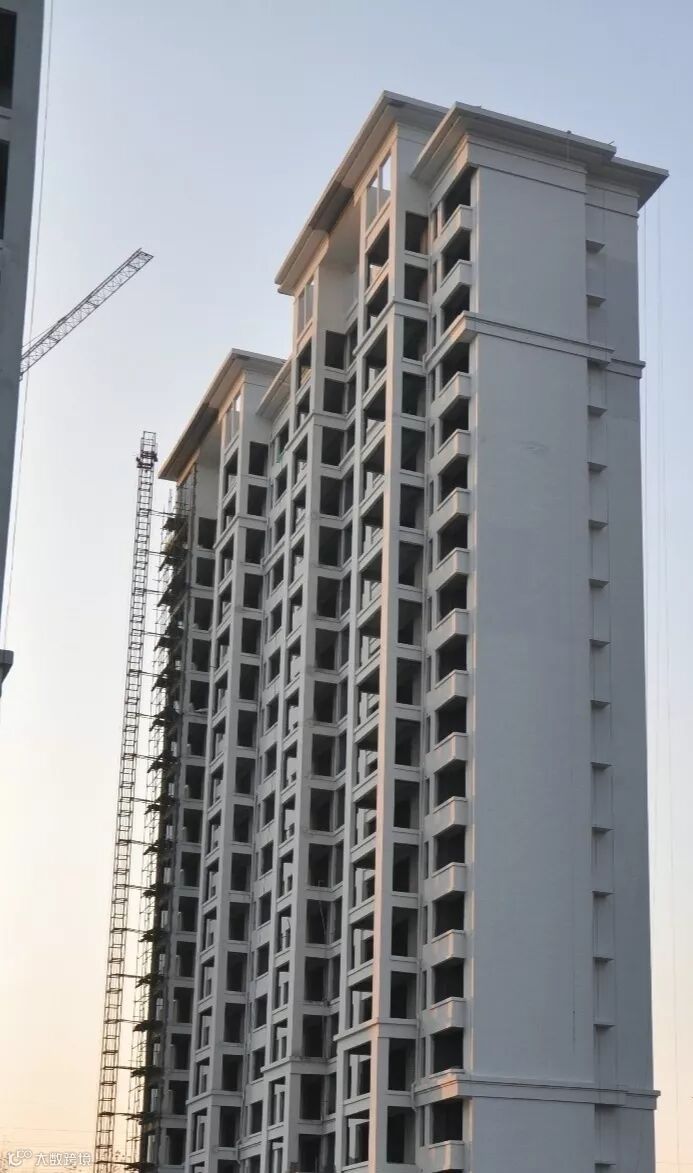

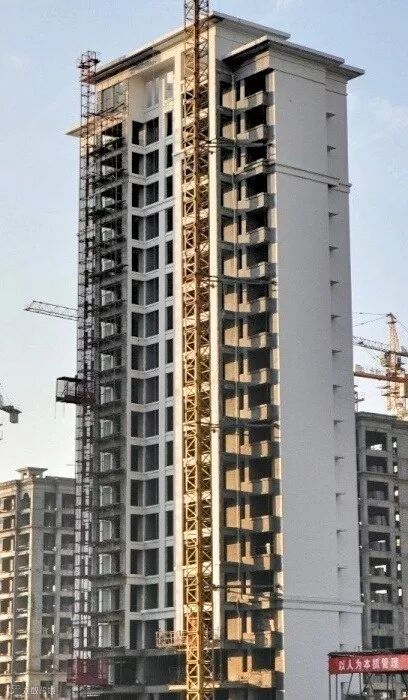

① 16号楼西单元

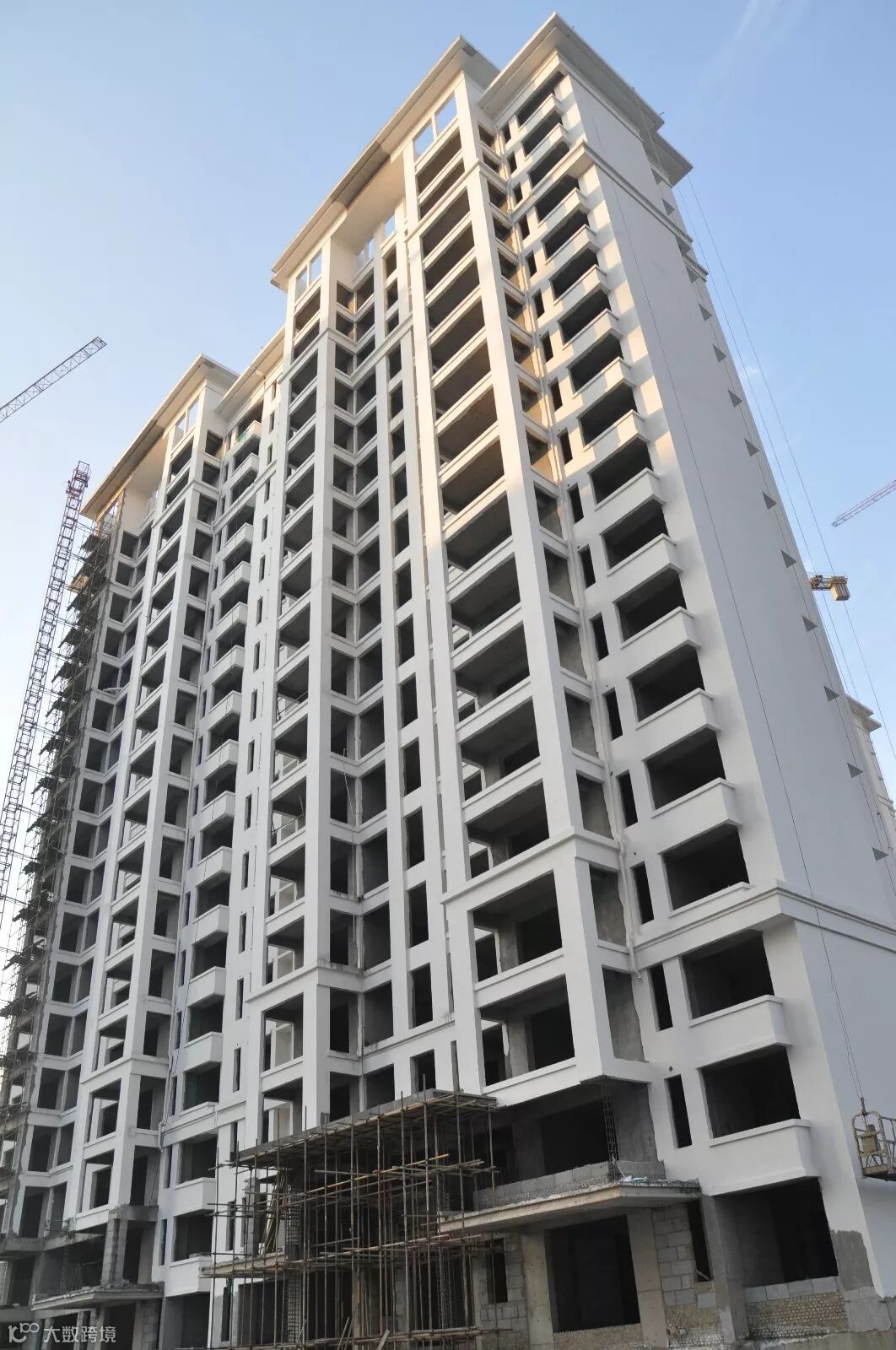

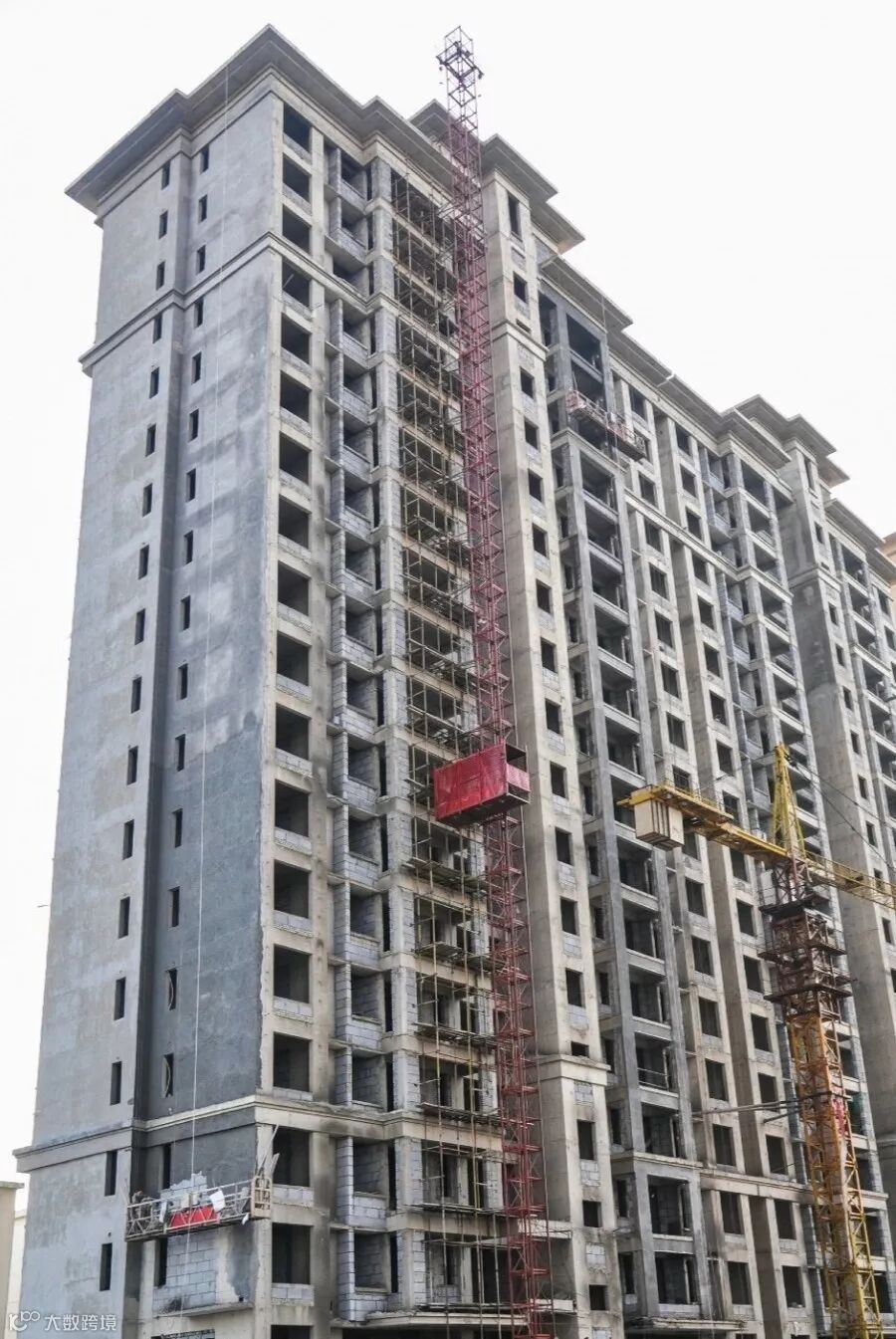

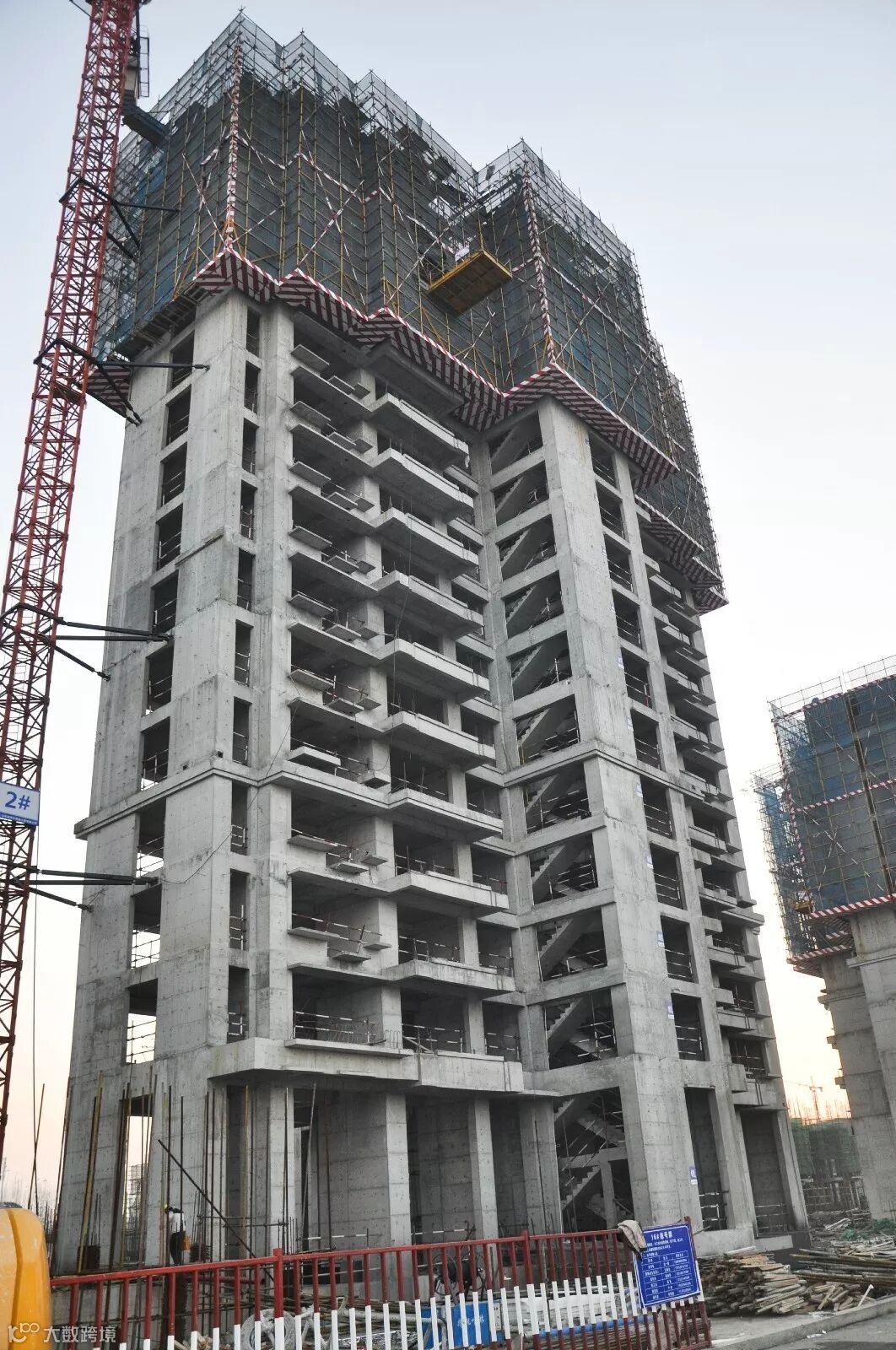

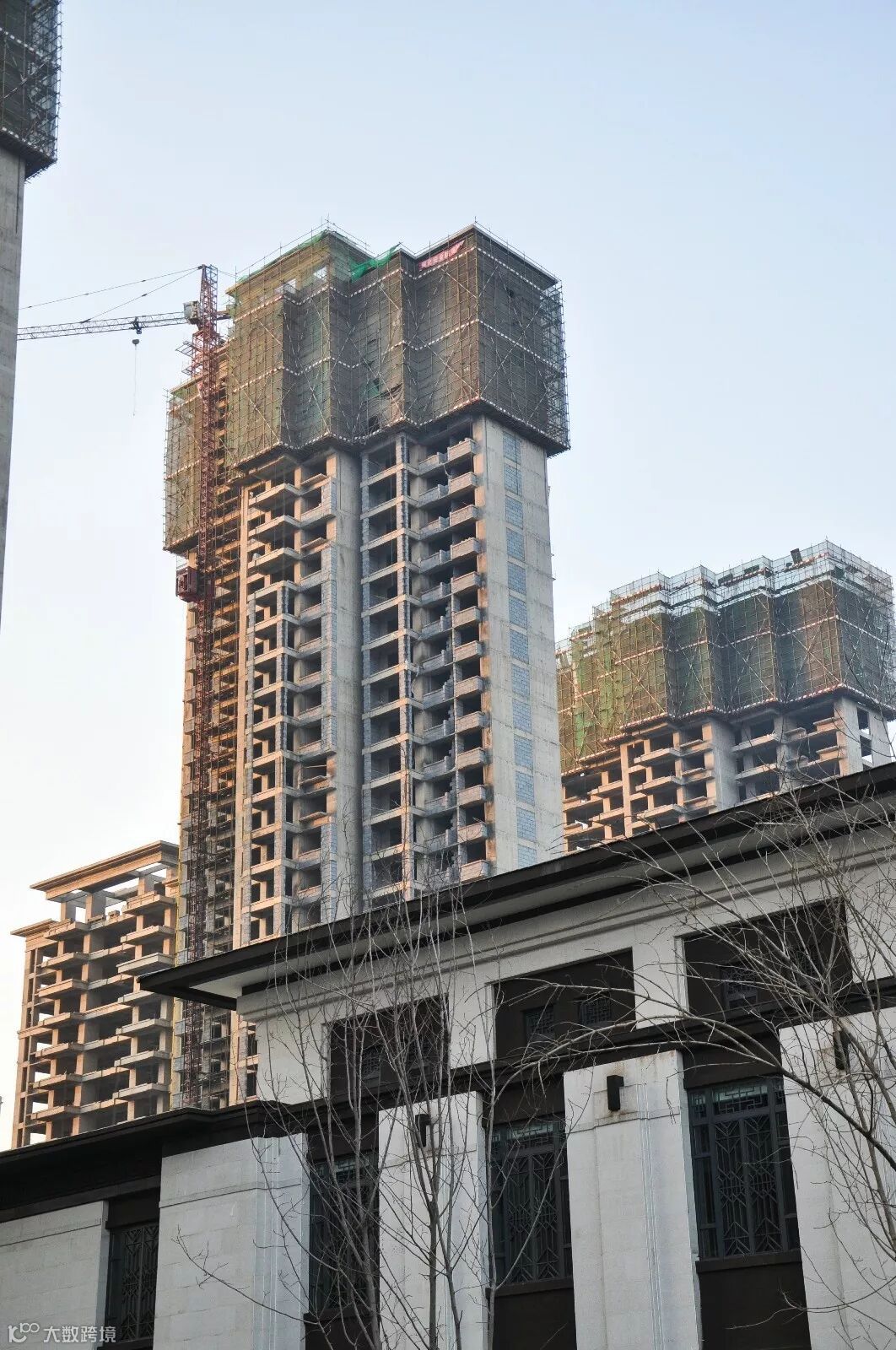

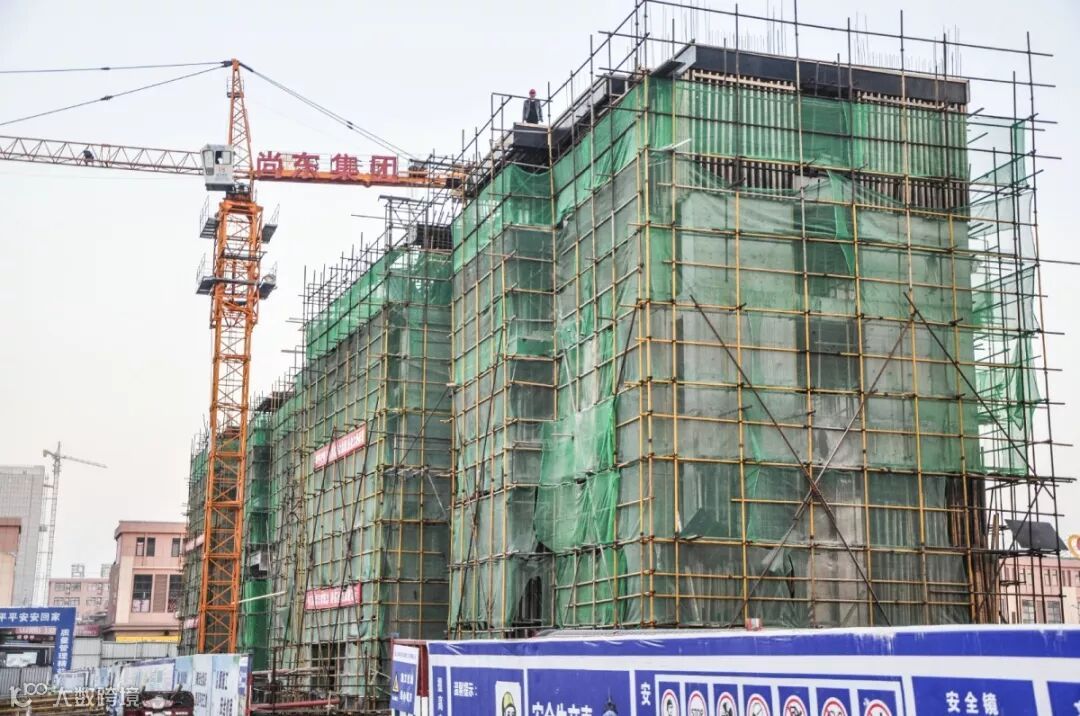

② 15、16、17三栋高层
15号楼东、西单元地上4层已经完成;

16号楼东单元7层已完成;

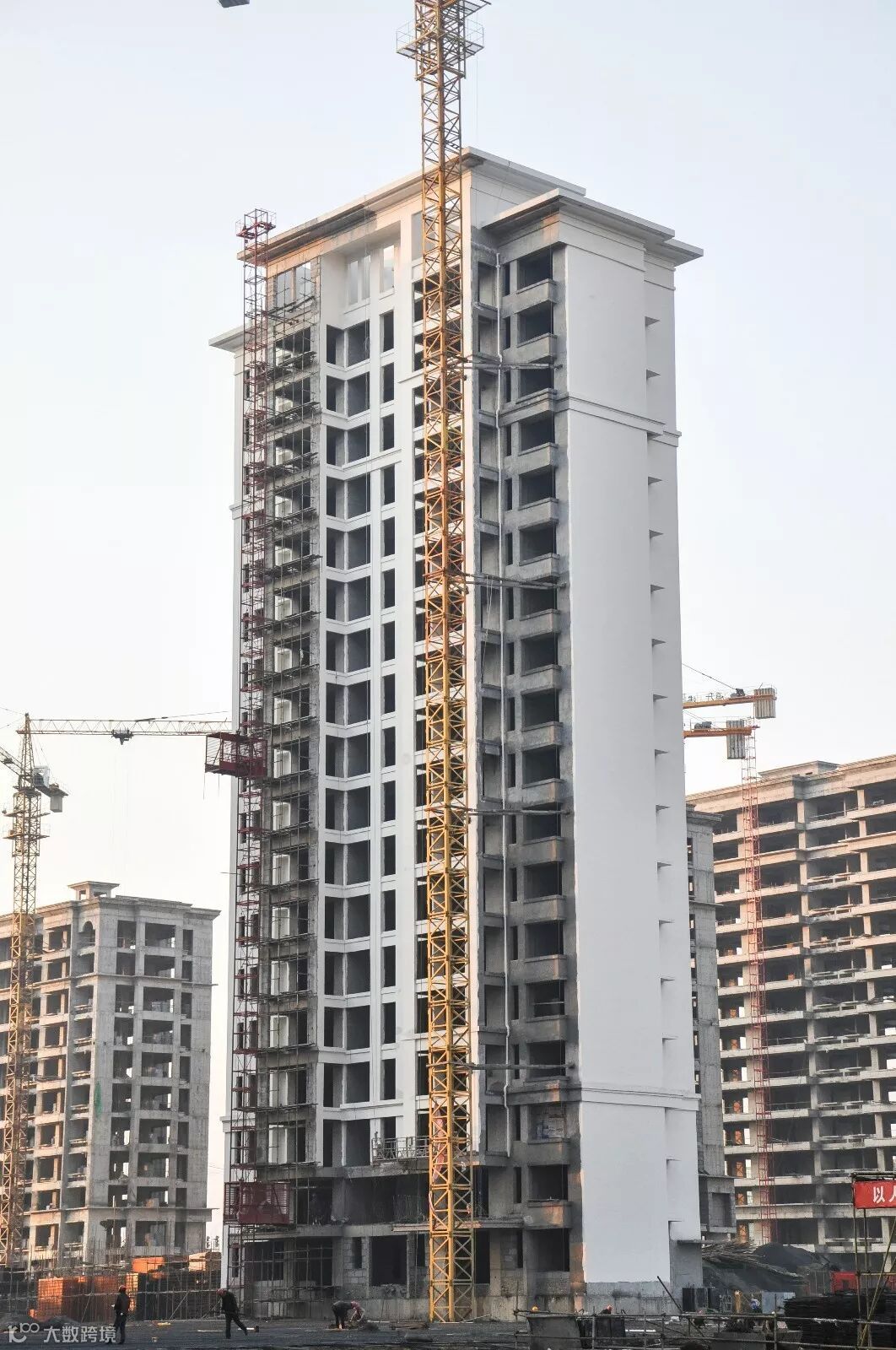

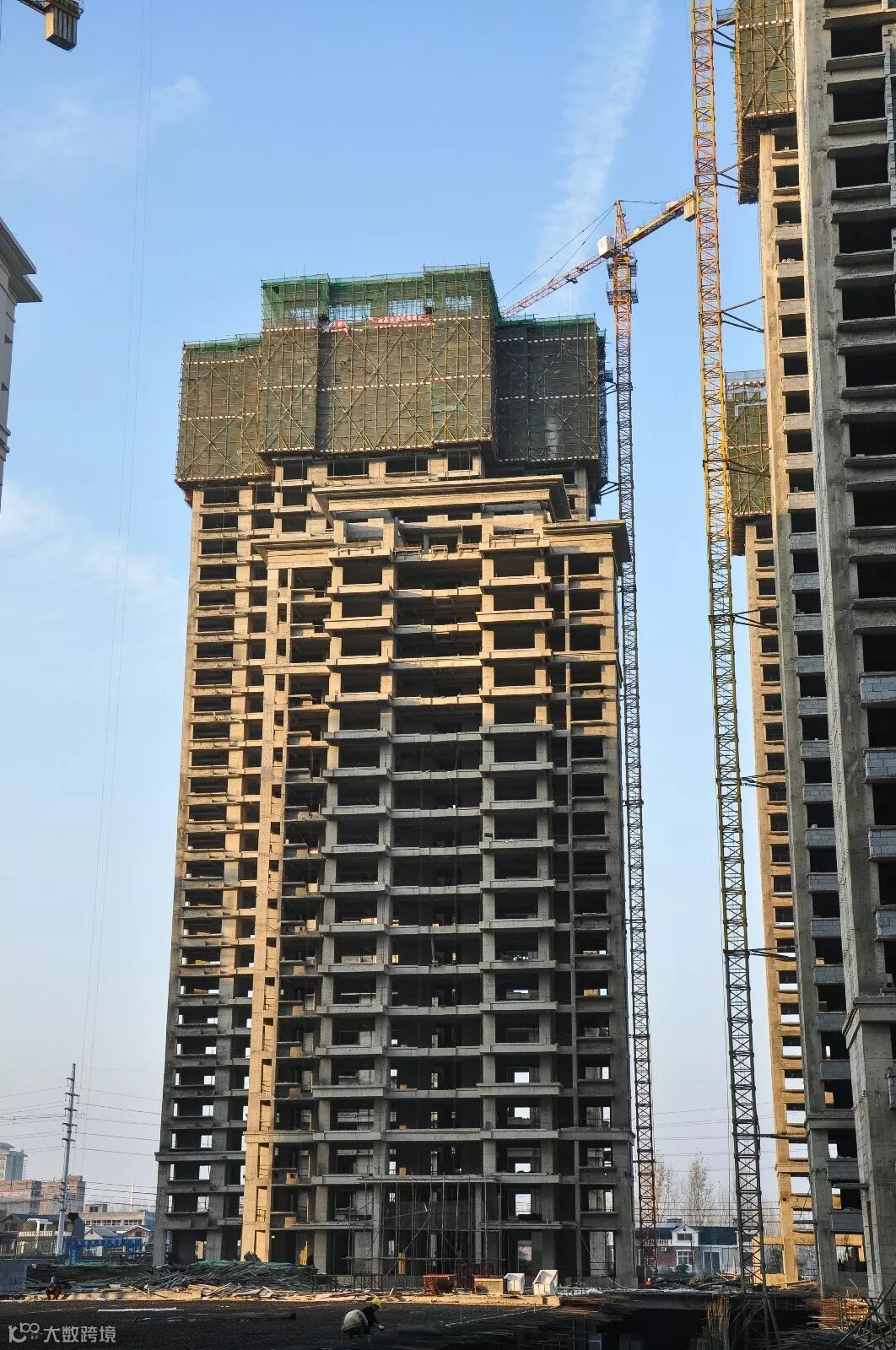

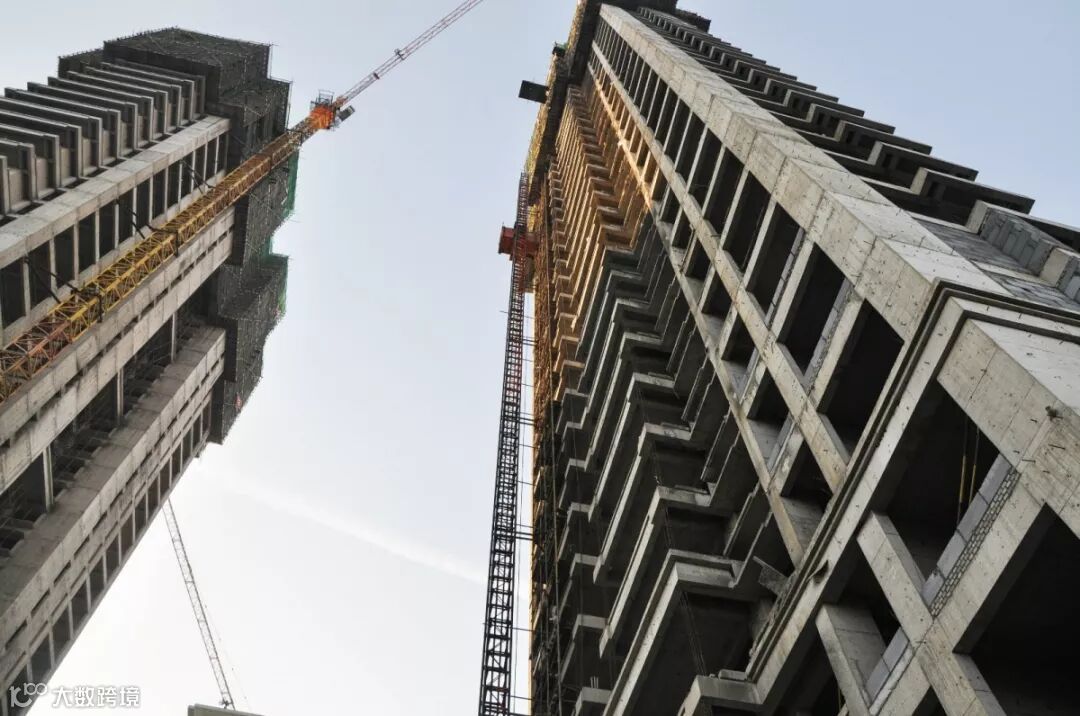

16号楼西单元地上15层
17号楼东、西单元均已完成10层;

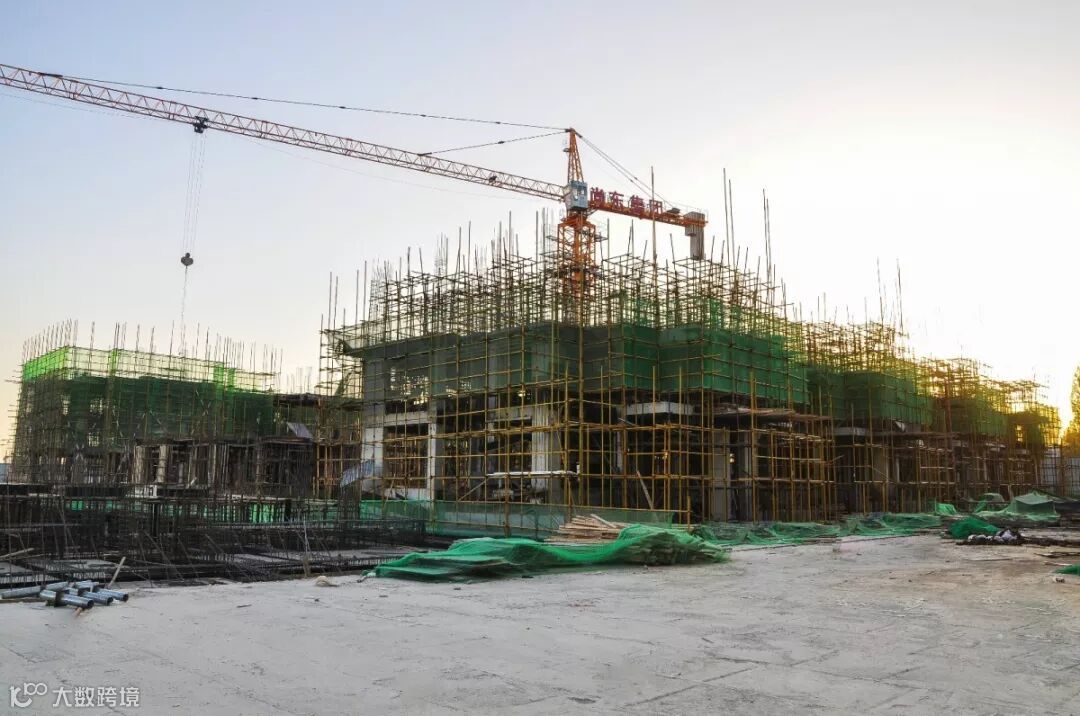

叠墅部分建设进度
5号楼地上3层完成;
9号楼地上2层完成;
13号楼地上3层完成;

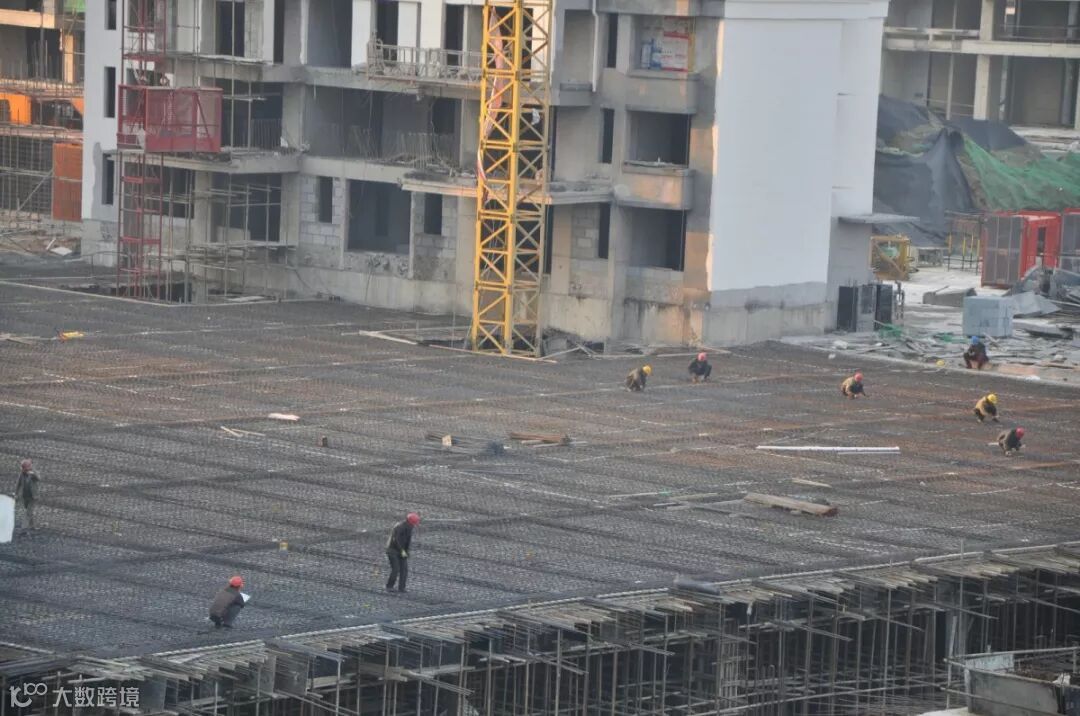

2号楼地下车库筏板完成50%;

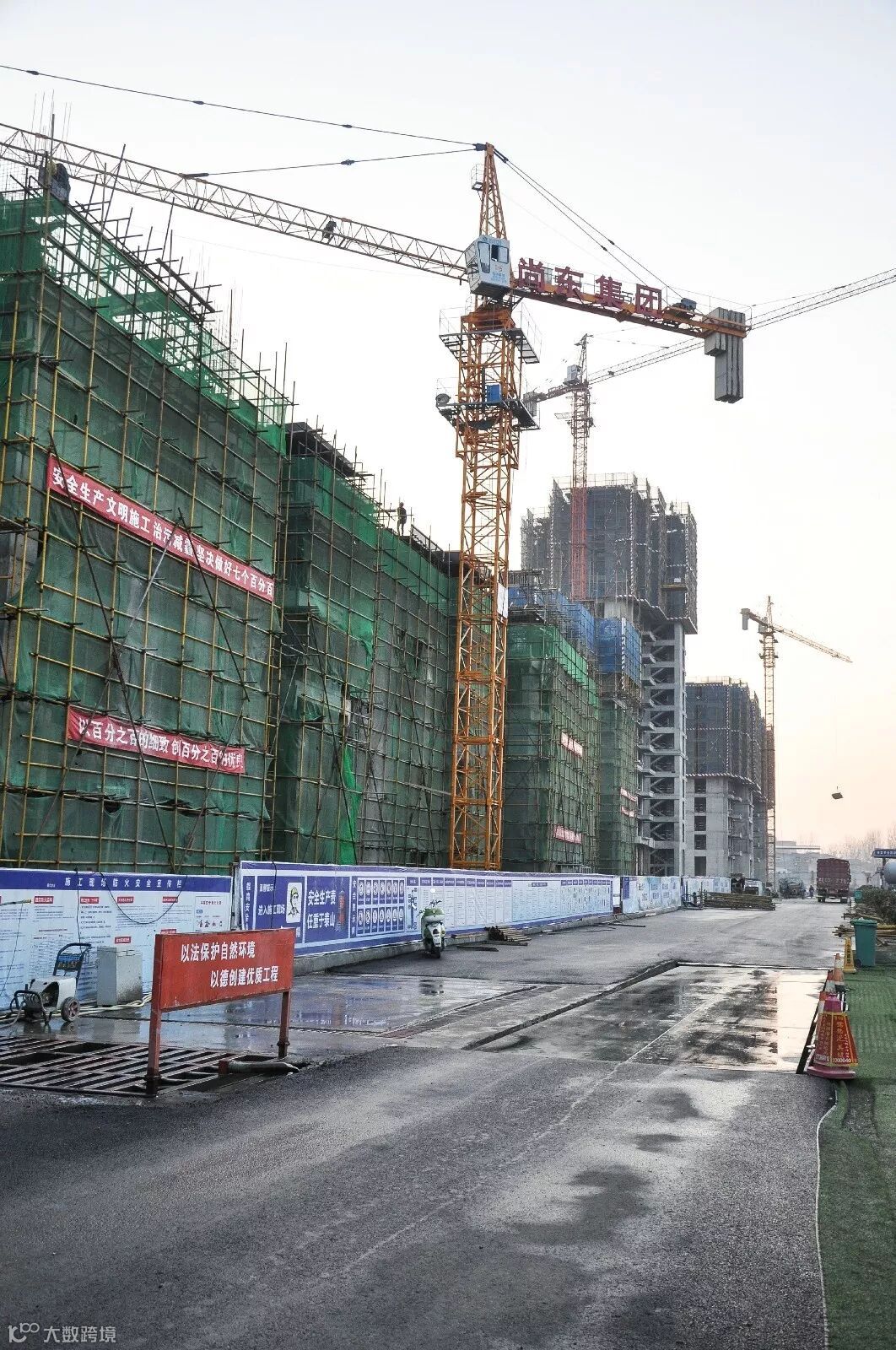

1、6、7、10、11等5栋地下车库筏板浇筑完成;
3号楼地下车库正在支模板;
8号楼地下车库钢筋绑扎完成,即将浇筑;
12号楼地下车库浇筑完成;
文明施工建设

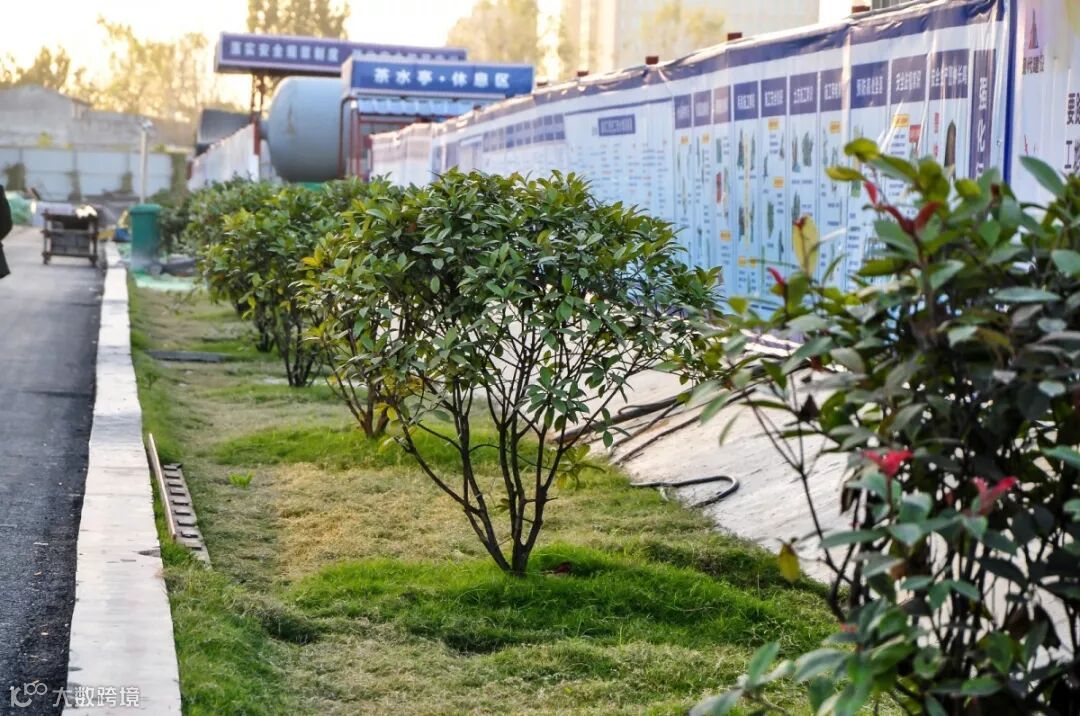

施工现场绿化

施工安全标识

文明施工相关规范

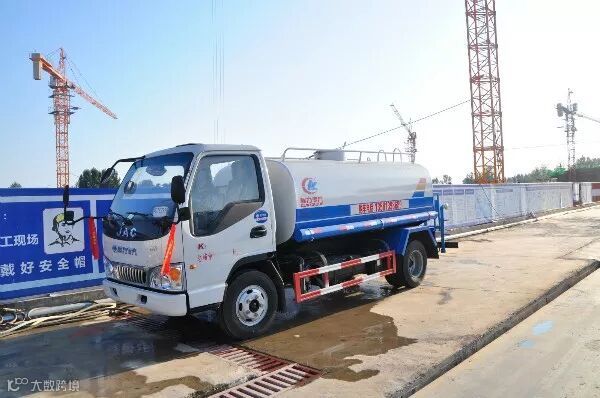

坚守防尘治理企业责任,不惜斥重金购置的工程洒水车

0396-798 1111/0396-798 2222
北一环与盘古开天园交汇处(原尚东第一城售楼部)
泌阳县行政路东段二高东侧
尚东集团邀您关注
1、本广告相关文字、图片以及建设计效果图是对本项目所做的示意表现,仅供参考,最终标准详见 政府相关部门批准文件、图则。
2、经政府批准的详细规划以销售现场公示为准,敬请查看。
3、本资料为要约邀请,买卖双方的权利以及义务 以双方签订的《商品房买卖合同》为准。相关内容如有更新,请以最新资料内容为准。
4、本广告对该项目的周边道路规划、环境、交通、公共设施文字介绍,皆在提供相关信息,绝不构成任何表述、承诺或保证,最终以政府批准文件及双方合约为准。
5、本广告相关面积段均为建筑面积,最终计算面积以房管局测绘面积为准。
