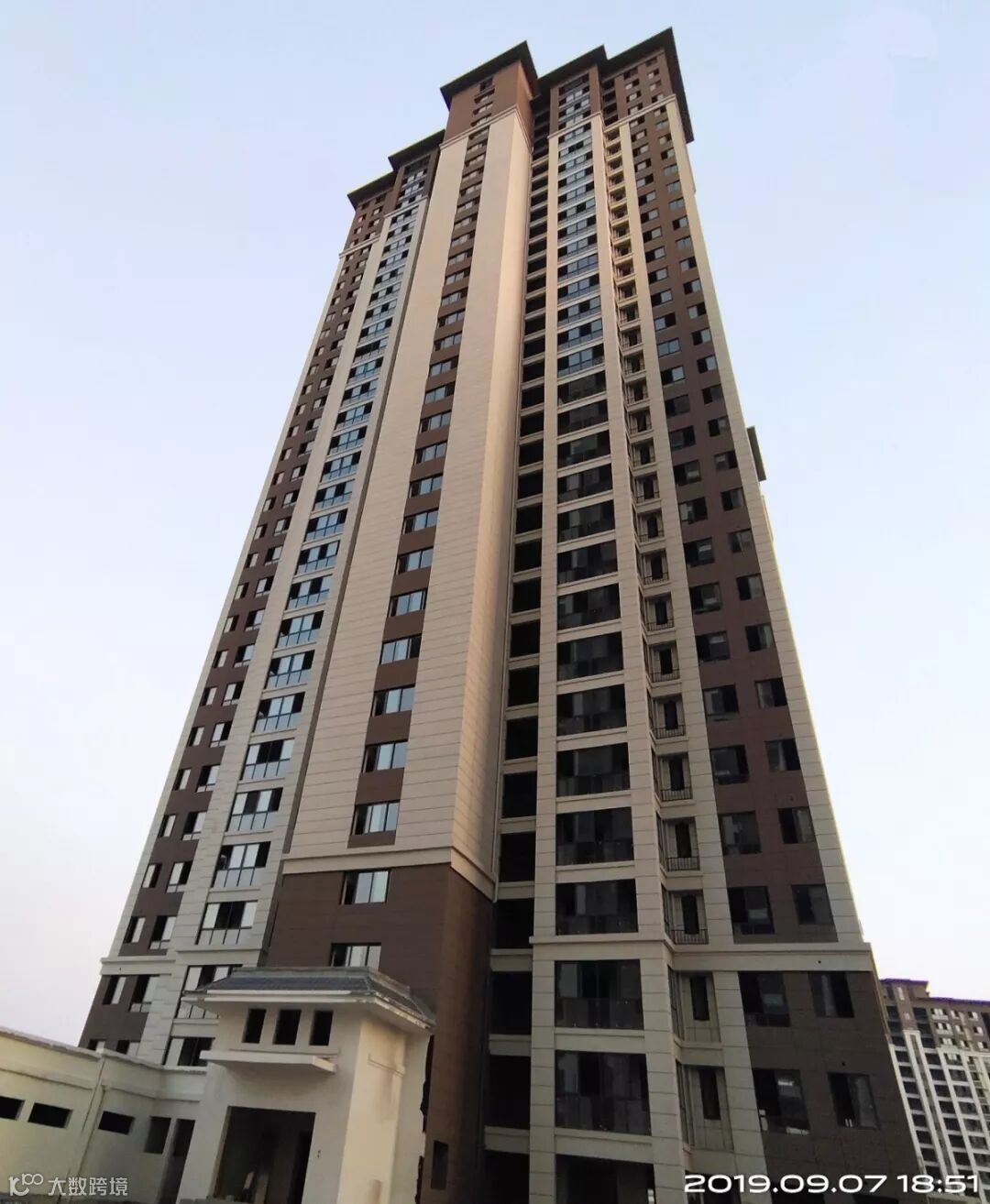

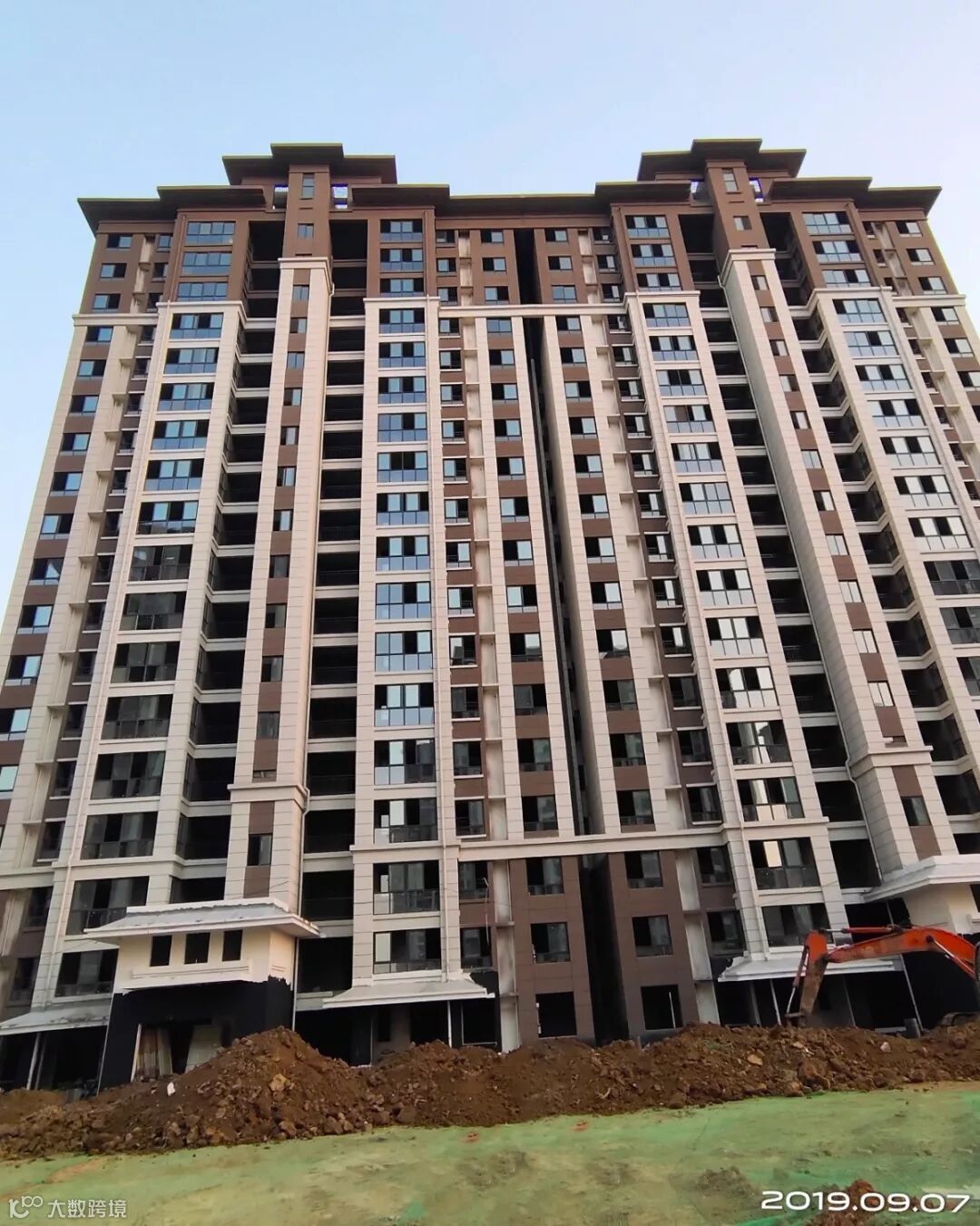

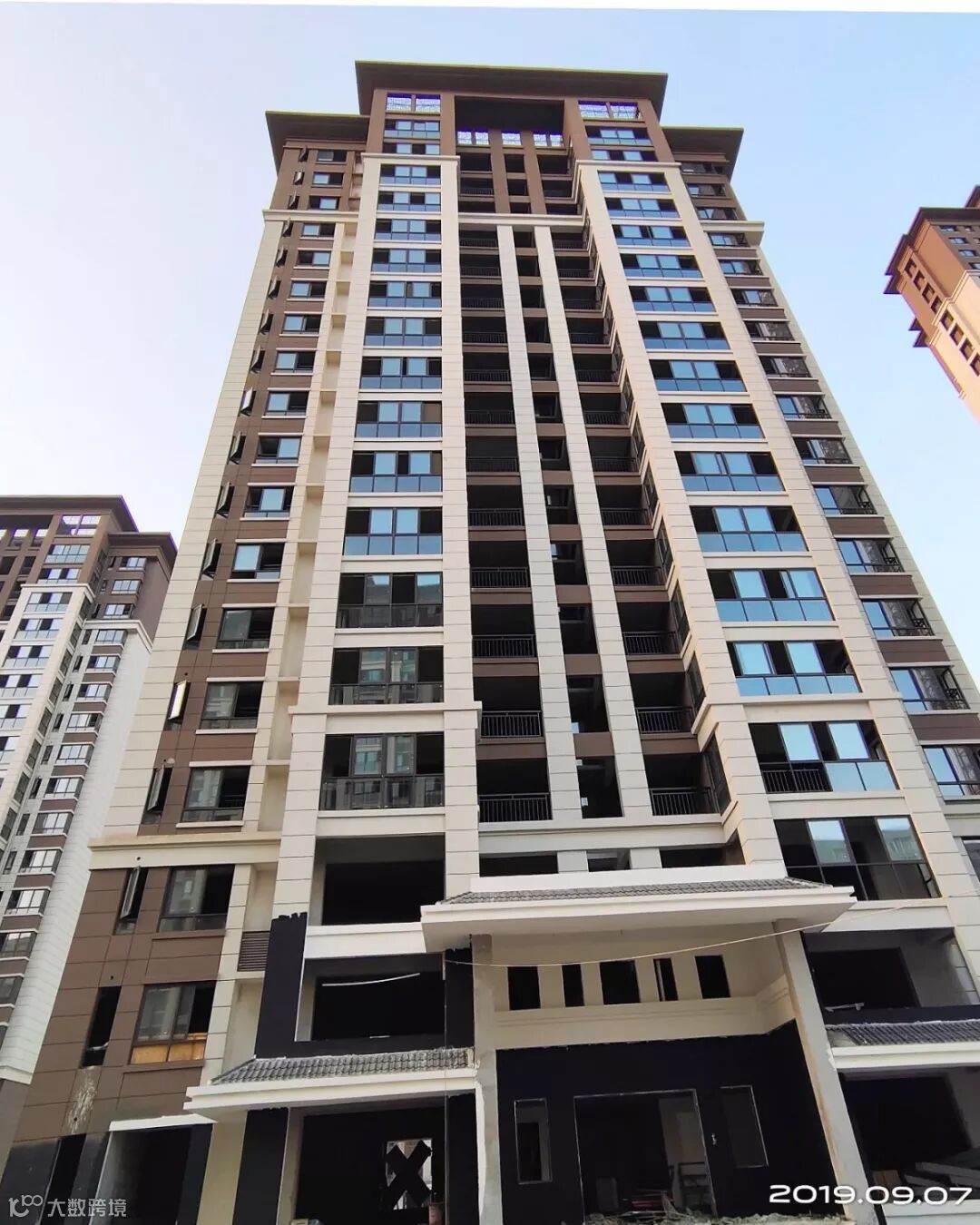

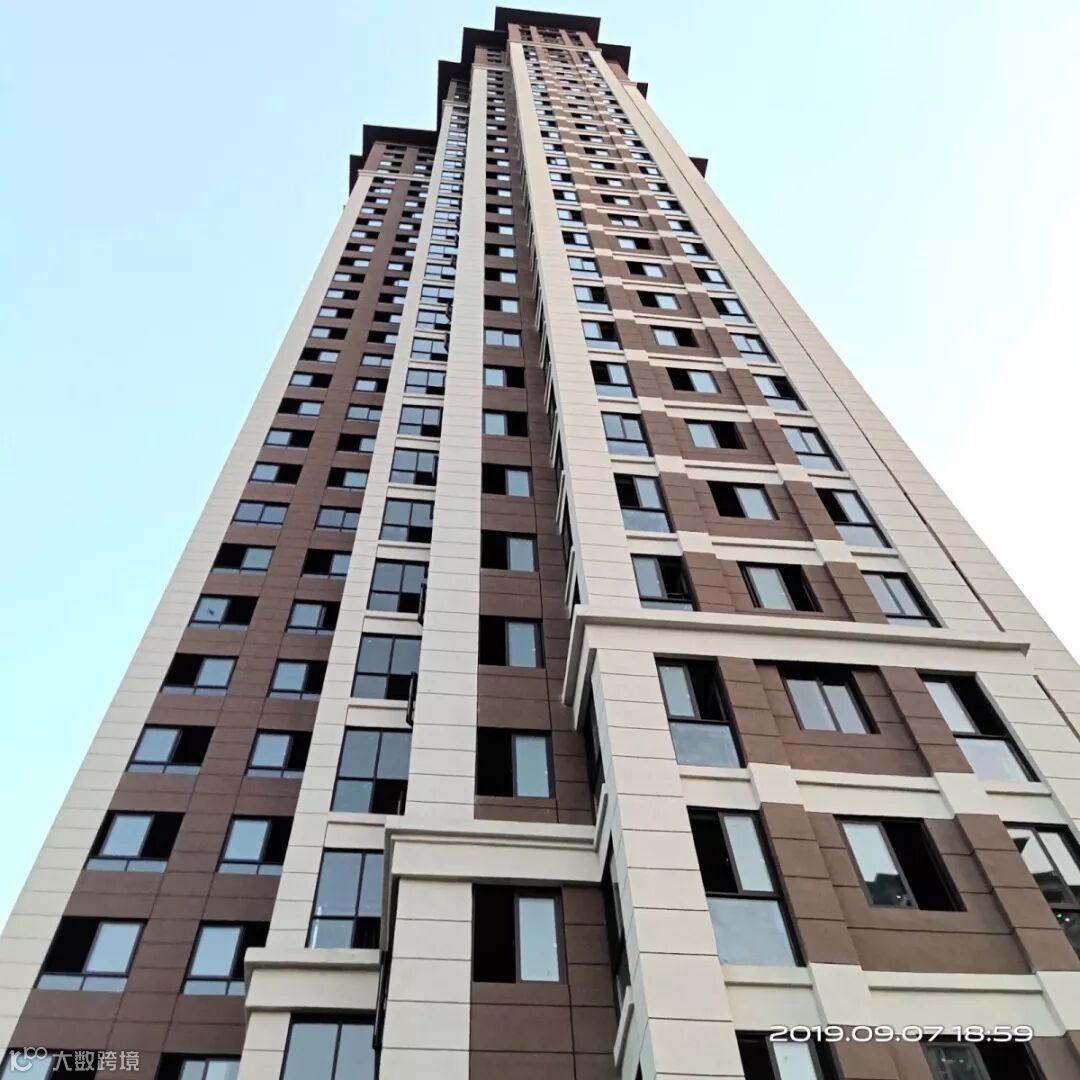

尚东·壹号院

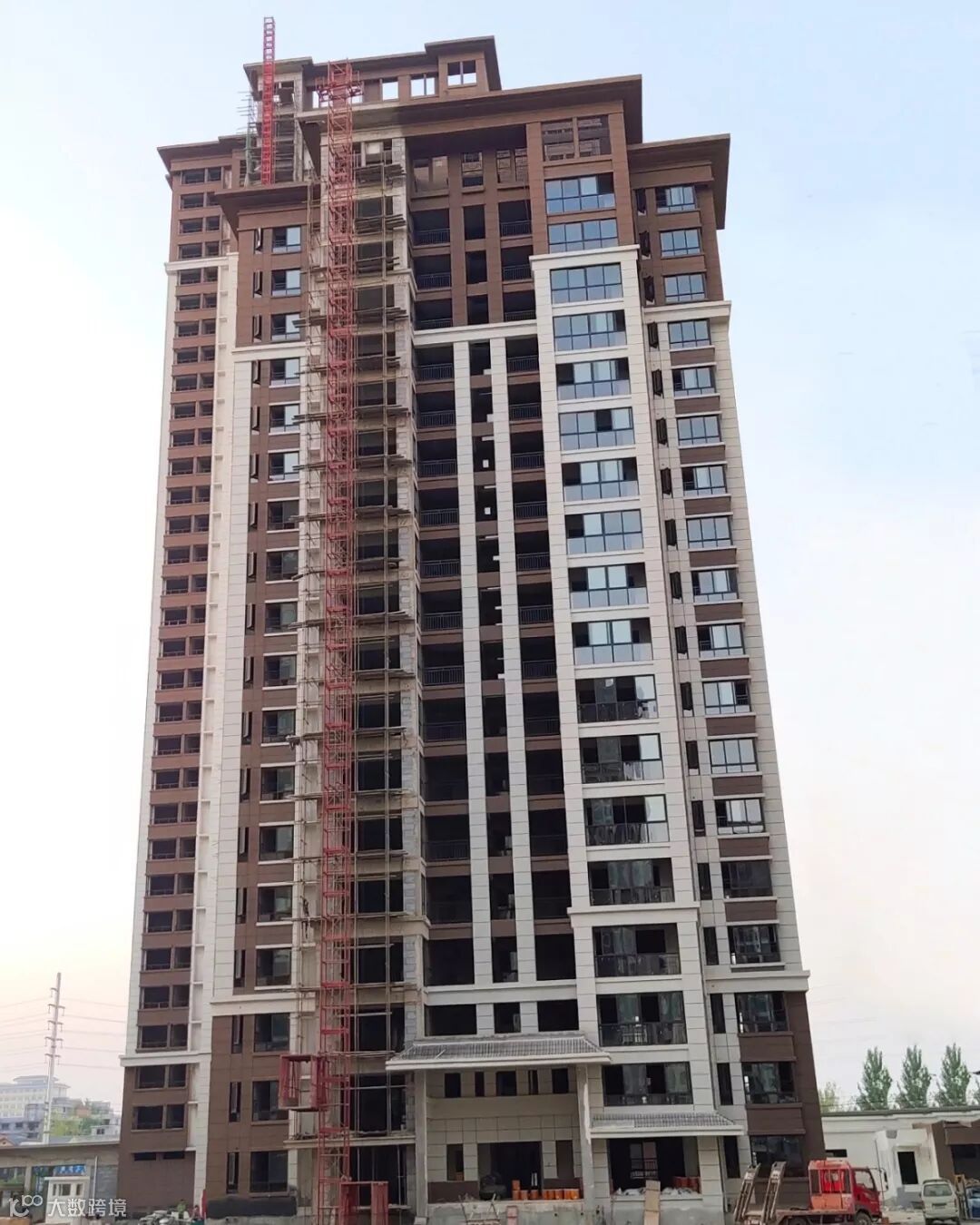

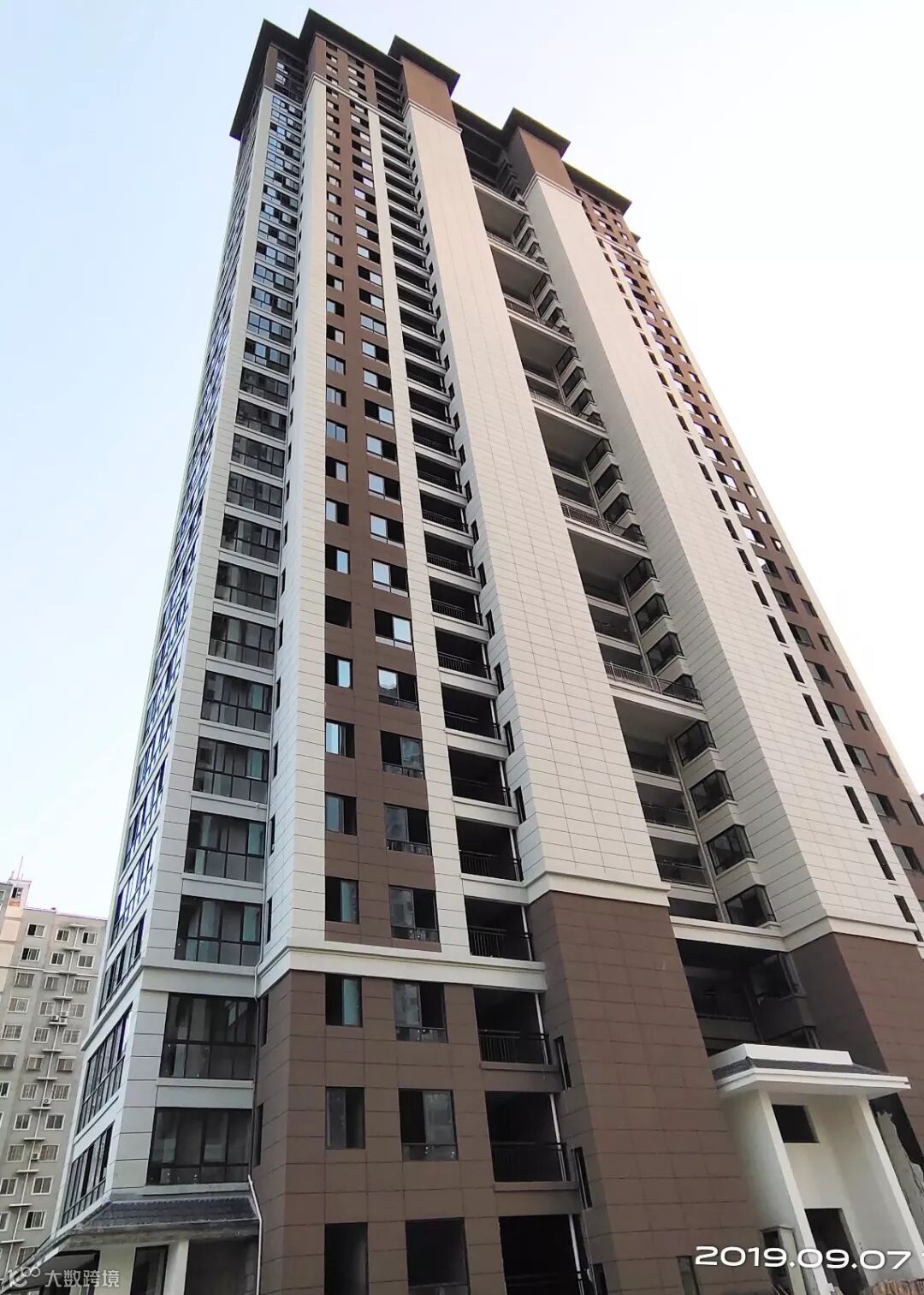

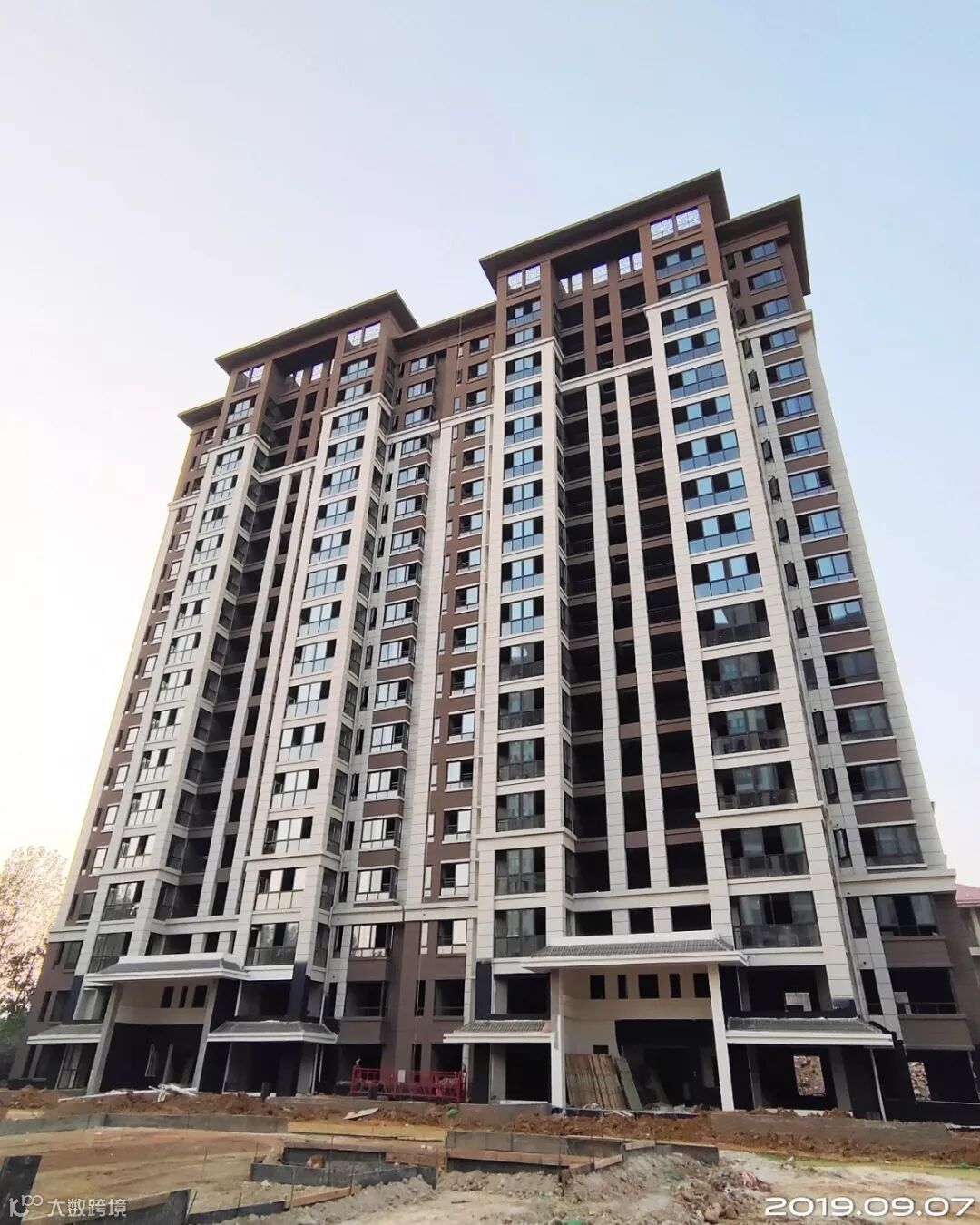

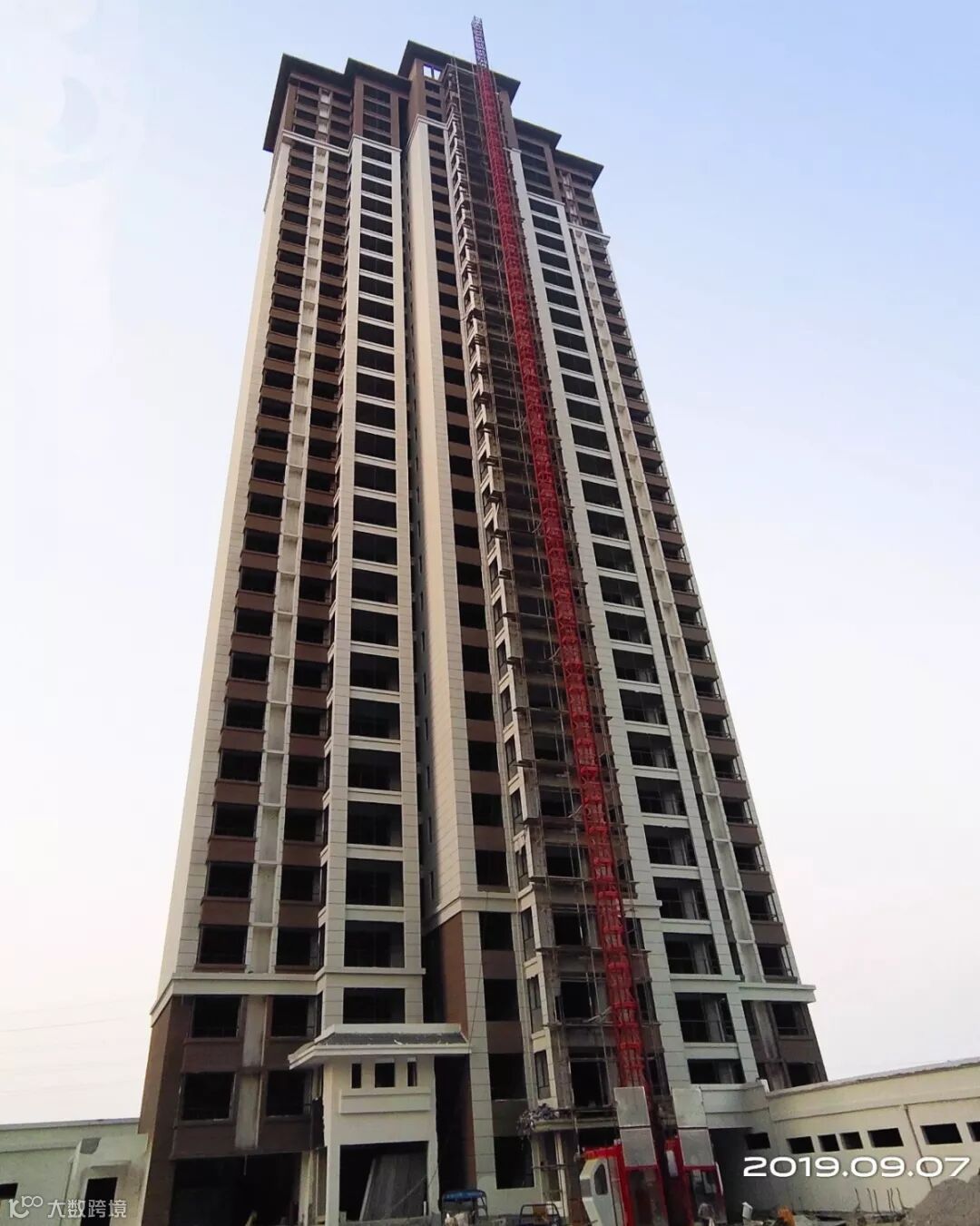

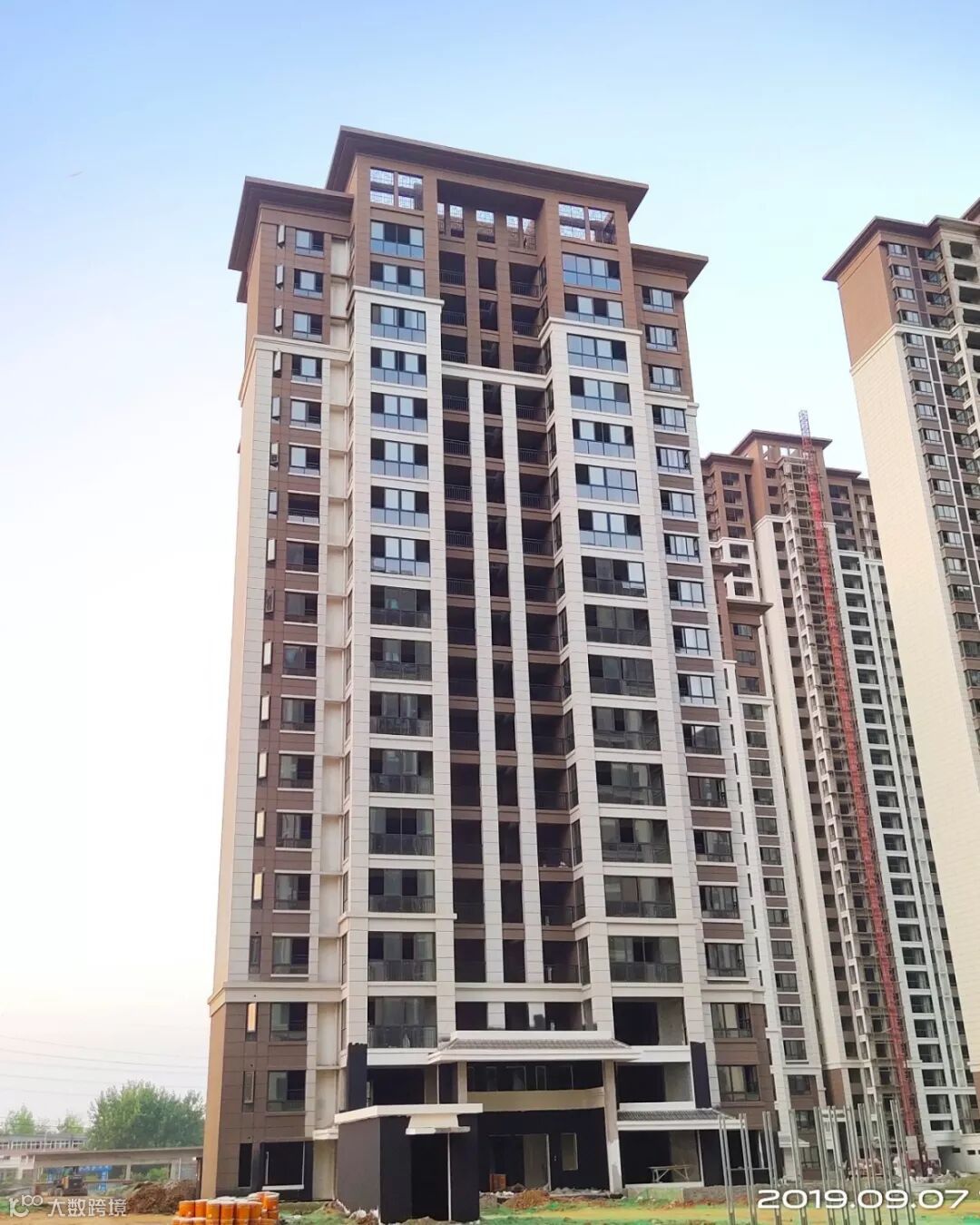

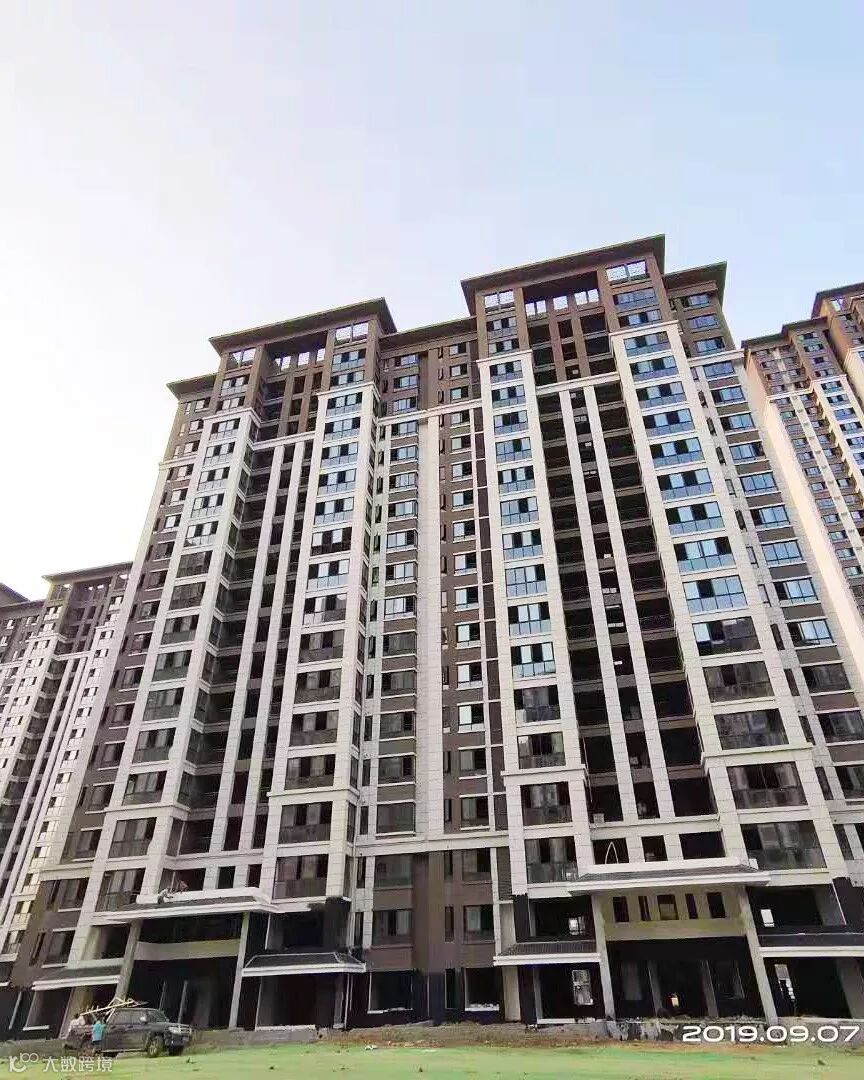

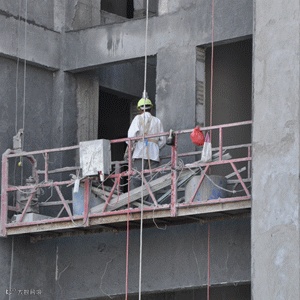

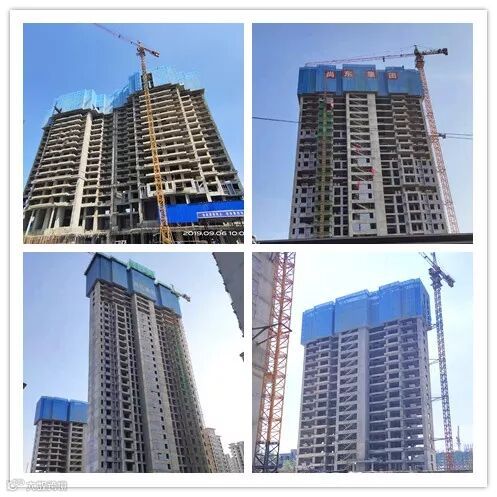

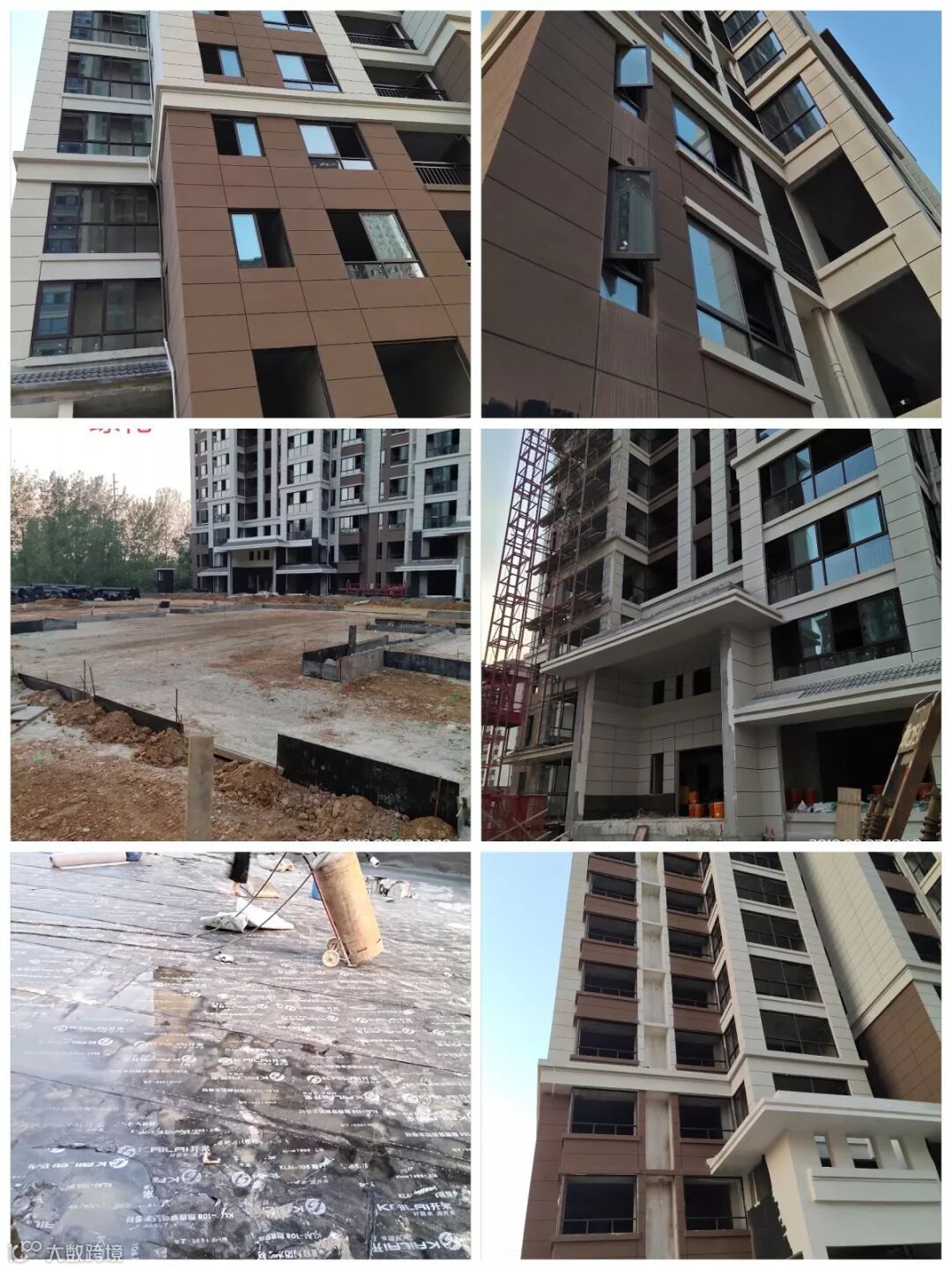

大部分外涂完成,窗户安装完毕,地下车库主楼地下室及设备间地坪正在施工中,消防、通风、喷淋管道、桥架安装中,防水完成50%


1#

外涂基本完成,窗户安装90%,公用部位瓷砖已完成80%

2#

外涂基本完成,窗户安装90%,公用部位瓷砖已完成81%

3#

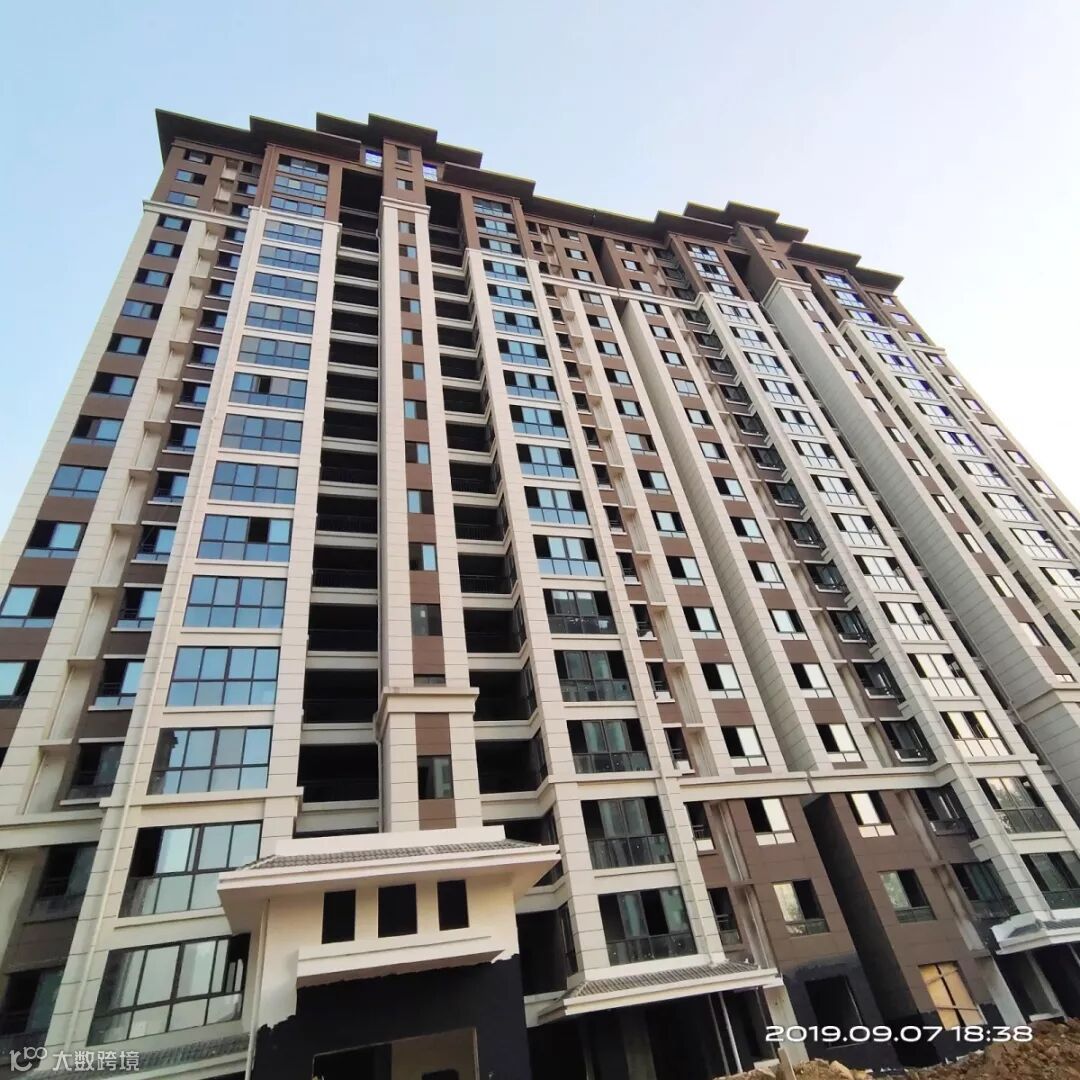

外涂完成,窗户安装完成

5#

外涂基本完成,窗户安装90%,公用部位瓷砖已完成81%

6#

外涂完成,窗户完成

7#

外涂完成,窗户安装完成

8#

外涂基本完成,窗户安装90%,公用部位瓷砖已完成81%

9#

外涂基本完成,窗户安装90%,公用部位瓷砖已完成81%

10#

外涂完成,窗户安装完成

11#

外涂完成,窗户安装完成

12#

外涂完成,窗户安装完成

13#

外涂完成,窗户安装完成

15#

外涂基本完成,窗户安装90%,公用部位瓷砖已完成81%


尚东·金御府

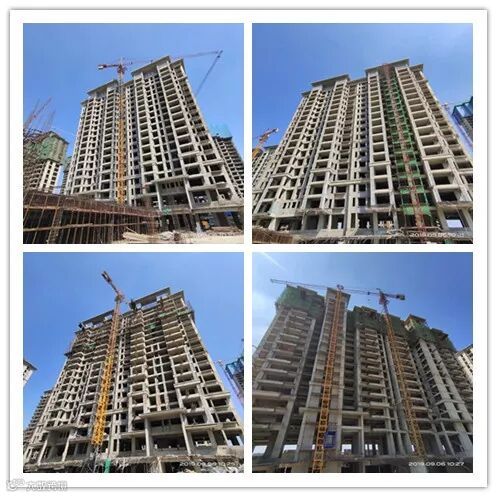

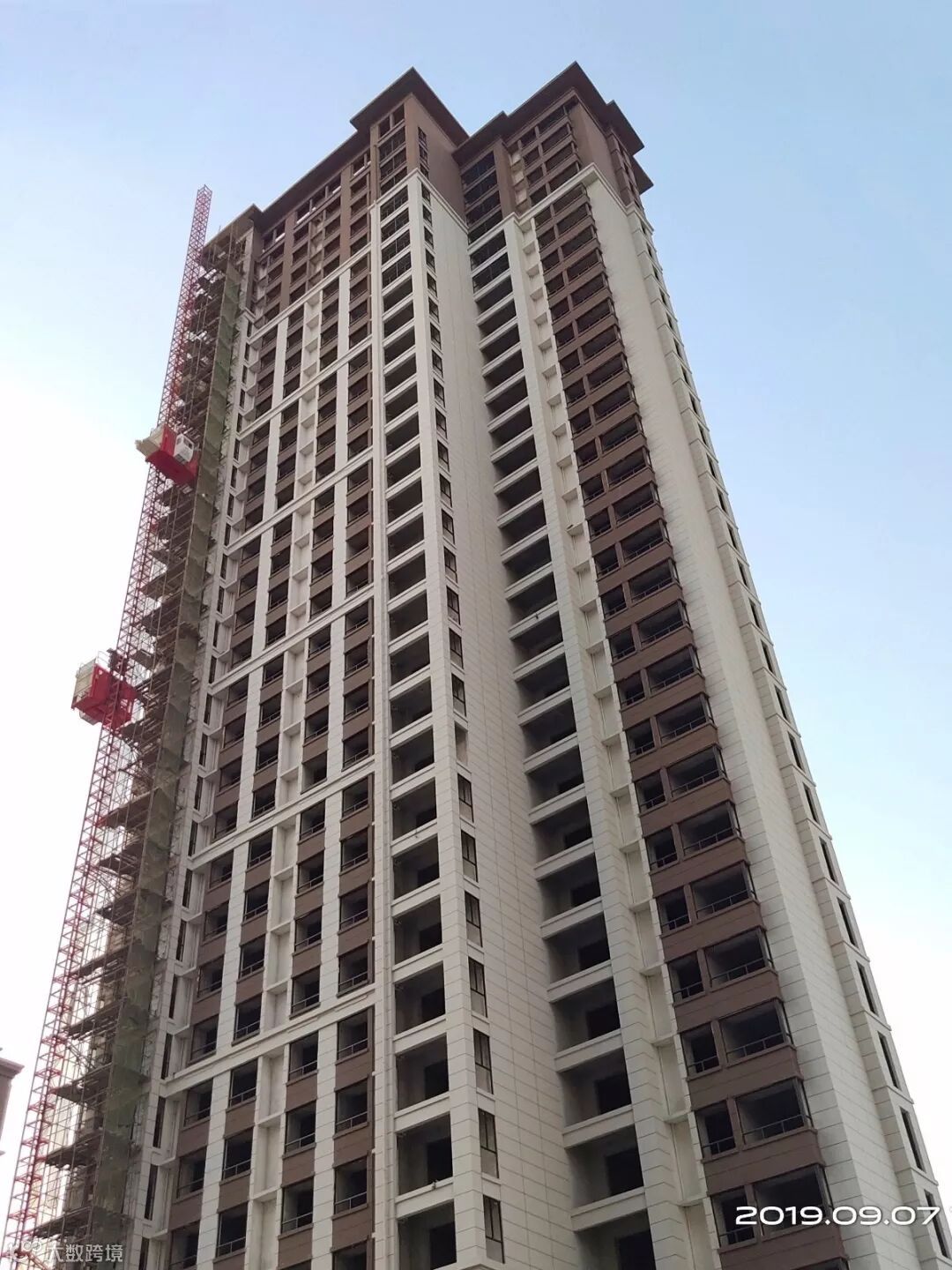

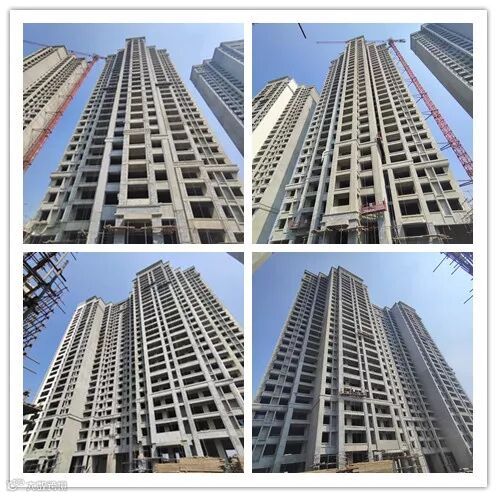

△2#主体结构至21层;3#主体结构至30层;5#主体封顶,二次结构25层;6#主体结构至21层

△7#内外墙抹灰;8#内外粉准备抹灰;9#二次结构至12层;10#二次结构施工

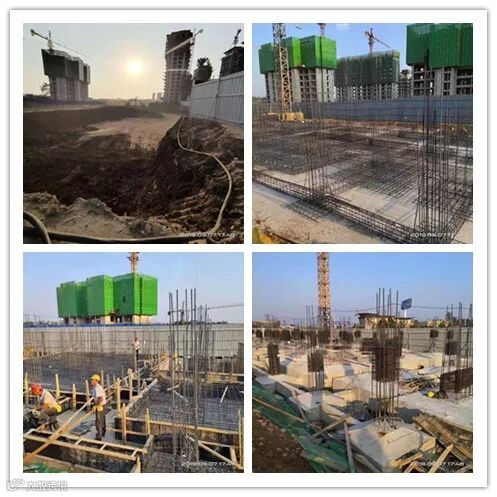

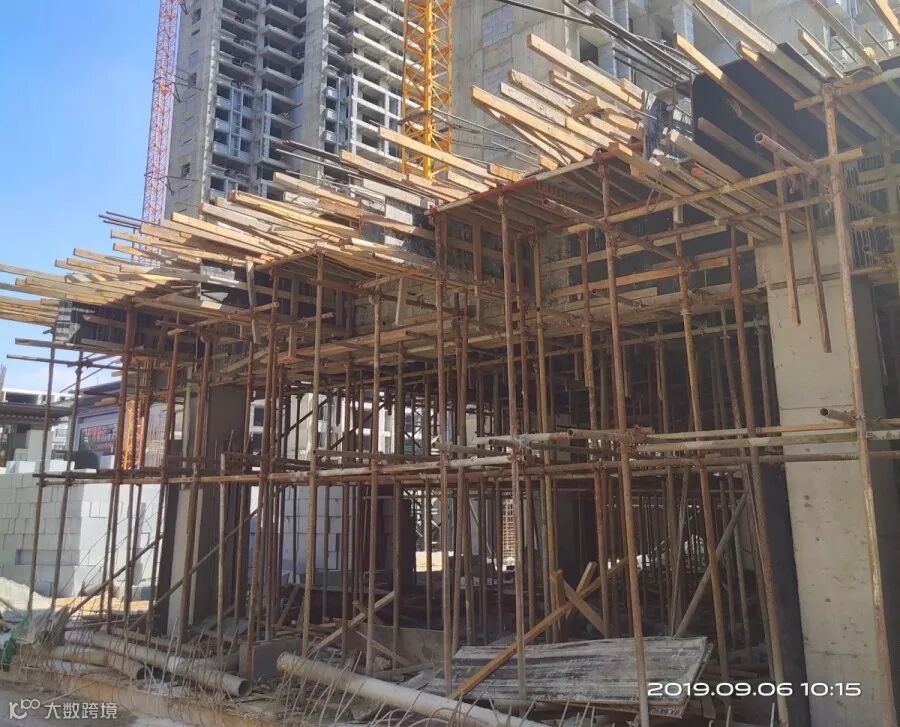

△11#12#开挖土方;13#15#基础施工;16#一层施工

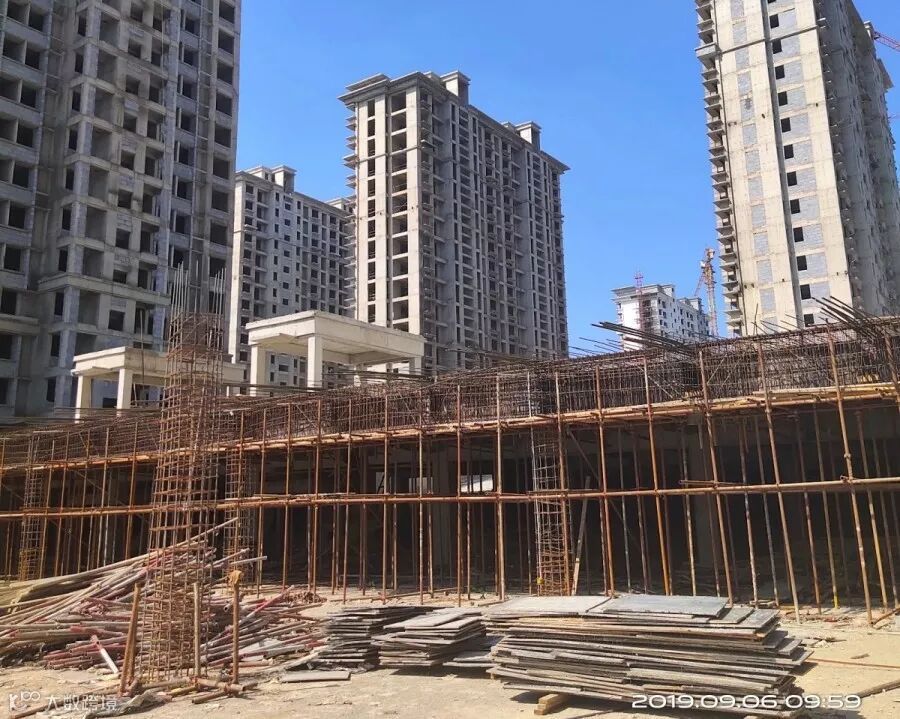

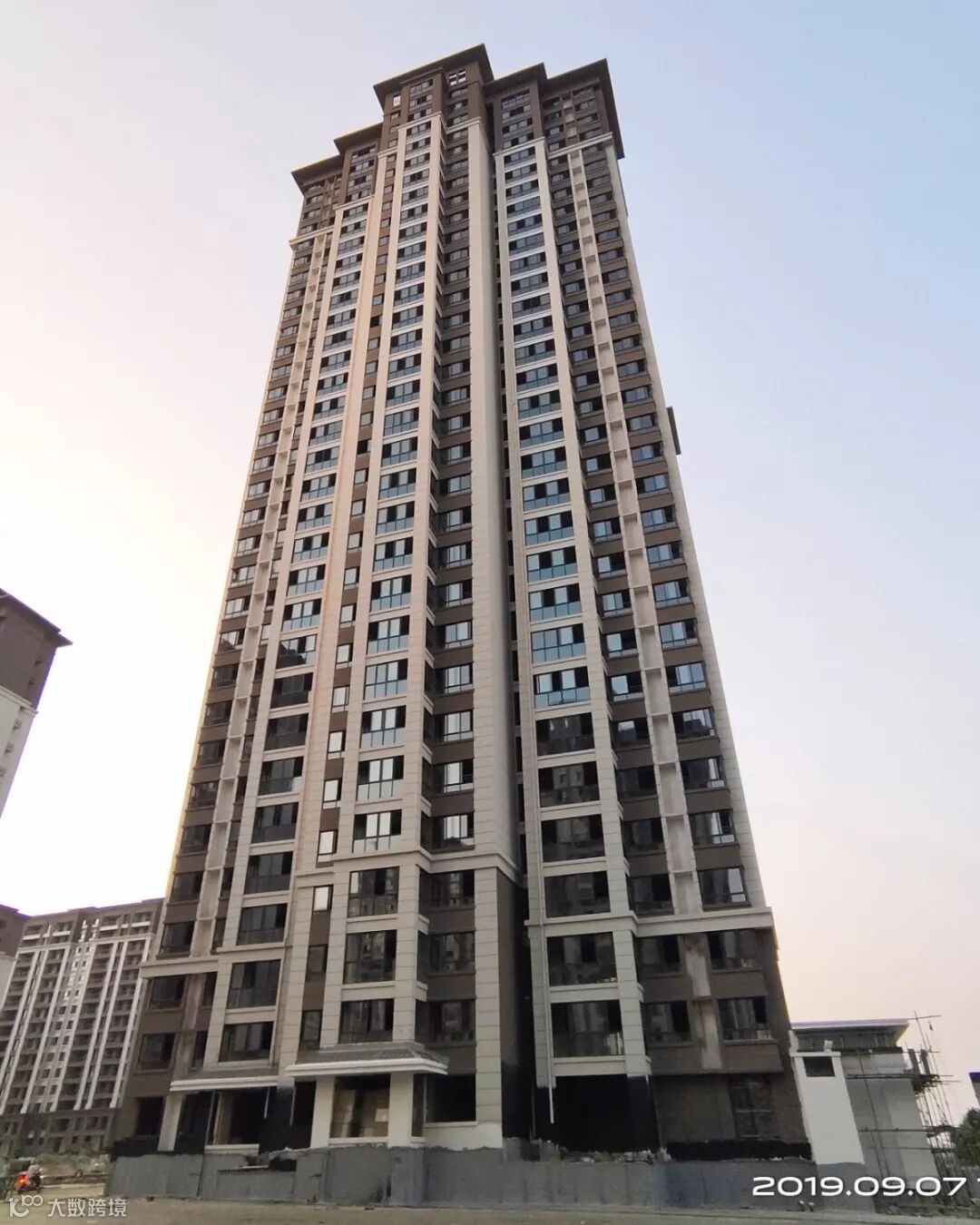

5-6地下车库浇筑完毕


7-8地下车库完成


尚东·壹号公馆

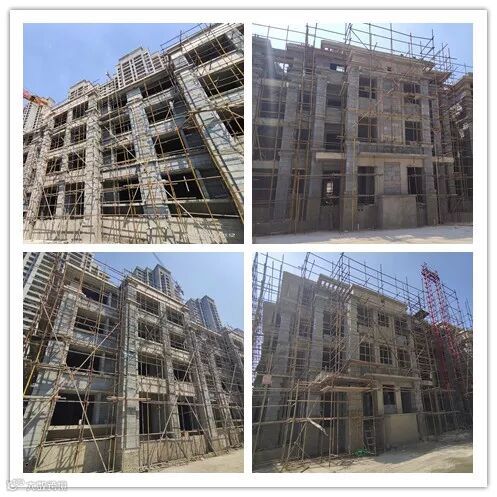

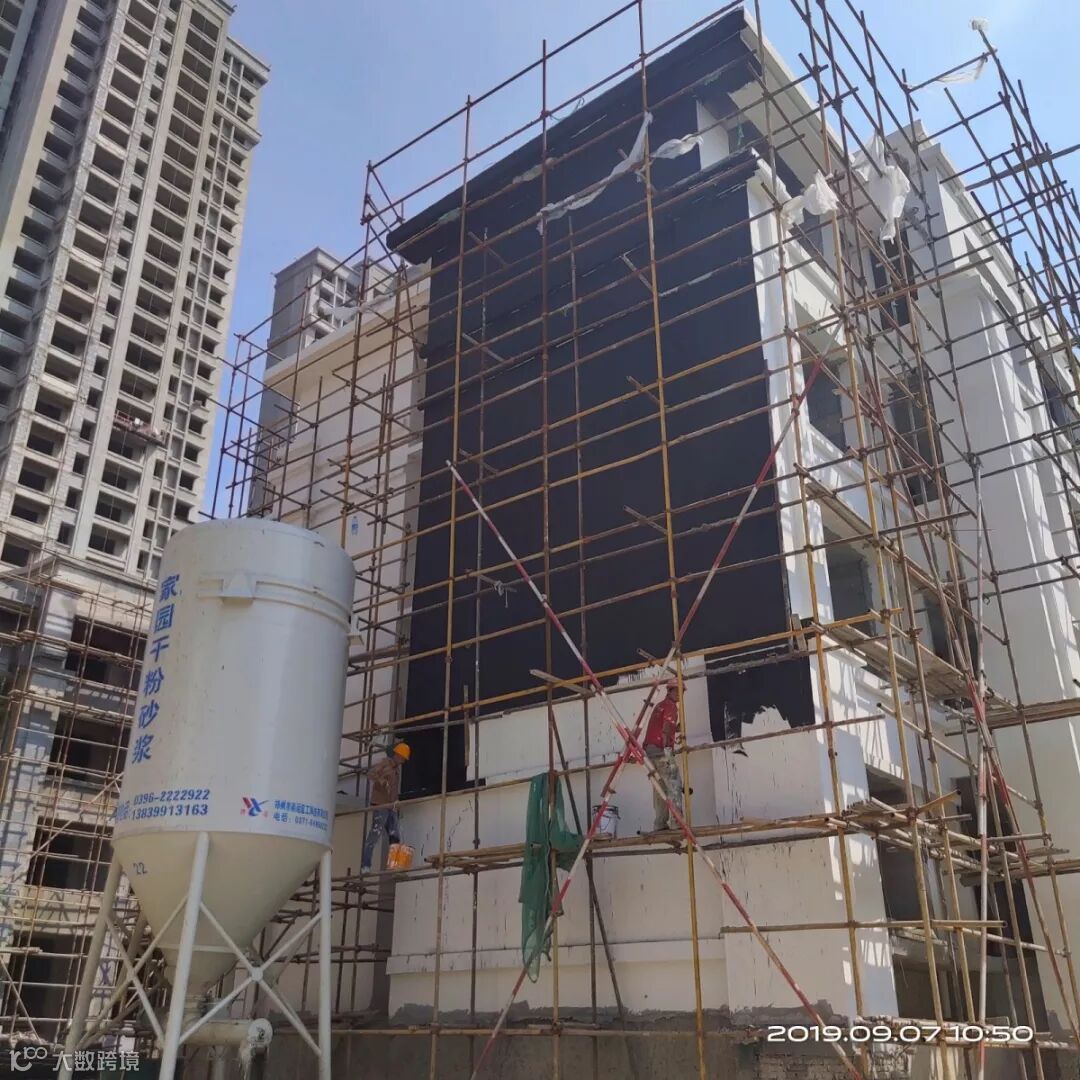

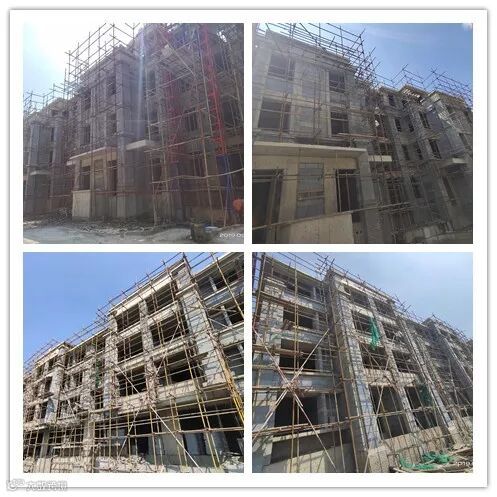

△17#16#西单元外粉基本完成;16#东单元15#正在进行外粉

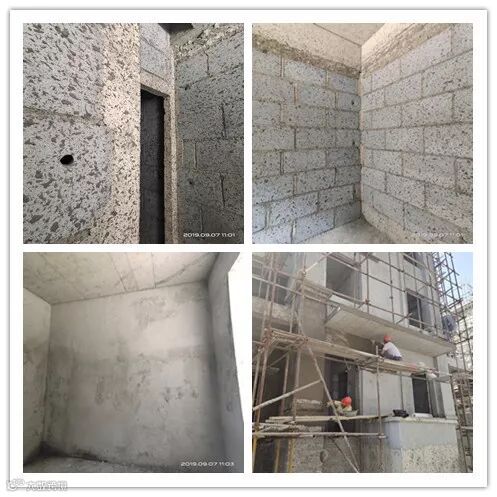

△13#填充墙砌筑完成80%;11#12#正在进行外粉;10#具备外粉条件,正在喷浆

△9#外粉基本完成;6#8#正在进行外粉;7#外粉基本完成;

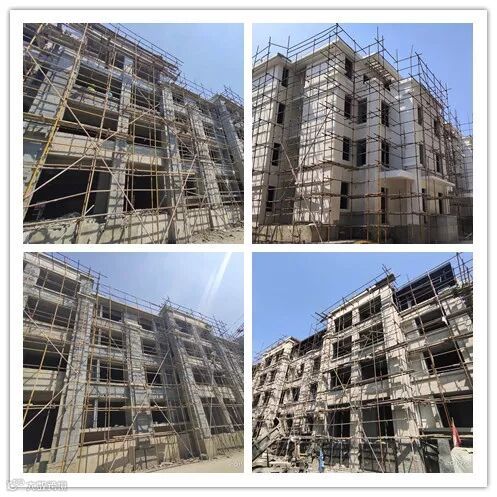

△5#填充墙砌筑完成80%;1#2#3#具备外粉条件,正在喷浆;


细节见品质,精工保质量

尚东集团在铸造品质工程的道路上

砥砺前行,严格把控每一个环节

用工匠精神雕琢每一个细节

用汗水和努力铸就幸福“家”速度

让家的幸福时光快点来到您的身边




尚东集团邀您关注

本广告相关文字、图片仅供参考,最终标准以双方签订的买卖合同为准,相关内容如有更新,以最新资料内容为准。
本广告为要约邀请,不作为买卖承诺,依据;
本广告相关面积段均为预计规划建筑面积,最终计算面积以房管局测绘面积为准。
本广告部分图片源自网络,版权归原作者所有,如涉及侵权,请联系删除。
【声明】内容源于网络
0
0
河南尚东集团
主营房地产、建筑、物业、酒店、教育、商业、实业等,城市生活综合服务运营商,稳健发展、精益求精。
内容 239
粉丝 0
河南尚东集团 主营房地产、建筑、物业、酒店、教育、商业、实业等,城市生活综合服务运营商,稳健发展、精益求精。
总阅读156
粉丝0
内容239
