尊敬的尚东业主:
展信欢颜。
树渐绿,荫愈浓,春已末,夏阳初绽。我们将又一封家书呈于您的面前,这里记录着我们家的每一次蜕变,让您时刻能看到家的变化。
我们匠心潜行,一砖一瓦精雕细琢。一草一木悉心规制,不遗余力,兑现初心,用时光雕刻一派理想生活,让家的幸福早日抵达您的身旁。
一封家书,勾勒幸福模样;一声问候,再诉真情。尚东集团始终敞怀美好,初心不负,与您一起渐入家境,抒怀生活的真意。
衷心祝愿您阖家幸福、万事如意!
尚东集团
于2020年初夏

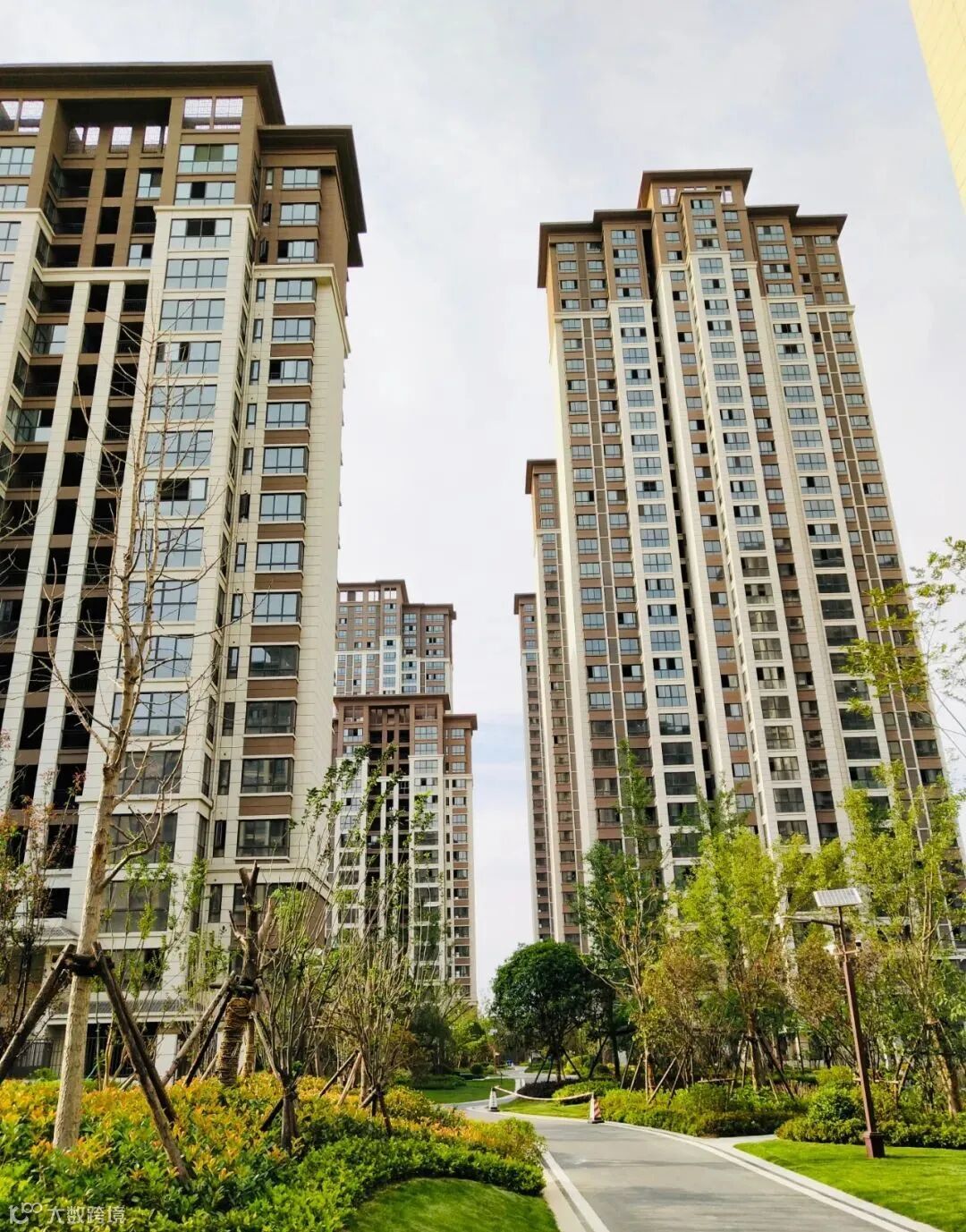

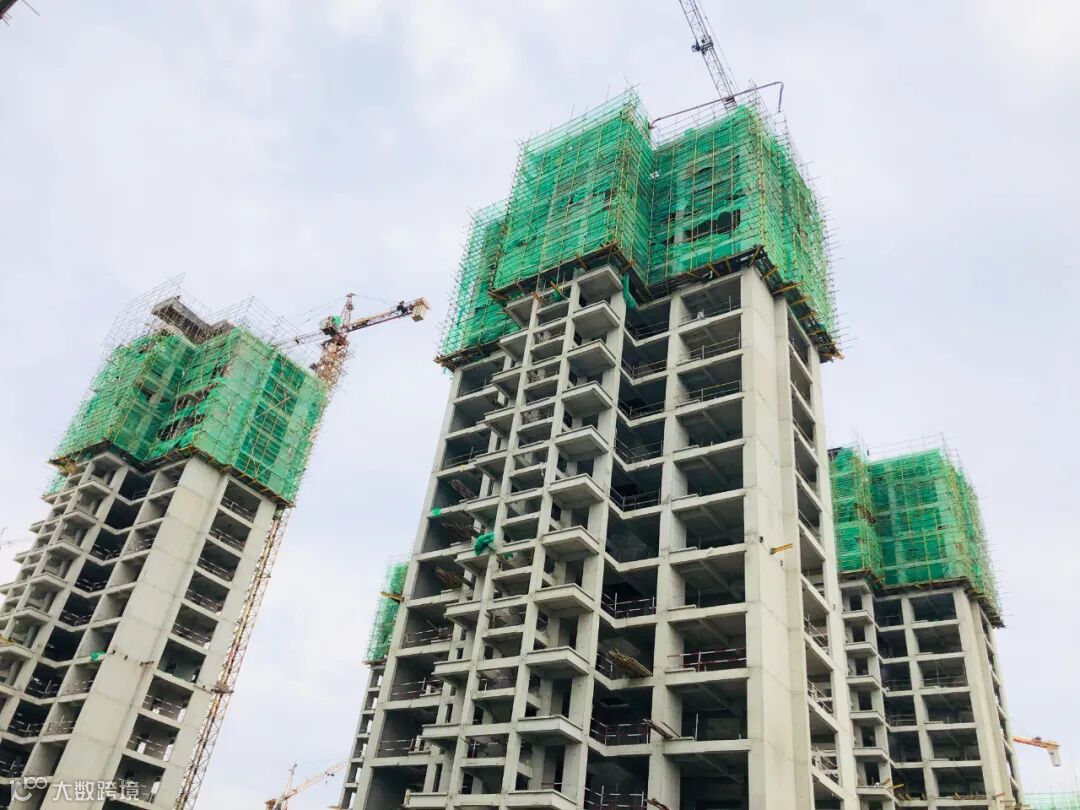

尚东·壹号公馆施工进度

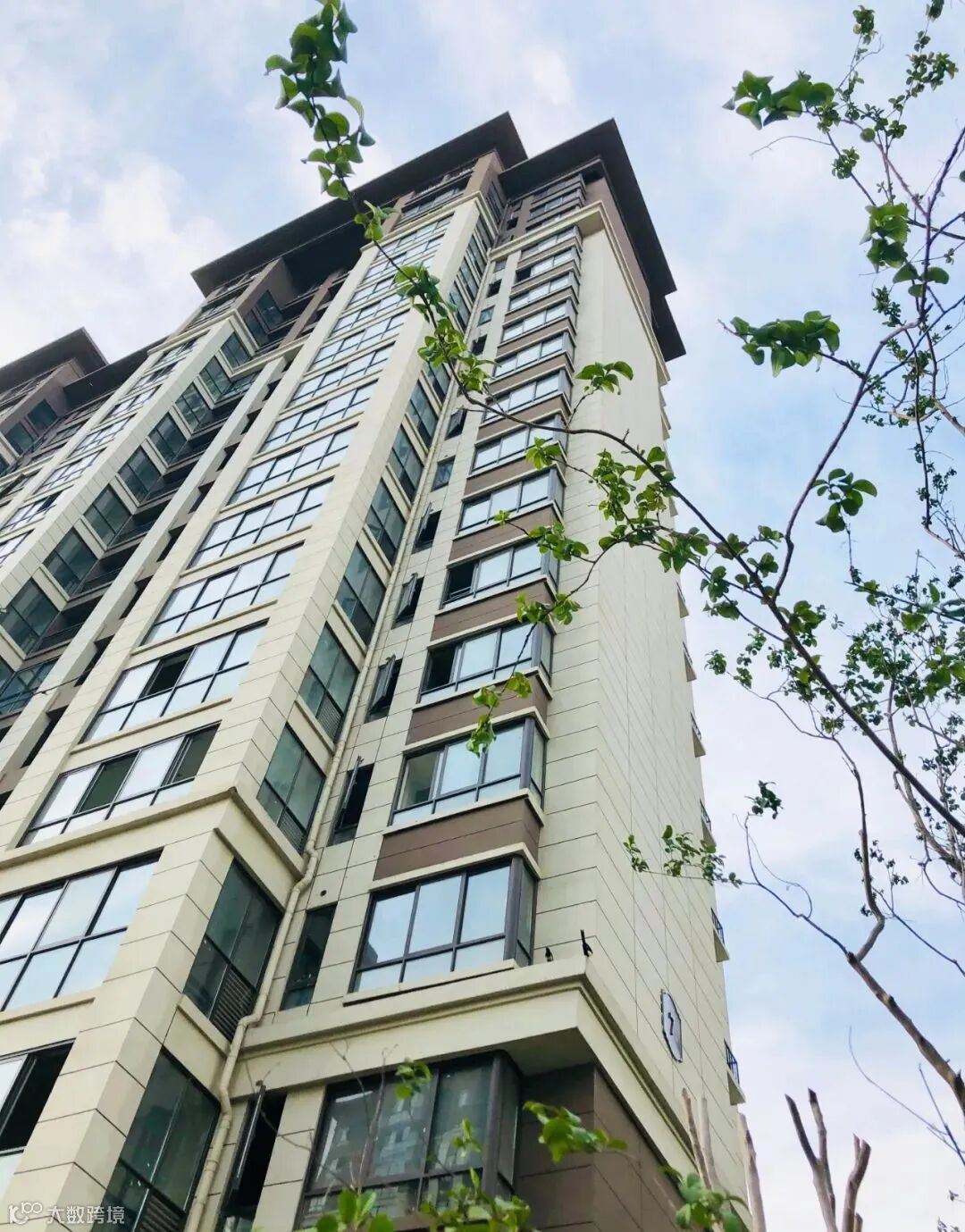

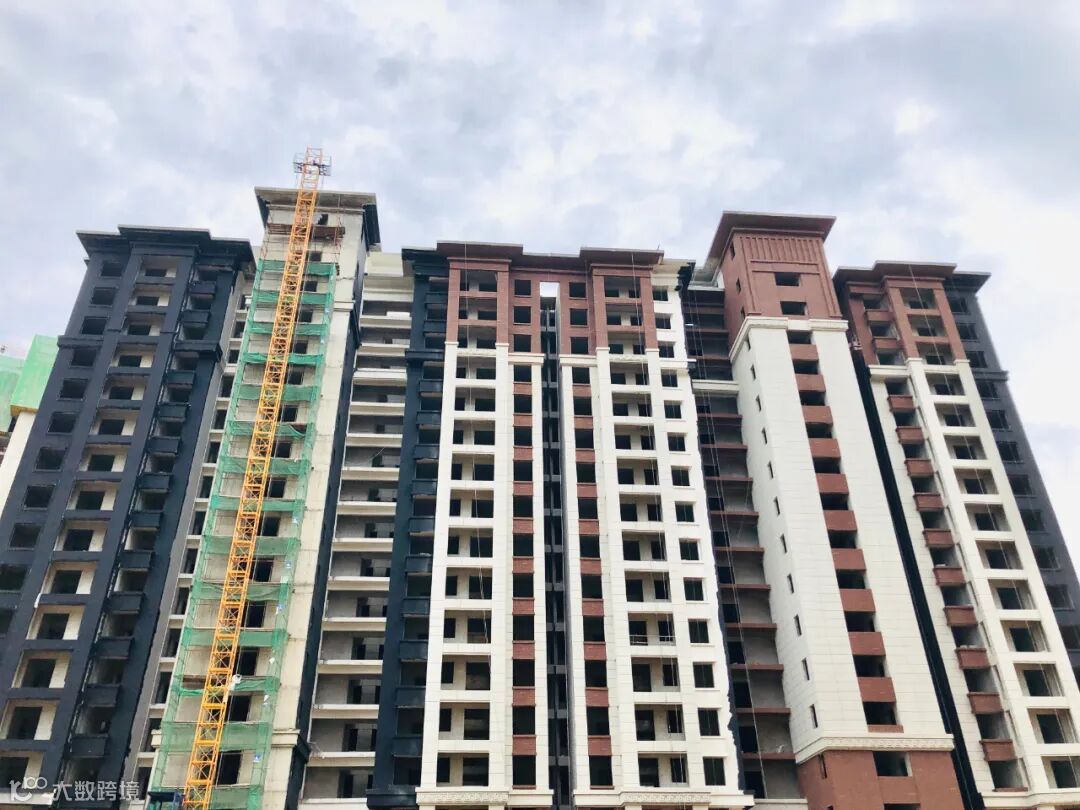

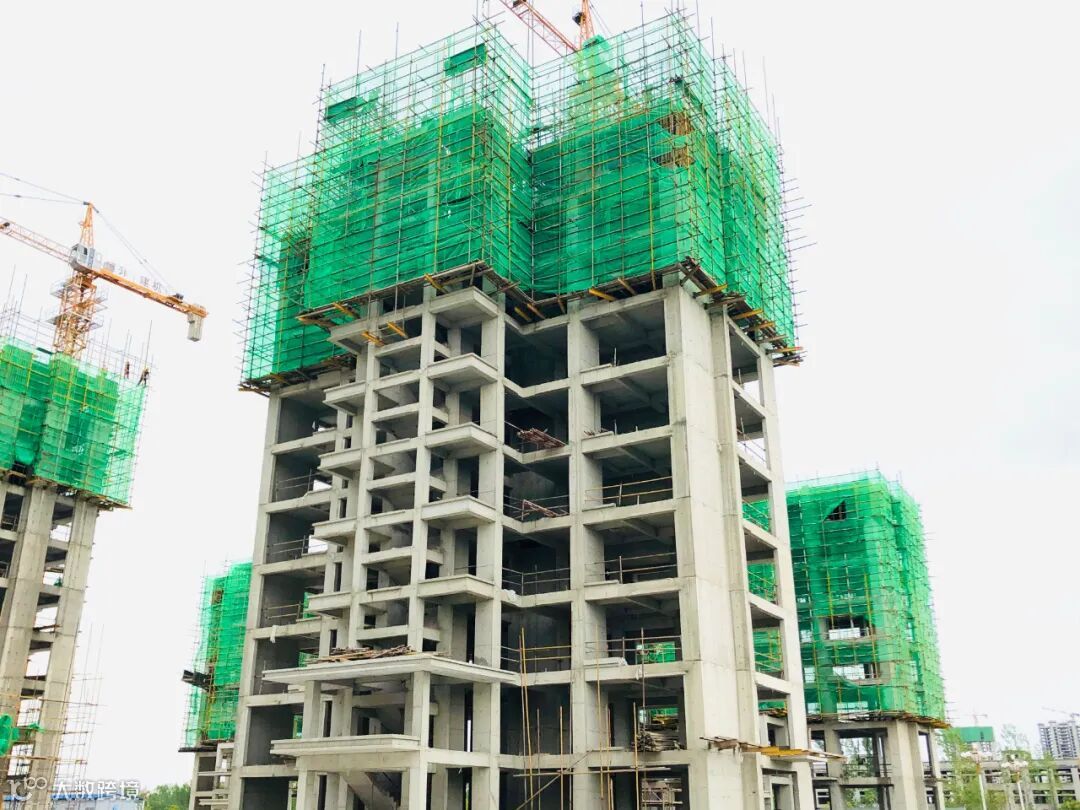

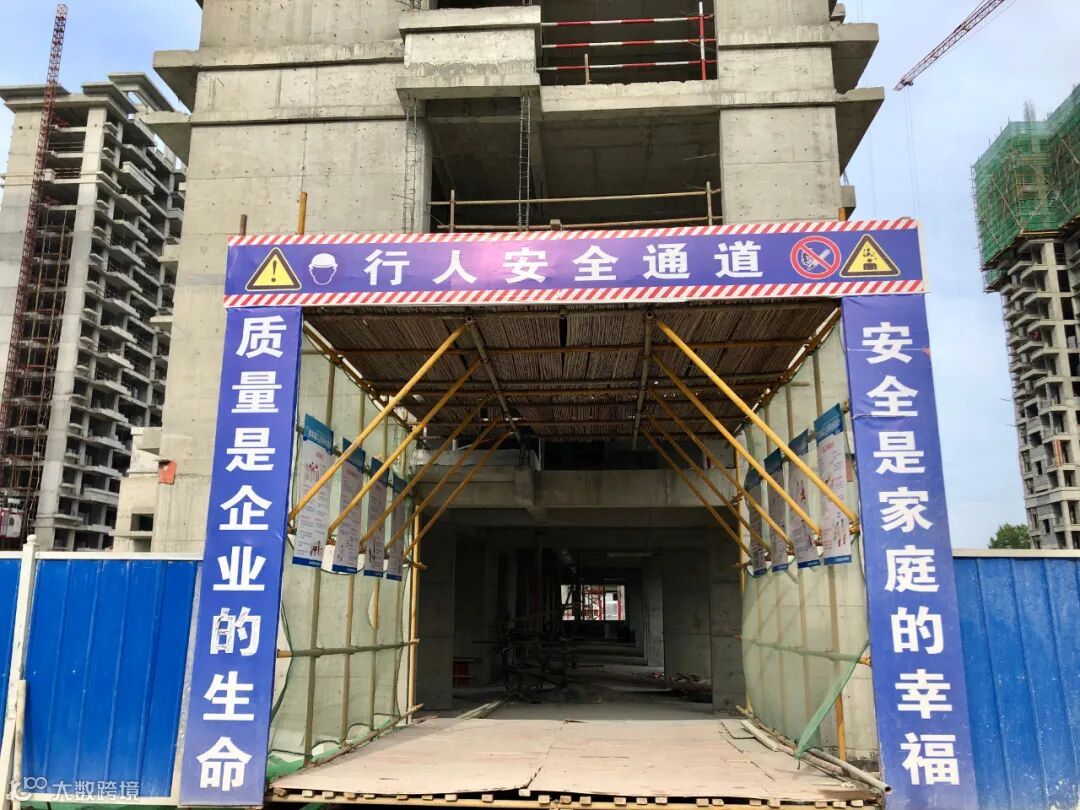

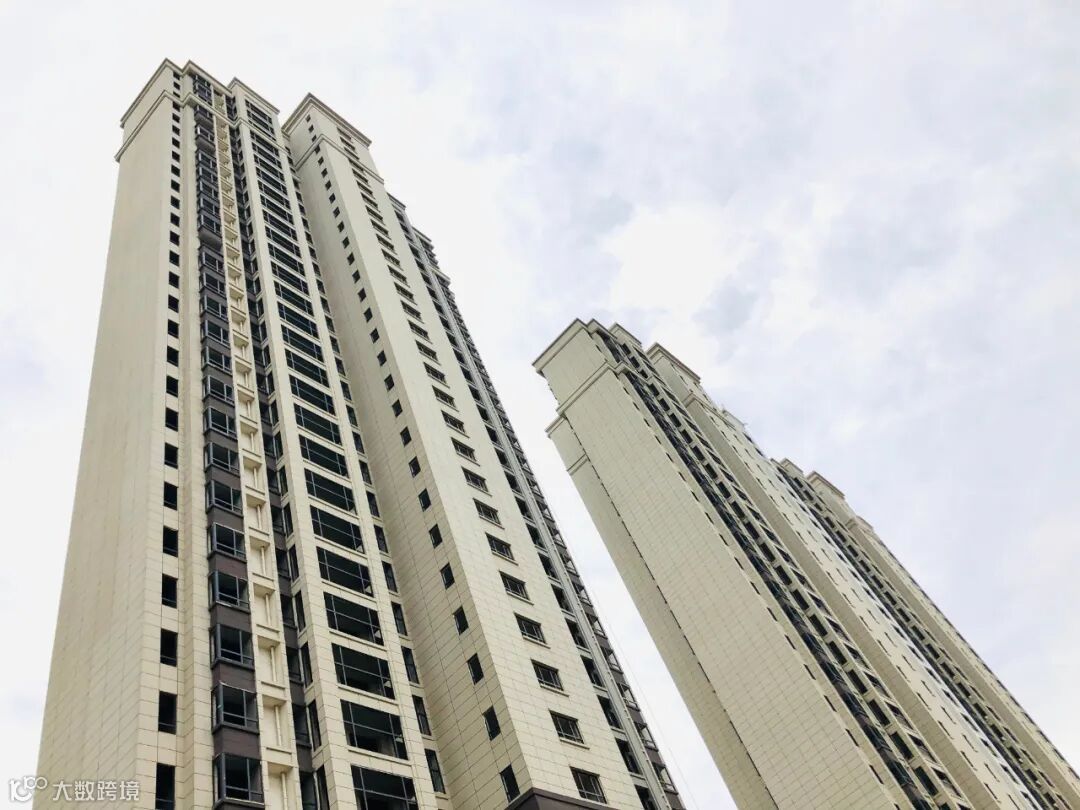

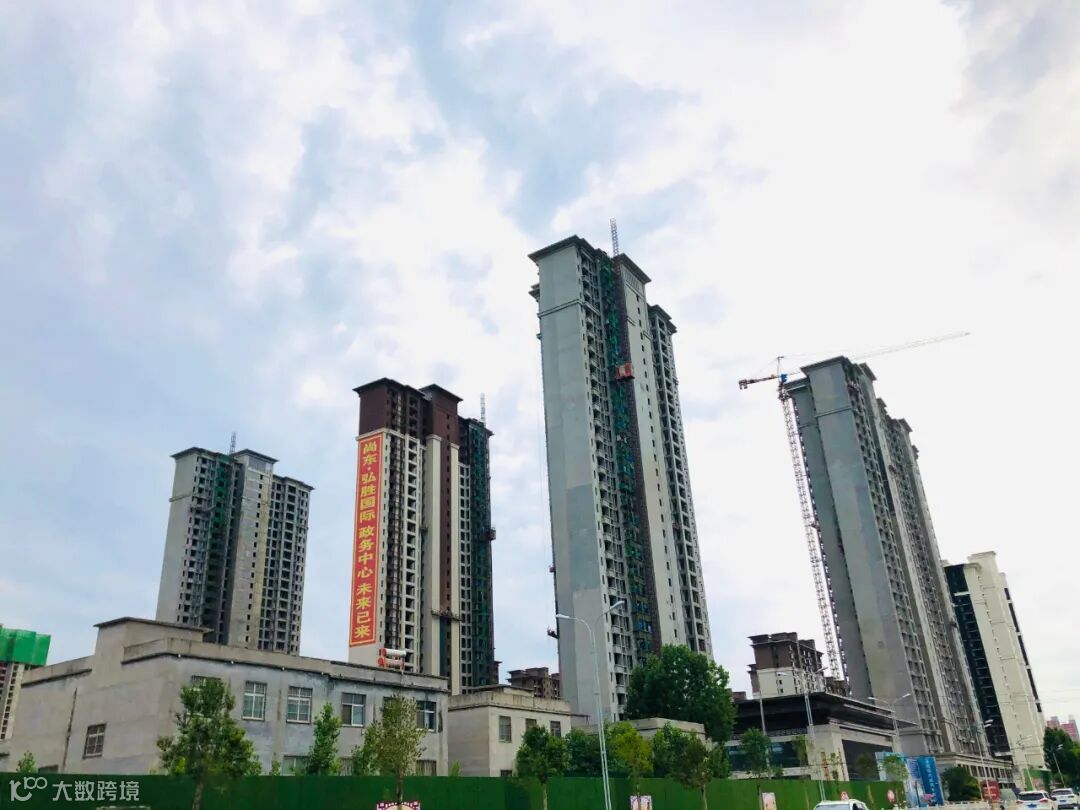

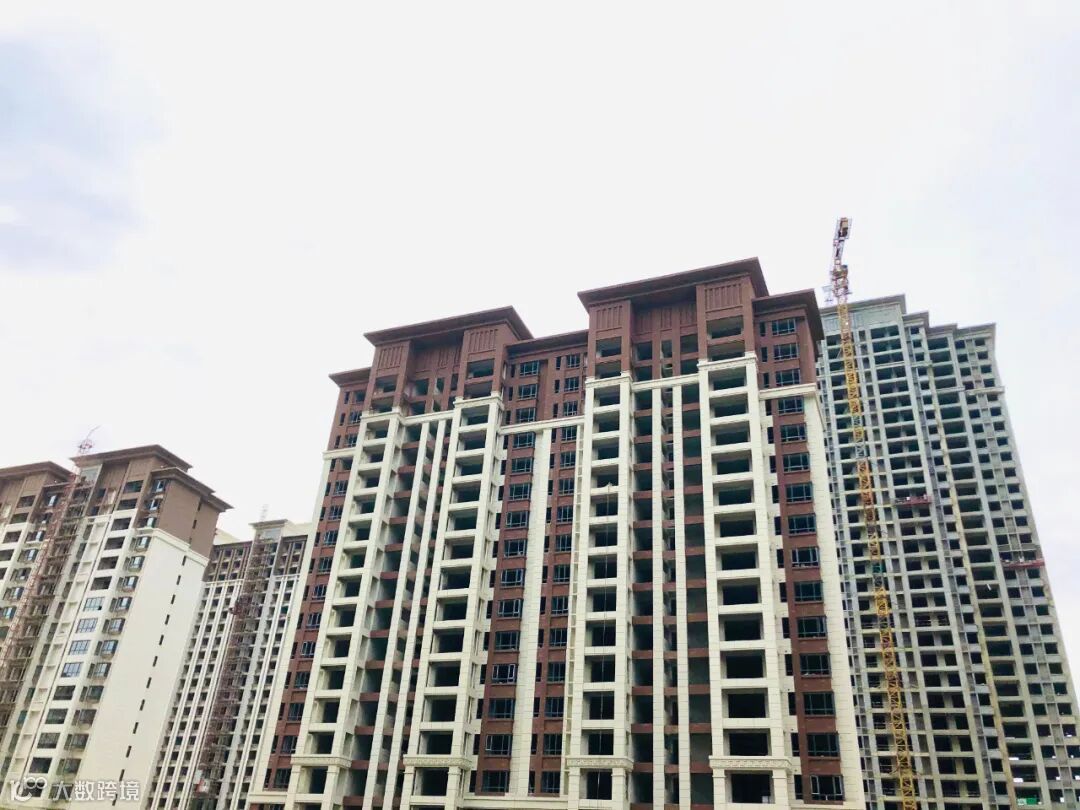

高层15号楼:主体28层已完成,内墙粉刷及外墙真石漆已完成,入户门及窗框、玻璃、栏杆已完成,瓷砖、批顶、刮白、配电箱、开关、灯具、电梯基本安装完成;

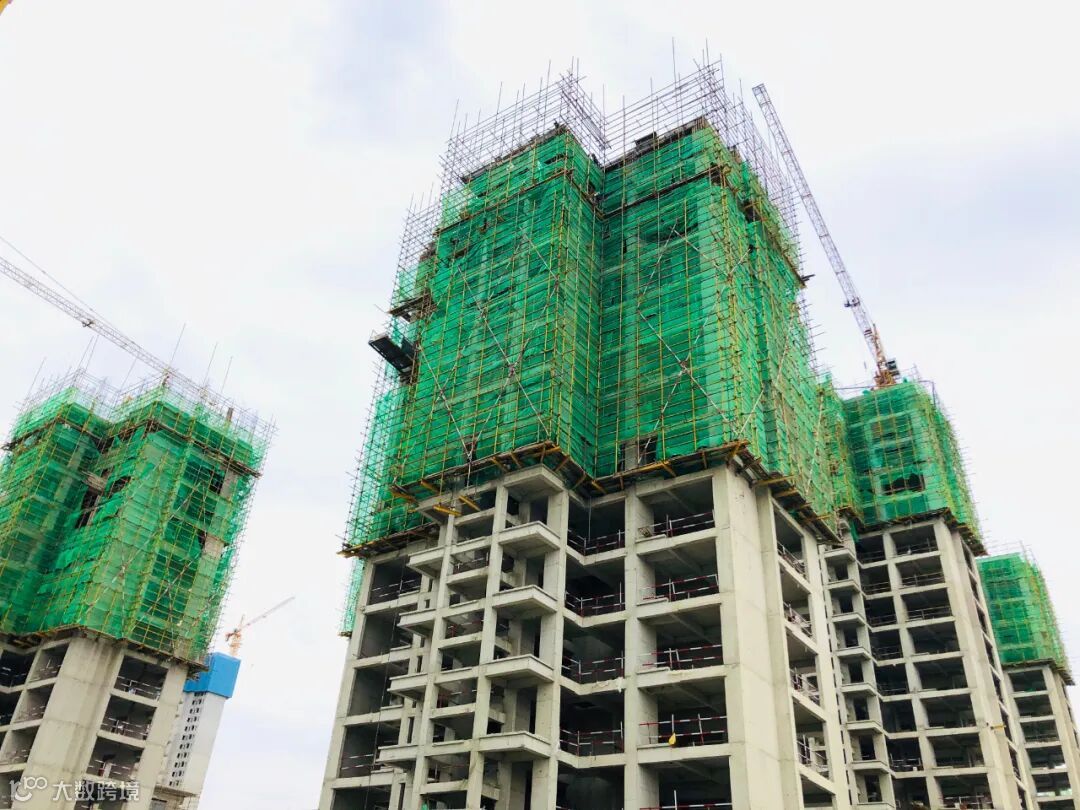

高层16号楼:主体32层已完成,内墙粉刷及外墙真石漆已完成,瓷砖、入户门及窗框栏杆已完成,批顶、刮白、穿线已完成,目前开关、灯具、配电箱、防火门及电梯基本安装完成,玻璃、百叶窗正在安装;

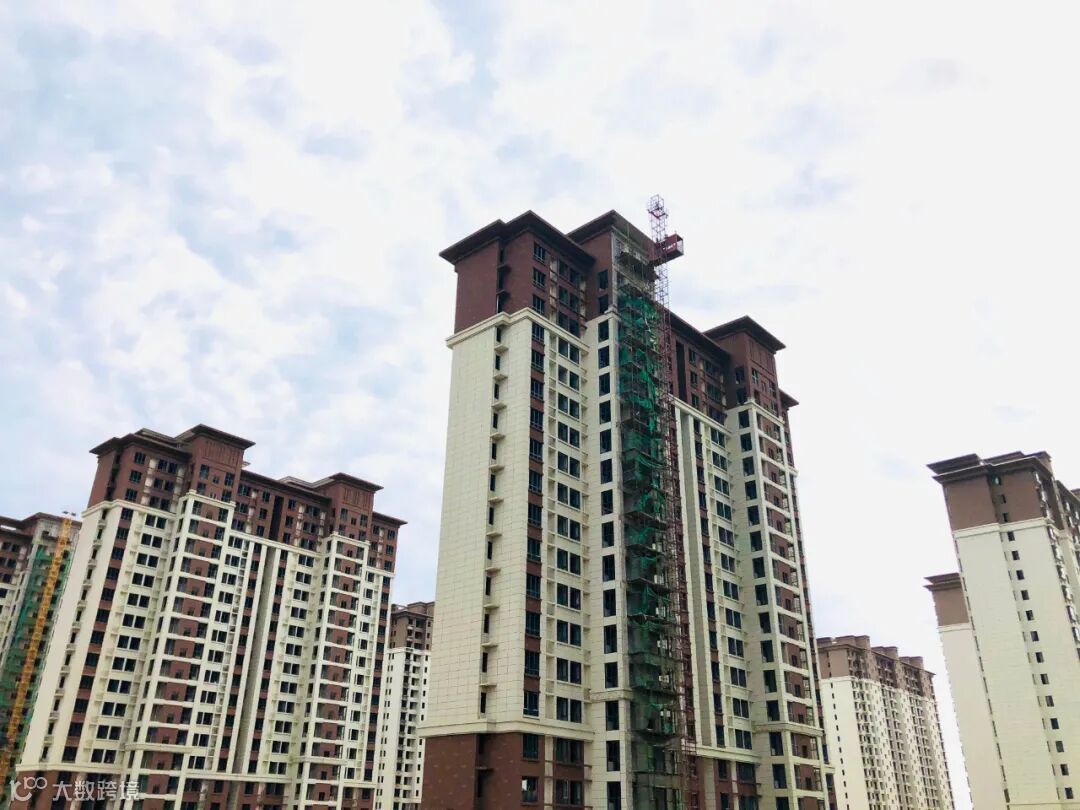

高层17号楼:主体28层已完成,内墙粉刷及外墙真石漆已完成,瓷砖、窗框、栏杆已完成,批顶、刮白、穿线已完成,目前开关、灯具、配电箱、防火门及电梯已基本安装完成,玻璃、百叶窗正在安装;

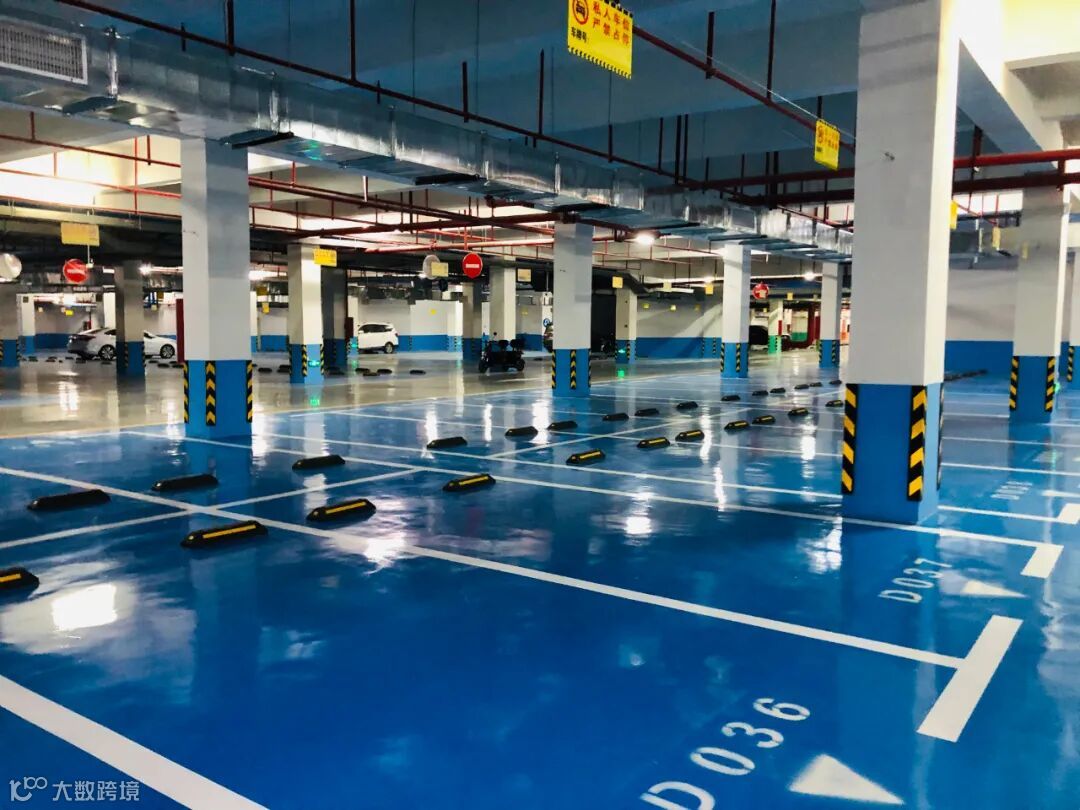

地下室:地坪已施工完成,刮白正在进行,通风管道安装完成,排水管道安装基本完成,地下室照明已完成,目前管道正在调直、清理、刷漆。高低压房设备、生活水泵房设备及消防泵房设备等正在有序安装中;

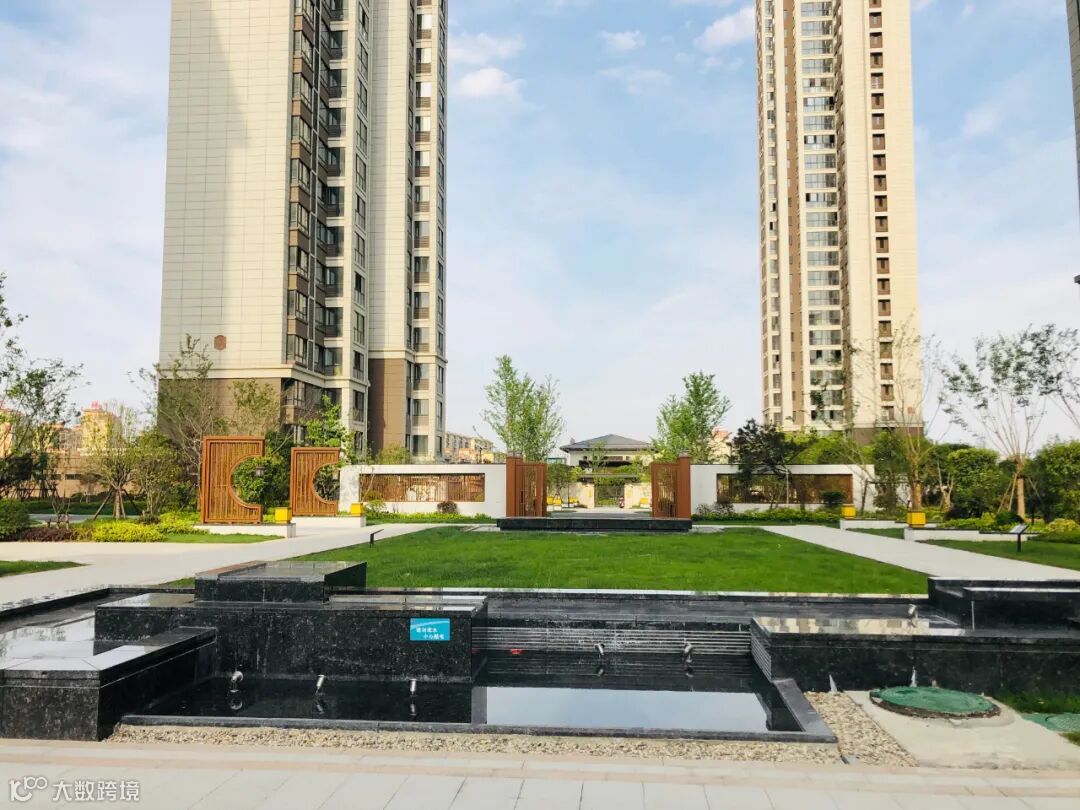

景观园林:车库顶板回填土已完成,管网开挖、安装、回埋已完成80%,目前景观及园林路正在修建中,园林景观及绿化稳步推进中;

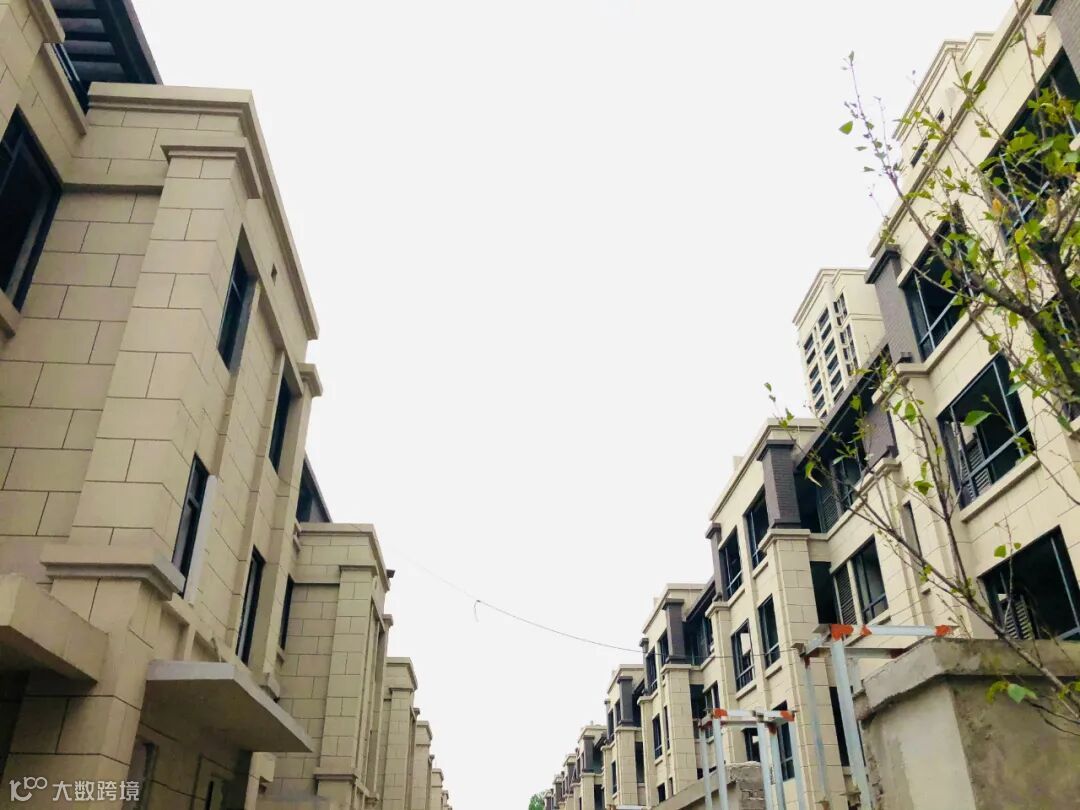

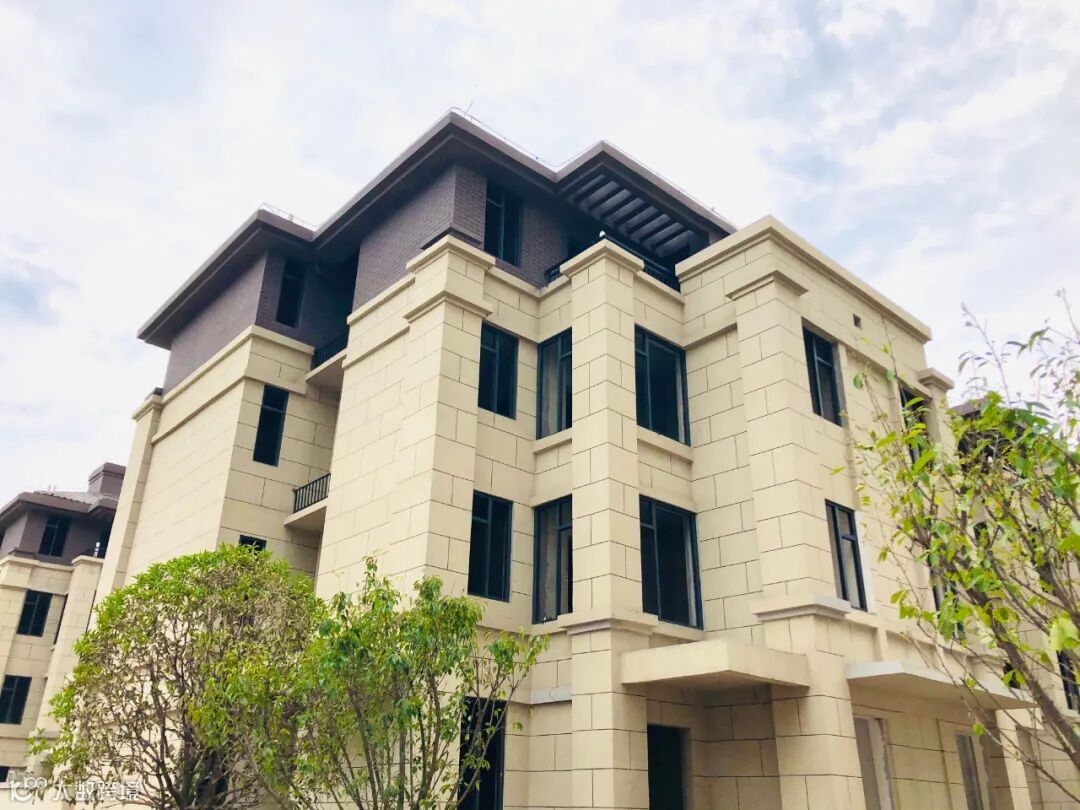

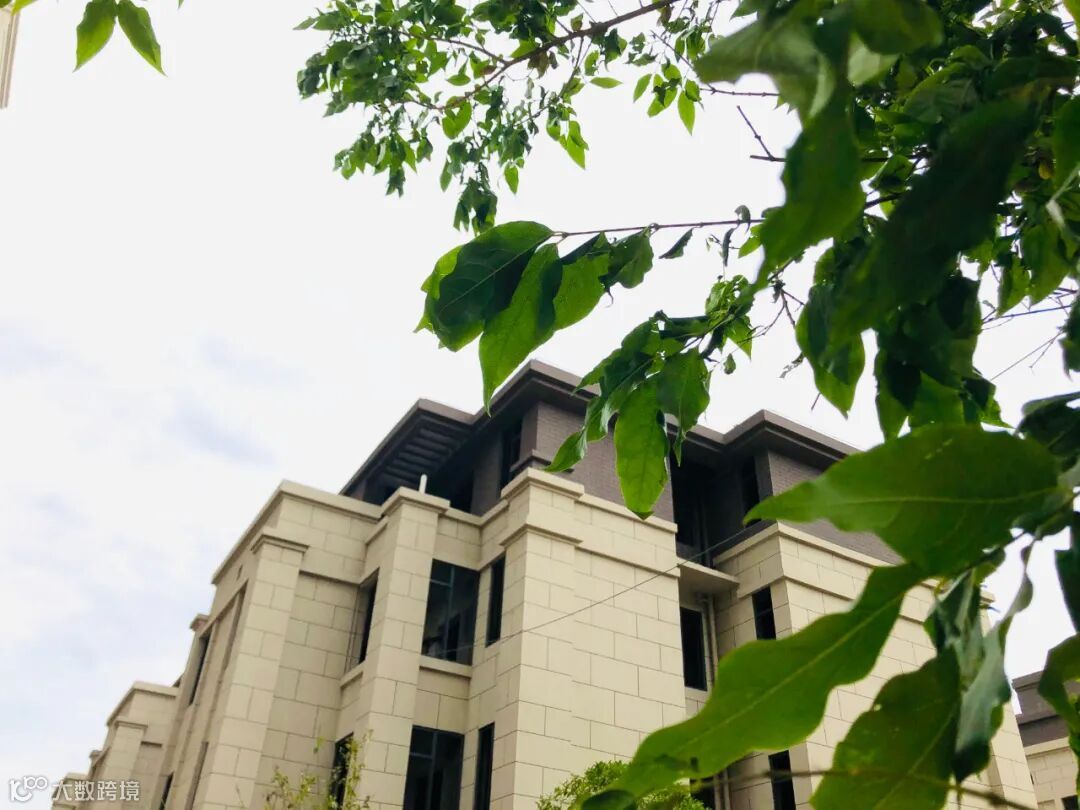

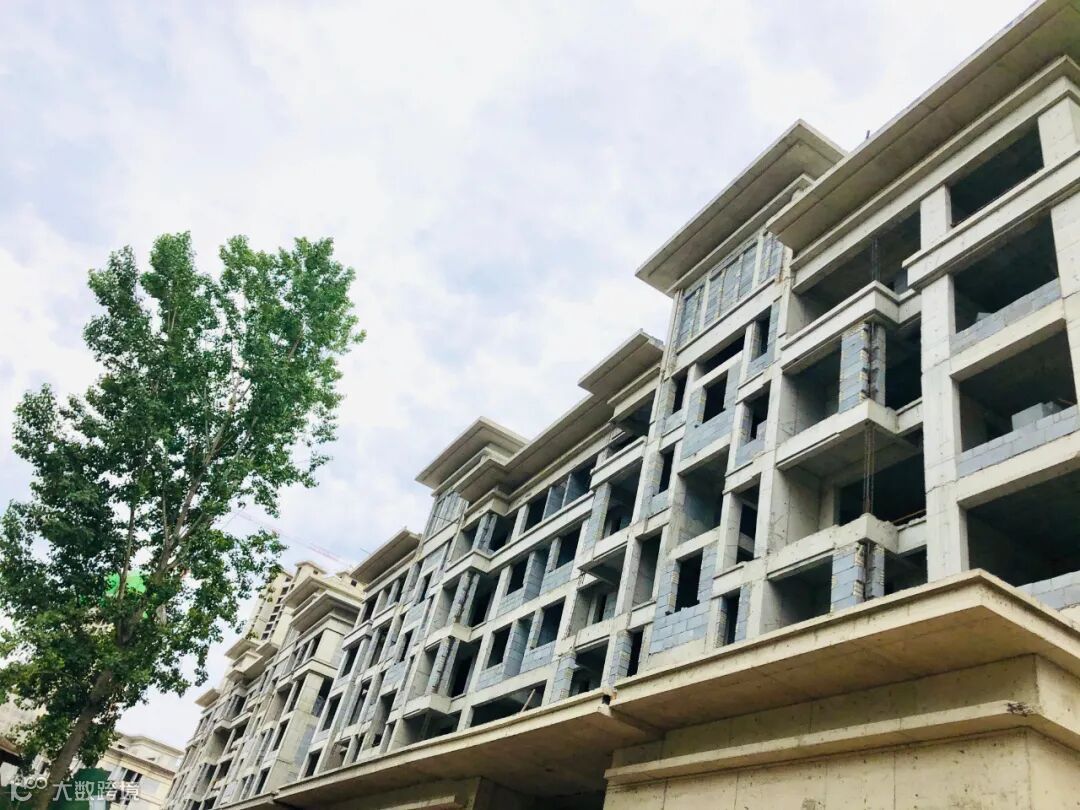

叠拼:1号楼到13号楼,主体4层已完成,内墙粉刷完成,外墙真石漆完成,窗框、栏杆、百叶窗已安装完成,水电设施正在配套安装中。

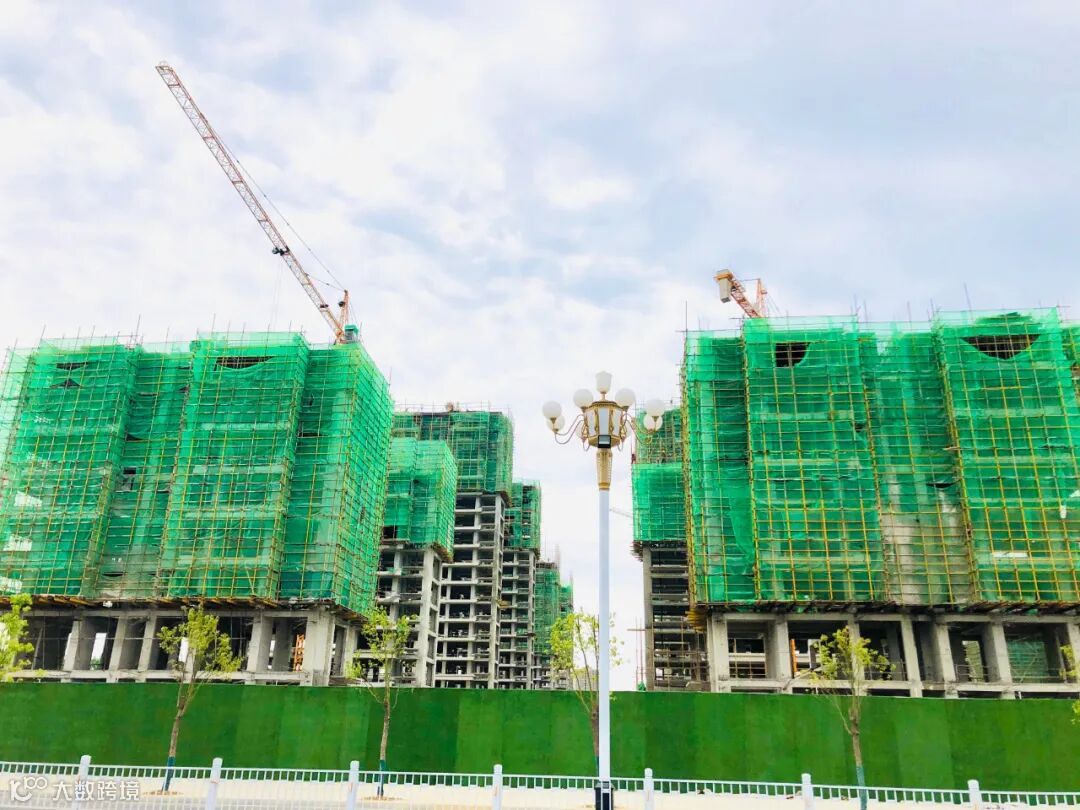

尚东·金御府施工进度

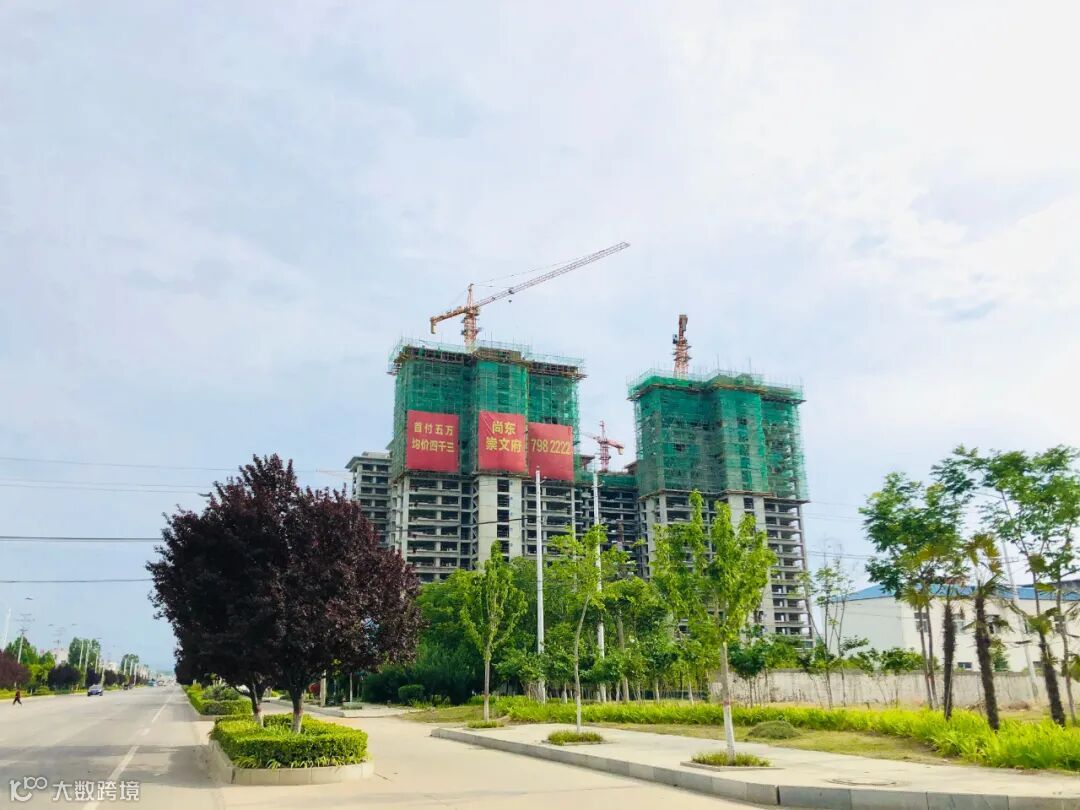

2号楼:内外粉刷已完成50%
3号楼:内外粉刷已完成90%
5号楼:真石漆已完成,门窗施工50%,公共区域贴砖90%

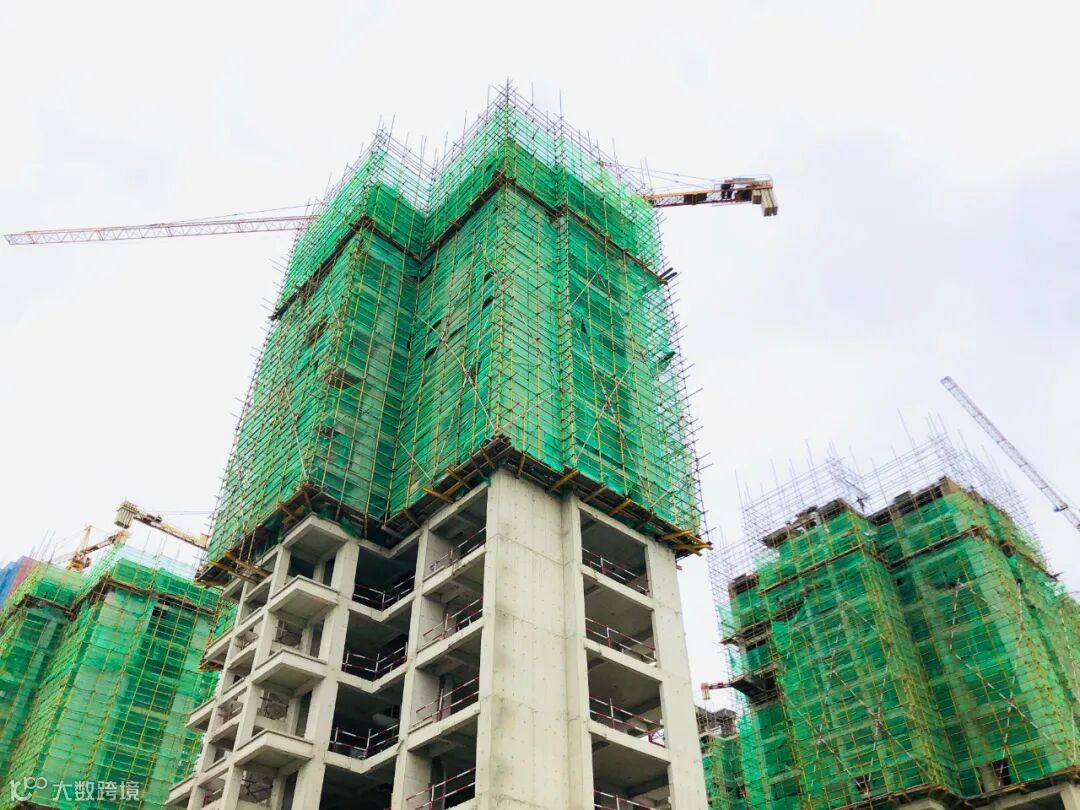

6号楼:二次结构砌筑完成90%,内外粉刷开始
7号楼:真石漆完成,门窗安装完成90%,公共区域贴砖完成,楼顶贴砖完成60%
8号楼:真石漆完成,门窗护栏完成90%,批顶完成80%
9号楼:真石漆完成,门窗护栏完成60%,公共区域贴砖完成,楼顶贴砖开始,批顶完成70%
10号楼:内外粉刷已完成,真石漆完成30%,批顶完成80%,公共区域贴砖开始

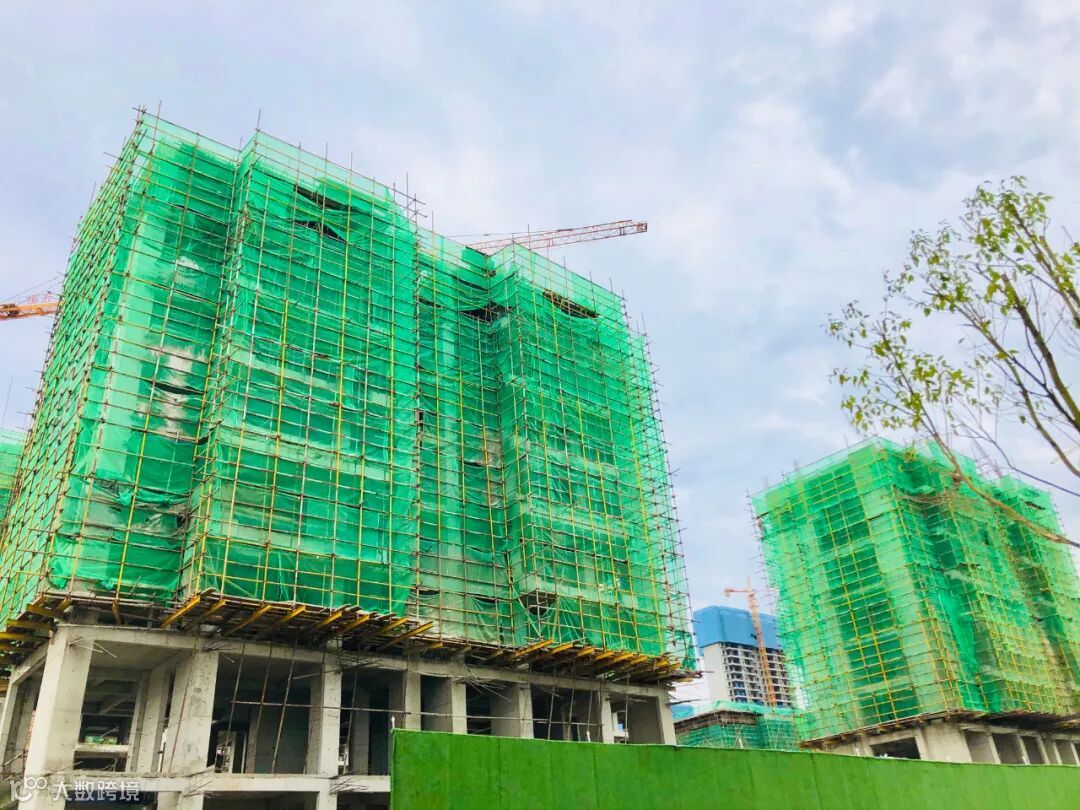

11-16号楼:电梯洋房二次结构砌筑完成90%,楼顶防水开始,内外粉开始

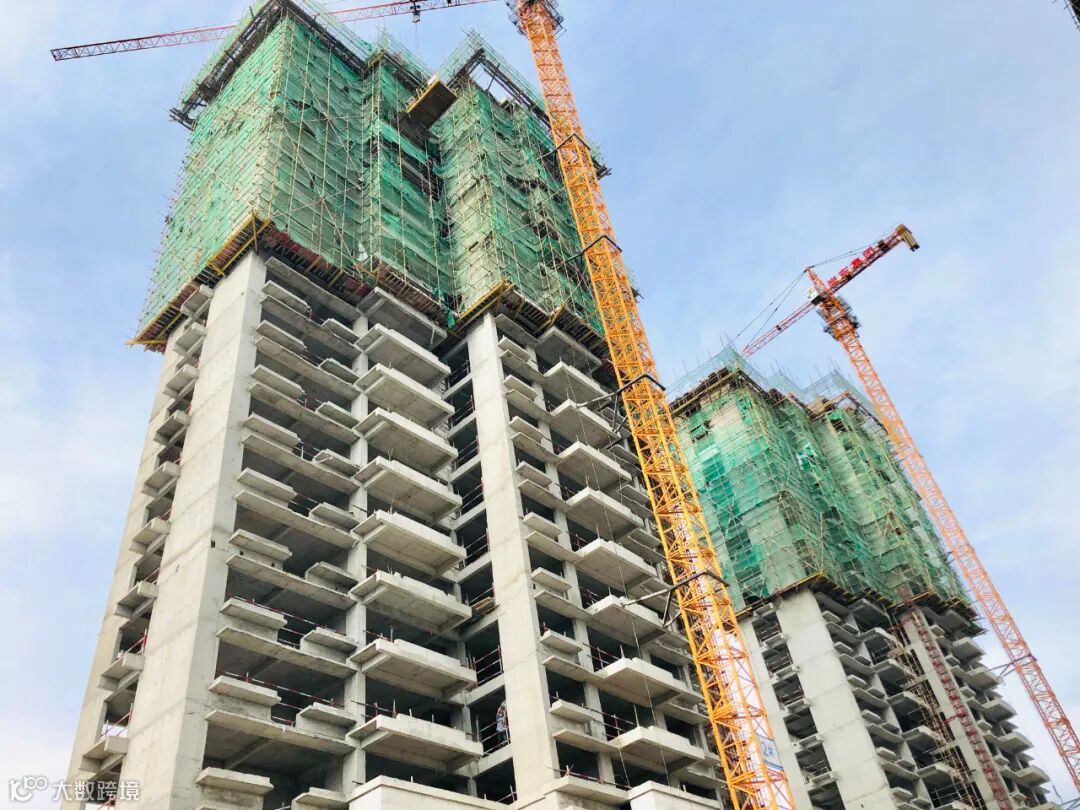

尚东·崇文府施工进度

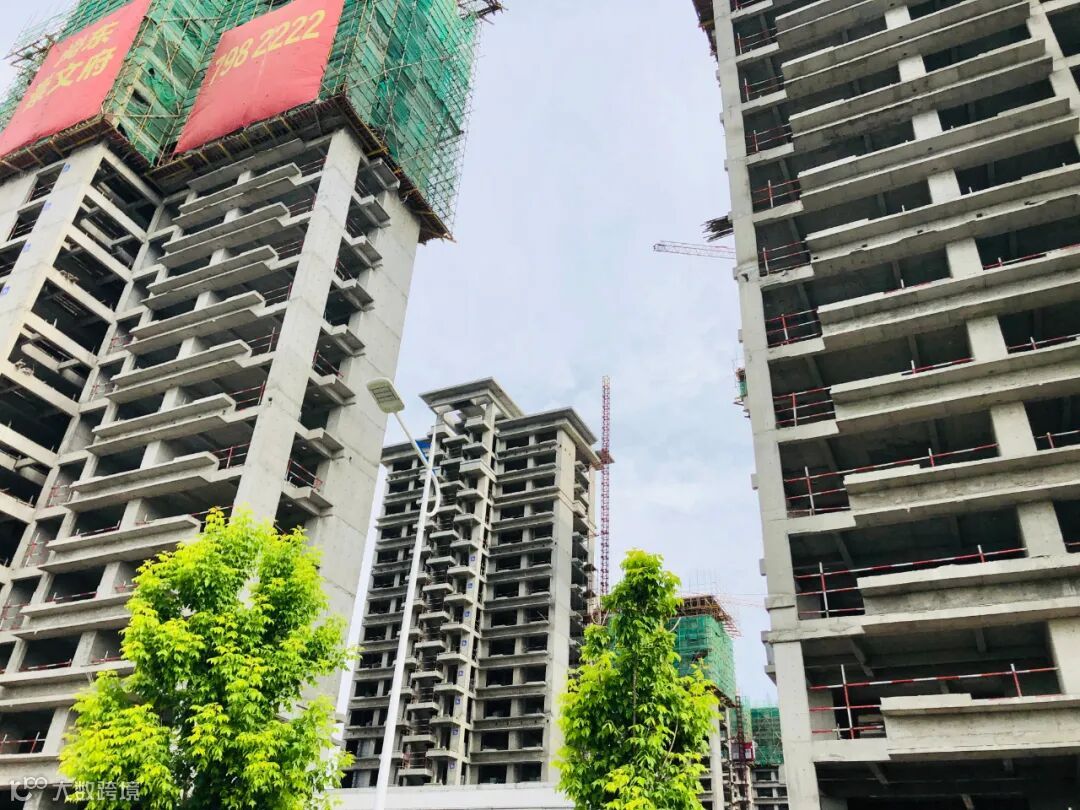

1号楼:二十二层主体正在施工
2号楼:主体封顶
3号楼:主体封顶
5号楼:主体封顶
6号楼:十八层正在施工
7号楼:十八层正在施工
8号楼:十八层正在施工
9号楼:十八层正在施工

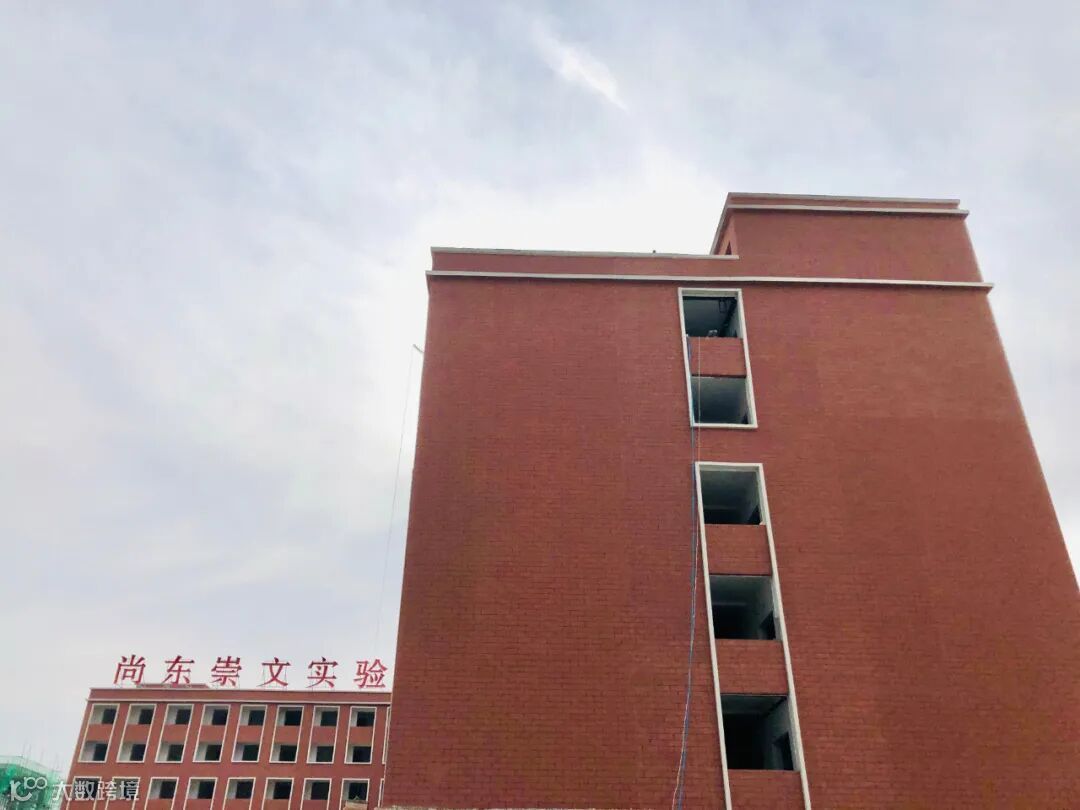

尚东崇文实验小学施工进度

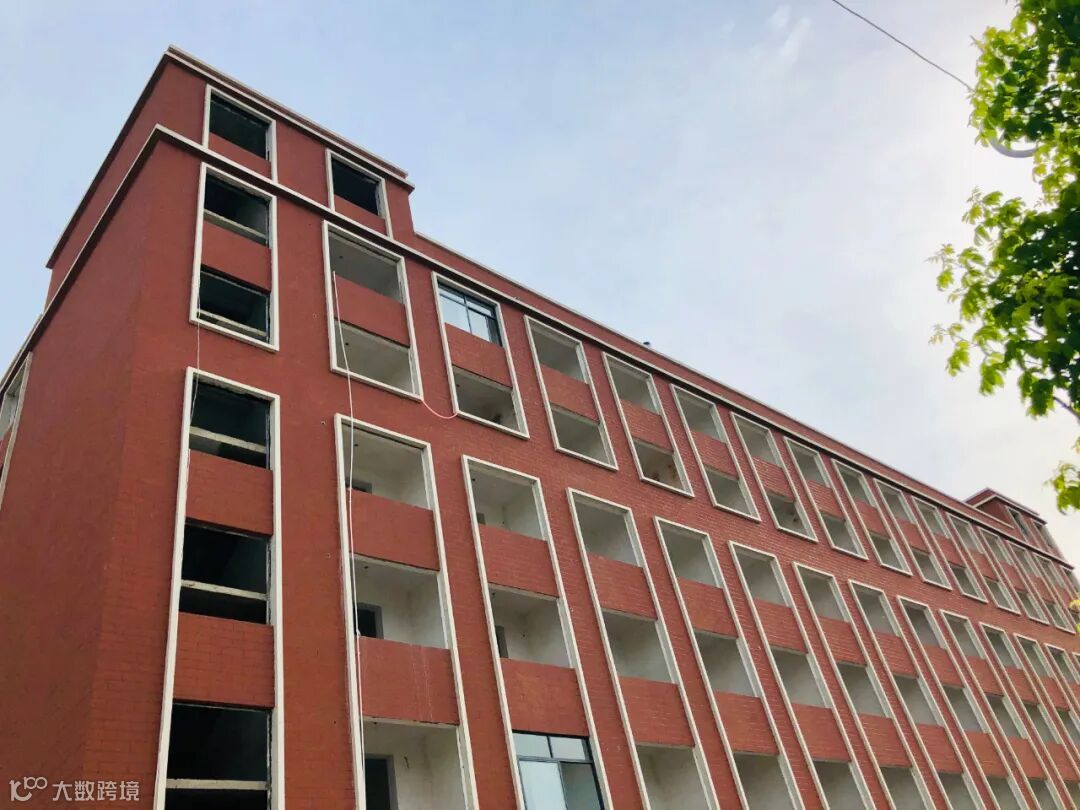

1号楼:外粉完成80%
2号楼:二次结构完成80%
3号楼:二次结构完成60%
4号楼:封顶层正在施工

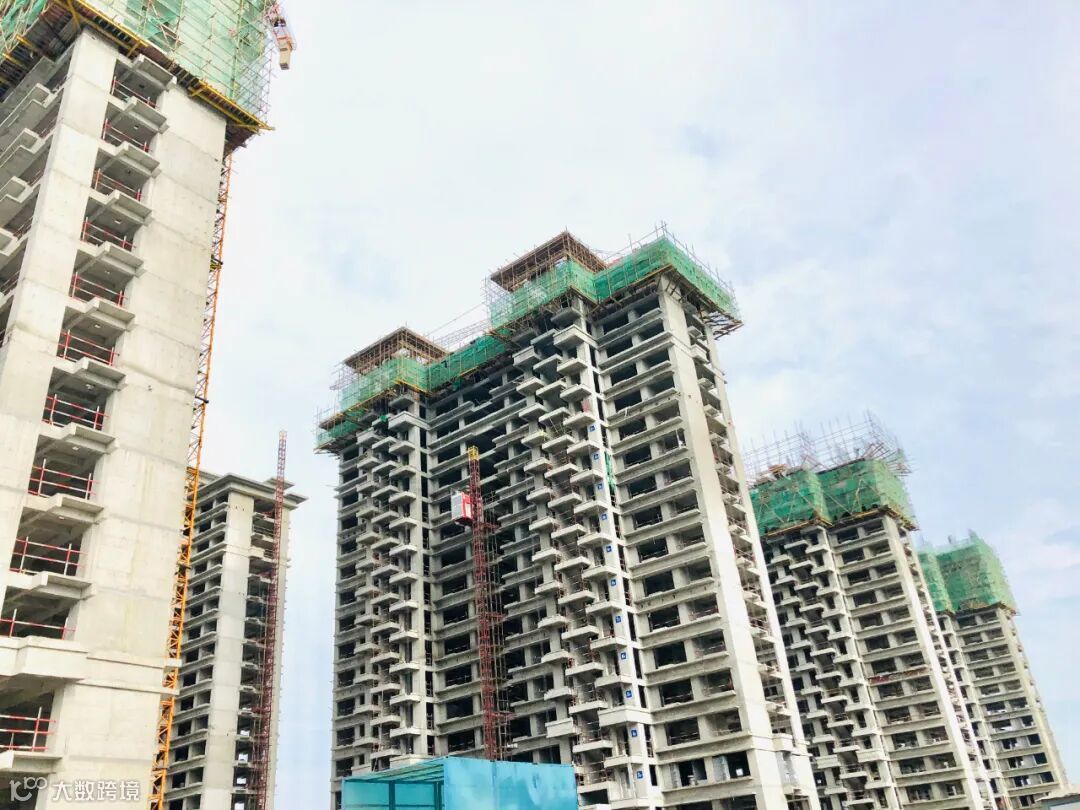

尚东·如意府施工进度

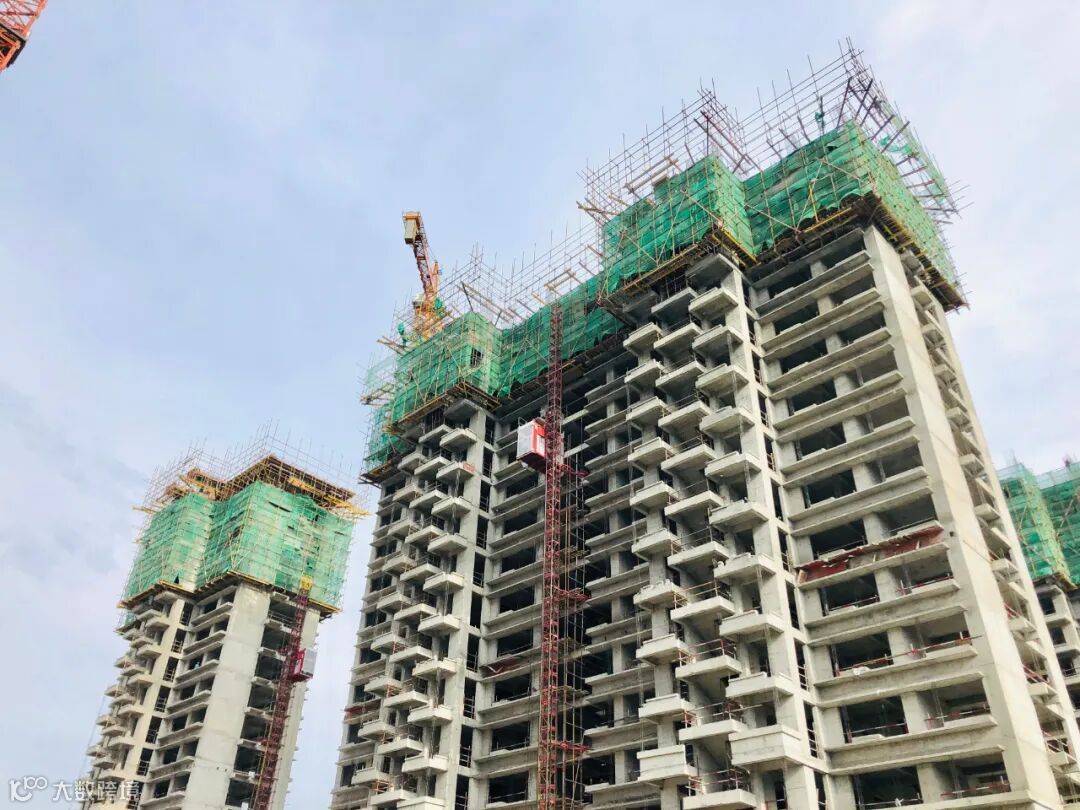

1号楼:七层顶板浇筑完成
2号楼:七层顶板浇筑完成
3号楼:八层梁板浇筑完成
5号楼:九层顶板浇筑完成
6号楼:十八层顶板浇筑完成
7号楼:十七层顶板浇筑完成
8号楼:十八层顶板浇筑完成
9号楼:十七层顶板浇筑完成
10号楼:十四层顶板浇筑完成
11号楼:十四层顶板浇筑完成
12号楼:十三层顶板浇筑完成
13号楼:十四层顶板浇筑完成

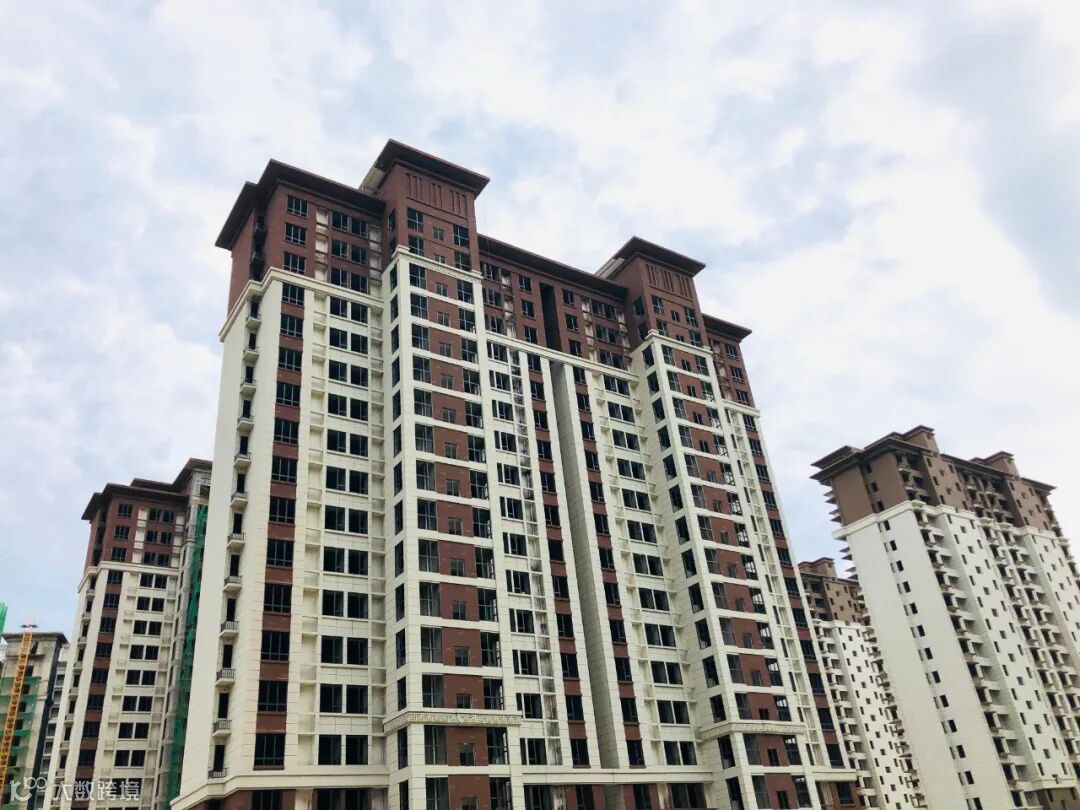

尚东·壹号院实景拍摄
时序常易,时光日新
时间总于指缝中不经意溜走
不变的是尚东集团的匠心坚守
一封家书,记录着砖石的雕琢
一份贴心,传达着生活的期许
纸短情长,道不尽心中万语千言
尚东集团希望一切如您所愿
不负所期






尚东集团邀您关注
