导读:7月20日凌晨,古雷热电公司#1机电子间内灯火通明、人声鼎沸。设备部热控专业DCS改造小队全员集结,一场与时间赛跑的攻坚战正式拉开序幕。


7月20日凌晨,古雷热电公司#1机电子间内灯火通明、人声鼎沸。设备部热控专业DCS改造小队全员集结,一场与时间赛跑的攻坚战正式拉开序幕。此次攻坚任务是对#1机DCS电源供电柜、10kV开关柜等4个DCS机柜的系统改造。其核心难点在于:需在18小时极短时间内完成高精度拆装调试,同时应对高温高湿环境,必须保障质量与安全。这不仅是技术考验,更是对团队协作攻坚能力的全面挑战,最终目标是在完成DCS改造的同时,最大限度缩短#1机10kV开关柜断电时长,为二期施工与一期检修及时恢复电源供应抢出时间。


凌晨开工,在分秒中追赶


此次改造的核心挑战是必须在#1机10kV母线开关柜断电的窗口期,同步完成#2施工变上电工作,为二期工程施工提供稳定电力保障。为啃下这块“硬骨头”,团队果断选择凌晨错峰开工,创新性采用“拆旧+装新+调试”三班倒流水作业模式,人休工不停。

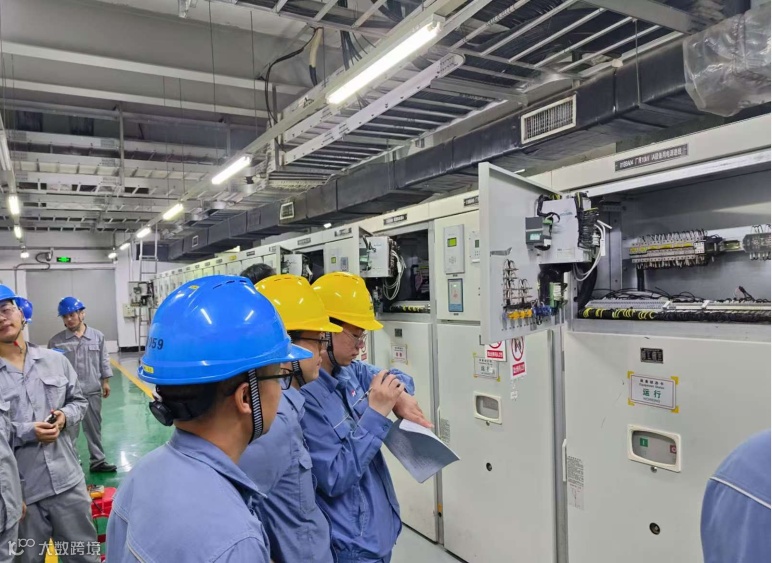

从旧柜拆除到新柜安装,再到接线调试,每个环节都精确到分钟级管控。最终,旧柜拆除压缩至7小时,新柜安装接线控制在9小时,校线调试仅用2小时完成,效率提升150%,跑出了电力改造“加速度”。




闷热“蒸笼”,高温湿度挑战

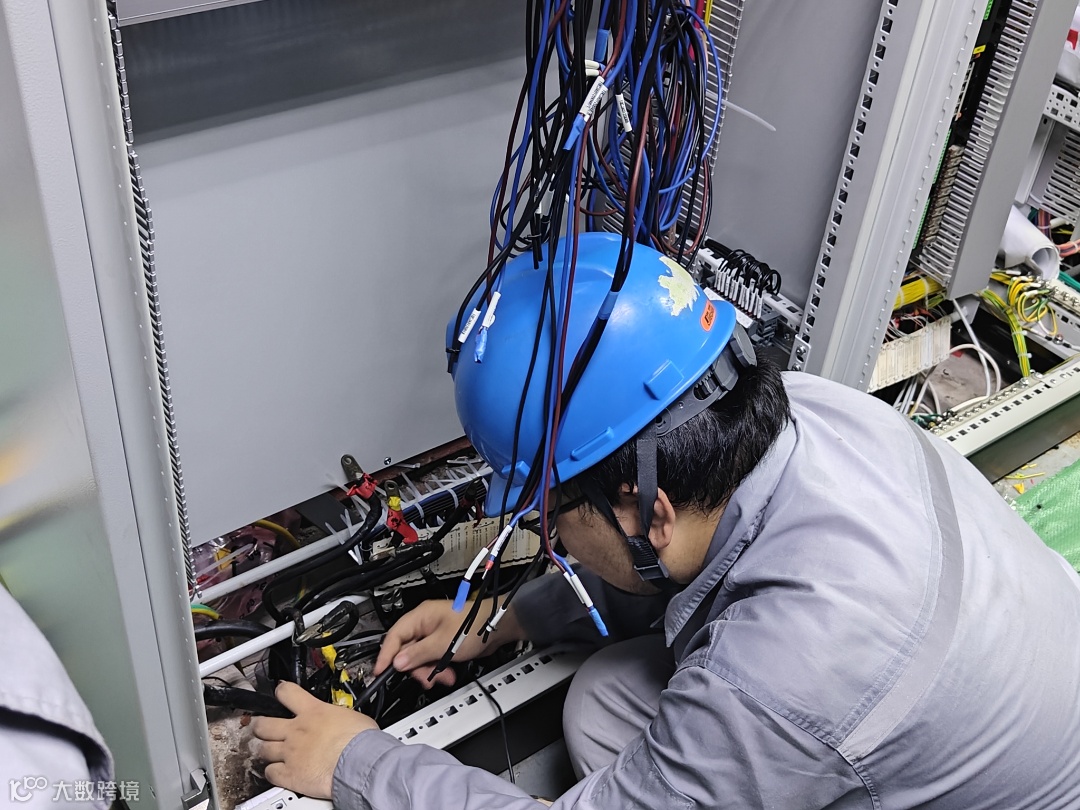

除此之外,还有更严峻的考验等待着所有人。恰逢全厂冷冻水系统检修,电子间空调彻底“罢工”,32℃的高温叠加85%的湿度,让密闭的空间成了密不透风的“蒸笼”。工作服从开工到收工始终被汗水浸透,紧紧贴在背上,即便如此,现场没有一人叫苦退缩。调试组全程驻场待命,运行、热控、电气各专业人员默契配合、协同作业,接线端子寻点、试验短接线、绝缘检测等关键步骤稳步推进,闷热环境里的每一秒都被掰成两半用,在热浪中筑起了一道坚不可摧的攻坚防线。




三重保障,守护质量安全

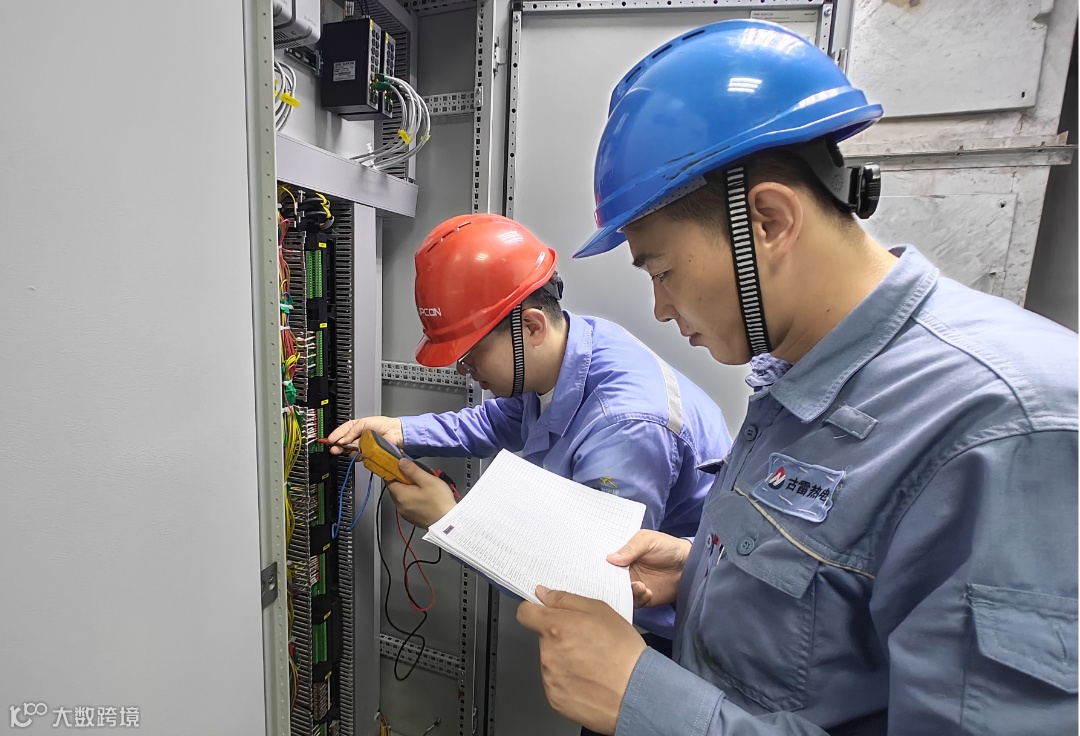

“抢工期绝不能丢质量”,这是开工前团队立下的铁规。施工前,技术交底、安全交底、方案交底的“三重交底”全面覆盖,为每个环节划定明确标准与底线。施工中,“节点即调试”成为雷打不动的准则。旧柜一拆完立即检查线路完整性,新柜刚就位便同步开展接线校验,每完成一道工序立即启动测试,绝不让任何隐患留到下一环。各专业的协同作战更成了效率提升的“密码”——电气专注测绝缘、热控精准校线路、运行严密盯参数,各专业协同作业不仅没打乱节奏,反而形成了“1+1+1>3”的合力,让调试时间较常规流程缩短近一半,在提速的同时牢牢守住了质量关。


7月20日23时28分,随着#2施工变一次送电成功的指令发出,现场爆发出热烈的掌声。这场持续18小时的攻坚战,最终以胜利宣告落幕。汗水浸透的工装、磨破边角的手套、凌晨集结的坚毅身影,见证了古雷热电人“目标坚定、团结协作、创新创造、勇于拼搏、超越往昔”的企业精神。他们用坚守与智慧,在高温与时间的双重考验下,写下了属于电力人的“速度与激情”,更用实际行动诠释了“肯吃苦、有韧性、善团结、能攻坚”的企业作风。



来源丨古雷热电

文丨韩永岳 刘   保

图丨韩永岳

编辑丨陈   蕊

校对丨乐   苑 陈仁居

审核丨龚志丹 谢贤伟





栏目推荐






左右滑动查看更多



扫描上方二维码关注我们




【声明】内容源于网络
0
0
福建能源石化
福建省能源石化集团官方公众号,中国500强企业,致力于成为可持续发展的世界一流能源化工企业
内容 1772
粉丝 0
福建能源石化 福建省能源石化集团官方公众号,中国500强企业,致力于成为可持续发展的世界一流能源化工企业
总阅读1.9k
粉丝0
内容1.8k
