大数跨境

为“福清速度”再添动力 ----福建院福清融侨光电园220千伏变电站总承包建设纪实

为“福清速度”再添动力 ----福建院福清融侨光电园220千伏变电站总承包建设纪实 中国电建福建院
2016-09-23
2
导读:经过8个月的努力,福建院不负众望,总承包建设的福清融侨光电园区二期项目220千伏输变电工程进度走在了该园区所

经过8个月的努力,福建院不负众望,总承包建设的福清融侨光电园区二期项目220千伏输变电工程进度走在了该园区所有项目的前面。

眼下,变电站工地是一派热火朝天的景象,福建院工程项目部正持续发力,协调施工、调试、监理等参建单位,力争赶在本月底前让工程顺利投运,为福清融侨光电园区建设再创“福清速度”增添新动力。

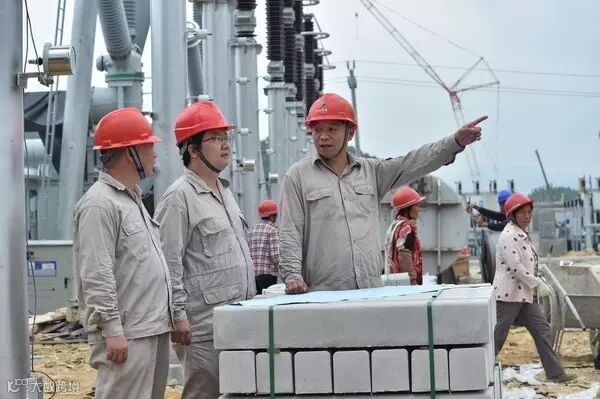

项目部负责人在了解现场施工进展

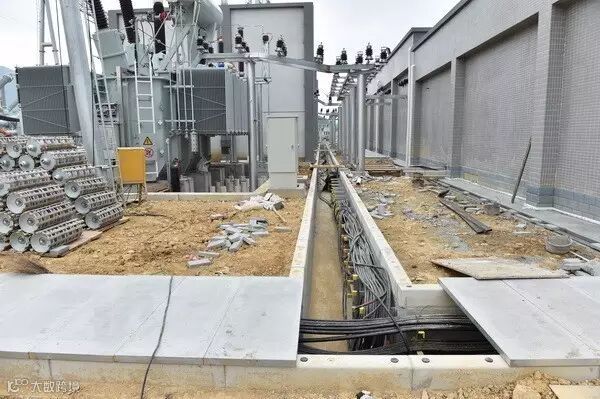

布置完成的电缆沟

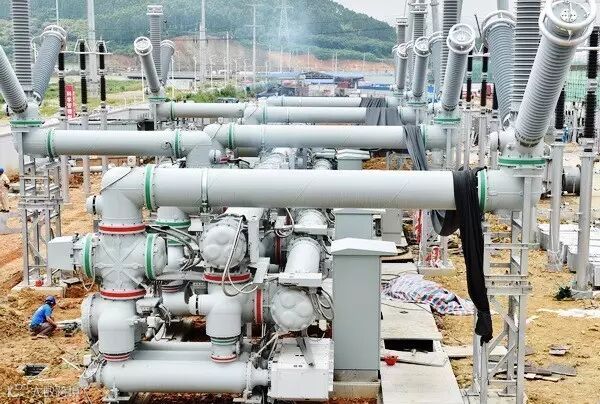

变电站GIS等主要设备均已安装就位

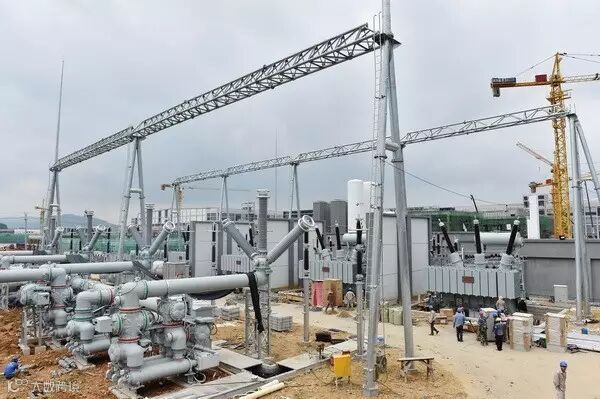

变压器等安装就位

项目部人员查看变压器检测

项目部人员查看变压器检测

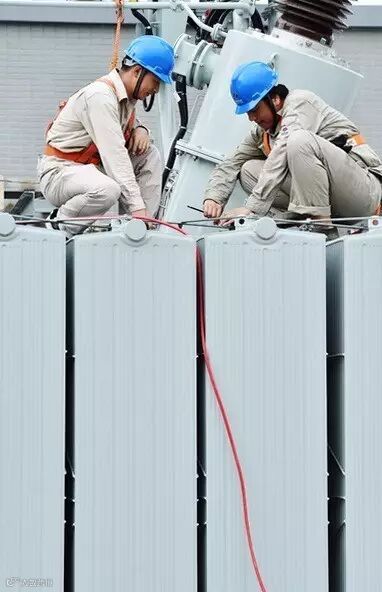

施工人员在测试变压器

施工人员在调试电气柜

施工人员在电缆沟内调整电缆

福清融侨光电园区二期项目220千伏输变电工程得来不易,是通过高端营销+重点策划跟踪获取的,这种模式难以复制,只有成功打造一个有口碑、有品牌的产品,才能陆续打开更广阔的市场空间,获取更广泛的业务。项目部将再接再厉,在确保安全的前提下,破釜沉舟,克服一切困难,咬牙坚持打完最后一场战役。

该项目是中电建今年在闽的重要工程,更是福建院打响福州地区“精工良建”EPC品牌的关键一战,虽然目前项目工期上面临较大的困难,但更能体现福建院敢打硬战、能打硬战的优良作风,福建院作为总包方一定会全力以赴,协同福建电建等施工、监理队伍齐心协力,完成这项艰巨任务。

该项目对福建院也具有十分重大的意义,这是福建院第一个以项目前期总承包成功带动整个工程建设总承包的项目,只有快速优质地完成工程建设,  取信于政府,这一新的营销模式才能真正走向成功”。

到截稿时,变电站GIS和主变基础、两栋建筑物、电缆沟及电缆支架等主体部分全部完成,目前仅剩局部土方回填、道路铺设以及小部分的装修工程等。GIS、主变、20千伏开关柜和无功补偿装置等主要设备全部就位,即将进入全面的设备调试阶段。于此同时,东台侧14基新建塔基和组塔全部完成,目前正全线开展架线工作。东台侧间隔开始进入HGIS等设备安装和调试,争取率先投运。林中侧线路和间隔也在紧张施工中。

信息来源: 福清融侨光电园区输变电工程项目部     院长工作部

【声明】内容源于网络
0
0
中国电建福建院
福建省电力勘测设计院是一家具备电力系统规划设计,各类大中型发电厂及不同电压等级输变电工程勘测设计、工程总承包综合甲级资质的国家大一型科技企业,是大型央企中国电力建设集团全资子公司。
内容 647
粉丝 0
中国电建福建院 福建省电力勘测设计院是一家具备电力系统规划设计,各类大中型发电厂及不同电压等级输变电工程勘测设计、工程总承包综合甲级资质的国家大一型科技企业,是大型央企中国电力建设集团全资子公司。
总阅读197
粉丝0
内容647
