经过连续12小时奋战,2018年12月8号早上6点53分,泉州中化35千伏配电装置楼顺利封顶,为后续工作打赢首战!
此刻,我们怀着激动的心情一同目睹一份合同到一项工程封顶的完美蜕变!

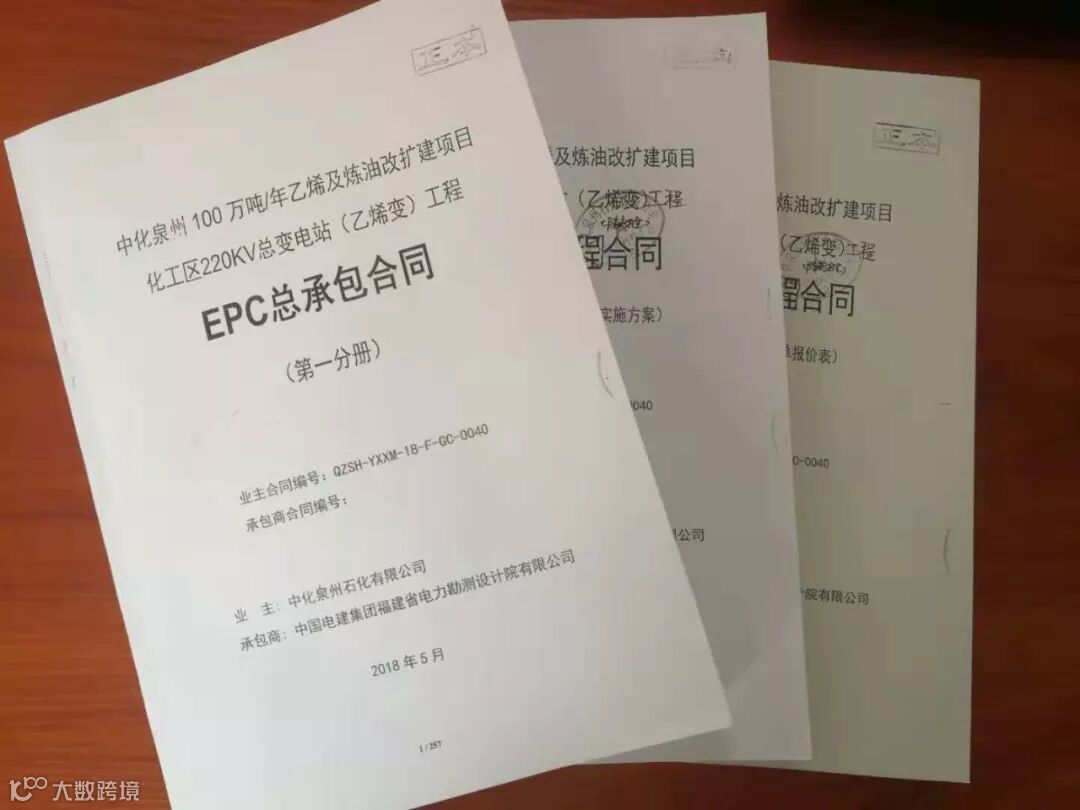

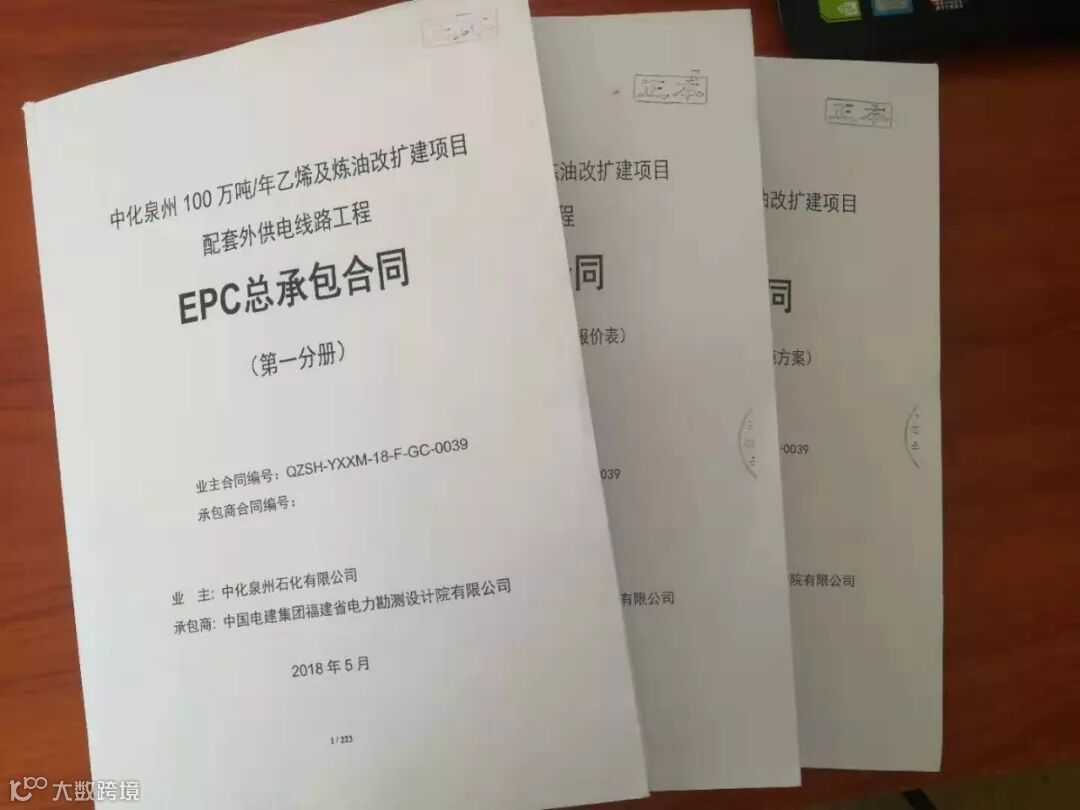

2018年5月31日,与中化泉州石化有限公司顺利签订《中化泉州100万吨/年乙烯及炼油改扩建项目化工区220千伏总变电站(乙烯变)总承包工程EPC总承包合同》及《中化泉州100万吨/年乙烯及炼油改扩建项目配套外供电线路总承包工程EPC总承包合同》,合同额合计约1.7亿。

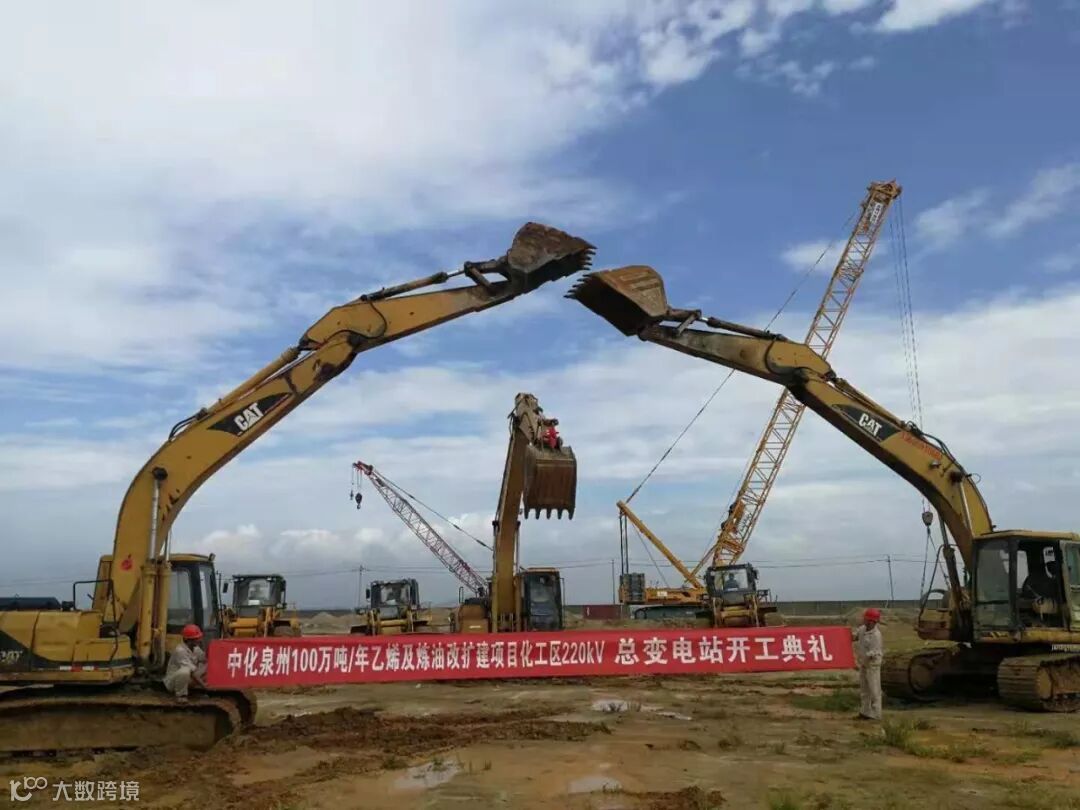

经过紧锣密鼓的筹备,工程于2018年7月17日顺利开工。

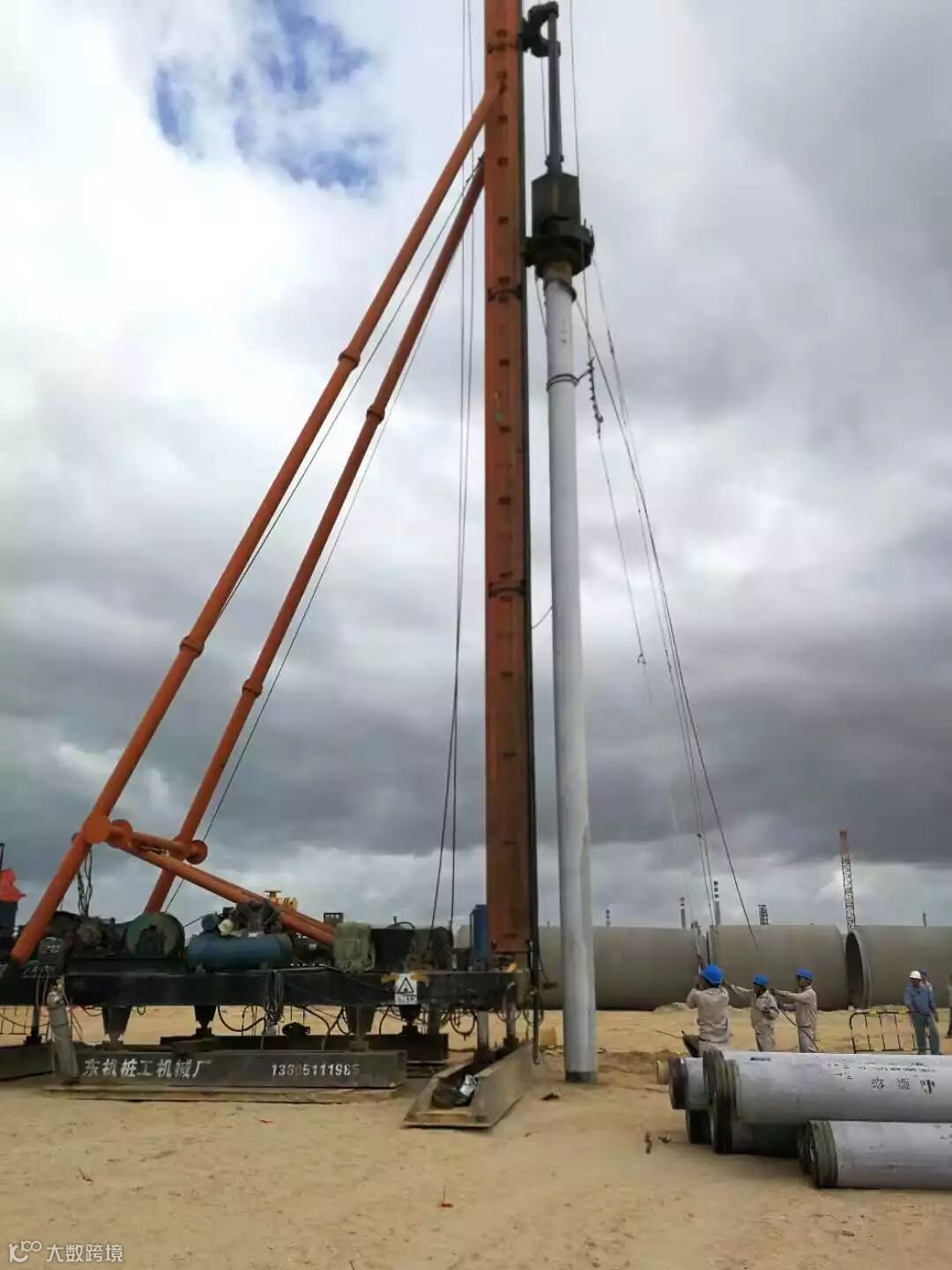

经过22天的日夜奋战,于2018年8月7日完成桩基施工。
桩基施工过程中,按照业主的要求,通过夜间施工的方式将计划45天的桩基施工工期压缩到23天完成,夜间施工方式是整个园区施工方中首家使用,得到业主的充分肯定和表扬。

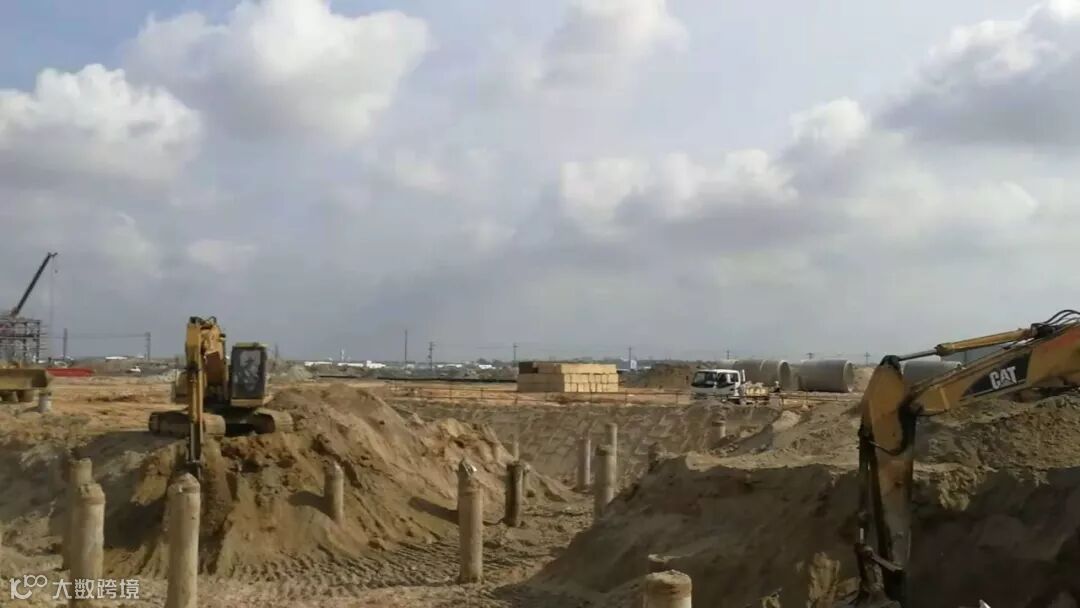

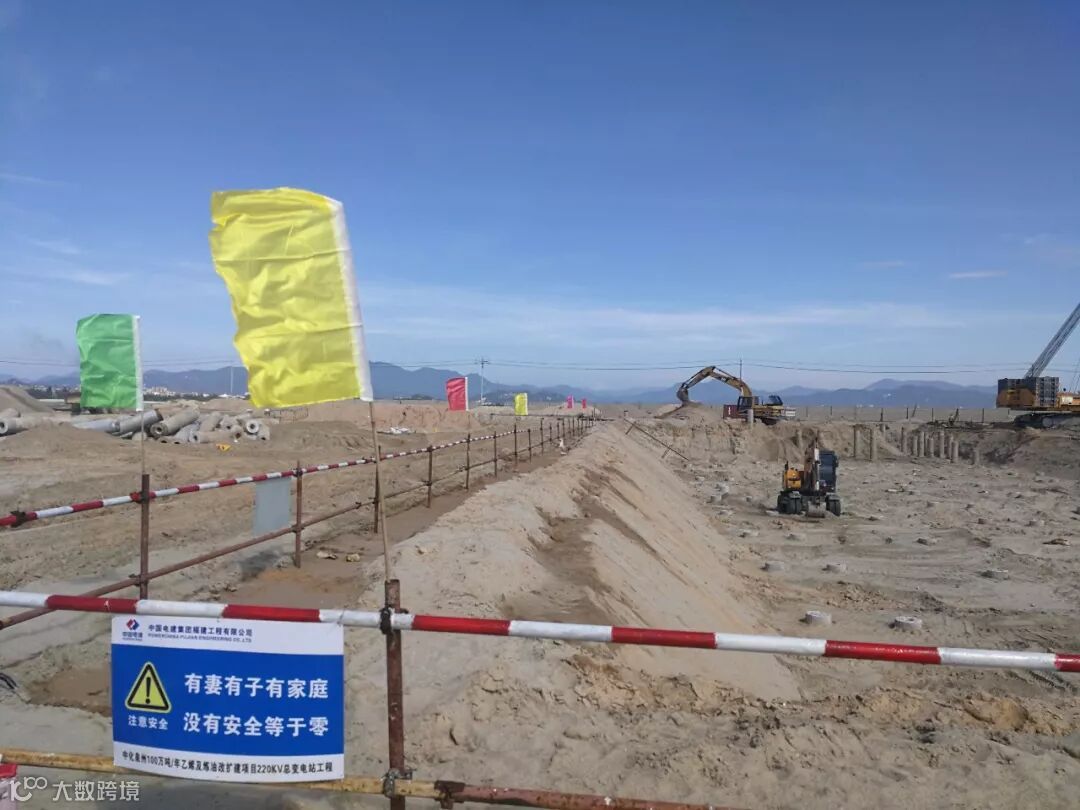

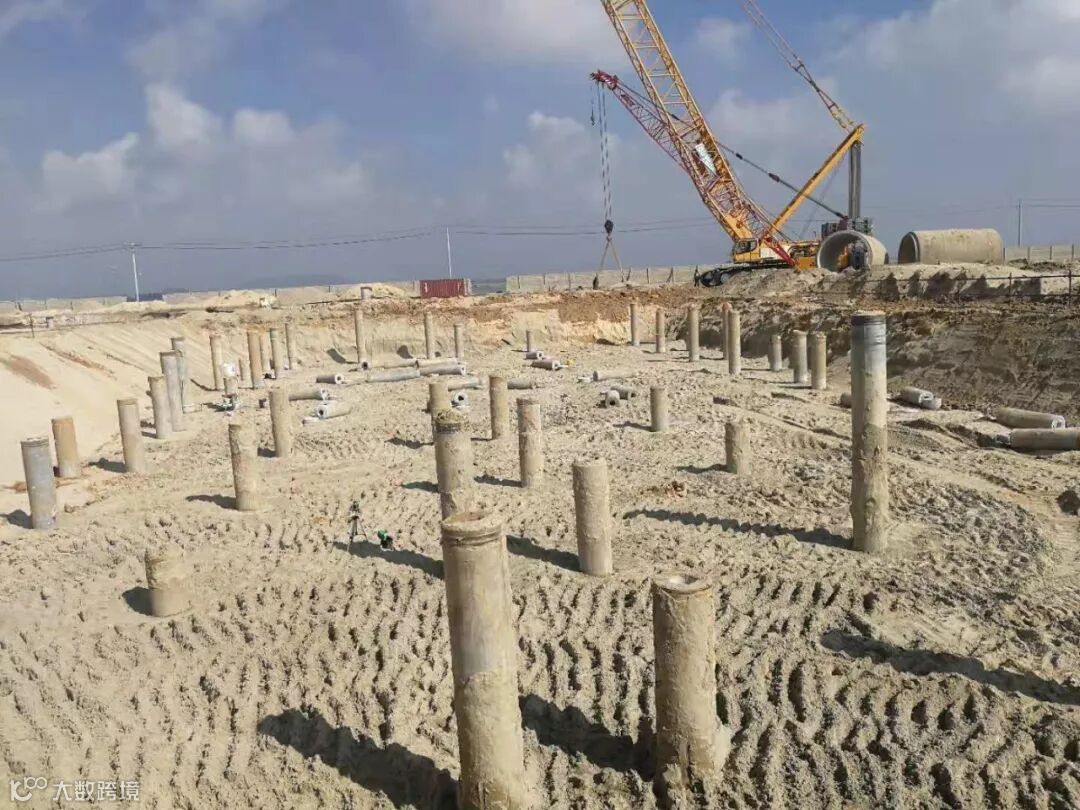

进行基础开挖

完成开挖并进行砍桩

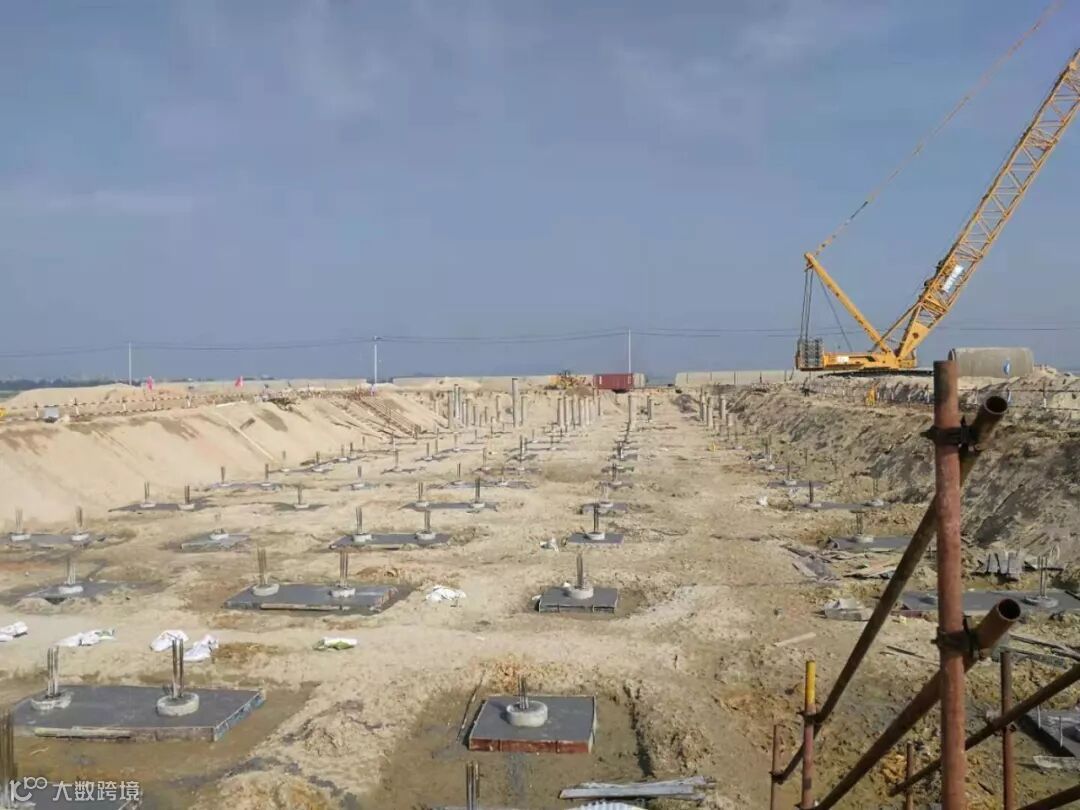

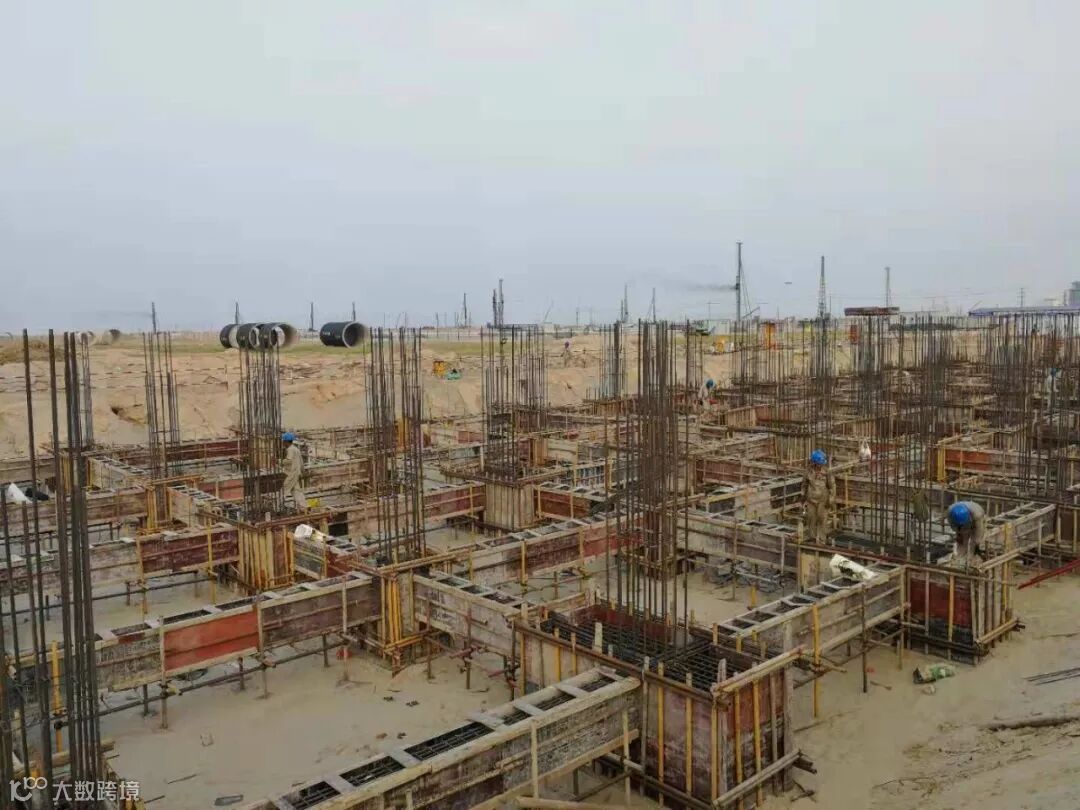

完成桩芯浇筑及垫层浇筑

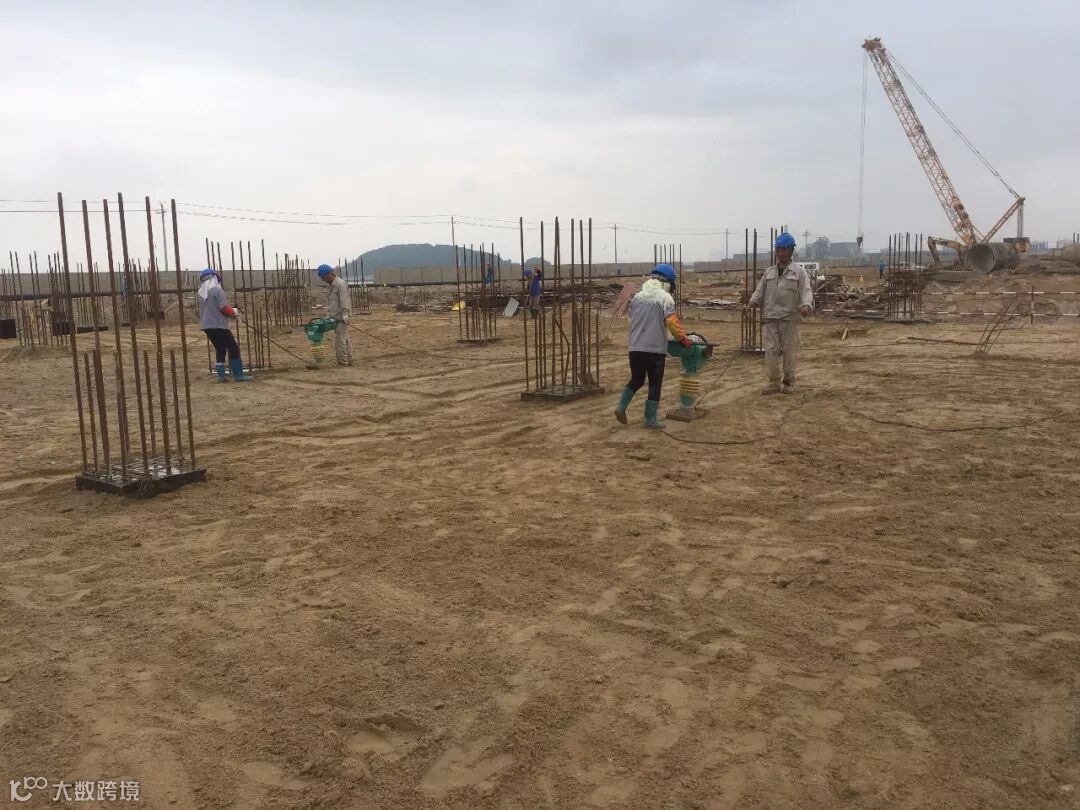

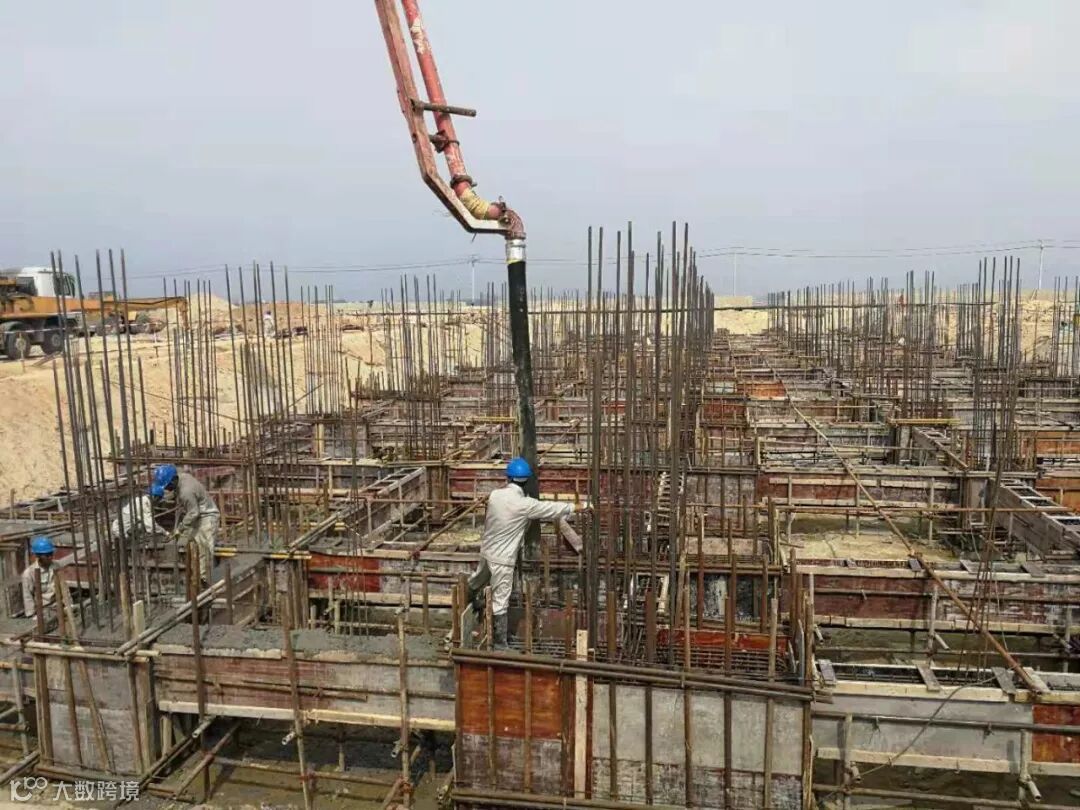

完成地梁、承台模搭设及钢筋绑扎

混凝土浇筑

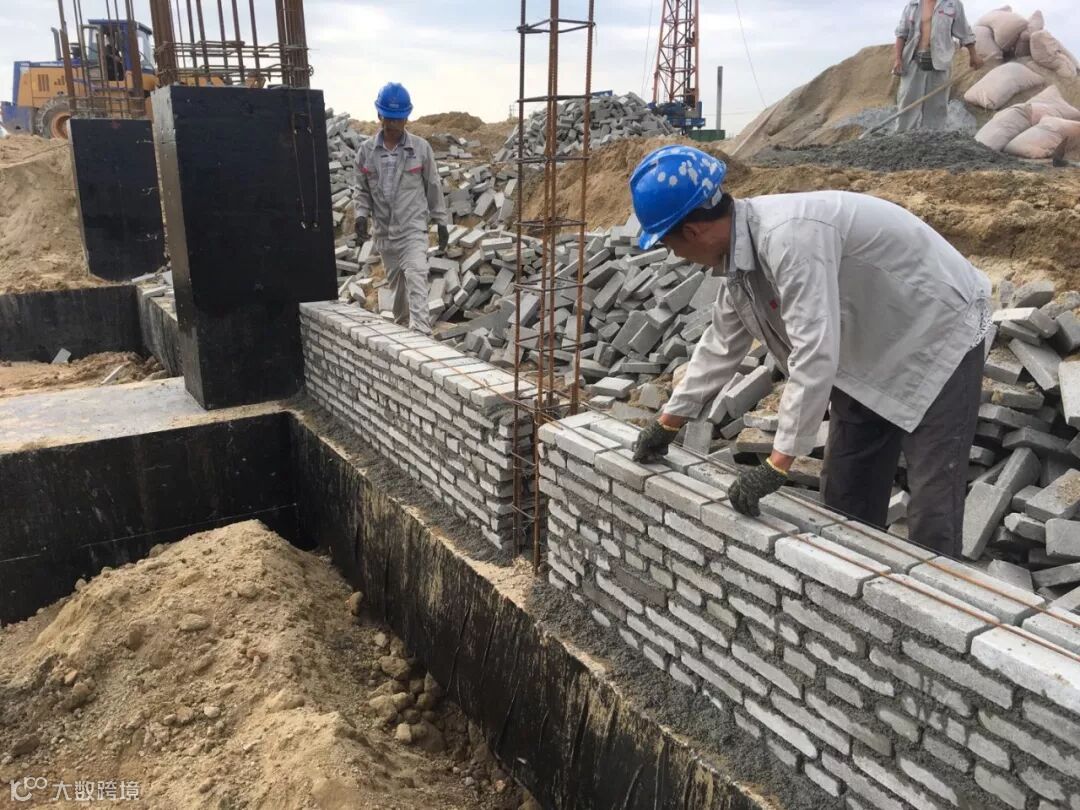

涂刷防腐漆后砌砖

回填并震动夯实地面

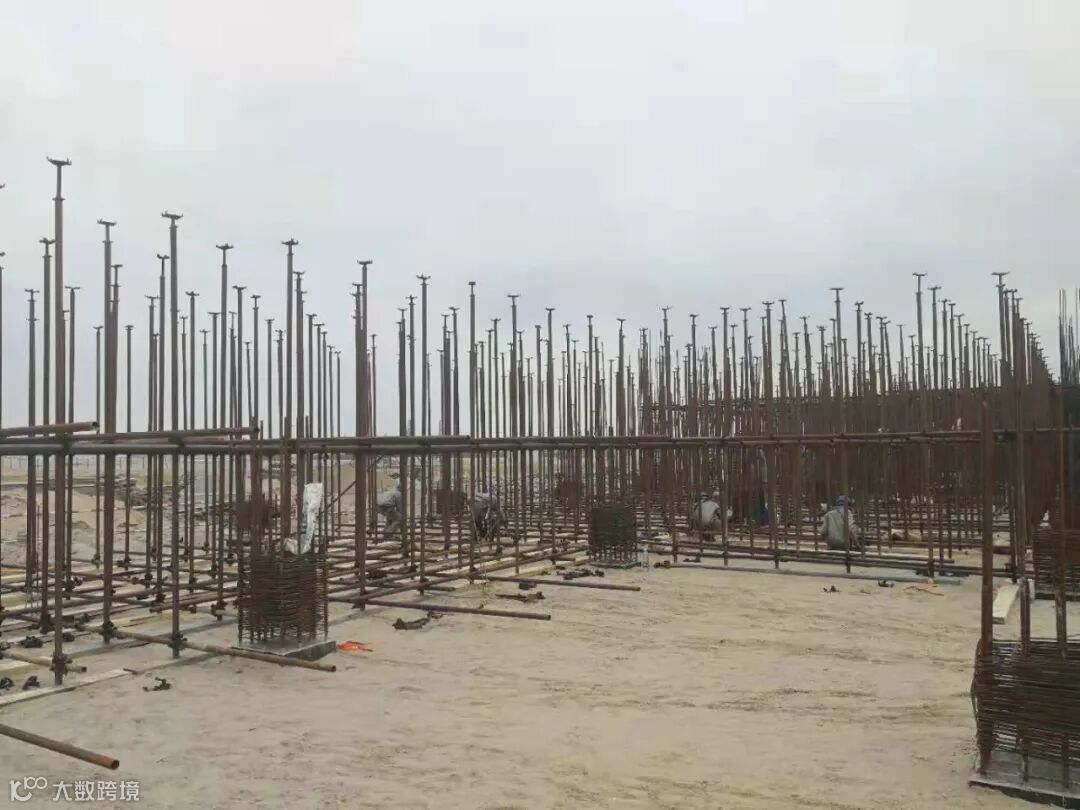

脚手架搭设
完成模板搭设

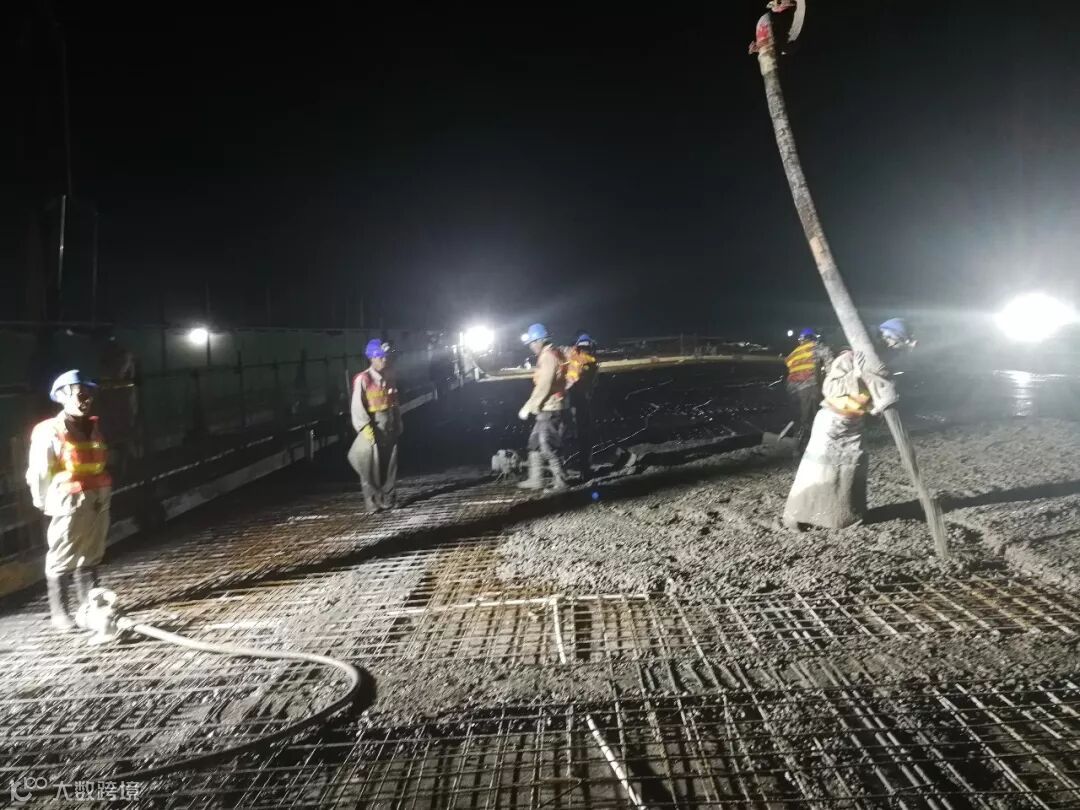

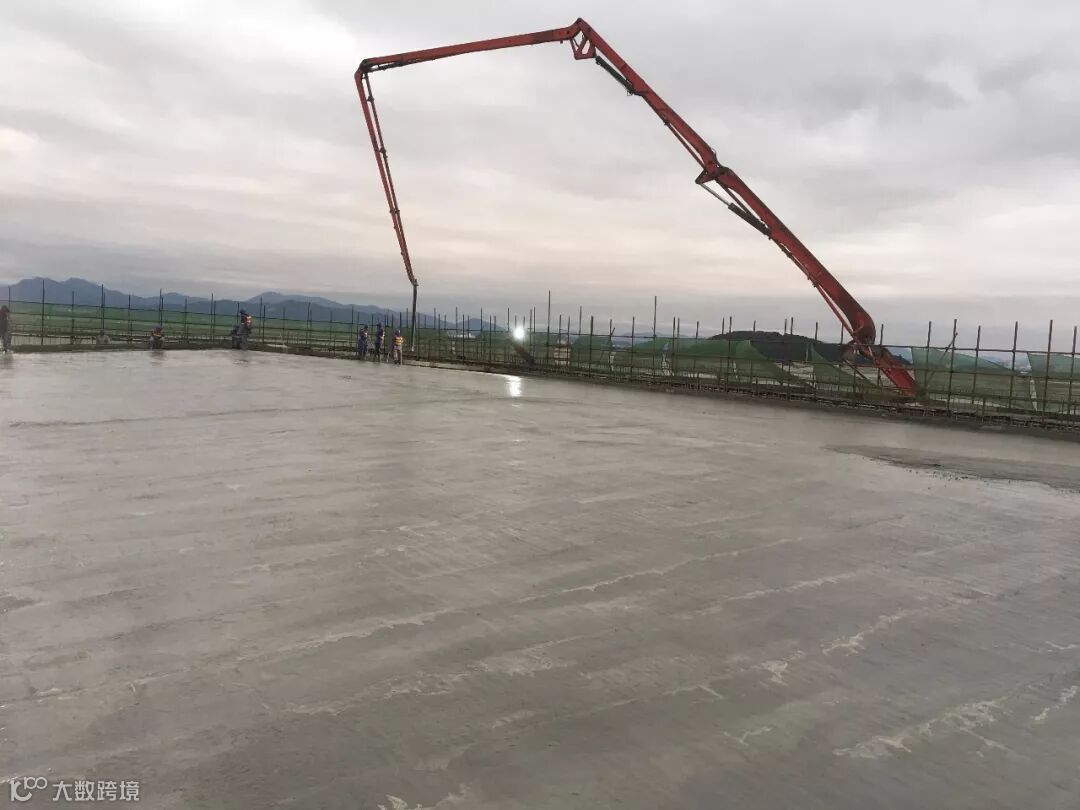

35千伏配电装置楼楼板混凝土浇筑

封顶大吉——中化二期35千伏配电装置楼顺利封顶
这个充满着汗水的过程离不开人文关怀

公司谢建华副总经理、工程分公司张培勇副总经理到现场检查指导工作。

工程分公司曾先进总经理到现场检查指导工作。

安质部曾令明副主任到现场检查指导工作。

工程分公司潘伟平副总经理、林铮熹到现场检查指导工作。
公司工会陈允明主席、何智玲副主席、侯青主任等一行人到项目部慰问。
现场安全文明施工 不可懈怠
为作业人员提供休息区茶水站

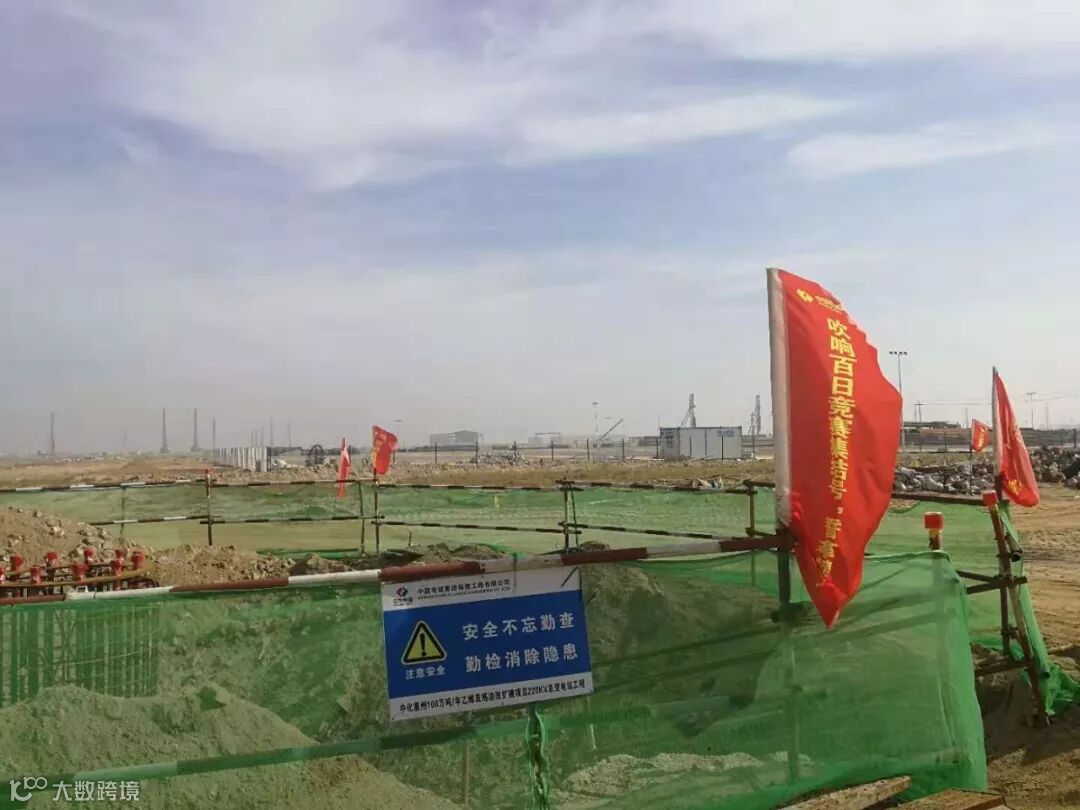

基坑硬质围栏及安全警示标语

施工现场八牌两图
钢筋加工棚

安全警示标识及机械操作规程

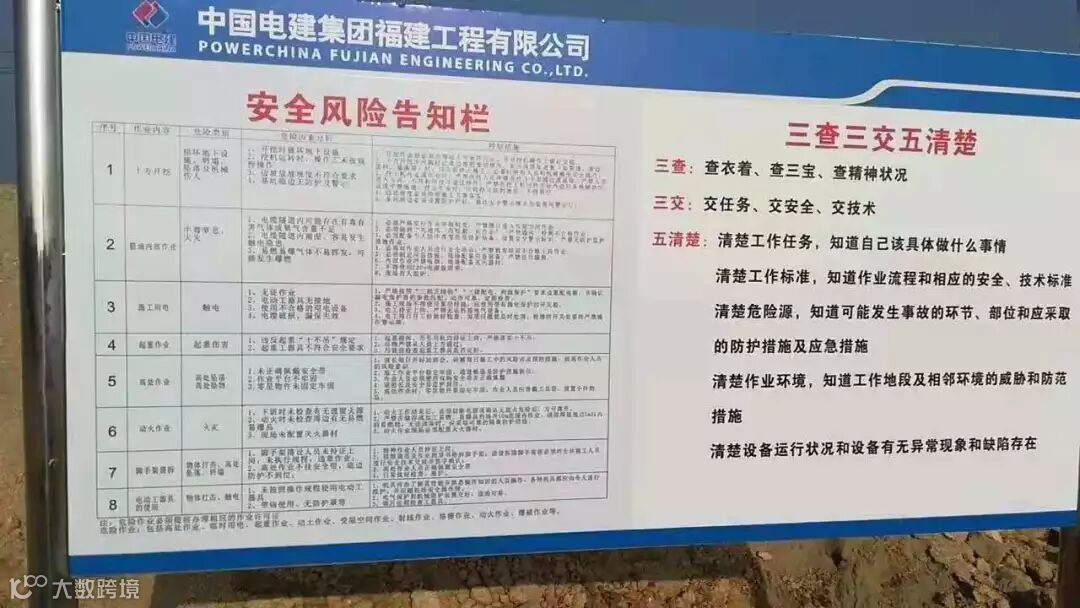

安全风险告知栏
作业活动管理牌

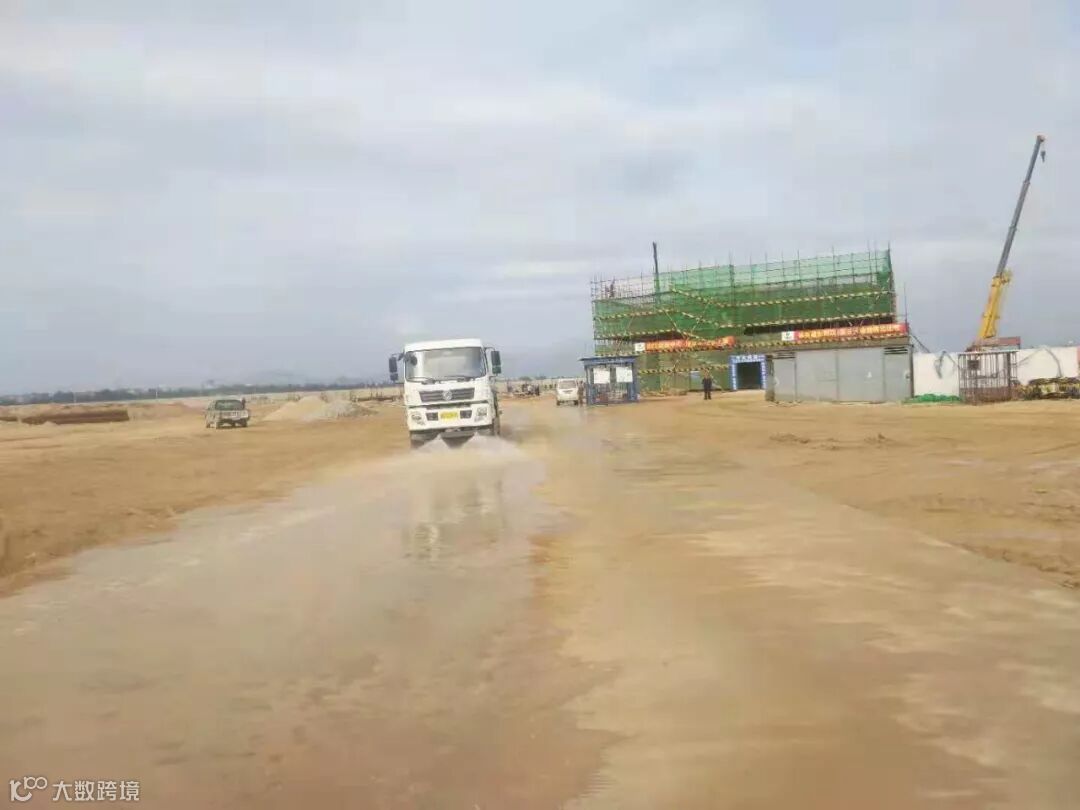

现场进行晒水降尘
现场举行应急消防演练
