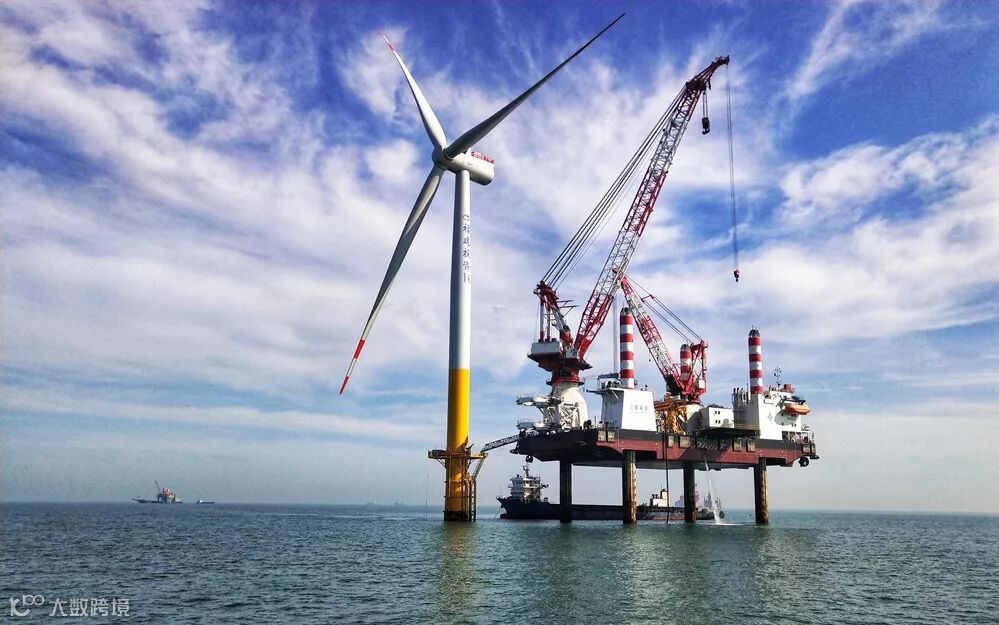

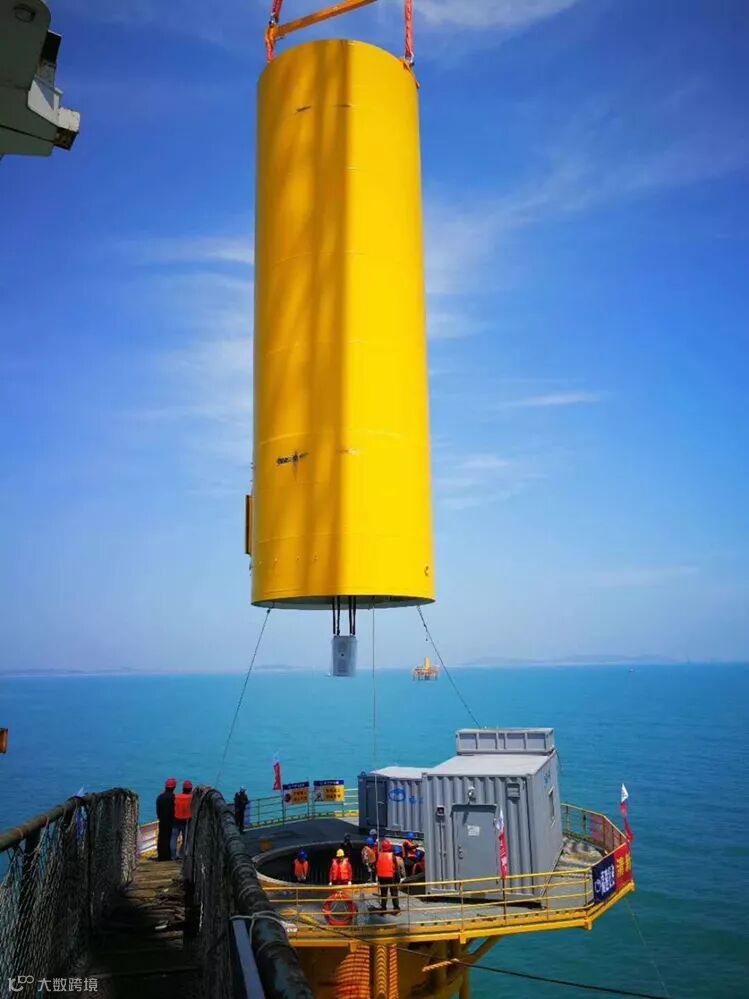

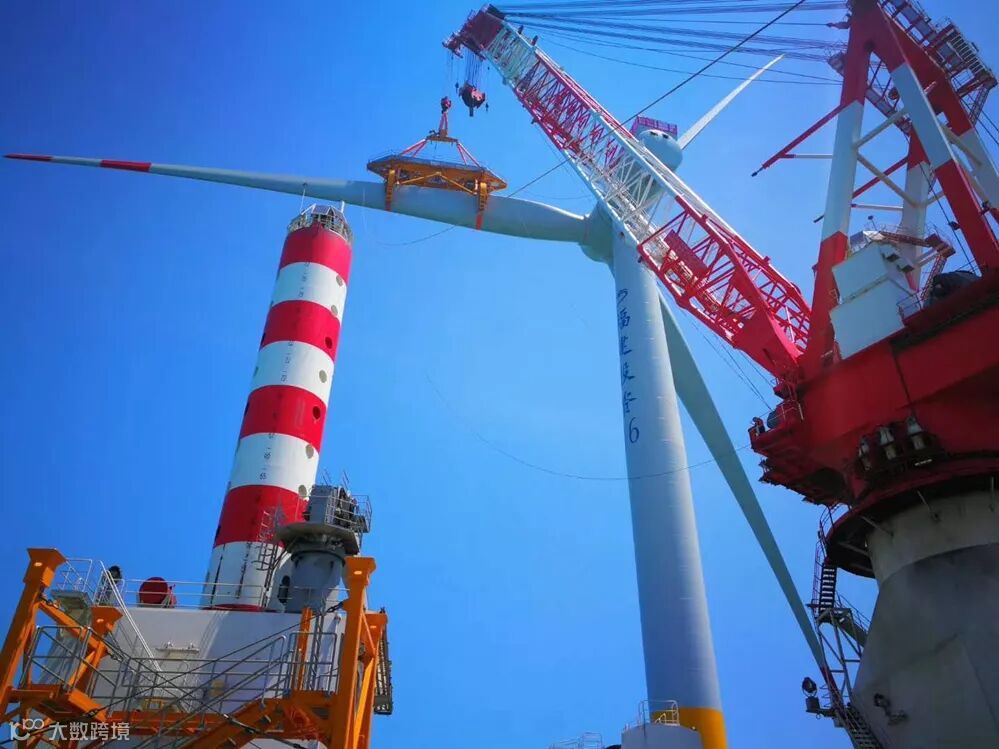

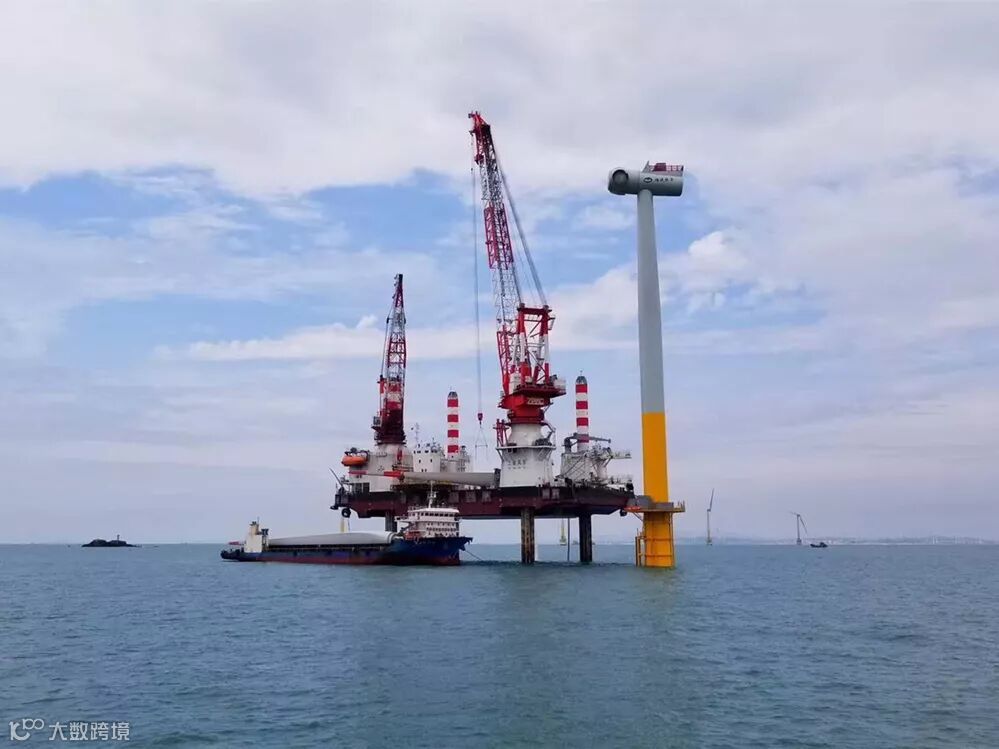

4月18日上午11点左右,随着叶片与机舱在百米高空的精准对接,由电建集团华勘院和福建院联合设计的平海湾海上风电二期I标段项目顺利完成首台风机吊装。我公司首次实质参与施工图设计的海上风电工程风机吊装的完成,在复杂地质、台风等特殊气候条件下的海上风电场设计方面积累了经验,现场派驻工代,与参建单位一道为工程的建设保驾护航。
此次吊装完成的西门子6MW风机,轮毂中心高度达105米左右,154米的叶轮直径,1.86万平方米的扫掠面积。安装该机型的中交三航“风华号”安装船是国内仅有的几艘起重1000吨以上的大型风机安装船之一,主吊起重能力达1000吨,最大吊高110米,船体长81.6米,宽40.8米,型深7.2米,可在水深40米以内的海域作业。
莆田平海湾海上风电场二期项目场址位于福建省莆田市秀屿区平海湾海域B 区和C区部分区域,I标段项目共有20台风机,其中3台采用高桩承台基础,17台采用单桩基础,目前已完成3台高桩基础桩基施工和8台单桩基础施工,首台风机吊装完成标志着本项目建设进入主体设备安装阶段。
