距离敲响2020年的钟声仅剩36天
2019年的各项工作已到了冲刺关键期
在面临着转型升级的激烈竞争中
机遇与挑战并存
福建院人在只争朝夕中创造新业绩
沿着时间轴
回顾我们年末工程建设节点上取得的成绩

在党的十九届四中全会精神的指引下,我们要进一步提高政治站位、深化思想认识、强化责任担当,明确改革总体目标,准确把握13个“坚持和完善”,以求真务实的作风把学习贯彻全会精神与推动公司重点工作结合起来,不断开创企业高质量发展的新局面。
莆田石城海上风电场

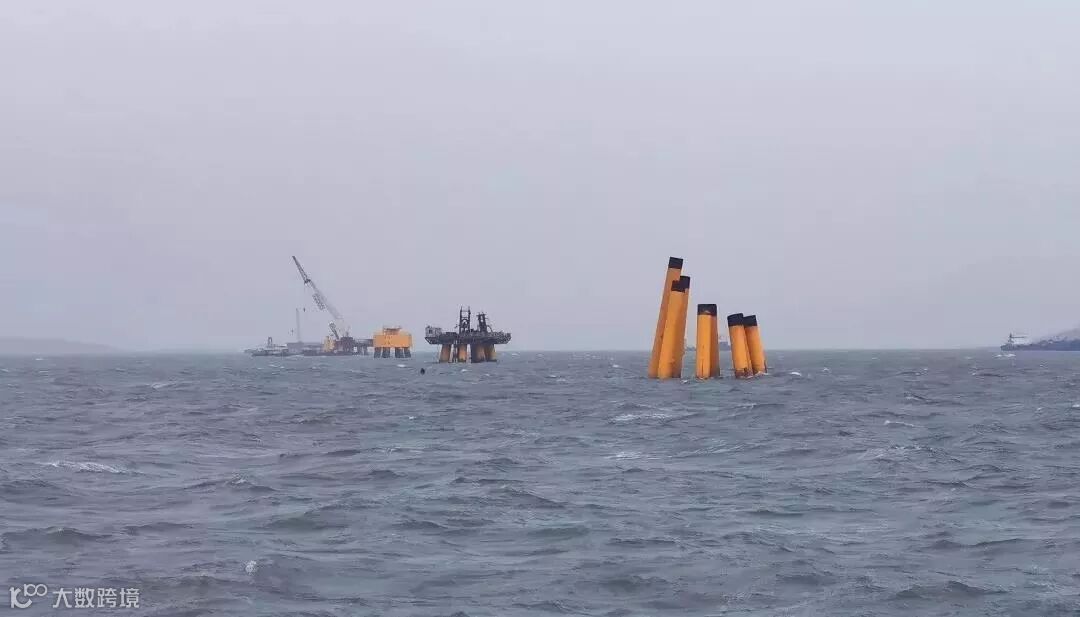

首批风机沉桩全部完成
10月29日晚8点19分,随着最后一声打桩锤的重音落下,莆田石城海上风电场项目首批风机基础施工工程S8号机位5号桩入泥。至此,标志着该项目首批10台风机的80根钢管桩沉桩施工全部完成。该项目设计海上风机29台,总装机容量200兆瓦。
据了解,该工程是福建院独立承担的第一个海上风电勘察项目,自2019年4月14日开始沉桩施工。施工过程受目标海域地形、地质、气候条件等复杂因素影响,外加项目施工时间紧迫,给勘测及施工作业造成一定难度。为确保工程质量和进度,充分发挥设计指导作用,福建院工程组从打桩开始即派驻工代到现场,与施工队一起往返海上作业,全面跟踪沉桩、嵌岩、构件加工及安装、承台施工等过程,为海上风电施工组织和基础设计积累了宝贵经验。
截至目前,现场已完成了5号机位、18号机位、19号机位的承台浇制工作,首批其他机位也正在紧张施工中。本风电场后续所有机位(即第二批)风机基础设计工作已经开展,预计2020年上半年完成全部风机基础的设计工作。
武平出米岩风电场
首台风机成功并网发电

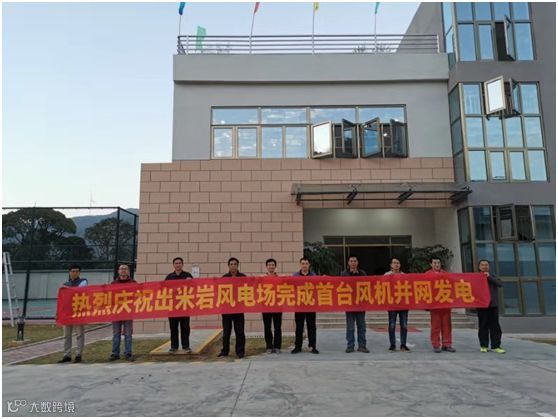

由福建院总承包的武平出米岩风电场的项目,经过精心部署、统筹安排,10月31日16时20分,110千伏升压站一次性受电成功。11月2日12时23分,首台风机安全并网发电,各项指标均达到电网要求,全部设备设施运转正常,标志着武平县在风力发电领域取得重大突破,向新能源开发利用迈出了坚定的一步。
投运期间,福建院领导亲临现场指导和部署,想业主之所想,急业主之所急,充分发挥福建院的资源优势,为本次升压站顺利受电和风机并网奠定了坚实基础,得到业主方的充分认可和感谢。
项目自开工建设以来,总承包项目部与各参建单位密切协作、攻坚克难,倒排节点,认真梳理影响进度的制约因素,组织施工单位克服各种恶劣气候及复杂地形的影响,确保工程建设顺利推进,按期完成各项节点目标。
该项目全部建成后预计可实现年上网电量1.07亿度,,可替代标准煤3.37万吨,减少灰渣排量0.67万吨,减排烟尘9.64吨、二氧化硫50吨、氮氧化物46吨,并可带动武平县周边休闲农业与旅游产业发展。

江西会昌盘古嶂风电场
全部机组并网发电
11月2日17时,福建院参与投资和建设的会昌盘古嶂风电场全部机组实现并网发电。

会昌盘古嶂风电场位于江西省赣州市会昌县清溪乡境内,装机容量52兆瓦,安装24台风力发电机组,风电场配套建设一座110千伏升压站,工程由江西院、福建院等共同投资建设。工程开工建设以来,风电场项目团队积极与地方政府相关部门沟通协调,科学合理的制定施工计划,同心协力,攻坚克难,完成了一个又一个工程节点。
作为重要的投资项目,福建院高度重视,公司领导多次深入项目工地现场,实地查看项目施工进度情况,协调解决项目建设存在的困难和问题。福建院派驻现场的会昌中电建新能源发电有限公司副总经理陈明以工地为家,参与了从前期工作、项目建设的全过程,他善于项目团队管理,善于协调外部事务,为项目主体工程施工顺利开展并刷新同类型规模的风电场建设速度做出了突出贡献。为彰显企业的社会责任,他施以专长,对周边村镇进行技术扶贫,他还挤时间为当地学校留守儿童开办多个科技兴趣班,定期开课,风雨无阻,会昌县电视台、县教育新闻网等多次报道了他的事迹。

井门变~竹屿220千伏线路工程
桥上电缆正式进入安装阶段

11月4日至6日,国网福州供电公司组织各参建单位对福建院参与设计的“井门变-竹屿220千伏线路工程”桥上电缆支架进行首次验收,意味着该项目桥上电缆正式进入安装敷设阶段。

据福建院介绍,井门变-竹屿220千伏线路工程,起自长乐500千伏井门变,终止于平潭220千伏竹屿变,线路总长为56.5千米,总投资约14亿元,创造了福建省电力公司有史以来单项220千伏线路工程投资最大的纪录。220千伏电缆跨海段搭载于在建的平潭海峡公铁两用大桥,大截面超高压电缆利用跨海峡公铁大桥敷设技术的实际应用属全国首创,平潭跨海峡公铁两用大桥的电力通道建设将大大提高平潭岛的供电稳定性,带动闽东北地区整体开发。
本线路桥缆所搭载的平潭海峡公铁两用大桥,是中国第一座也是世界最长的跨海峡公铁两用大桥。大桥于2013年11月开工,计划于2020年建成通车,项目总投资将达244.36亿元。

孟加拉阿苏甘杰东燃气电厂联合发电机组
基座基础底板浇筑完成

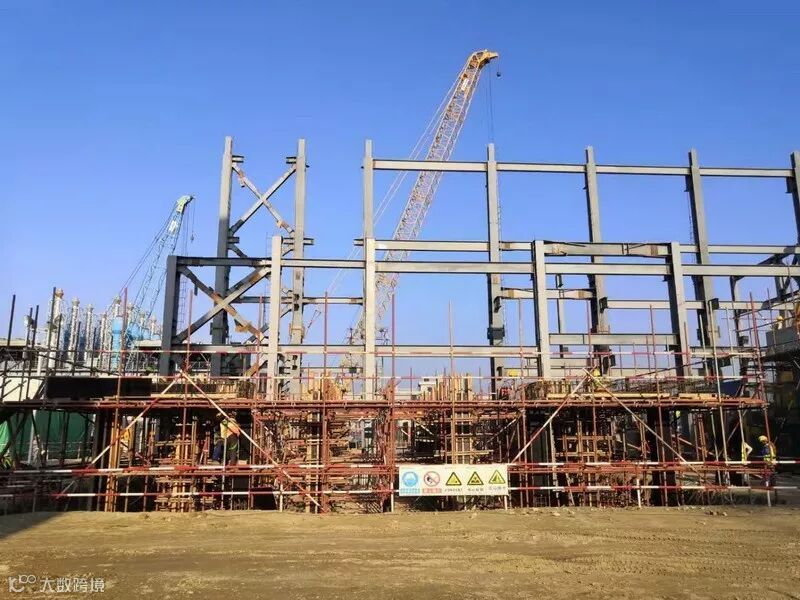

当地时间11月12日8时,福建院设计的孟加拉阿苏甘杰东400兆瓦燃气联合发电机组工程燃汽轮机基座基础底板经过24小时的连续施工,最终顺利浇筑完成,混凝土浇筑量达1000立方米。

本期工程燃机机座长55.65米,宽度7.6米-8.2米,高2.5米,施工历时1个月零7天,钢筋量为168吨,埋件铁件制作安装为7吨,模板支护量为350平方米,是本期工程单体混凝土浇筑量最大的一个基础。为此,该施工方案从编制到审批再到实施,工程各单位都非常重视。为确保浇筑施工万无一失,现场项目部及各参建单位多次召开专题会,精心组织策划、统筹部署和落实浇筑前所需各类资源,把责任逐一分解并落实到具体人员,大家各负其责、团结协作、密切配合,使得浇筑施工进展非常顺利。

该电厂位于孟加拉国阿苏甘杰地区的婆罗门巴里亚县的阿苏甘杰电力公司能源基地,工程是在拆除原厂址2拖1联合循环燃气轮机组,在原址上新建的燃气电厂,包括一套400兆瓦级、“F”系列、一拖一单轴布置、燃料为天然气的燃气¾蒸汽联合循环机组。基础底板的浇筑完成为该项目燃机、汽机和发电机建设安装打下坚实的基础。
张北柔性直流电网±500千伏
康保换流站工程
交流场部分顺利投运

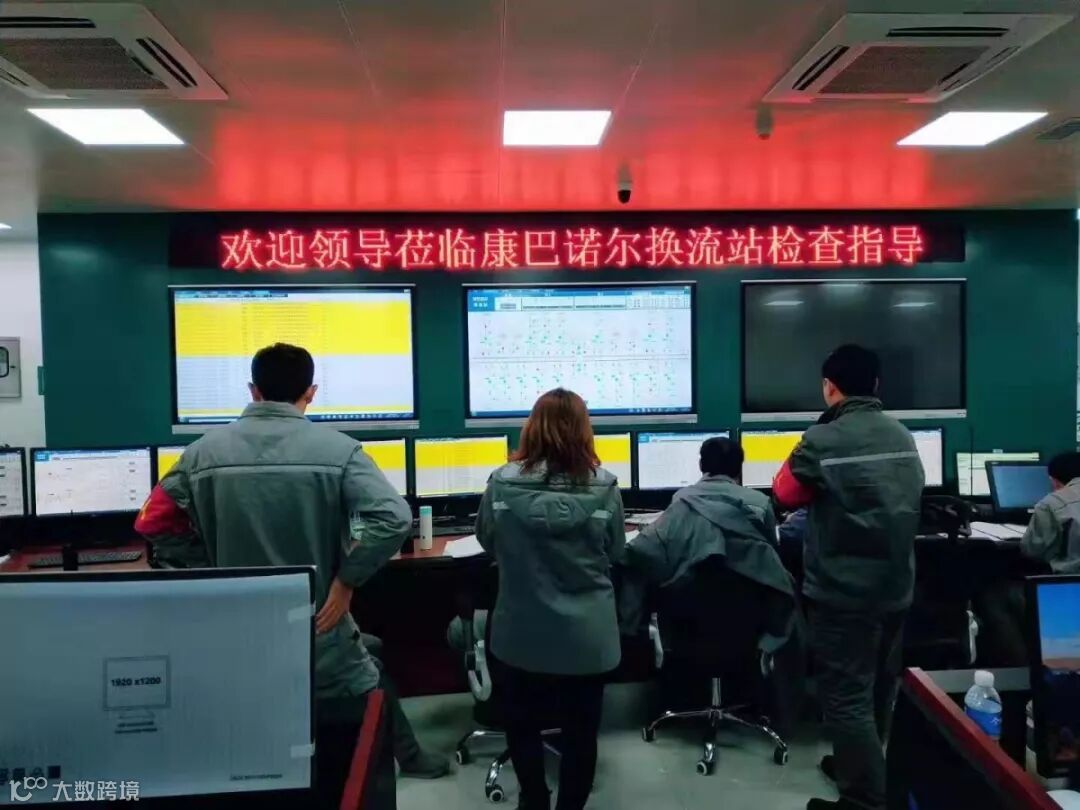

11月21日10点50分,±500千伏康巴诺尔站换流站交流场部分启动结束,标志着张北柔性直流电网±500千伏康保换流站工程取得了重要的阶段性成功。

张北柔性直流电网±500kV换流站工程是目前国内电压等级最高的多端柔性直流工程,福建院承担±500kV康巴诺尔站换流站的设计任务,该站包括交流场和直流场两部分,其中交流场建设规模和复杂程度超过一个新建500kV变电站,全站交流场部分采用GIS常规站设计方案,包含多电压等级混合设备,为了满足张家口新能源接入,本站设置8回风电厂220kV进线并配套2组耗能装置设备。本站设计阶段采用三维数字化设计,通过三维技术优化设备布置、校核设备碰撞,同时通过数字化技术大大提升二次回路设计准确性和回路可视化。

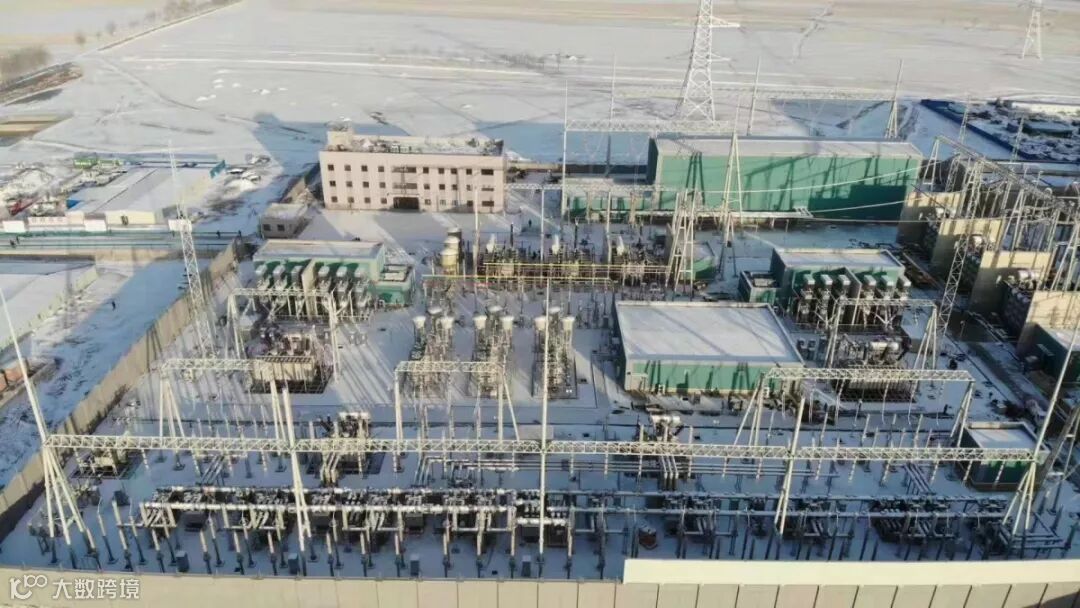

康保变电站现场位于河北省康保县,冬天温度最低可达零下40至50摄氏度,为保障工程顺利进行,福建院从去年7月开始派驻现场长期工代,截止目前已有包括设总在内的多位电网分公司设计人员担任现场工代,常驻工地协调工作。项目送电前,康保县白天温度低至零下20度,伴随5级大风,为了满足送电时间需求,工代人员每天数小时于户外处理问题。经过大家的共同努力,±500千伏康巴诺尔站换流站交流区部分顺利带电。后续福建院设计人员将继续配合工程组完成直流区部分建设,配合直流部分联调工作开展,确保工程按照计划在年底完成直流场送电。
另悉,该变电站全面投产之后,将满足张家口可再生能源示范区新能源送出,同时满足首都北京重要负荷中心用电需要,为即将到来的2022年冬季奥林匹克运动会提供清洁能源。
不畏艰难登高峰,不负重望捷报传。2020年的倒计时近在咫尺,唯有争分夺秒,卯足全力冲刺,才能突破重围。唯有奋勇当先,踏实干,才能使我们共同规划的企业愿景更近,高质量发展的道路不远。
供稿:工程分公司、电网分公司、发电分公司
图片:部分来自网络
