福建院武平出米岩风电场总承包项目全部机组并网发电
4月1日,经过两年的艰苦奋战,随着最后1台7#风电机组的并网发电,标志着福建院总承包建设的武平出米岩风电场项目全部机组并网发电获得圆满成功。
该风电场施工期间,福建院各级领导多次亲临现场进行工程建设指导部署,开展“三同时”工作,始终把生态环境保护放在首位,严格强调防治污染和其它公害的设施必须与主体工程同时设计、同时施工、同时投产,充分发挥公司资源优势,创造工程最优价值,为本次机组成功并网发电奠定了坚实基础,得到了业主方的充分认可和感谢。
党建工作深度融合生产经营,共筑廉洁精品工程,福建院组织开展党建联建活动

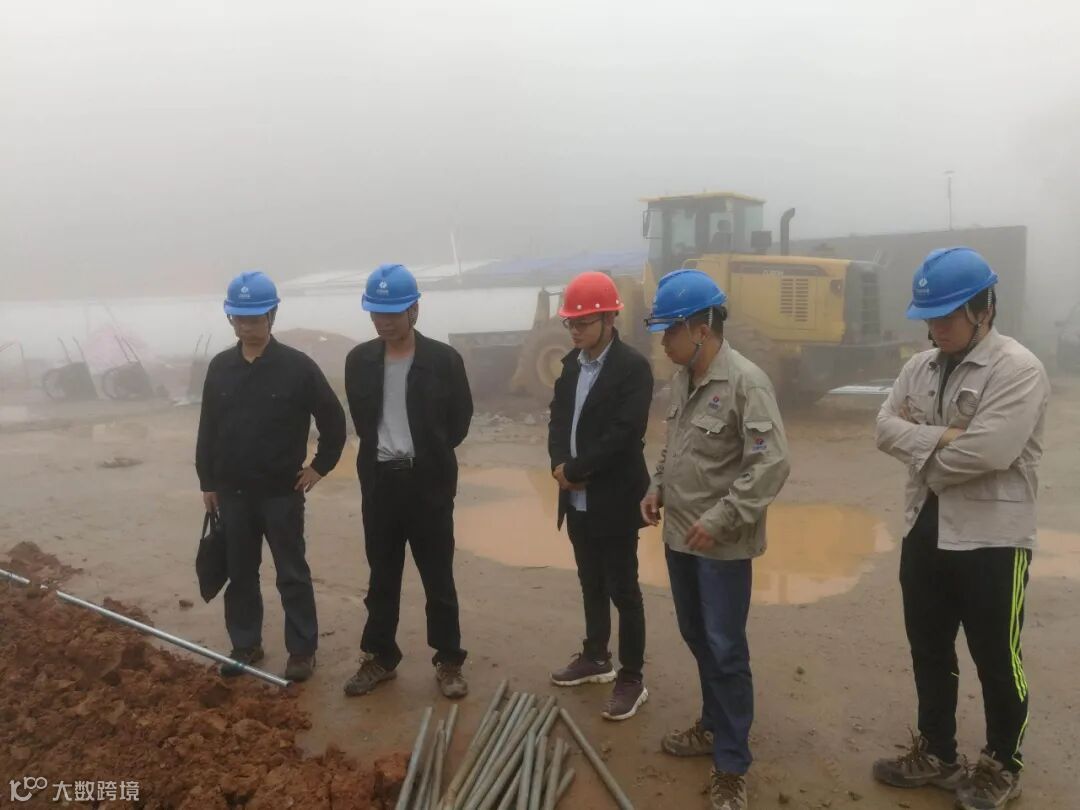

公司党委书记、董事长周源,副总经理罗景生一行到出米岩风电场总承包工程现场开展安全质量检查
安全质量部至武平出米岩风电场进行“防台防汛”安全检查工作
寻乌项山风电场管理人员至武平出米岩总承包工程现场开展对标交流
武平出米岩风电场总承包工程开展冬季生产安全检查
项目抓好“三同时”
发挥当地生态效益
此次新冠肺炎疫情期间,公司总承包项目部与各参建单位密切协作、攻坚克难,认真梳理影响进度的制约因素,及时组织施工单位克服各种恶劣气候、复杂地形及疫情造成的各种影响,确保机组并网工作的顺利完成。

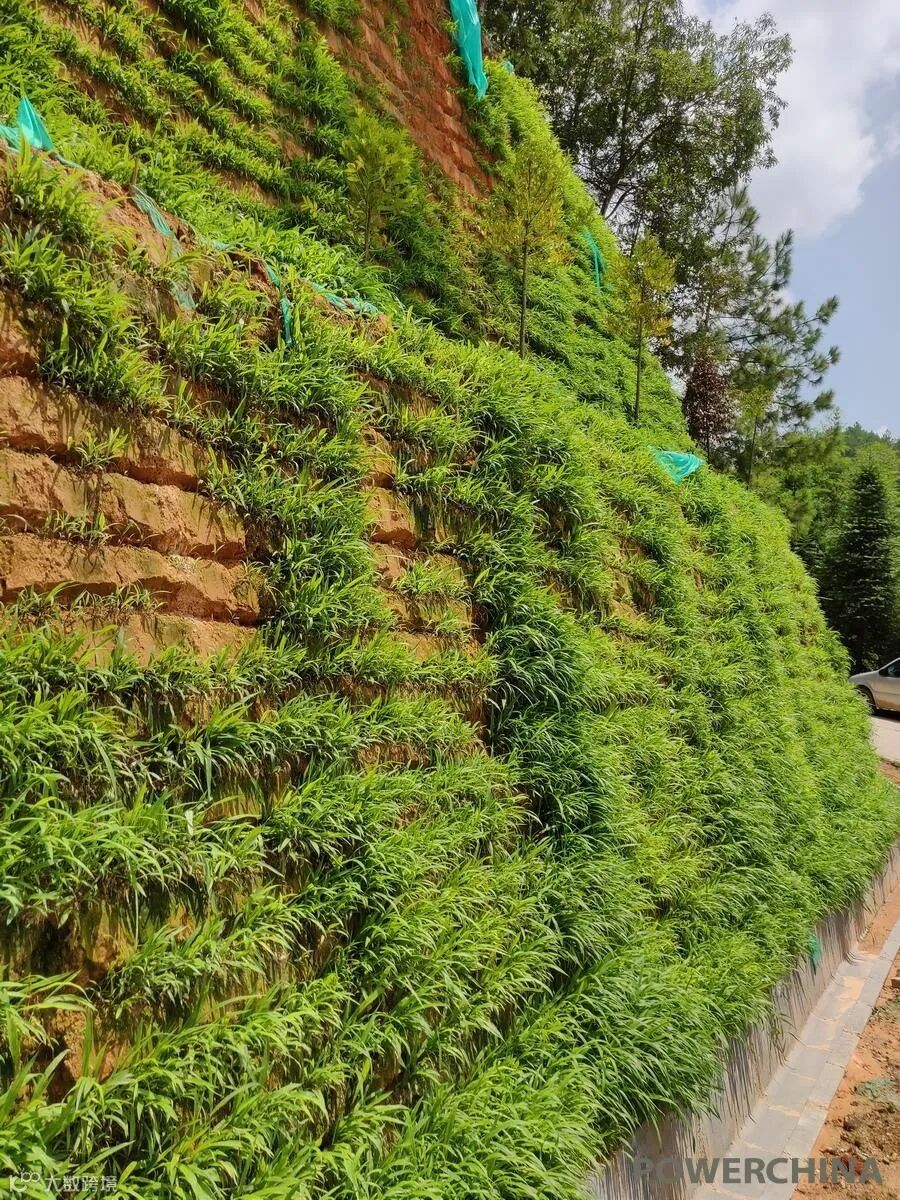

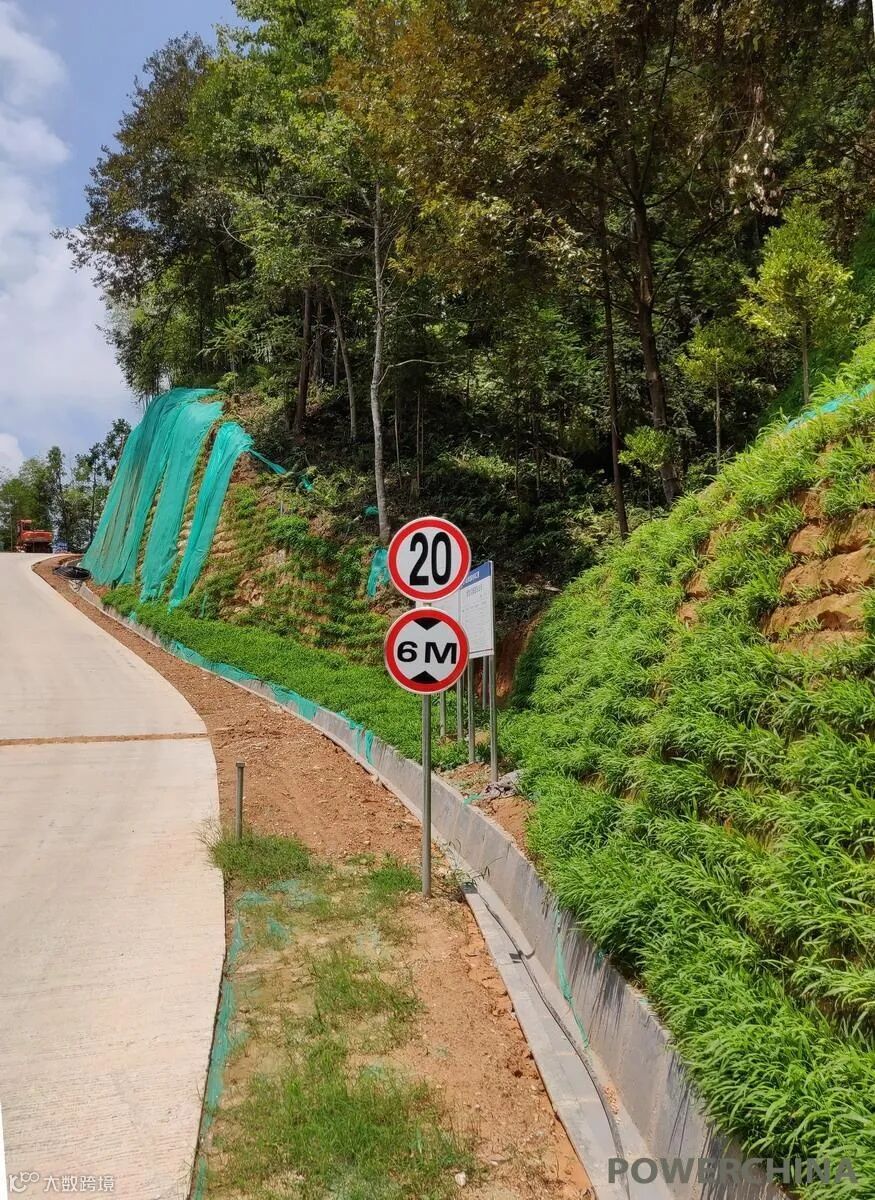

后期,福建院将继续高度重视,精细完善水土保持和环境绿化等一系列工作,推动当地清洁能源发展,为“清新福建”增添一道亮丽的风景。
一路并肩 只为“最美工程”
武平出米岩风电场项目隆重举行开工仪式。
“奋斗担当,献礼建国70周年”,武平出米岩风电场百日攻坚会战拉开序幕。
2019年06月23日

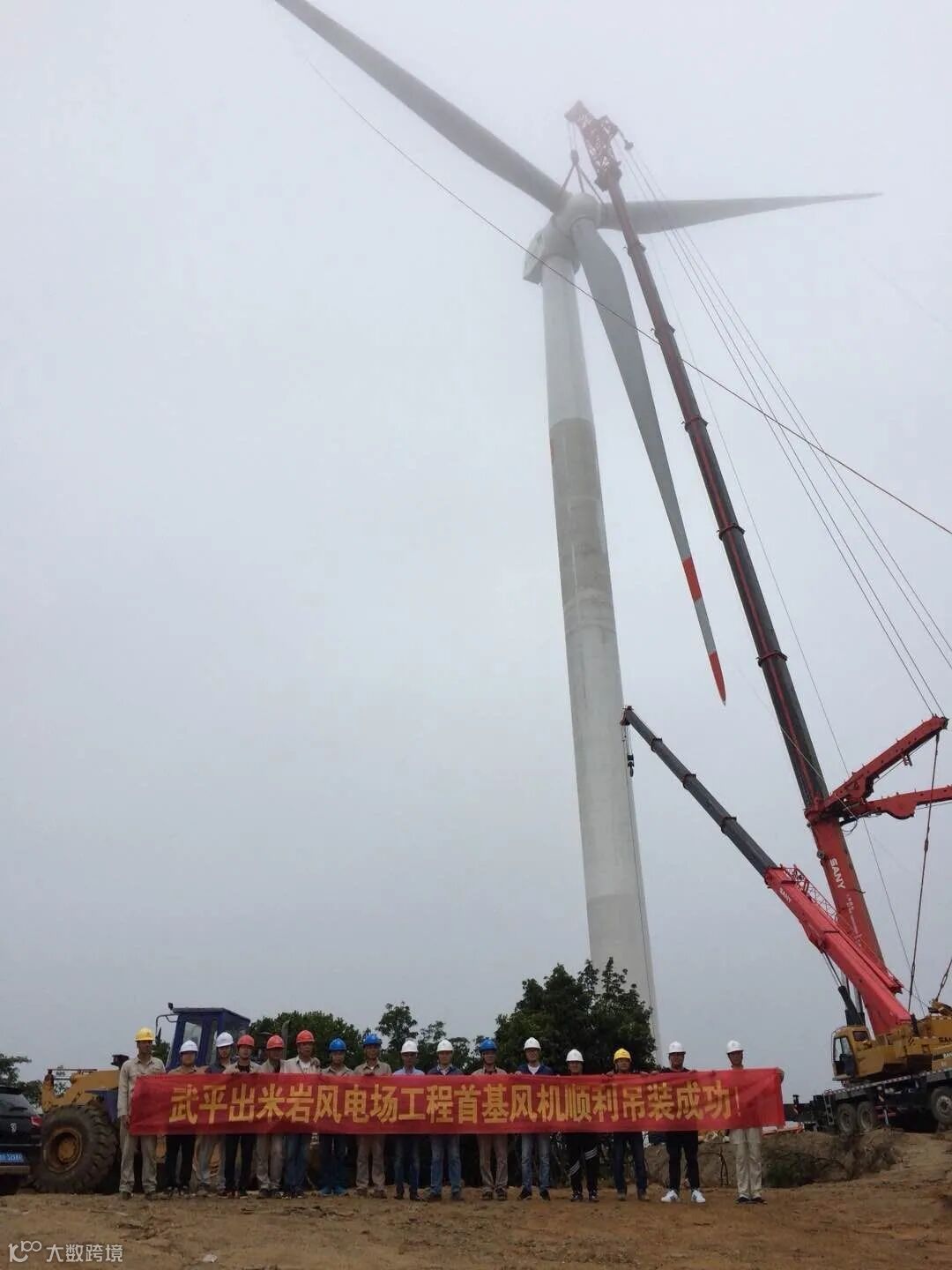

风电场2#风机机位叶片安装完毕,该项目首台风机吊装工作顺利完成。
2019年9月28日
该项目通过可再生能源质量监督站对升压站受电暨首批风机启动试运前质量的监督检查。
2019年10月31日

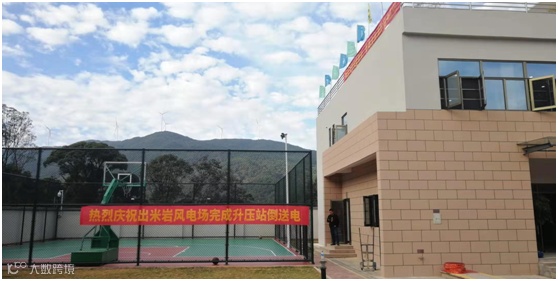

武平出米岩风电场项目110千伏升压站一次性受电成功。
2019年11月2日
首台风机安全并网发电,各项指标均达到电网要求,全部设备设施运转正常。
2020年1月18日

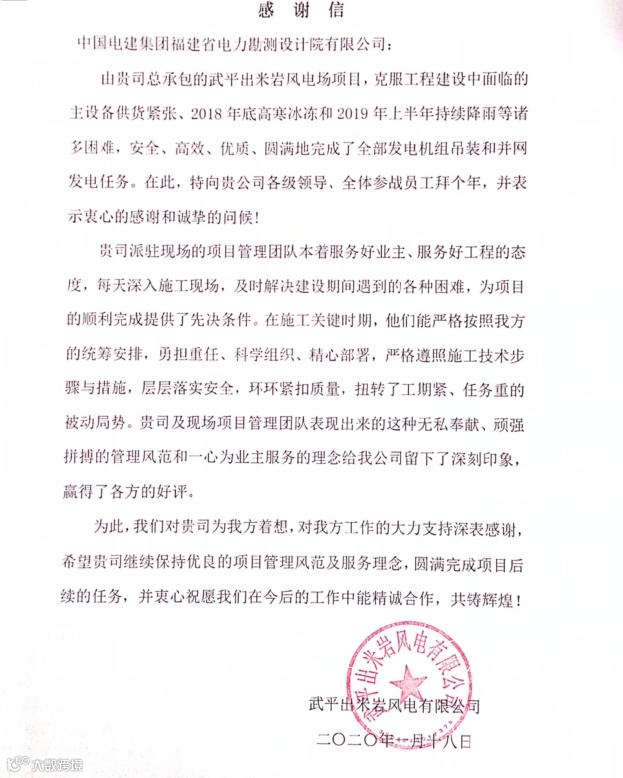

25台风机全部吊装完成,同时收到来自武平出米岩风电有限公司的感谢信。
2020年4月1日
项目全部机组并网发电获得圆满成功。
福建院始终坚持“履约为先,管理为重,创效为本”,进一步强化项目全过程管理。持续贯彻品牌战略,做到干一个工程,树一个品牌,拓一方市场。以优化总包管理体系建设为抓手,坚持战略导向、问题导向,抓好项目全过程、全要素管理,全力提升项目履约能力。
