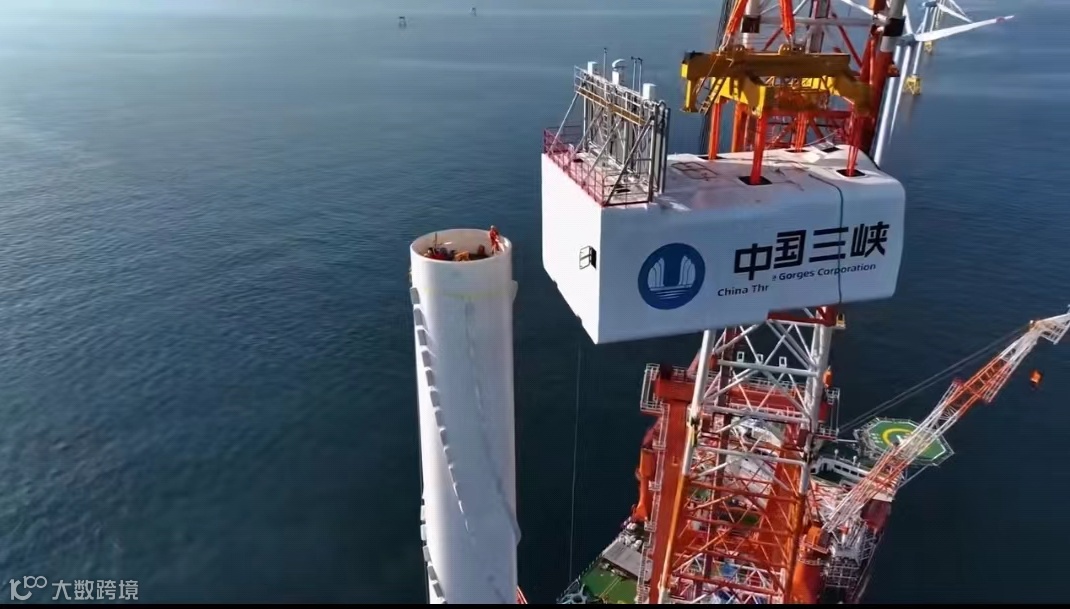

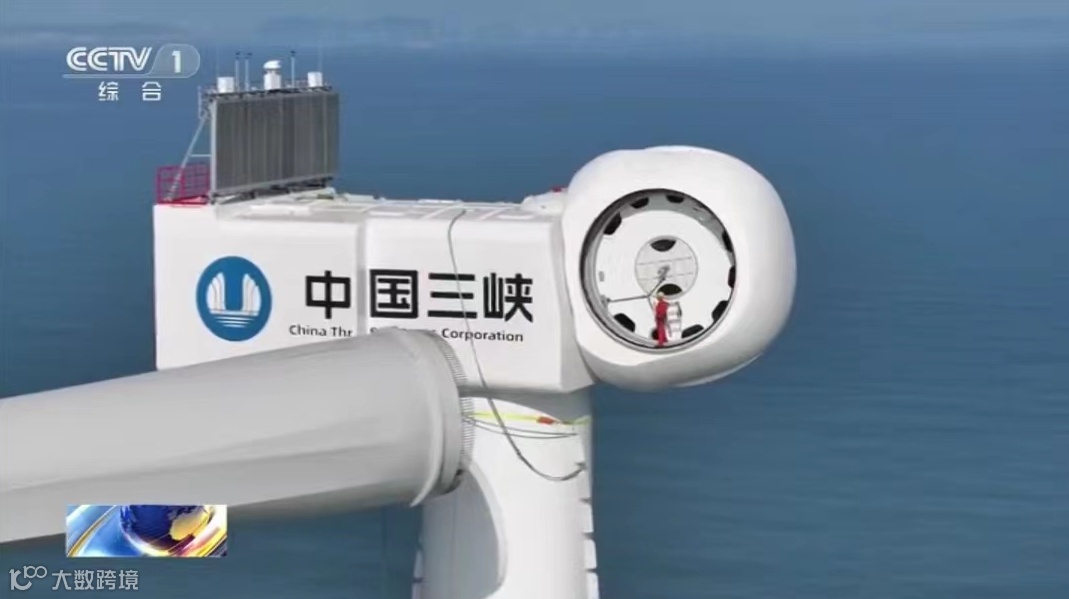

2023年6月27日,由福建院负责采购供货的全球首台16MW海上风电机组完成首支叶片吊装工作。该风电机组的吊装工作,福建院平潭外海海上风电EPC项目部6月9日发出要求塔筒、主机、叶片运输出运的指令,为了使几大主件能够在比较一致的时间到达预定海域,6月14日叶片于江苏连云港码头装船出运,6月16日塔筒于福船一帆漳州六鳌码头装船出运,主机于6月17日于福清江阴国际集装箱码头出运。6月18日各大主件到达项目附近锚地待命,待白鹤滩号吊装船在平潭外海海上风电场项目2号几位就位后,起锚至机位为风机吊装完成供货工作。

平潭外海海上风电场项目位于平潭海域,海坛岛东北侧,规划面积7.63km2,中心距长乐岸线35km,距平潭岛约18km,理论水深40~43m,规划装机容量100MW,按照5台8MW加6台10MW风机布置。根据省发改委网审能源【2023】8号文:关于同意平潭外海海上风电场项目核准事项变更地批复,调整一台10MW风机为13MW,一台8MW风机为16MW,项目建设规模变更为111MW。项目与长乐外海海上风电场A区项目共用一座220kV海上升压站,各风电机组经机组升压变升压后,通过35kV海缆接入到已建长乐A区220kV海上升压站,经海上升压站升压至220kV后,采用2回220kV交流海底电缆送出登陆接入陆上集控中心,陆上集控中心再通过架空线路接入电网。

平潭外海海上风电场项目是福建院承接的多个海上EPC总承包风电项目之一,我司在该项目中负责塔筒、主机、叶片的采购、运输供货和EPC全过程管理工作。从项目采购合同签订完成,我司项目部即全过程加强设备保供应管理工作。

至2022年11月23日16MW风机主机在三峡福清江阴产业园下线,我司项目部即完成了平潭外海项目整个项目的设备生产制造工作。经过几个月的施工,本项目目前已完成了11台风机导管架基础地沉放工作,完成了5台10MW、2台8MW和1台13MW风电机组的吊装和调试并网工作。预计6月28日可完成16MW风电机组整机的吊装工作。
