奋进未“央”,抢抓先“机”,上下同欲者胜。2025年,福建院持续“项”前看,总承包国能(泉州)热电有限公司二期2X670兆瓦机组机侧供热系统改造EPC项目,3号机组168小时满负荷试运行成功,进一步彰显央企在火力发电机组供热改造领域,核心竞争力与品牌形象。一起来了解项目详情。
近日, 福建院总承包国能(泉州)热电有限公司二期2X670兆瓦机组机侧供热系统改造EPC项目,3号机组168小时满负荷试运行成功!
该项目是国家能源集团福建公司《基于能级匹配670MW超临界机组高、中参数协同供热关键技术研究与工程示范》科技创新项目配套项。主要范围包括2×670兆瓦机组汽轮机本体改造安装施工及机组整体调试;2×670兆瓦机组供热优化改造项目科技研究、设计、物资采购、施工、调试等。

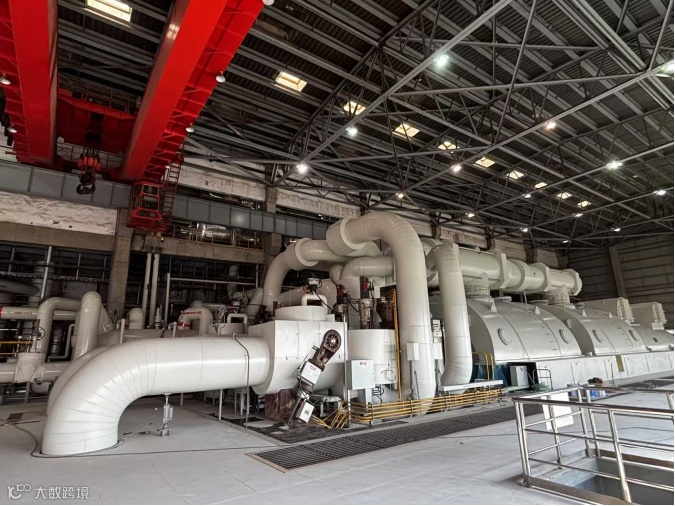

项目3号机组
项目单台机组高压供热设计热负荷340t/h,中压供热设计热负荷140 t/h。试运期间,汽轮机发电机组及供热系统设备运行稳定,所有汽轮机瓦振、轴振以及温度、压力值均达国内相同机组先进水平,进一步彰显公司在火力发电机组供热改造领域的核心竞争力与品牌形象。
面临工期紧、设备物资供应严峻等诸多挑战,福建院积极响应“双引双建”部署,发挥党员模范带头作用,根据“三强化、一推进、一保证”管理措施,在公司领导及各部门支持下,与业主单位、各参建单位精诚协作,确保了670兆瓦汽轮机安装检修、汽汽换热器安装、供热管道蒸汽吹扫、汽机冲转整启、发电机并网、供热系统投运、机组168小时满负荷试运等关键节点成功。
福建院将总结国能(泉州)热电有限公司一期、二期供热改造经验成果,以科技策划为引领,坚持走好科技型总包高质量发展路线,秉承“进取奋斗,担当协作”企业精神,与业主单位及各参建单位紧密协作,为2025年本项目4号机组的成功投运打好基础。
福建院院志连载198期:为适应改革的需要及设计单位进行工程总承包的发展趋势,1989年6月福建院技经室再次撤消,设立发电、变电和线路3个专业技经组,分别归属发电、变电、线路3个设计室,院部设技经专业工程师。在此期间,除能承担大中型工程项目的技经工作外,在工作方法、信息流通和计算手段等方面也有较大进步。
