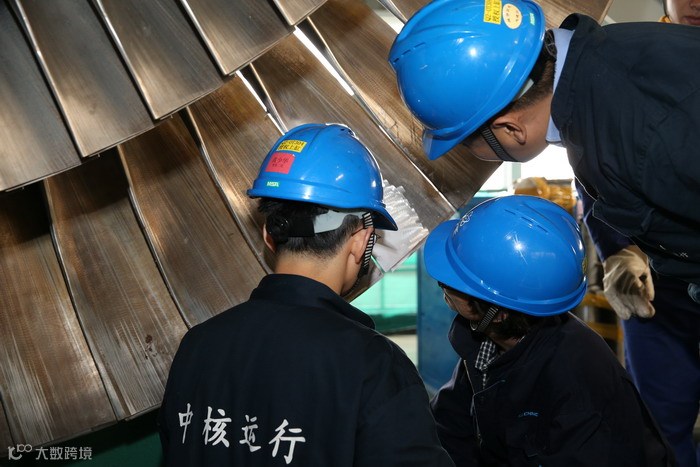

11月25日21时29分,秦二厂3号机组并网成功,304换料大修工作胜利结束,为3号机组下一循环的安全稳定运行奠定了良好基础,也为中核运行2014年度大修工作画上了圆满的句号。

自专业化改革实施以来,中核运行不断努力做好大修优化工作,在维修标准工时、大修标准计划库、预防性数据库、大修运作模式、标准里程碑设置以及大修实施计划管控等诸多方面狠下功夫,大修管理水平取得较大提高。

2014年,公司整体切换至领域管理模式后,更是依托领域管理模式的优势,以全年六次大修为契机,逐步实现秦山地区所有机组的大修运作标准化、大修管理专业化,取得一定的成绩:
秦二厂111大修,创造了国内同类型压水堆核电站十年换料大修的最短工期纪录
秦一厂115大修创造了国内运行核电站换料大修18.12天的最短工期纪录
秦二厂304大修实现了大修工期“30”目标
……
后续,公司将认真做好全年六次大修良好经验反馈,努力提高机组设备的安全性和可靠性,助力中核运行大修管理水平向着更高、更强的标准迈进。
(文/刘冬生、岳兴华,图/杨波)
