大数跨境

【卓越运行】方家山核电1号机组具备投入商业运行条件

【卓越运行】方家山核电1号机组具备投入商业运行条件 秦山核电
2014-12-15
4
导读:方家山核电1号机组顺利完成100小时示范运行,具备了投入商业运行条件。

12月15日是秦山核电值得庆祝的日子,1991年的今天,秦山核电30万千瓦核电机组首次并网成功,结束了中国大陆无核电的历史。

2014年12月15日22时,方家山核电1号机组顺利完成100小时示范运行,具备了投入商业运行条件,创造了国内同类型机组从首次装料到具备投入商业运行条件的最短记录

方家山核电于2008年12月26日开工建设,2012年3月31日,中核核电运行管理有限公司(以下简称中核运行)开始受托负责方家山1号、2号机组的生产准备和调试接产工作。为此,中核运行组建了专门机构,搭设了调度平台,出台了“调试委托、工作令”等管理制度,保证了调试活动能够得到安装、土建单位的第一时间支持,调试工作按照进度计划稳步推进。

在主设备严重拖期的情况下,中核运行精心组织、规范管理,与各参建单位一起迎难而上、团结奋战,不断优化调试主线策略。创造性地提出了“水压试验前进行部分役前检查”、“无1E级DCS先进行一回路水压试验”、“无1E级DCS先进行热态试验”三项重大调试逻辑调整方案,这些方案的安全顺利实施,大大地加快了调试进度,保证了调试工作的平稳开展。


方家山1号机组于2014年9月1日实现首次装料

10月21日实现首次临界

11月4日首次并网发电成功

方家山1号机组创造了国内同类型机组从首次装料到并网的最快记录

12月5日22:05,首次达到100%核功率

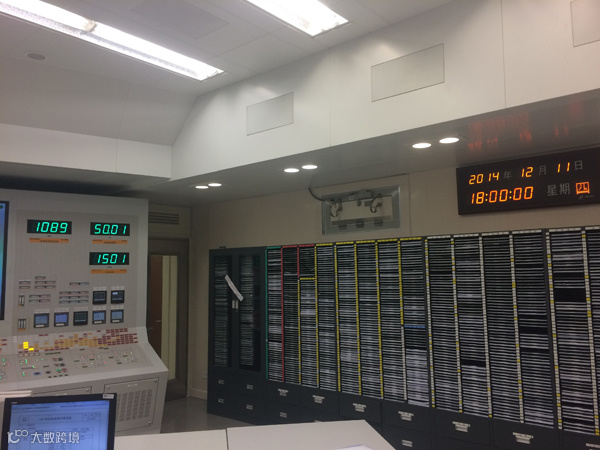

12月11日18时开始100小时连续满功率运行考核



12月15日22时具备投入商业运行条件

再次创造了国内同类型机组从首次装料到具备投入商业运行条件的最短记录,共用时3个半月(106天)

雄关漫道真如铁,而今漫步从头越。中核运行将以此为契机,同心协力、务实进取,在保证1号机组安全稳定运行的同时,一如既往地做好2号机组的调试接产工作。



【声明】内容源于网络
0
0
秦山核电
中国核电发源地,全国文明单位,全国爱国主义教育示范基地,全国科普教育基地,全国军工文化教育基地,全国核科普教育基地,全国中小学生研学实践教育基地,全国工业旅游示范点,中核集团党性教育基地,浙江省生态文明教育基地。
内容 4735
粉丝 0
秦山核电 中国核电发源地,全国文明单位,全国爱国主义教育示范基地,全国科普教育基地,全国军工文化教育基地,全国核科普教育基地,全国中小学生研学实践教育基地,全国工业旅游示范点,中核集团党性教育基地,浙江省生态文明教育基地。
总阅读1.9k
粉丝0
内容4.7k
