海南核电在2017年伊始迎来了1号机组第一次大修。新年新气象,新年新成长。海核8年,从荒无人烟的甘蔗地到双堆拔地而起,从日夜调试维护到16年8月1、2号机组并网商运,海核人经历了太多的第一次。1号机组从首次并网至今已经1年余了,101大修里,海核大修人经历着更多第一次。快随小编来大修现场感受严肃紧张的气氛和大修人专注工作的魅力吧。

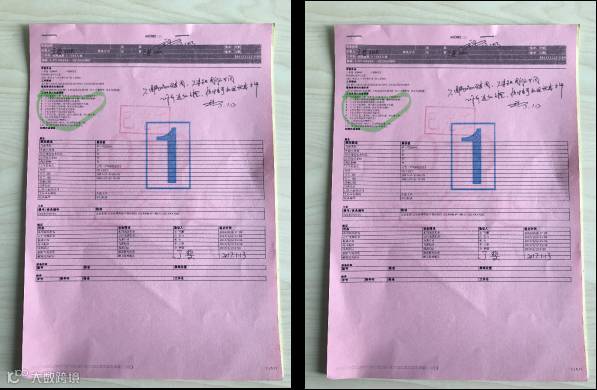

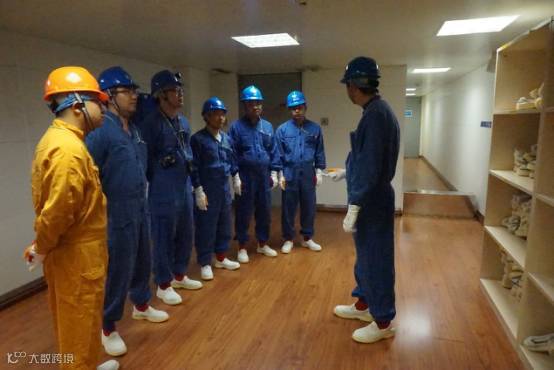

2017年1月13日0点0分,运行处主控操纵员开出了101大修的第一张隔离票。

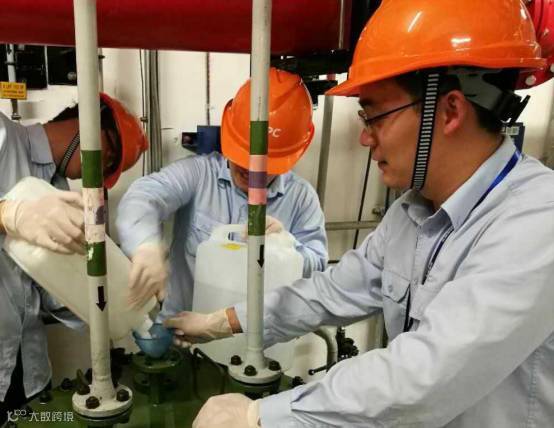

101大修刚开始,保健物理处辐射防护科作为先锋队在第一时间进入R厂房,进行测量工作,给进入反应堆厂房的工作人员提供了及时有效的辐射水平参考。
2017年1月13日0 时 0 分,对于维修处电气科的员工来说,这是一个意义非凡的时刻——在这一刻,电气科接到了 101 大修的第一张工作票:氢气探漏试验。
随着 2017 年 1 月 13 日 0 时 6 分 1 号 机组解列,维修处机械科静机二班也迎来了第一场“战役”——主蒸汽安全阀定值校验工作。

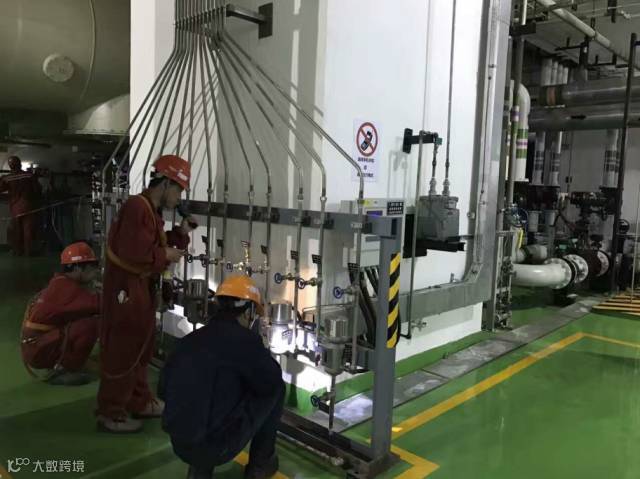

1月13日凌晨一点半,迎着天上飘落的雨丝,维修处仪控科第一项大修任务——堆芯热电偶热电势测量开始了。

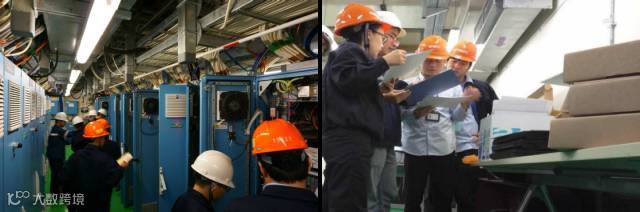

1 月 14 日,维修处弱电通讯科迎来了本次大修的第一份工单——对 9DTV 系统广播机柜的检查。

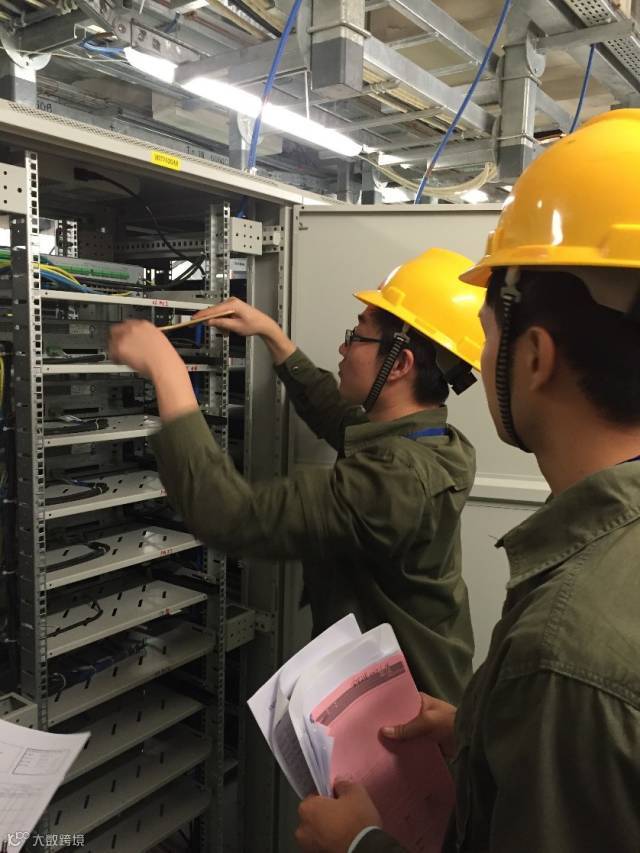

2017 年 1 月 17 日,海南核电 101 大修紧锣密鼓开展的第 5 天,这一天被维修处仪控科 DCS 三班翘首期盼:这一天,他们迎来了本次大修中的首个“硬活”-- 1E 级机柜卡件升级改造。

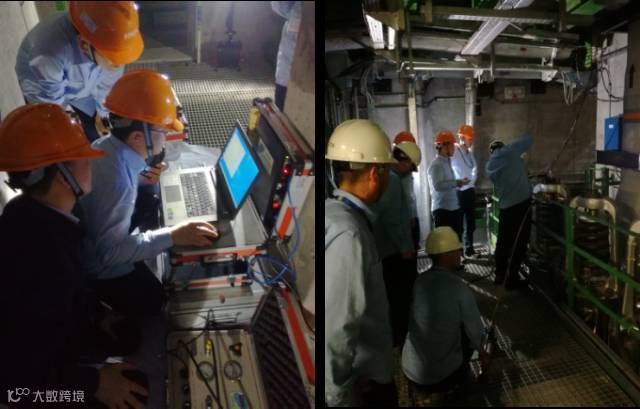

1月17日上午,运行处大修小分队接到了第一个大型再鉴定任务——第五台柴油机再鉴定。

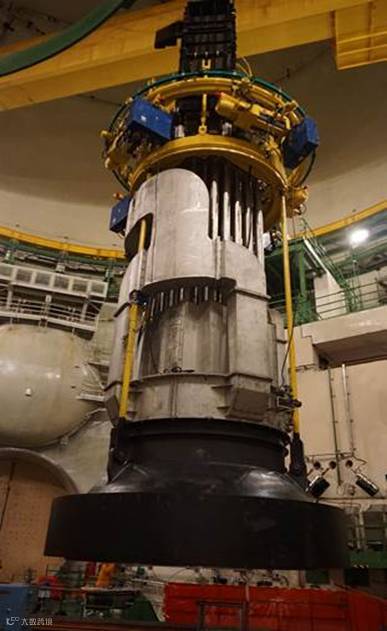

1月21日22时30分,反应堆压力容器顶盖首次成功吊离。自1月16日开始,维修处静机一班便开始进入24小时三班倒模式。经过6天连续24小时不间断努力,在完成环吊问题处理、开盖专用工具运输等一系列工作后,终于迎来了这万众瞩目的时刻。
2017年1月13日凌晨2点,大修期间食堂工作人员的第一个夜班,是这样的温暖人心。
一项项大修任务的顺利完成,打响了101大修战役的开门红。旗开得胜,首战告捷之后,海核大修人必会乘胜追击,坚决打赢101大修攻坚战。
